承台、筏板基础施工方案

一、工程概况

本工程基础采用人工挖孔桩,桩承台下沉式整体筏板基础,筏板面标高±0.00,(A区局部-1.50),筏板底标高-0.900m,局部筏板底标高为-2.400m,其中下沉的承台底标高在-1.300m至-3.200m之间,共计389个;在基础四周为条形深基础,底标高为-2.500m(在G~K/1轴线之间为-3.200m)。在G—H/35—5轴之间和A—P/4—5轴之间为底标高为-2.000m的条形深基础。筏板总面积约15000m2,共设置有6条后浇带(纵2两条,横向4条),宽1000mm。

二、施工部署

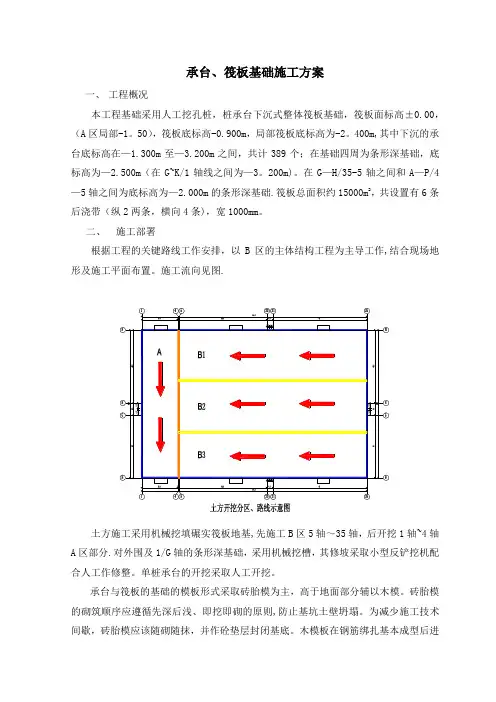

根据工程的关键路线工作安排,以B区的主体结构工程为主导工作,结合现场地形及施工平面布置。施工流向见图。

土方施工采用机械挖填碾实筏板地基,先施工B区5轴~35轴,后开挖1轴~4轴A区部分。对外围及1/G轴的条形深基础,采用机械挖槽,其修坡采取小型反铲挖机配合人工作修整。单桩承台的开挖采取人工开挖。

承台与筏板的基础的模板形式采取砖胎模为主,高于地面部分辅以木模。砖胎模的砌筑顺序应遵循先深后浅、即挖即砌的原则,防止基坑土壁坍塌。为减少施工技术间歇,砖胎模应该随砌随抹,并作砼垫层封闭基底。木模板在钢筋绑扎基本成型后进行封模加固。

防潮层的施工采用SBS卷材铺贴,施工以后浇带分区保证逐区流水施工以便后续工序能及早插入。施工过程中分区验收,浇筑砼保护层。

钢筋绑扎的施工程序为先承台后筏板,先深后浅,逐区成型,方便分区浇筑砼,以后浇带隔断划分施工区。

砼浇筑,大面积砼地坪随捣随抹,一次成型。对砼质量与劳力组织、技术要求比较高,采取样板制。施工时按后浇带分区浇筑,考虑工期因素,按同时浇注使用4台混凝土输送泵的高峰进行生产组织安排。

三、施工方法

1、土方施工方法:详土方开挖回填方案;

土方工程在人工清土至设计标高后,桩头的凿截工作紧跟在土方挖开阶段,密切配合施工,在浇捣垫层前桩头基本上凿截完成,少量可在垫层浇捣后再作修整,垫层施工应紧跟其后进行施工。垫层浇捣完成后,对桩头进行重新修正以达到设计和施工规范要求。

凿桩由人工进行,配备足够空压机、冲击风镐钻和人员作业,确保垫层及时施工,根据设计要求,桩嵌入基础底板内100mm。

人工灌注桩头凿截程序:划出桩留设标高位置,凿除主筋外砼,去除箍筋,中部桩体破碎后,剥离出桩头锚筋。凿除桩头由人工及时清理出场外,统一外运。

基础土方机械挖除后,用人工清土至设计标高,立即组织有关单位进行验槽,办理隐蔽工程记录签证,随后浇捣混凝土垫层,减少基坑体暴露时间,垫层浇捣要严格控制标高平整度,垫层表面要抹平压光后进行养护,然后再施工。垫层上基础轴线弹线完毕后,会同桩基施工单位及时测出桩位偏差情况,并绘制桩位竣工图,资料归档。桩基须经质监站验收合格后,方可进入下道工序。

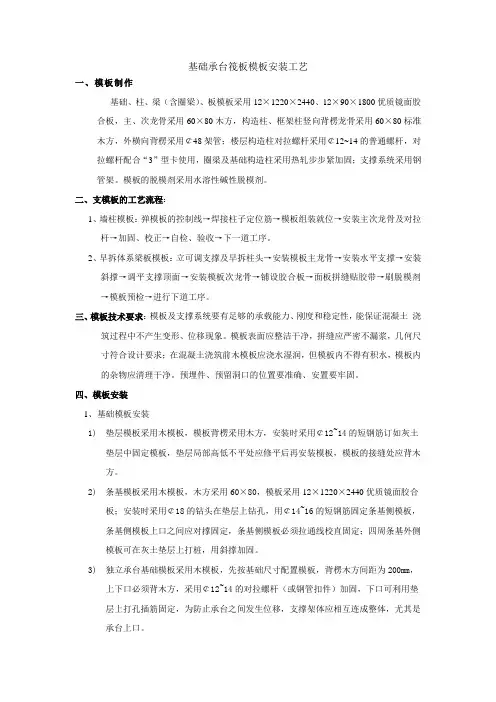

2、基础模板施工方法:(详基础模板技术交底)

模板主要采用砖胎模,外周边自然地坪较底部位采用木模板和吊模。砖胎模高度在800内时砌120厚,800外砌240厚。

⑴土层清理、夯实:根据图纸设计尺寸基坑开挖放出砖胎模及粉刷、防潮与保护层厚度,240MM厚砖胎模每边放大265MM(120MM厚砖胎模每边放大145MM)。机械挖至垫层底标高上100MM,然后进行人工清理浮土,打夯机夯实至垫层底标高。砖胎模达到强度后背面填土夯实。余土清运或在筏板底标高范围内铺平夯实。

⑵尺寸放线:根据现场的控制网格线,利用经纬仪放出各条轴线,根据图纸设计尺寸将桩台及深基础的尺寸每边放大25mm作为砖胎模的内边线,利用轴线放出砖胎模的内边线。

⑶胎模的砌筑、粉刷:砖胎模的砌筑与粉刷均采用1:3的水泥沙浆。砖胎模高度小于800MM(含800MM)砖胎模厚度为120MM,大于800MM砖胎模厚度为240MM。砖胎模采用1:3的水泥砂浆粉刷15MM厚,在防潮层面粉刷10MM厚1:3水泥砂浆作为保护层,砖胎模的具体砌筑如详图。

⑷基础吊模:地沟,积水坑,筏板外围四周,A区-1.500M处均需采用吊模,吊模采用915*1800胶合板,50*100木方拼装,支撑采用钢管架支撑。吊模各支撑节点如详图。

⑸后浇带模板:后浇带采用密目钢丝网拦护混凝土,木方支撑,支撑间距900MM。防潮层面垫层施工时在后浇带处做40高*50宽的条形槛(深基础处125*50),用以固定后浇带处密目钢丝网的下口。

2、基础钢筋施工方法:

承台、筏板钢筋绑扎:采用事前先弹好基础轴线,然后再进行排筋,绑完底筋再面筋、再插筋,钢筋间距布置均匀。在底筋下垫C30细石混凝土垫块,垫块厚度等于砼保护层厚度,垫块间距为1500mm,一边绑扎一边垫。

钢筋安装就位后,在面筋上放出柱定位线,做柱插筋的定位,绑扎三道柱箍筋并与筏板面筋焊接固定避免在混凝土浇注的过程中柱筋移位。

⑴准备及基本方法

1)核对成品钢筋的钢号、直径、形状、尺寸和数量是否与料单料牌相符;如有错漏,应纠正增补。

2)墙柱插筋采用定位筋和梯子筋固定。定位筋和梯子筋加工尺寸必须准确,定位筋和梯子筋拆除后要立即清理干净,校正尺寸,偏差较大的严禁使用。

⑵钢筋摆放位置线的标定

在防水保护层上放出轴线、基础梁和墙柱、门洞位置线,并标出底板钢筋以及墙柱插筋位置线,每根底板钢筋位置线用于至少两个粉笔点来标识,墙柱插筋在插入部分的底和顶用红漆标点标识。底板及基础梁上筋绑扎完以后,在其上(用红漆标点标识)放出柱、墙、门洞位置线(控制插筋)。基础梁箍筋摆放线在对角主筋上标出。

板筋、梁主筋摆放线(位置线与标高线)分别在每层顶板模板四周和梁底模端部标出。柱、梁箍筋摆放线在对角主筋上标出。

⑶钢筋绑扎及安装

1)底板、承台、深基础钢筋

防水保护层上放线、筏板面标高放线→绑扎深基础、CT1-3钢筋墙柱插筋放线→放置墙、柱插筋并临时固定→绑扎三道柱箍筋φ10@≤500、至少二道墙体水平筋→底板底筋绑扎→放置马凳(见附图)→南北向底板上铁放置、绑扎→东西向底板上铁放置、绑扎→调整、固定墙柱插筋。

2、筏板钢筋绑扎

a、底板、基础梁钢筋排列顺序为:东西向钢筋下铁在下,上铁在上;南北向钢筋在东西向钢筋的中间;深基础东西向钢筋与南北向钢筋交错布置。

b、底板钢筋的弯钩,下排均朝上,上排均朝下。
