满堂基础
用板梁墙柱组合浇筑而成的基础,称为满堂基础。
一般有板式(也叫无梁式)满堂基础、梁板式(也叫片筏式)满堂基础和箱形基础三种形式。
板式满堂基础的板,梁板式满堂基础的梁和板等,才能套用满堂基础定额,而其上的墙、柱则套用相应的墙柱定额。
箱形基础的底板套用满堂基础定额,隔板和顶板则套用相应的墙、板定额。
简单讲,满堂基础即为筏型基础,又叫笩板型基础,是把柱下独立基础或者条形基础全部用联系梁联系起来,下面再整体浇注底板,由底板、梁等整体组成。

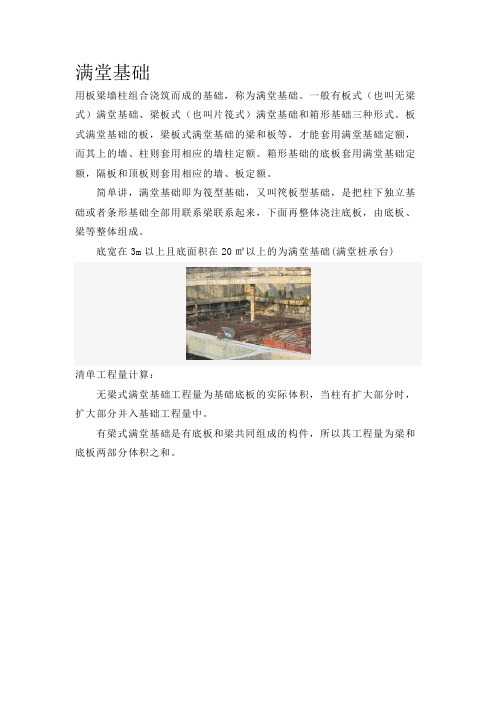

底宽在3m以上且底面积在20㎡以上的为满堂基础(满堂桩承台)
清单工程量计算:
无梁式满堂基础工程量为基础底板的实际体积,当柱有扩大部分时,扩大部分并入基础工程量中。
有梁式满堂基础是有底板和梁共同组成的构件,所以其工程量为梁和底板两部分体积之和。
筏板基础
筏板基础
筏型基础又叫笩板型基础,即满堂基础。
是把柱下独立基础或者条形基础全部用联系梁联系起来,下面再整体浇注底板。
由底板、梁等整体组成。
建筑物荷载较大,地基承载力较弱,常采用砼底板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降。
筏板基础分为平板式筏基和梁板式筏基,平板式筏基支持局部加厚筏板类型;梁板式筏基支持肋梁上平及下平两种形式。
一般说来地基承载力不均匀或者地基软弱的时候用筏板型基础。
而且筏板型基础埋深比较浅,甚至可以做不埋深式基础。
筏板基础施工,混凝土浇筑完毕,应洒水养护的时间为(不少于7天)。
五星级IKA酒店筏板基础施工方案编号:版本:受控号:修改状态:编制:复核:审核:批准:有效状态:有效某某四局总承包公司安哥拉项目经理部202*年6月20日基底的平面位置、尺寸、高程、水处理、基地处理等情况进行检验。
基底地质承载力应符合要求,如不符合应及时对基底进行处理,其中钻孔桩桩头凿除的混凝土可以作为承台基地处理材料。
5.5垫层施工基底清理后,测量人员定位垫层边线,浇注C15混凝土,厚度100mm,振捣密实,测量标高,上表面抹平。
12小时后,用草衫覆盖,洒水养护。
5.6模板施工6. 6.1砖胎膜设计根据施工图纸、施工组织设计要求,承台和基础梁等的侧模采用空心砖砌砖胎膜。
砖胎膜的厚度根据承台、挡墙侧模深度进行确定。
砖模基本厚度如表2:7. 6.2砖胎模砌筑(1)工艺流程拌制砂浆一施工准备(放线、立皮数杆)一排砖搭底一砌砖墙一自检、检验评定(2)砖胎模砌筑①砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。
先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
②放线时,在砖胎模内侧预留IOlnm的抹灰厚度,保证承台结构截面尺寸。
③根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。
平整和垂直符合要求后再挂线砌墙。
④组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌成法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。
⑤灰缝厚度宜为10mm,且应饱满、平直、通顺,立缝砂浆应填实。
应挤压碰头灰,防止透亮或瞎缝。
⑥砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以照顾砖墙两面平整。
⑦砌砖时砖要放平,里手高,墙面就要某,里手低,墙面就要背,砌砖时一定要上跟线,下跟楞,左右相临要对平。
承台、筏板基础施工方案工程概况本工程基础采用人工挖孔桩,桩承台下沉式整体筏板基础,筏板面标高土0.00 , (A区局部-1.50),筏板底标高-0.900m,局部筏板底标高为-2.400m,其中下沉的承台底标高在-1.300m 至-3.200m之间,共计389个;在基础四周为条形深基础,底标高为-2.500m(在G~K/1轴线之间为-3.200m)。
在G-H/35—5轴之间和A—P/4 —5轴之间为底标高为-2.000m的条形深基础。
筏板总面积约15000吊,共设置有6条后浇带(纵2两条,横向4条),宽1000mm二、施工部署根据工程的关键路线工作安排,以B区的主体结构工程为主导工作,结合现场地形及施工平面布置。
施工流向见图。
土方刑分区、齡昶图土方施工采用机械挖填碾实筏板地基,先施工B区5轴~35轴,后开挖1轴~4轴A区部分。
对外围及1/G轴的条形深基础,采用机械挖槽,其修坡采取小型反铲挖机配合人工作修整。
单桩承台的开挖采取人工开挖。
承台与筏板的基础的模板形式采取砖胎模为主,高于地面部分辅以木模。
砖胎模的砌筑顺序应遵循先深后浅、即挖即砌的原则,防止基坑土壁坍塌。
为减少施工技术间歇,砖胎模应该随砌随抹,并作砼垫层封闭基底。
木模板在钢筋绑扎基本成型后进行封模加固防潮层的施工采用SBS卷材铺贴,施工以后浇带分区保证逐区流水施工以便后续工序能及早插入。
施工过程中分区验收,浇筑砼保护层。
钢筋绑扎的施工程序为先承台后筏板,先深后浅,逐区成型,方便分区浇筑砼,以后浇带隔断划分施工区。
砼浇筑,大面积砼地坪随捣随抹,一次成型。
对砼质量与劳力组织、技术要求比较高,采取样板制。
施工时按后浇带分区浇筑,考虑工期因素,按同时浇注使用4 台混凝土输送泵的高峰进行生产组织安排。
三、施工方法1、土方施工方法:详土方开挖回填方案;土方工程在人工清土至设计标高后,桩头的凿截工作紧跟在土方挖开阶段,密切配合施工,在浇捣垫层前桩头基本上凿截完成,少量可在垫层浇捣后再作修整,垫层施工应紧跟其后进行施工。
碧桂园.仕府公馆(滁州)二标段基础施工方江苏天力建设集团有限公司2020年08月8日一、工程概况本工程位于中都大道西侧与醉翁路南侧,结构形式为框架剪力墙结构,地下2层,地上3--26层,总建筑面积127874.13㎡,总建筑高度75.75m,为一类建筑。
基础地下室底板面标高5m,主楼底板厚度350mm、裙楼底板厚度为500mm,混凝土强度等级:垫层为C15。
主楼分别为:基础为P8C40;剪力墙、柱为C30,外墙部分抗渗为P8。
群楼基础梁、板为P6C40,地下室外墙为P6C3,水池侧壁为P6C35;梁板坡道均为C35。
群楼筏板厚500mm。
主楼为桩承台,底厚为600 mm。
由于施工场地限制,我们二标段局部施工道路要穿过地下室,从底板上经过。
因此针对此通道位置进行我部采取处理方案(大样图附后)。
本分部工程应待桩基工程检测完成符合设计要求并经有关各方验槽,复验合格签字后方可进行下道工序施工。
二、施工部署工艺流程本工程由于工期紧,任务重,施工工作面有限,我部拟采用分三个施工区段(A区、B区、C区)同时平行施工(各区段内流水施工)。
筏板、桩承台基础及地下室按后浇带为界,每一流水段施工顺序为:承台基础梁砖侧模砌筑工作面中粗砂找平砼垫层防水层砼保护层基础钢筋绑扎后浇带防水钢板安装筏板砼浇筑。
三、砖模砌筑地下室底板外围四周由于有防水卷材料必须上翻与剪力墙连接,主楼基础采用桩承台和下沉式基础梁的满堂基础,根据基础构造特点:桩承台四周和基础梁两侧的侧模必须埋在基础底板混凝土下,无法拆除。
必须采用混凝土或砖模才能达到施工工艺要求。
但混凝土侧模也得使用模板安装浇灌成型,混凝土侧模造价高不可取。
固采用普通标准砖,M5.0水泥砂浆砌筑一砖厚的砖模,基础外围四周按每3米间距增加370*370的柱墩。
与混凝土接触面的砖模采1:2.5水泥找补。
四、砼垫层施工砼采用C30商品砼,砼输送车运至现场,用汽车泵或地泵,垫层砼强度等级为C15砼 100mm厚,配合比由试验确定,采用随浇随抹平。
第一章编制依据及说明一、编制依据1、海南华筑国际工程设计征询管理公司设计的海南之心-和风水岸别墅工程项目施工图。
2、招、投标文献、施工协议等。
3、工程建设标准强制性条文。
4、建设工程质量管理条例。
5、国家的有关规范、规程、标准及文献。
6、国家现行施工规范、规程及标准(附下表);7、工程应用的重要图集(附下表)二、编制说明针对本工程的实际情况和招标文献规定,在施工组织设计中我们把施工总体目的、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、重要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、环境保护措施、职业健康安全在本施工组织设计中作重点阐述,其他常规性施工项目的施工方法仅作一般性阐述,以体现本施工组织设计的全面性、科学性、针对性和可操作性。
我公司机构健全,公司总工、工程部(下设技术部、质量处、安全处、机械设备处)是指导、督促和检查履行工期,执行国家及地方标准、规范、规程、施工组织设计和公司规章制度的职能部门,使工程安全、质量、文明施工和工期得到了有效的保证。
本施工方案为土建部分。
第二章工程概况一、工程简介工程名称:海口市新埠岛海南之心-和风水岸建设单位:海口市新埠岛开发建设总公司设计单位:海南华筑国际工程设计征询管理公司监理单位:海南航达工程建设监理公司施工单位:广东十六冶建设有限公司总用地面积:18737.13㎡总建筑面积:12833.77㎡建筑高度:9.3m(室外地面高度)结构类型:剪力墙结构海口市新埠岛海南之心-和风水岸别墅工程,位于海南省海口市新埠岛。
该工程由12幢地下室小别墅建筑群组成。
独栋为9#、10#、11#,总面积:1764.93平方米;双联排为2#、3#、12#、15#,总面积:2454.24平方米;六联排为:1#、5#、6#、7#、8#,总面积8564平方米。
二、建筑概况第三章结构概况1、结构体系基础采用预应力管桩承台筏板基础,主体结构为剪力墙结构,现浇梁板式钢筋混凝土楼盖。

碧桂园.仕府公馆(滁州)二标段基础施工方江苏天力建设集团有限公司2017年08月8日一、工程概况本工程位于中都大道西侧与醉翁路南侧,结构形式为框架剪力墙结构,地下2层,地上3--26层,总建筑面积127874.13㎡,总建筑高度75.75m,为一类建筑。
基础地下室底板面标高5m,主楼底板厚度350mm、裙楼底板厚度为500mm,混凝土强度等级:垫层为C15。
主楼分别为:基础为P8C40;剪力墙、柱为C30,外墙部分抗渗为P8。
群楼基础梁、板为P6C40,地下室外墙为P6C3,水池侧壁为P6C35;梁板坡道均为C35。
群楼筏板厚500mm。
主楼为桩承台,底厚为600 mm。
由于施工场地限制,我们二标段局部施工道路要穿过地下室,从底板上经过。
因此针对此通道位置进行我部采取处理方案(大样图附后)。
本分部工程应待桩基工程检测完成符合设计要求并经有关各方验槽,复验合格签字后方可进行下道工序施工。
二、施工部署工艺流程本工程由于工期紧,任务重,施工工作面有限,我部拟采用分三个施工区段(A区、B区、C区)同时平行施工(各区段内流水施工)。
筏板、桩承台基础及地下室按后浇带为界,每一流水段施工顺序为:承台基础梁砖侧模砌筑工作面中粗砂找平砼垫层防水层砼保护层基础钢筋绑扎后浇带防水钢板安装筏板砼浇筑。
三、砖模砌筑地下室底板外围四周由于有防水卷材料必须上翻与剪力墙连接,主楼基础采用桩承台和下沉式基础梁的满堂基础,根据基础构造特点:桩承台四周和基础梁两侧的侧模必须埋在基础底板混凝土下,无法拆除。
必须采用混凝土或砖模才能达到施工工艺要求。
但混凝土侧模也得使用模板安装浇灌成型,混凝土侧模造价高不可取。
固采用普通标准砖,M5.0水泥砂浆砌筑一砖厚的砖模,基础外围四周按每3米间距增加370*370的柱墩。
与混凝土接触面的砖模采1:2.5水泥找补。
四、砼垫层施工砼采用C30商品砼,砼输送车运至现场,用汽车泵或地泵,垫层砼强度等级为C15砼100mm厚,配合比由试验确定,采用随浇随抹平。
碧桂园.仕府公馆(滁州)二标段基础施工方江苏天力建设集团有限公司2017年08月8日一、工程概况本工程位于中都大道西侧与醉翁路南侧,结构形式为框架剪力墙结构,地下2层,地上3--26层,总建筑面积127874.13㎡,总建筑高度75.75m,为一类建筑。
基础地下室底板面标高5m,主楼底板厚度350mm、裙楼底板厚度为500mm,混凝土强度等级:垫层为C15。
主楼分别为:基础为P8C40;剪力墙、柱为C30,外墙部分抗渗为P8。
群楼基础梁、板为P6C40,地下室外墙为P6C3,水池侧壁为P6C35;梁板坡道均为C35。
群楼筏板厚500mm。
主楼为桩承台,底厚为600 mm。
由于施工场地限制,我们二标段局部施工道路要穿过地下室,从底板上经过。
因此针对此通道位置进行我部采取处理方案(大样图附后)。
本分部工程应待桩基工程检测完成符合设计要求并经有关各方验槽,复验合格签字后方可进行下道工序施工。
二、施工部署工艺流程本工程由于工期紧,任务重,施工工作面有限,我部拟采用分三个施工区段(A区、B区、C区)同时平行施工(各区段内流水施工)。
筏板、桩承台基础及地下室按后浇带为界,每一流水段施工顺序为:承台基础梁砖侧模砌筑工作面中粗砂找平砼垫层防水层砼保护层基础钢筋绑扎后浇带防水钢板安装筏板砼浇筑。
三、砖模砌筑地下室底板外围四周由于有防水卷材料必须上翻与剪力墙连接,主楼基础采用桩承台和下沉式基础梁的满堂基础,根据基础构造特点:桩承台四周和基础梁两侧的侧模必须埋在基础底板混凝土下,无法拆除。
必须采用混凝土或砖模才能达到施工工艺要求。
但混凝土侧模也得使用模板安装浇灌成型,混凝土侧模造价高不可取。
固采用普通标准砖,M5.0水泥砂浆砌筑一砖厚的砖模,基础外围四周按每3米间距增加370*370的柱墩。
与混凝土接触面的砖模采1:2.5水泥找补。
四、砼垫层施工砼采用C30商品砼,砼输送车运至现场,用汽车泵或地泵,垫层砼强度等级为C15砼 100mm厚,配合比由试验确定,采用随浇随抹平。
碧桂园.仕府公馆(滁州)二标段基础施工方江苏天力建设集团有限公司2017年08月8日一、工程概况本工程位于中都大道西侧与醉翁路南侧,结构形式为框架剪力墙结构,地下2层,地上3--26层,总建筑面积127874.13㎡,总建筑高度75.75m,为一类建筑。
基础地下室底板面标高5m,主楼底板厚度350mm、裙楼底板厚度为500mm,混凝土强度等级:垫层为C15。
主楼分别为:基础为P8C40;剪力墙、柱为C30,外墙部分抗渗为P8。
群楼基础梁、板为P6C40,地下室外墙为P6C3,水池侧壁为P6C35;梁板坡道均为C35。
群楼筏板厚500mm。
主楼为桩承台,底厚为600 mm。
由于施工场地限制,我们二标段局部施工道路要穿过地下室,从底板上经过。
因此针对此通道位置进行我部采取处理方案(大样图附后)。
本分部工程应待桩基工程检测完成符合设计要求并经有关各方验槽,复验合格签字后方可进行下道工序施工。
二、施工部署工艺流程本工程由于工期紧,任务重,施工工作面有限,我部拟采用分三个施工区段(A区、B区、C区)同时平行施工(各区段内流水施工)。
筏板、桩承台基础及地下室按后浇带为界,每一流水段施工顺序为:承台基础梁砖侧模砌筑工作面中粗砂找平砼垫层防水层砼保护层基础钢筋绑扎后浇带防水钢板安装筏板砼浇筑。
三、砖模砌筑地下室底板外围四周由于有防水卷材料必须上翻与剪力墙连接,主楼基础采用桩承台和下沉式基础梁的满堂基础,根据基础构造特点:桩承台四周和基础梁两侧的侧模必须埋在基础底板混凝土下,无法拆除。
必须采用混凝土或砖模才能达到施工工艺要求。
但混凝土侧模也得使用模板安装浇灌成型,混凝土侧模造价高不可取。
固采用普通标准砖,M5.0水泥砂浆砌筑一砖厚的砖模,基础外围四周按每3米间距增加370*370的柱墩。
与混凝土接触面的砖模采1:2.5水泥找补。
四、砼垫层施工砼采用C30商品砼,砼输送车运至现场,用汽车泵或地泵,垫层砼强度等级为C15砼100mm厚,配合比由试验确定,采用随浇随抹平。
