高压旋喷技术交底
- 格式:doc
- 大小:120.00 KB
- 文档页数:7

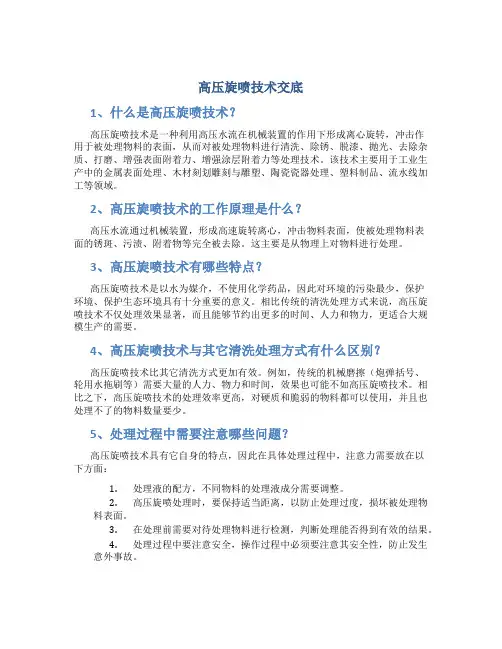

高压旋喷技术交底1、什么是高压旋喷技术?高压旋喷技术是一种利用高压水流在机械装置的作用下形成离心旋转,冲击作用于被处理物料的表面,从而对被处理物料进行清洗、除锈、脱漆、抛光、去除杂质、打磨、增强表面附着力、增强涂层附着力等处理技术。
该技术主要用于工业生产中的金属表面处理、木材刻划雕刻与雕塑、陶瓷瓷器处理、塑料制品、流水线加工等领域。
2、高压旋喷技术的工作原理是什么?高压水流通过机械装置,形成高速旋转离心,冲击物料表面,使被处理物料表面的锈斑、污渍、附着物等完全被去除。
这主要是从物理上对物料进行处理。
3、高压旋喷技术有哪些特点?高压旋喷技术是以水为媒介,不使用化学药品,因此对环境的污染最少,保护环境、保护生态环境具有十分重要的意义。
相比传统的清洗处理方式来说,高压旋喷技术不仅处理效果显著,而且能够节约出更多的时间、人力和物力,更适合大规模生产的需要。
4、高压旋喷技术与其它清洗处理方式有什么区别?高压旋喷技术比其它清洗方式更加有效。
例如,传统的机械磨擦(炮弹括号、轮用水拖刷等)需要大量的人力、物力和时间,效果也可能不如高压旋喷技术。
相比之下,高压旋喷技术的处理效率更高,对硬质和脆弱的物料都可以使用,并且也处理不了的物料数量要少。
5、处理过程中需要注意哪些问题?高压旋喷技术具有它自身的特点,因此在具体处理过程中,注意力需要放在以下方面:1.处理液的配方,不同物料的处理液成分需要调整。
2.高压旋喷处理时,要保持适当距离,以防止处理过度,损坏被处理物料表面。
3.在处理前需要对待处理物料进行检测,判断处理能否得到有效的结果。
4.处理过程中要注意安全,操作过程中必须要注意其安全性,防止发生意外事故。
6、高压旋喷技术能够处理哪些物料?高压旋喷技术适用于处理各类物料,例如:金属材料、塑料制品、瓷器、木材、烤漆面、石材、路面、钢构件、臭氧装置、油漆等等,都可通过高压旋喷技术进行处理。
7、目前市场上有哪些高压旋喷技术?目前,市场上的高压旋喷技术通常男四种类型:VPS(涡轮旋喷技术)、PDS (水管旋喷技术)、JTS(液压喷嘴旋喷技术)以及APS(旋转刷轮式喷淋技术)。
一、交底目的为确保高压旋喷机在施工过程中的安全运行,预防事故发生,提高作业人员的安全意识,特制定本安全技术交底。
二、交底对象所有参与高压旋喷机操作、维护和管理的人员。
三、交底内容1. 设备简介高压旋喷机是一种用于地基加固的设备,通过高压喷射水流,将喷射材料与地基土混合,形成具有较高强度和整体性的加固体。
2. 操作前准备(1)检查设备各部件是否完好,特别是高压泵、喷头、管道等关键部件。
(2)检查电气系统是否正常,包括电源、开关、线路等。
(3)检查安全防护装置是否齐全,如安全阀、压力表、报警装置等。
(4)检查操作平台、梯子等辅助设施是否稳固。
3. 操作注意事项(1)操作人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防噪耳塞等。
(2)启动设备前,确保喷头处无障碍物,并确认周围环境安全。
(3)操作过程中,密切注意压力表读数,不得超过设备额定压力。
(4)若发现设备异常或安全隐患,立即停止操作,检查原因,排除故障后再继续作业。
(5)喷射过程中,严禁操作人员进入喷头前方区域,以免发生意外。
4. 维护保养(1)定期检查设备各部件磨损情况,及时更换磨损严重的部件。
(2)定期清理喷头、管道等部位,防止堵塞。
(3)定期检查电气系统,确保线路、开关等部件正常。
(4)定期进行设备润滑,延长设备使用寿命。
5. 应急处置(1)若发生高压泵故障,立即关闭电源,切断水源,防止事故扩大。
(2)若发生设备倾覆,立即停止操作,迅速撤离现场,防止人员受伤。
(3)若发生人员受伤,立即进行现场急救,并及时拨打急救电话。
四、交底要求1. 所有参与操作的人员必须认真学习并掌握本安全技术交底内容。
2. 操作人员必须按照操作规程进行作业,严格遵守安全操作规程。
3. 设备维护人员应定期对设备进行检查、保养,确保设备安全运行。
4. 作业现场应设置明显的安全警示标志,提醒作业人员注意安全。
五、总结高压旋喷机在施工过程中具有较高的危险性,操作人员必须高度重视安全操作,严格遵守安全技术交底内容,确保施工安全。
高压旋喷安全技术交底(标准版)Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改高压旋喷安全技术交底(标准版)一、针对性危险源分析:1、输浆管爆裂;2、灌注桩孔-8.000~-4.500m虚孔回填;3、锚杆机电缆脱皮、露芯;4、锚杆机移动倾倒;5、桩机机浆泵转动部位未设保护装置隔离。
二、危险源对措施和操作规程要点:1.进入现场的所有人员必须戴好安全帽。
2.设备进场后应,对其进行了调试,检验,设备处于良好的工作状态,桩机水平,导向架和钻杆应与地面垂直,倾斜率小于1%.对不符和垂直度要求的钻杆进行调整,直到钻杆的垂直度达到要求.为了保证桩位准确,必须使用定位卡,桩位对中误差不大于5cm;3.泥浆泵应有专人看管,对泥浆质量和浆面高度应随时测量和调整,保证浓度合适,钻杆要下钻2米进行加固。
4.设备的电闸采取防雨,防潮的措施,安装接地保护装置,且防漏电,触电.对现场电缆接头加强检查以防漏电,并架设安全警示牌警示。
5.桩机施工时应随时观察桩机运转情况,当发生异常情况时,应立即停机检查,排除故障后方可继续施工。
6.夜间施工:对水池,电箱等应设明显的标识,工作场地应有充足的照明,并派专门人员进行巡查,防止漏水,漏电及机械伤害事故的发生。
7.高压旋喷桩等在进行作业时,严格按照机械技术操作规程进行作业;做到管理人员不违章指挥,作业人员不违章操作。

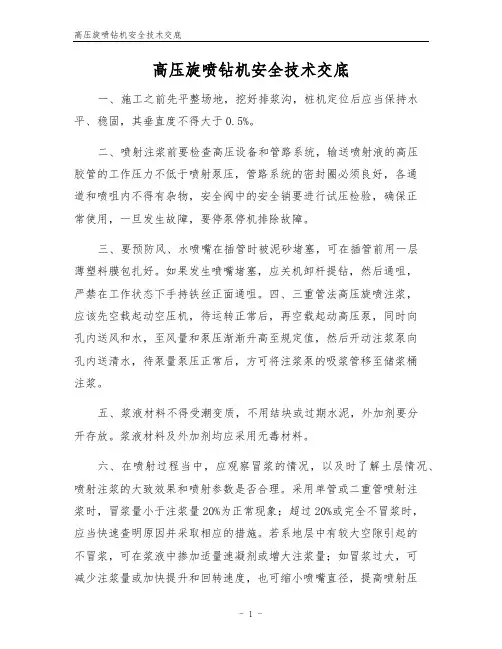

高压旋喷钻机安全技术交底一、施工之前先平整场地,挖好排浆沟,桩机定位后应当保持水平、稳固,其垂直度不得大于0.5%。
二、喷射注浆前要检查高压设备和管路系统,输送喷射液的高压胶管的工作压力不低于喷射泵压,管路系统的密封圈必须良好,各通道和喷咀内不得有杂物,安全阀中的安全销要进行试压检验,确保正常使用,一旦发生故障,要停泵停机排除故障。
三、要预防风、水喷嘴在插管时被泥砂堵塞,可在插管前用一层薄塑料膜包扎好。
如果发生喷嘴堵塞,应关机卸杆提钻,然后通咀,严禁在工作状态下手持铁丝正面通咀。
四、三重管法高压旋喷注浆,应该先空载起动空压机,待运转正常后,再空载起动高压泵,同时向孔内送风和水,至风量和泵压渐渐升高至规定值,然后开动注浆泵向孔内送清水,待泵量泵压正常后,方可将注浆泵的吸浆管移至储浆桶注浆。
五、浆液材料不得受潮变质,不用结块或过期水泥,外加剂要分开存放。
浆液材料及外加剂均应采用无毒材料。
六、在喷射过程当中,应观察冒浆的情况,以及时了解土层情况、喷射注浆的大致效果和喷射参数是否合理。
采用单管或二重管喷射注浆时,冒浆量小于注浆量20%为正常现象;超过20%或完全不冒浆时,应当快速查明原因并采取相应的措施。
若系地层中有较大空隙引起的不冒浆,可在浆液中掺加适量速凝剂或增大注浆量;如冒浆过大,可减少注浆量或加快提升和回转速度,也可缩小喷嘴直径,提高喷射压力。
采用三重管喷射注浆时,冒浆量则应大于高压水的喷射量,但其超过量应小于注浆量的20%。
七、喷射注浆中需拆卸注浆管时,应该先停止提升和回转,并停止送浆,然后渐渐减少风量和水量,至停机。
八、喷射注浆完毕后,卸下的注浆管立即用清水冲洗干净,拧上堵头,注浆泵、管路、搅拌机都用清水清洗干净,压气管路和高压泵管路分别用送风、送清水冲洗干净。
苏州轨道交通工程
承包单位:中建一局(集团)有限公司合同号:苏轨(2008)合计施字I-09号监理单位:英泰克工程(顾问)上海有限公司编号:

技术交底记录A3.12
承包单位:中建一局(集团)有限公司合同号:苏轨(2008)合计施字I-09号监理单位:英泰克工程(顾问)上海有限公司编号:
技术交底记录A3.12
承包单位:中建一局(集团)有限公司合同号:苏轨(2008)合计施字I-09号监理单位:英泰克工程(顾问)上海有限公司编号:
技术交底记录A3.12
承包单位:中建一局(集团)有限公司合同号:苏轨(2008)合计施字I-09号监理单位:英泰克工程(顾问)上海有限公司编号:
技术交底记录A3.12
承包单位:中建一局(集团)有限公司合同号:苏轨(2008)合计施字I-09号监理单位:英泰克工程(顾问)上海有限公司编号:
技术交底记录A3.12。
技术交底书
提升接近桩顶时,应从桩顶以下1m开始,慢速提升旋喷,旋喷一定时间,再向上慢速提升0.5m,直至停喷面。
桩顶和桩底宜复喷。
(6)冲洗器具
喷射作业完成后,应把注浆管等机具设备冲洗干净,管内机内不得残存水泥浆。
通常把浆液换成水,在地面上喷射,以便把注浆泵、注浆管和软管内的浆液全部排除。
(7)移动机具:
将钻机等机具设备移到新孔位上。
四、质量控制
由于高压旋喷桩施工难度大,根据本工程实际特制定施工细则,在施工中严格遵守,以保证施工质量。
(1)确保定位轴线质量
a、严格按照施工图及施工现场实际位置定出桩的起始点及轴线位置;
b、旋喷桩起始点及轴线位置经验收合格后,方可进行旋喷桩施工;
(2)确保桩位质量
桩位移机前要量好间距尺寸并做好标记,移位时在内外边线间移动,就位前对桩间距进行复核,以确保桩间搭接长度符合设计要求。
(3)确保桩顶、桩底标高
施工时应不断测量施工场地及机架标高,并及时修正相应桩深和其它标高控制位置,如周围存在建筑物时,也可以将桩底和其他位置控制标高标志在建筑物上。
(4)保证桩体垂直度
在铺设道轨枕木处要垫平整实,使道轨枕木在同一水平线上,在开孔前用水平尺对机架进行校对以确保桩体垂直度(不得超过 1.0%)达到设计要求。
(5)保证加固体强度均匀性
交底人:复核/审核人:签收人:
技术交底签收记录表
说明:1、本表除列表名称外,其余手签;
2、技术交底交至作业班组或多人签收时采用本表记录。
技术交底记录工程名称开封三义寨闸改建工程分部工程地基与基础分项工程名称高压旋喷桩交底时间一:施工概况高压旋喷桩连续墙在上游翼墙区及闸室区基础范围内。
桩基采用正方形布置,桩径0.6m,桩间距0.4m。
二:工艺流程本标段拟采用单管旋喷法,工艺流程为施工准备→测量定位→机具就位→钻孔至设计标高→旋喷开始→提升旋喷注浆→旋喷结束成桩三:施工方法(1)场地平整正式进场施工前,进行管线调查后,清除施工场地地面以下2米以内的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、排浆沟、灰浆拌制系统和电力线路位置,确保施工场地的“三通一平”。
(2)测量定位施工前用全站仪测定旋喷桩施工的控制点,用白灰标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,确保桩机准确就位。
(3)机具就位钻机就位后,对桩机进行调平、对中,调整桩机的垂直度,保证钻杆应与桩位一致,偏差应在10mm以内,钻孔垂直度误差小于1 %;钻孔前应调试空压机、泥浆泵,使设备运转正常;校验钻杆长度,并在钻塔旁标注深度线,保证孔底标高满足设计深度。
(4)钻孔、插管采单管旋喷法施工。
该方法插管与钻孔两道工序合二为一,即钻孔完成时插管作业同时完成。
当第一阶段贯入土中时,借助喷射管本身的喷射或振动贯入。
其过程为:启动钻机,同时开启高压泥浆泵低压输送水泥浆液,使钻杆沿导向架振动、射流成孔下沉;直到桩底设计标高,观察工作电流不应大于额定值。
在插管过程中,为防止泥砂堵塞喷嘴,可用较小压力(0.5~1.0MPa)边下管边射水,至设计标高后停止钻进。
(5)浆液配置桩机移位时,即开始按设计确定的配合比拌制水泥浆。
高压旋喷桩的浆液,采用普通硅酸盐水泥,水泥浆液配制严格按设计要求控制为水灰比1∶0.8。
搅拌灰浆时,首先将水加入桶中,再将水泥倒入,开动搅拌机搅拌10~20分钟,浆液在灰浆拌和机中要不断搅拌,直到喷浆前。
喷浆时,拧开搅拌桶底部阀门,放入第一道筛网,过滤后流入浆液池,然后通过泥浆泵抽进第二道过滤网,第二次过滤后流入浆液桶中。
施工安全技术交底记录
工程名称分部工程基坑支护
交底部位高压旋喷桩施工
交底内容:
一、材料要求
1、水泥:采用P.O45.5级普通硅酸盐水泥,每批次进场水泥必须有生产厂家的产品合格证,并根据有关规定进行抽查检验。
2、水:使用不含有害物质的洁净水。
二、主要工作量
本工程高压旋喷桩成桩直径D600,灌注桩之间设置,桩间距400,相邻桩搭接200mm,桩顶标高与灌注桩相同,有效桩长4~~8m,共187组;二重管施工工艺,浆液采用纯水泥浆,水灰比0.9~1.1,设计水泥用量为平均每延米200kg;高压水泥浆液流压力20~25Mpa(靠近桩顶部分可适当减小)。
三、施工工艺
测量放线——确定桩位——钻机就位——下喷射管——测量孔深——搅拌制浆——喷射注浆——达到设计深度——成桩——验收。
1、测量放线定位:根据设计施工图和坐标网点测量放出施工轴线,在施工轴线上按照施工图纸和编
号位置确定孔位,依据基准水准点进行孔位地面高程测量。
2、钻机就位:钻机应垂直于地面并安装平稳,放线桩位与设计桩位不大于20mm。
造孔每钻进 5m用
水平尺测量检查机体水平和立轴垂直度。
3、浆液配制搅拌:水泥浆液水灰比为0.9~1.1。
为防止水泥浆离析,应在灰浆机中不停地搅动,水
泥用量200kg/m;水泥浆比重=1.48。
交底单位,项目部接收单位高压旋喷施工班组交底人接收人。
高压旋喷桩施工安全技术交底概述:高压旋喷桩是一种常用于基础工程施工的土方处理技术。
由于土方处理和桩基施工的特殊性,高压旋喷桩施工必须注重施工安全技术。
本文将重点介绍高压旋喷桩施工中需要注意的安全技术要点。
一、安全人员配置:在高压旋喷桩施工现场应合理配置安全人员,以确保施工安全工作的顺利进行。
安全人员的职责包括现场巡查、安全检查、施工环境的监控和危险源的识别和管理等。
二、施工现场管理:高压旋喷桩施工现场应设置明确的施工区域,并采取措施确保施工区域内无人员闯入。
施工现场应配备合适的安全警示标志,提醒施工人员注意安全。
此外,施工现场应保持整洁,确保材料堆放有序,减少摔倒和滑倒等事故的发生。
三、机械设备安全:在高压旋喷桩施工过程中,机械设备是必不可少的工具。
为确保机械设备的安全运行,应定期对设备进行检查和维护,并及时处理设备故障。
操作人员必须熟悉设备的使用方法和操作规程,并严格按照操作规程进行操作。
同时,应配备专人负责机械设备的操作和维护,并加强对操作人员的培训和管理。
四、施工作业安全:高压旋喷桩施工作业是一项高难度的工作,施工人员必须具备相关的技术知识和专业技能。
在进行施工作业前,应对施工现场进行安全评估,并制定详细的施工方案。
施工人员必须穿戴好个人防护用品,并在施工现场严格按照作业规程进行操作。
在施工过程中,应及时清理施工现场,避免工具和材料的散落,减少绊倒和触电等事故的风险。
五、应急措施:在高压旋喷桩施工过程中,应制定有效的应急预案,并组织相关人员进行应急演练。
必要时,应设立应急疏散通道,并配备必要的救援设备。
施工人员必须了解应急救援流程和急救措施,并在发生事故或危险情况时能够迅速采取正确的应急处理措施。
六、施工安全教育:高压旋喷桩施工安全教育是确保施工安全的重要环节。
施工单位应加强对施工人员的安全教育,提高他们的安全意识和应急处理能力。
同时,施工单位应定期组织安全知识培训和技术交底,使施工人员了解和掌握高压旋喷桩施工的安全技术要点。
一、交底目的为确保高压旋喷钻机操作人员的安全,预防事故发生,特进行安全技术交底。
二、交底对象所有操作高压旋喷钻机的人员。
三、交底内容一、人员要求1. 操作人员必须经过专业培训,取得相应资格证书,方可上岗操作高压旋喷钻机。
2. 操作人员应具备一定的安全意识,熟悉高压旋喷钻机操作规程和安全生产知识。
3. 操作人员应身体健康,无心脏病、高血压等疾病,精神状态良好。
二、设备检查与维护1. 操作前,必须对高压旋喷钻机进行全面检查,确保设备完好、安全可靠。
2. 定期对设备进行保养和维护,及时发现并排除安全隐患。
3. 操作人员应熟悉设备各部件的功能、性能及操作方法。
三、操作规程1. 操作人员应严格按照操作规程进行操作,不得擅自改变设备参数和操作流程。
2. 操作前,应先进行空载试运转,检查设备是否正常。
3. 操作过程中,应密切观察设备运行情况,发现异常立即停机检查。
4. 操作人员应保持专注,不得在操作过程中进行其他活动。
四、安全注意事项1. 操作人员必须佩戴好安全帽、防护眼镜、手套等个人防护用品。
2. 操作区域应设置警示标志,严禁无关人员进入。
3. 高压旋喷钻机周围应设置安全防护栏,防止人员误入危险区域。
4. 操作过程中,应保持安全距离,防止高压喷射伤人。
5. 操作结束后,应立即关闭设备,切断电源,确保设备处于安全状态。
五、应急预案1. 如遇设备故障或意外情况,应立即停机,并采取相应的应急措施。
2. 如发生人员受伤,应立即进行现场急救,并立即拨打急救电话。
3. 如发生火灾等紧急情况,应立即启动应急预案,确保人员安全。
六、交底总结1. 操作人员应认真听取安全技术交底内容,确保掌握相关知识和技能。
2. 操作人员应严格遵守操作规程和安全注意事项,确保自身和他人的安全。
3. 操作人员应定期参加安全教育培训,提高安全意识和技能水平。
七、附件1. 高压旋喷钻机操作规程2. 高压旋喷钻机安全操作注意事项3. 应急预案八、交底日期[填写日期]九、交底人[填写姓名]十、接受人[填写姓名]十一、备注1. 本交底适用于高压旋喷钻机的操作和维护。
高压旋喷技术交底各位朋友,咱们今天来好好唠唠高压旋喷技术这回事儿。
我先给大家讲讲我之前碰到的一个事儿。
有一次我去一个工地,看到一群工人在那对着一台机器发愁。
我凑过去一瞧,原来是高压旋喷设备出了问题,他们正不知道该咋办呢。
我就问他们,“咋的啦,兄弟们?”其中一个工人说:“这机器搞不定啊,不知道咋操作才能达到效果。
” 这让我深刻意识到,技术交底太重要啦!那啥是高压旋喷技术呢?简单来说,高压旋喷技术就是利用高压喷射流,把水泥浆或者其他的浆液喷到土里,和土混合形成一种坚固的桩体或者墙体,用来加固地基、止水帷幕啥的。
先来说说这高压旋喷技术的原理哈。
它就像是给土地打针一样,通过高压把浆液注入到土地里面,让土地变得更结实、更稳定。
这高压旋喷的喷射流可有劲儿了,能把浆液喷得又深又均匀,就像给土地做了一次深度按摩。
再说说高压旋喷技术的分类。
常见的有单管法、双管法和三管法。
单管法呢,就是只用一根管子喷浆液;双管法呢,是一根管子喷浆液,一根管子喷气;三管法更厉害,一根喷浆液,一根喷气,还有一根喷水。
不同的方法适用于不同的地质条件和工程要求,就像我们穿衣服,不同的场合要穿不同的衣服一样。
接下来讲讲高压旋喷技术施工前的准备工作。
首先得把场地平整好,不能有大坑小坑的,要不然机器都站不稳。
然后要根据地质情况和设计要求,选好合适的旋喷设备和浆液配方。
这浆液配方可重要了,就像做菜的调料,比例不对,味道就不好。
还有啊,要把水电都接通,保证施工的时候不断水不断电,要不然机器一停,那可就麻烦大了。
施工的时候也有不少讲究。
比如说,钻孔的位置和垂直度一定要控制好,要不然喷出来的桩就歪歪扭扭的,起不到作用。
喷射的时候,压力和流量要保持稳定,不能一会儿大一会儿小。
就像开车一样,速度要稳,不能一脚油门一脚刹车的。
而且,喷射的过程中要不断地提升或者旋转钻杆,保证浆液喷得均匀。
施工完了也不能马虎,得做好质量检测。
检测的方法有很多种,像开挖检查、钻孔取芯、标准贯入试验等等。
