型钢混凝土施工要点
- 格式:docx
- 大小:163.45 KB
- 文档页数:6
型钢混凝土施工方案型钢混凝土(Steel Reinforced Concrete)是一种由型钢与混凝土组合而成的复合材料,广泛应用于建筑、桥梁、水利工程等结构中,以提高结构的抗压性能和承载能力。
本文将详细介绍型钢混凝土的施工方案。
一、前期准备工作1.确定结构设计方案,并获得相关文件和图纸。
2.确定混凝土配比和型钢选择,并进行材料的购买和准备工作。
3.组织开展施工前的技术交底和安全培训,确保每个工人都清楚施工要求和安全操作规范。
4.设置施工场地,并搭建所需的临时设施,如施工棚、混凝土搅拌站等。
二、型钢加工与预制1.对所使用的型钢进行加工,包括切割、打孔、焊接等工序,以满足施工要求。
2.将加工好的型钢与混凝土配比进行预装配,并进行钢筋绑扎、保护等处理工序。
3.对预制好的型钢混凝土构件进行质量检验,确保每个构件的尺寸、强度等符合设计要求。
三、基础施工1.进行基础的测量和放样工作,确保施工的准确性。
2.进行基础的开挖、清理、加固等工序,确保基础的稳定性和承载能力。
3.对基础进行防水处理,并设置并固定型钢模板,以便于混凝土的浇筑和成型。
四、型钢混凝土浇筑1.对混凝土进行搅拌,确保搅拌均匀、质量稳定。
2.进行混凝土的运输和浇筑工作,确保混凝土的及时性和均匀性。
3.在混凝土浇筑过程中,及时使用振动棒进行振捣,以排除混凝土中的气泡,提高结构的密实性和强度。
五、型钢的连接与固定1.在型钢与混凝土连接的部位,采用焊接、螺栓等方式进行连接,确保连接的牢固性和稳定性。
2.对连接部位进行防腐处理,以延长使用寿命。
3.对型钢进行固定,可以使用胶粘剂、膨胀螺栓等方式,确保型钢与混凝土之间的紧密结合。
六、各层楼板的施工1.根据设计要求和施工顺序,先施工楼板的底层,然后逐层向上施工。
2.在楼板施工过程中,要根据设计要求设置和固定楼板的型钢骨架,并确保楼板的平整度和强度。
七、完工验收和质量控制1.完成施工后,进行完工验收,确保施工符合相关标准和规范。
型钢混凝土结构的施工型钢混凝土结构施工是指利用型钢和混凝土进行组合施工的一种建筑结构形式。
相比传统的钢结构和混凝土结构,型钢混凝土结构具有更好的抗震性、刚度和承载力,同时还具备较好的防火性能。
本文将详细介绍型钢混凝土结构施工的流程和注意事项。
1.准备工作:确定施工方案,制定详细的施工计划和时间表。
根据施工图纸,准备所需材料和设备,包括型钢、混凝土、脚手架、钢筋等。
2.基础施工:按照设计要求和图纸,在施工现场进行基础施工。
首先进行基坑开挖和土方处理,然后进行基槽排版和基础浇筑。
浇筑混凝土前,需进行地基处理,包括打夯和灌浆等。
3.立柱和梁的预制:根据施工图纸和设计要求,预制型钢柱和梁。
具体包括切割型钢、修整焊缝和进行防锈处理。
预制完成后,对型钢柱和梁进行质量检验和保护措施。
4.柱、梁与基础连接:将预制的型钢柱和梁与基础进行连接。
首先进行沉降调整和校正,然后用螺栓、焊接等方式固定柱与地基之间的连接。
连接完成后,进行质量验收和强度检测。
5.楼板和墙体施工:使用钢筋网格和型钢等材料,进行楼板和墙体的施工。
首先根据设计要求制作模板,然后进行钢筋绑扎和混凝土浇筑。
楼板和墙体施工完成后,进行质量验收和检测。
6.安装和配管:安装型钢混凝土结构的附属设备和配管,包括电力系统、给排水系统、通风系统等。
根据设计要求进行安装和连接,完成后进行功能测试和质量验收。
7.完善和保护:对施工完成的型钢混凝土结构进行完善和保护。
具体包括清理现场、除锈涂漆、防水处理和安全警示标识等。
同时,对于结构的稳定性、承载力和安全性进行全面检测和评估。
1.材料质量:应选择符合国家标准和设计要求的型钢和混凝土材料,进行质量检验和验收。
预制构件的制作要求严格,确保焊缝质量和型钢表面的防锈处理。
2.施工工艺:施工过程中需要按照设计要求和施工图纸进行施工,确保型钢和混凝土的相互作用和结构的稳定性。
特别是在连接柱、梁与基础时,要保证连接的牢固性和稳定性。
型钢混凝土施工技术交底。
混凝土中的深度应符合设计要求,同时要保证埋置深度的水平度和垂直度。
2、型钢柱的安装应按照设计图纸和施工方案进行,注意安装顺序和位置,保证柱子垂直度和水平度。
3、在安装型钢柱时,应注意保护柱子表面,避免划伤和损坏。
4、型钢柱的固定方式应符合设计和施工方案要求,同时要注意固定件的质量和安装位置。
4、型钢梁的安装1、型钢梁的安装应按照设计图纸和施工方案进行,注意安装顺序和位置,保证梁子垂直度和水平度。
2、在安装型钢梁时,应注意保护梁子表面,避免划伤和损坏。
3、型钢梁的固定方式应符合设计和施工方案要求,同时要注意固定件的质量和安装位置。
4、在型钢梁的连接处,应按照设计要求进行焊接和加劲板的安装,保证连接的牢固性和稳定性。
5、型钢混凝土组合结构的质量控制1、在型钢混凝土组合结构的施工过程中,应按照设计要求和施工方案进行,保证每个工艺环节的质量。
2、在焊接过程中,应注意焊接质量和焊缝收缩量的控制,保证焊接的牢固性和稳定性。
3、在混凝土浇筑过程中,应注意混凝土的配合比和浇筑质量,保证混凝土的强度和耐久性。
4、在型钢混凝土组合结构的质量控制过程中,应注意施工人员的操作技能和质量意识,保证施工质量的稳定性和可靠性。
型钢混凝土柱脚有两种处理方法:埋入式和非埋入式。
在文化中心工程中,采用了这两种方法的结合。
在桩基础混凝土浇筑前,地脚螺栓被埋入地下,位于承台底部。
型钢柱下部有钢底板,利用地脚螺栓将钢底板锚固,后浇筑承台混凝土,使得该节点被混凝土埋住。
这种处理方法更能有效地保证型钢柱基础的受力。
在型钢柱的施工中,必须注意以下几点。
首先,型钢柱加工时,必须根据施工图及深化设计,画出准确的钢筋排列图即钢筋穿孔定位图。
钢筋孔位图必须准确无误。
同时,在排图时还需考虑到X、Y两个方向的钢筋走向,两个方向的钢筋间必须让开5~8mm。
按照设计间距排列时,有可能出现钢筋与型钢柱腹板在同一位置上或钢筋孔位于焊缝上,此时必须让出腹板和焊缝,距焊缝距离不小于12mm。
型钢混凝土浇筑
混凝土的浇筑质量是型钢混凝土结构质量好坏的关键。
尤其是梁柱节点、主次梁交接处、梁内型钢凹角处等,由于型钢、钢筋和箍筋相互交错,会给混凝土的浇筑和振捣带来一定的困难,因此,施工时应特别注意确保混凝土的密实性。
型钢混凝土结构浇筑应符合下列规定:
1.混凝土强度等级为C30以上,宜用商品混凝土泵送浇捣,先浇捣柱后浇捣
梁。
混凝土粗骨料最大粒径不应大于型钢外侧混凝土保护层厚度的1/3,
且不宜大于25mm。
2.混凝土浇筑应有充分的下料位置,浇筑应能使混凝土充盈整个构件各部位。
3.在柱混凝土浇筑过程中,型钢周边混凝土浇筑宜同步上升,混凝土浇筑高
差不应大于500mm,每个柱采用4个振捣棒振捣至顶。
4.在梁柱接头处和梁的型钢翼缘下部,由于浇筑混凝土时有部分空气不易排
出,或因梁的型钢混凝土翼缘过宽影响混凝土浇筑,需在型钢翼缘的一
些部位预留排气孔和混凝土浇筑孔。
5.梁混凝土浇筑时,在工字钢梁下翼缘板以下从钢梁一侧下料,用振捣器在工字钢梁一侧振捣,将混凝土从钢梁底挤向另一侧,待混凝土高度超过钢梁下翼缘板100mm以上时,改为两侧两人同时对称下料,对称振捣,待浇至上翼缘板100mm时再从梁跨中开始下料浇筑,从梁的中部开始振捣,逐渐向两端延伸,至上翼缘下的全部气泡从钢梁梁端及梁柱节点位置穿钢筋的孔中排出为止。
型钢混凝土施工质量控制要点分析1、前言在建筑工程中,型钢混凝土结构广泛的应用于高层框架结构和大跨度结构。
因型钢混凝土结构包含了混凝土结构和钢结构,所以施工工艺比较繁琐,施工质量难以控制。
2、型钢混凝土结构概述型钢混凝土结构是把型钢埋入钢筋混凝土中的一种结构型式。
在钢筋混凝土中增加型钢,使型钢、钢筋、混凝土三为一体。
由于型钢具有较好的强度和延性,使型钢混凝土结构具备了比传统的钢筋混凝土结构更大的承载力、刚度和更好的抗震性能。
同时与单一的钢结构相比,其耐久性和防火性能更好,结构局部和整体稳定性好,钢材用量更少。
3、型钢混凝土施工质量控制要点由于型钢混凝土是由型钢、钢筋和混凝土相互组合形成的结构。
因此在施工过程中,针对质量的控制主要有以下几点:3.1 施工的准备工作(1)熟悉施工图纸及相应的技术标准、规范根据本工程的特别,针对性的组织相关人员学习有关的规范、规程、规定和设计文件,在指导施工过程中做到有据可依,详细查阅结构图纸,对施工中容易出现的问题事先分析并且提出相应可行的解决措施。
(2)收集或准备相应资料钢结构加工厂商应具备相应的资质,并且在确定加工厂商后,由建设单位、监理单位相关负责人对加工厂进行现场考察确定。
钢材进场后及时收集出场检验报告,并按规定取样送样或复检,确认达到质量指标后方可使用。
如果周围的环境以及地质需要由抗震要求,需要构建抗震设防框架结构,应对原材料的选择进行更加严格的控制。
3.2 技术交底现场技术人员要对施工班组负责人进行书面交底,写明本工程的型钢混凝土概况、施工的准备工作、工艺流程以及施工时的注意事项;在书面交底后,具体落实到每一根型钢加工,包括加工的次序、堆放规定和工期要求,交代复检的事宜。
3.3 型钢加工的质量控制型钢加工是使型钢混凝土能够满足工程需求的过程,在型钢混凝土加工过程中,会存在切断尺寸有误、箍筋加工不准以及成型尺寸不准确等问题,在型钢加工过程中,应该进行有效的质量控制,当出现上述质量问题时,应查出原因并加强管理。
型钢混凝土梁浇筑要求一、概述型钢混凝土梁是一种结构梁,由型钢和混凝土组成,具有承载力强、抗震性能好等优点。
在进行型钢混凝土梁的浇筑过程中,需要注意一些要求,以保证梁的质量和安全性。
二、材料选择1.型钢选择:应选择质量好、规格合适的型钢,确保其强度和稳定性。
型钢的选择应符合设计要求,并经过质量检验合格。
2.混凝土选择:根据设计要求选择适宜的混凝土配合比和材料,确保混凝土的强度和耐久性。
三、浇筑前准备1.检查模板:浇筑前应检查模板的安装情况和质量,确保模板的稳固和尺寸准确。
2.清洁模板:在浇筑前,应清洁模板并涂刷模板油,以防止混凝土与模板粘连。
3.安装钢筋:按照设计要求,将预埋的钢筋正确安装好,并保证其位置准确。
四、浇筑过程1.搅拌混凝土:搅拌混凝土时应按照设计要求进行,确保混凝土的配合比准确,并搅拌均匀。
2.浇筑混凝土:在搅拌好的混凝土中,应使用合适的工具将其倒入模板中,确保倒入过程中不产生分层和空隙。
3.振捣混凝土:在浇筑混凝土后,应使用振动器对混凝土进行振捣,以使混凝土充分密实,排除气泡。
4.整平混凝土:在混凝土表面形成初凝后,应使用木板或刮砂器对混凝土进行整平,以保证梁的表面平整。
5.养护混凝土:浇筑后的混凝土应进行适当的养护,防止其过早干燥和裂缝的产生。
五、注意事项1.浇筑过程中,应注意控制混凝土的浇筑速度,避免过快或过慢,以确保混凝土的质量。
2.在浇筑过程中,应及时排除混凝土中的气泡和杂质,以保证梁的强度和质量。
3.在浇筑混凝土后,应及时进行养护,防止混凝土早期干燥和裂缝的产生。
4.在浇筑梁的过程中,应注意梁的变形情况,及时调整和修正,以保证梁的几何形状和稳定性。
5.在浇筑过程中,应注意保持施工现场的整洁和安全,确保工人的安全。
六、总结型钢混凝土梁的浇筑要求是确保梁的质量和安全性的重要环节。
在浇筑前准备、浇筑过程中和注意事项方面,都需要严格按照要求进行操作。
只有这样,才能保证型钢混凝土梁的质量达到设计要求,并具备良好的使用性能。
型钢混凝土施工管理要点分析前言随着建设技术的发展和建筑功能要求的增多,大空间、多种变化的建筑型式对结构承载和抗震设计提出了更高要求。
型钢混凝土组合结构是把型钢埋入钢筋混凝土中的一种独立的结构形式,型钢以其固有的强度和延性等优点逐渐得到大家的认可。
一. 工程概况重庆华润中心(一期)城位于九龙坡区原“建设厂生产区”,紧邻重庆轻轨2号线(谢家湾站),毗邻谢家湾正街的谢家湾站和杨家坪站两个公交站,公交线路30余条,拥有已建成的快捷城市道路交通网络,能快速到达解放碑、观音桥、南坪、沙坪坝等主城其他四大商圈,通达主城各个区域。
项目总占地面积达55881平方米。
重庆华润中心(一期)总建筑面积约51万平方米,共分A、B两个地块,地上建筑面积32.4万平方米,地下建筑面积17.9万平方米。
地上重庆华润中心(一期)为商业购物中心,内设百货、餐饮零售、电影院、溜冰场和美食广场,地下4层,地上6层,局部含夹层,建筑高度49.40m;共三栋写字楼,B地块一栋,地下三层,地上44层,建筑高度229.8米;A地块两栋,地下四层,地上分别为28层和27层,建筑高度分别为145.8米和158.8米。
地下为大型地上停车场、超市、零售商业及设备用房。
一. 型钢混凝土施工特点1.型钢混凝土组合结构受力性能好,普通的钢结构构件常具有受压失稳的弱点,而型钢混凝土结构构件内的型钢因周围混凝土的约束,型钢受压失稳的弱点得到了克服。
2.型钢混凝土组合结构抗震性能好,由于型钢的设置其延性比钢筋混凝土结构有明显提高,因此在大震中此种结构呈现出较好的抗震性能。
二. 型钢混凝土施工适用范围型钢混凝土组合结构是在钢结构和混凝土结构基础上发展起来的一种新型结构体系。
适用于框架结构、框架剪力墙结构、底层大空间剪力墙结构、框架核心筒结构等结构体系,可以应用于全部构件,也可以于部分构件。
三. 型钢混凝土施工工艺原理型钢混凝土组合结构构件是由型钢、主筋、箍筋及混凝土结构组合而成。
型钢混凝土梁浇筑要求型钢混凝土梁是一种常用的结构构件,其特点是由钢筋和混凝土组成,兼具了钢材和混凝土的优点。
在进行型钢混凝土梁浇筑时,需要遵循一定的要求,以保证梁的质量和稳定性。
一、施工前准备1. 施工前要对施工现场进行清理,确保梁底部的基础表面平整、干净,并清除杂物和浮土。
2. 确保模板安装牢固、尺寸准确,模板表面应平整,无明显凹凸和破损。
3. 钢筋的布置要按照设计图纸要求,确保梁的受力性能和承载能力。
4. 混凝土的原材料要符合相关标准,水泥、砂子和骨料要进行质检,确保质量合格。
二、浇筑工艺1. 在浇筑型钢混凝土梁之前,需要提前进行湿润处理,以防止混凝土过早失去水分。
2. 浇筑过程中,要采取适当的振捣措施,使混凝土充分密实,排除气泡,提高梁的强度和耐久性。
3. 梁的浇筑应分段进行,每段的长度不宜过长,以免混凝土过早凝固导致质量不佳。
4. 在混凝土浇筑完成后,要及时进行养护,覆盖防止水分过快蒸发,以保持混凝土的湿润状态,避免开裂。
三、质量控制1. 梁的尺寸和几何形状要符合设计要求,检查梁的宽度、高度和弯曲度等指标,确保梁的几何形状稳定。
2. 梁的强度要符合设计要求,进行强度检测,确保梁能够承受设计荷载。
3. 梁的表面质量要平整光滑,无明显的麻面、裂缝和蜂窝等缺陷。
4. 梁的钢筋要按照设计要求进行布置,钢筋连接要牢固可靠,确保梁的受力性能。
5. 梁的抗裂性能要符合要求,通过添加适量的抗裂剂或使用合适的施工工艺,防止梁在使用过程中出现裂缝。
四、安全注意事项1. 在施工过程中,要配备必要的安全设施,如安全帽、安全绳等,确保施工人员的人身安全。
2. 施工现场要进行防护,避免人员和其他设备误入施工区域,确保施工过程的安全性。
3. 在浇筑过程中,要注意混凝土的坍落度,避免浇筑过程中混凝土流失或堆积过多导致质量问题。
4. 施工现场要保持整洁,确保施工人员的工作环境良好,避免发生意外事故。
型钢混凝土梁的浇筑要求包括施工前准备、浇筑工艺、质量控制和安全注意事项等方面。
型钢混凝土组合结构施工要点分析摘要:近年来,我国城市人口爆炸式增长,城市居民对居住环境的要求也越来越高,所以为了满足越来越密集的城市人口的这种需求,各种高层建筑拔地而起。
由于高层建筑结构比较复杂,为了进一步完善高层建筑的使用效果,型钢混凝土组合结构应运而生。
这种组合结构不光在我国得到广泛应用,在世界各国都成为建筑的主要结构。
由此可见,深入研究这一组合结构的施工技术,对我国乃至世界的建筑行业发展,都有一定的积极意义。
关键词:型钢混凝土;组合结构;施工要点1型钢混凝土组合结构概述所谓的型钢混凝土结构,具体指的就是配置型与少量受力钢筋、构造钢筋混凝土结构。
结构主要包括空腹式型钢混凝土与实腹式型钢混凝土两种类别。
因此,结构机制具有较高的强度与刚性,且延性良好,防火耐腐蚀性和抗震性突出,因而在不同类型的高层建筑结构中得到了广泛应用。
较之于钢结构,型钢混凝土结构能够节省超过一半的钢材,工程项目造价也明显减少。
另外,型钢混凝土结构是被混凝土包裹,所以结构本身的耐火性与耐久性均明显提高,也规避了钢构件防腐蚀、防锈及防火性薄弱问题带来的负面影响。
与钢筋混凝土结构相比,型钢混凝土结构使得构件截面尺寸与自重明显减少,使其使用空间与使用面积不断增大,为强化空间与平面布局的灵活性奠定了坚实基础。
2型钢混凝土组合结构施工要点2.1做好梁柱节点二次深化设计梁柱节点的构造是最具有难度的,同时也是最重要的。
这个部分的施工会直接影响到整个梁柱结构的稳定性,所以大多数情况下都是被当成关键环节来设计并进行。
在设计时通常需要对这个部分做二次深化设计,做好框架接口与型钢柱之间衔接的施工。
在这个设计中还要进行分层与分柱,这种方式可以显著减少出现错误的情况。
划分的合理性决定了最终质量,所以要参照相关标准来完成。
2.2吊装方案的设计吊装工作会受到很多因素的影响,所以必须要提前进行设计,还需要仔细考察周边情况。
设计时,通常需要考虑几个主要的问题。
型钢混凝土施工要点
型钢混凝土组合结构构件由混凝土、型钢、纵向钢筋和箍筋组成。
是在原有的钢筋混凝土梁、柱等构件里添加型钢,加入型钢后可有效提高构件承载能力,减小构件轴压比,通常高层结构较多采用。
施工要点
01预埋螺栓安装

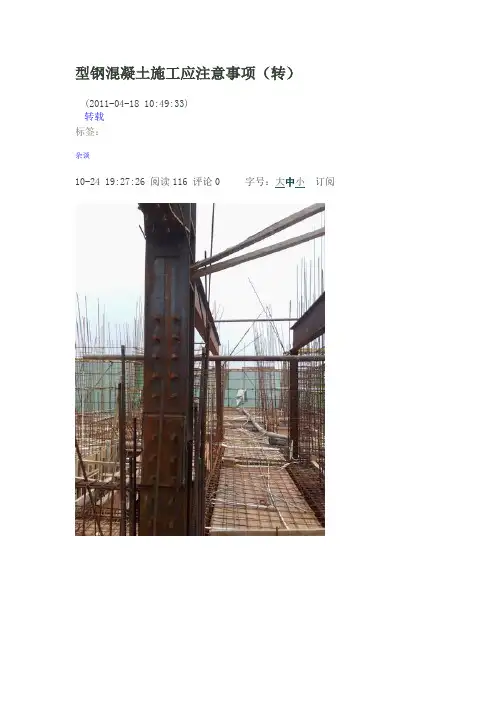

在基础混凝土施工时,采用定型模具将型钢混凝土柱位置固定,在模具上定位型钢柱地脚螺栓的位置,确定标高和垂直度后进行螺栓加固,采用钢筋井架固定地脚螺栓,每组螺栓采用3组井架,井架的位置尽量与结构钢筋的位置接近,以便连接。
施工人员在筏板上下2层钢筋网间加固和支撑,防止地脚螺栓移位和下
沉。
最后利用经纬仪,水准仪进行螺栓位置及标高的检查验收,合格后进行混凝土浇筑。
待基础筏板混凝土强度达到强度设计值的75%时即可进行安装作业。
02型钢安装
(1)柱内型钢的安装与固定
为确保型钢混凝土柱和柱内型钢位置准确,并保证型钢生根牢固,在型钢下部用钢板支垫,通过钢丝绳上的花篮螺栓调整型钢柱的垂直度,灌注早强微膨胀二次灌浆料。
安装上柱,焊接及检测。
1)使用全站仪对劲性混凝土柱进行精确定位,预埋固定型钢的地脚螺栓,混凝土施工完毕后,及时清理并凿毛。
2)按型钢柱编号吊装就位。
利用型钢上的加宽翼缘作型钢的起吊点,局部利用塔式起重机配合,使型钢底部的螺栓孔对准预埋螺栓,并用小块钢板沿型钢四周4个角垫起约30mm。
吊装大致就位后即在型钢柱的中部及上部4个方向,用钢丝绳一头拴在型钢的加宽翼缘上,一头拴在地锚上,移开吊车臂。
3)通过调节钢丝绳上的花篮螺栓调整型钢的垂直度。
4)在保证型钢垂直度的同时,型钢柱内2根型钢的相对位置关系尤为重要。
为此于两型钢柱的负2层及负1层间安装型钢梁,以校正两型钢的位置,保证整体性。
5)通过结构50cm线返出型钢柱下口标高。
使用薄钢板楔块支垫在型钢下部,使型钢的垂直度和标高符合要求后,拧紧地脚
螺栓的螺母。
用测量仪器全面检查型钢的标高、位置和垂直度,确认无误后重新加固,最后在型钢柱底部灌注早强微膨胀二次灌浆料。
6)型钢底部灌浆。
早强微膨胀二次灌浆料能自流浇筑,具有不收缩,早强,高强,密实性好,使用方便等特点,为防止浪费并保证连续施工,事先根据现场实际缝隙大小和数量进行精确计算,以1根劲性柱的用量进行搅拌。
在灌浆之前,各工种和工序要做好工序交接和检查,确保万无一失。
7)待型钢混凝土施工至一定高度时,用钢管在第一节型钢混凝土柱的周围搭设施工平台,其高度低于第一节型钢顶部50cm 左右。
平台宽1.2m,外侧为1.5m高的护身栏杆,平台上铺有脚手板,作为安装及焊接第二节型钢的操作平台。
8)用塔式起重机或汽车式起重机将第二节型钢柱型钢吊装就位后,在四周用钢丝绳及花篮螺栓与楼层埋件环连接,用线坠控制劲性柱内型钢的垂直度。
9)型钢柱内型钢的标高、位置和垂直度调整完毕,在型钢的加宽翼缘两边加钢夹板,用螺栓连接固定上下2节型钢,在4个角处点焊,再校核一遍垂直度,确认无误后正式焊接。
10)竖向连接采用手工一级焊接。
焊完后用氧气割去加宽翼缘板,打磨焊缝。
焊缝采用小型超声波检定仪现场检定,合格后进行下道工序施工。
(2)型钢梁的安装和固定焊接
1)安装型钢柱时,先在型钢柱连接处进行临时连接,纠正垂直偏差后安装型钢梁。
2)用起重机将钢梁运至安装处,做临时连接,并找正位置。
3)钢梁翼缘中心线应对正钢柱中心线,以保证钢梁轴线位置。
4)在安装钢梁过程中,利用钢腹板两侧安装设备上的水平调节丝杆来调节钢梁的垂直度。
5)安装钢梁时,需要反复观测并纠正其轴线、标高、垂直度偏差值,直至符合规范要求后,方可进行对接焊。
6)连接采用手工一级焊接。
钢梁焊接完毕后,并对钢梁的垂直度标高进行复验。
7)在梁的型钢安装后,要再次观测和纠正因荷载增加、焊接收缩或螺栓松紧不一而产生的垂直偏差,进行焊接外观检查。
8)标高和轴线尺寸无误后,按照设计及施工规范要求进行高强螺栓施拧和终拧作业。
9)焊完后,打磨焊缝。
03钢筋工程
型钢混凝土中因型钢柱和型钢梁的存在,钢筋工程在型钢混凝土节点施工尤为繁琐,钢筋制作和绑扎不如普通框架剪力墙结构简单和通俗易懂,存在施工难点,解决时须在型钢制作加工和钢筋制作时提前提出方法和方案,并通过以下方式加以控制和实施。
(1)对于柱主筋与型钢梁上下翼缘交叉、梁主筋与型钢柱腹
板交叉及柱箍筋与型钢梁的腹板交叉的问题,可在二次设计及型钢梁柱加工制作时解决。
(2)对于柱箍筋与型钢柱的抗剪拴钉交叉的问题,可在钢筋加工制作时解决。
(3)对于柱箍筋与型钢梁腹板交叉而在二次设计时不能解决的问题,可在现场于设计人员共同协调决。
04模板工程
采用竹胶合板模板组拼,使用对拉螺栓进行加固。
柱身四周下部加斜向顶撑,防止柱身涨模及侧移,柱根部留置清扫口,混凝土浇筑前清除残余垃圾。
梁模板的支撑采用钢管扣件,经计算后确定支撑方案
05混凝土工程
型钢混凝土施工与普通框架结构基本一致,不同的是型钢影响混凝土浇筑,在施工时尤为注意。
由于高强混凝土质量易受各种微小因素的影响,故从原材料选用,搅拌、振捣、养护等各环节严格控制。
型钢结构混凝土的浇捣,应严格遵守混凝土的施工规范和规程,在梁柱接头处和梁型钢翼缘下部等混凝土不易充分填满处,需要仔细浇捣。
注意事项
1、进入现场的施工人员须经过专业培训,技术工人须持证上岗。
2、钢结构深化设计时,充分考虑现场施工难度,梁筋过腹板穿孔及遇翼缘焊接套筒,考虑双向梁节点处纵筋错开,避免纵筋穿过困难。
3、构件加工运至现场后,要对构件进行外观和尺寸检查。
