工程结算审计送审资料
- 格式:doc
- 大小:52.00 KB
- 文档页数:8

工程结算资料送审要求一、背景介绍工程结算是指在工程项目完工后,根据施工合同和相关规定,对工程项目的实际施工情况进行核算,确定最终的工程造价的过程。
工程结算资料的送审是指将工程结算资料提交给相关部门进行审核和审批的程序。
准确、完整、规范的工程结算资料是保证工程结算审核顺利进行的重要前提。
二、送审资料的准备1. 工程结算报告:包括工程项目的基本信息、施工单位信息、工程量清单、工程造价计算表等内容。
工程结算报告应该详细说明工程项目的实际施工情况、工程量的计算方法和依据、工程造价的计算过程等,以便审核部门对工程结算进行评估。
2. 施工合同及变更合同:包括施工合同的正本和副本、变更合同的正本和副本等。
施工合同是工程结算的依据之一,需要将合同的主要内容和签订日期等信息清晰地呈现出来。
3. 工程量清单:包括工程项目的各项工程量指标、计算方法和计算结果等。
工程量清单应该按照规范的格式编制,清晰地列出每一项工程量的计算过程和计算结果。
4. 支付证明材料:包括施工单位的发票、收据、付款凭证等。
支付证明材料是证明工程实际支出情况的重要依据,需要将这些材料按照时间顺序罗列,并注明每一笔款项的用途和金额。
5. 工程变更通知单:包括工程变更的通知单、变更后的工程量清单等。
工程变更通知单是工程结算中必要的补充材料,需要将变更先后的工程量清单进行对照,并注明变更的原因和依据。
三、送审资料的整理1. 核对资料的完整性:确保工程结算资料的完整性,核对每一份资料是否齐全,包括合同、工程量清单、支付证明材料等。
2. 按照规定的顺序整理:按照规定的顺序整理工程结算资料,例如按照工程项目的不同阶段、按照合同的签订顺序等进行整理,以便审核部门能够清晰地了解工程项目的整体情况。
3. 标注每一份资料的名称和编号:对每一份资料进行标注,包括资料的名称、编号、日期等,以便审核部门能够方便地查找和阅读资料。
4. 制作资料目录:制作一份详细的资料目录,将每一份资料的名称、编号、日期等信息清晰地列出来,以便审核部门能够快速地找到所需的资料。
关于工程结算评审所需资料的说明
各部门、单位:
结算评审资料由工程管理部门报送至财政局评审中心。
所需提报的具体资料如下:
1、工程结算评审资料交接单(格式见附件,一式四份);
2、通过采购或招标的项目需提交招标文件、招标答疑、商务标书、中标通知书;未按规定实行采购或招标的工程项目,需提报相关的批准文件。
3、施工合同(非合同范本需盖各方骑缝章)、施工图纸(需设计院盖章)、图纸会审记录(需建设单位负责人签字);
4、隐蔽工程验收资料(需有监理单位签字盖章)、施工组织设计;
5、设计变更、现场签证、材料价格考察报告或其它定价资料;
6、竣工验收证明(需验收各方签字盖章)、竣工验收备案表;
7、竣工图纸(每一页均需建设单位现场负责人签字);
8、工程量计算书、工程预算书;
9、甲方供材证明及其它影响造价的相关资料。
注:所需资料仅需报送原件一套。
若中标通知书施工单位另有他用,可提供复印件,但提报资料时,需带原件审查。
财政投资项目结算评审申请表编号:
工程结算评审资料交接单
送审交接单编号:NO.。
工程结算送审资料清单
工程名称:施工单位送审造价:
说明:1、送审单位为工程管理部门,此表由送审单位填写,随审计委托书一并报监察审计处。
2、此表一式三份,送审单位、施工单位、接收单位各一份。
工程结算送审资料清单(小额工程或小型修缮项目)
工程名称:施工单位送审造价:
说明:1、送审单位为工程管理部门,此表由送审单位填写,随审计委托书一并报监察审计处。
2、此表一式三份,送审单位、施工单位、接收单位各一份。
工程预算送审资料清单
工程名称:送审造价:
说明:1、送审单位为工程管理部门,此表由送审单位填写,随审计委托书一并报监察审计处。
2、此表一式二份,送审单位、接收单位各一份。
关于工程结算审计送审资料为了合理确定和有效控制工程造价,现对基建工程结算资料送审要求如下:(一)工程结算资料应由基建处报送,委托施工单位送的结算资料不予签收,送审资料的要求详见附件。
(二)、基建处应加强对送审资料的管理,保证提供资料的完整、真实和合法,除特殊情况,所送资料应一式二份,并保证一份是原件[附件(6)只需送原件一份,附件(2)、(3)只需一份复印件,审计完退还],审计处保留一份存档(存档不需原件),原件在审计完毕后退还。
(三)对于送审资料为复印件部分,基建处均应盖章,作为加强资料有效性的依据。
(四)加强竣工图的审查,用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,有监理单位、设计单位和基建处的审核人签字和单位盖章确认;若同一工程项目发包给不同的专业施工单位,基建处应组织各方施工单位,明确其完成的工作范围,并形成会议纪要。
(五)凡是拆除工程中发生的材料或设备需要回收的(不回收的需注明,)应签明回收单位,并有回收单位出具回收证明,如甲方不回收,则施工单位会同基建处造价预算人员、主管领导鉴定、摊销、折价后交给施工单位,并在预算中扣除其价款。
(六)为了避免由于信息沟通不足,造成不必要的损失,要求对该工程甲供料情况给予说明。
附件工程审计结算资料送审要求1、资料组成:(1)工程结算书及电子盘(并加盖编制单位公章);(2)工程量计算书及电子稿(即计算底稿);(3)钢筋抽料表及电子稿(即计算底稿);(4)施工合同,补充合同或施工协议书;(5)工程竣工图及设计图纸的电子版本(固定价款合同还应提供招标时施工图纸;已开工的基建项目尽可能提供设计图纸的电子版本,新开工的基建项目应提供设计图纸的电子版本)(6)工程竣工资料;(7)图纸会审纪录;(8)设计变更单;(9)工程洽商记录;(10)监理工程师通知或发包人施工指令;(11)会议纪要;(12)现场签证单;(13)材料设备单价呈批审核单;(14)甲供材料、设备收货验收签收单;(15)施工单位投标书(包括承诺书及相关电子盘等;已开工的基建项目尽可能提供电子盘,新开工的基建项目应提供电子盘);(16)招标文件(含工程量清单)、招标答疑纪要;(17)开工报告、竣工报告及工期延期联系单;(18)其他有关影响工程造价、工期等资料;(19)移交资料签收表。

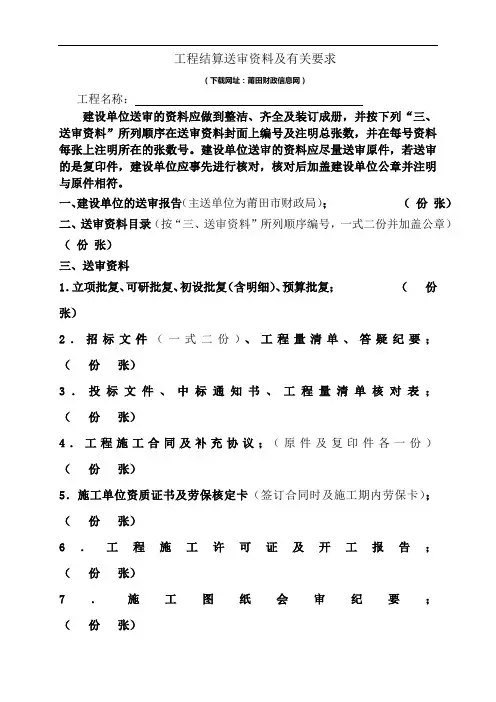

工程结算送审资料及有关要求(下载网址:莆田财政信息网)工程名称:建设单位送审的资料应做到整洁、齐全及装订成册,并按下列“三、送审资料”所列顺序在送审资料封面上编号及注明总张数,并在每号资料每张上注明所在的张数号。
建设单位送审的资料应尽量送审原件,若送审的是复印件,建设单位应事先进行核对,核对后加盖建设单位公章并注明与原件相符。
一、建设单位的送审报告(主送单位为莆田市财政局);(份张)二、送审资料目录(按“三、送审资料”所列顺序编号,一式二份并加盖公章)(份张)三、送审资料1.立项批复、可研批复、初设批复(含明细)、预算批复;(份张)2.招标文件(一式二份)、工程量清单、答疑纪要;(份张)3.投标文件、中标通知书、工程量清单核对表;(份张)4.工程施工合同及补充协议;(原件及复印件各一份)(份张)5.施工单位资质证书及劳保核定卡(签订合同时及施工期内劳保卡);(份张)6.工程施工许可证及开工报告;(份张)7.施工图纸会审纪要;(份张)8.地质勘察报告;(份张)9.施工组织设计;(份张)10.工程变更通知书(加盖设计图章,土建与安装要分开装订);(份张)11.隐蔽签证、现场验收资料(加盖建设、施工、监理单位公章,土建与安装要分开装订);(份张)12.竣工验收报告(含消防)、验收证书(原件各一份);(份张)13.工程结算书(加盖建设、施工单位公章、造价师或预算员执业章);(份张)14.工程结算计算式;(份张)15.钢筋计算书;(份张)16.电子光盘(含送审报告、结算书、结算计算式、钢筋计算书及CAD图纸);(份张)17.监理单位结算初审报告;(份张)18.竣工图纸(加盖红色竣工图章、总监签字并加盖监理单位、建设单位公章);(份张)19.设计图纸(招标用设计图);(份张)20.工程结算所需其它资料(如项目部人员在岗情况及更换情况说明函)。
(份张)备注:请另送一份送审资料给市审计局备查送审单位(公章):莆田市财政投资评审中心送审人及联系电话:接收人及接收时间:。

工程项目结算送审资料清单
1、立项申请报告(1个彩色PDF);
2、审计承诺书(1个彩色PDF);
3、招标文件(1个彩色PDF);
4、投标文件(1个彩色PDF);
5、中标文件(分散采购评审记录表)(1个彩色PDF);
6、合同(1个彩色PDF);
7、材料价格签证(1个彩色PDF);
8、竣工验收报告(1个彩色PDF);
9、结算书(共计3个文件:1个广联达文件、1个excel文件(后缀.XLSX)、1个送审金额汇总表(打印盖章并提供彩色PDF格式))
10、施工图及竣工图(1个CAD格式(*.dwg)压缩包(.zip);1个纸质版彩色PDF格式(需签字盖章))
11、隐蔽工程记录(1个彩色PDF)
12、设计变更及现场签证单(1个彩色PDF)
13、招标工程量清单及控制价报告、工程量计算式等(1个彩色PDF);
注: 1、5-50万元项目结算送审需按照上述要求准备电子版结算资料,文件命名格式:工程项目名称+资料类别,例如“****工程施工图”;
2、除上述电子版资料外,需同时准备一套纸质版结算资料原件,纸质版资料需随电子版结算资料同时送达。
工程竣工结算送审要点全总结第一章工程竣工结算送审资料清单第一条送审资料分结算计价和基础资料两部分,清单如下:一、结算计价资料(包括纸版和电子版)1.工程结算书封面;2.目录;3.工程结算编制说明;4.工程项目总价表、单项工程费汇总表、单位工程费汇总表;5分部分项工程量清单计价表(适用清单计价)或分部分项工程结算计价表(适用定额计价);6.分部分项工程量清单综合单价分析表、措施项目清单计价表及分析表、其他项目计价表及分析表、零星工作项目计价表(适用清单计价);7.材料价格表;8.必要的相关计价表格;9.必要的附件及各项电子文件。
二、结算基础资料1.基础资料封面、目录;2.工程量计算书;3.钢筋抽料表(适用于相应专业);4.施工合同、补充协议等;5.竣工图;6.竣工资料全套(含检验试验报告及合格证等);7.设计变更;8.工程洽商记录;9.监理工程师通知或甲方施工指令;10.会议纪要;11.现场签证;12.图纸会审纪录;13.暂估价、限价材料定价确认单;14.投标文件(正本);15.招标文件、中标通知书(原件);16.其他结算证明资料;17.移交资料签收表。
第二章工程竣工结算送审资料要求第二条审核单位在承包单位送审工程结算资料的基础上审核。
第三条送审资料分结算计价资料和结算基础资料,分别装订成册,若一册资料过多可分本装订。
各施工单位上报的结算资料应该齐全,不应断号、断页,不同分项之间用隔页隔开。
每册封面应注明:资料名称”XX工程结算资料”,署名施工单位名称、时间并加盖公章;注明第几册第几本,共几册几本;对于结算基础资料比较少的零星项目,结算计价资料和结算基础资料可以装订成一册(顺序为结算计价资料、结算基础资料)。
第四条结算计价资料编制要求:结算计价资料编制说明,包括编制范围、结算依据、材料价格和费率计取原则等。
用电脑编制的结算计价资料应提供相应的电子版。
分部分项工程计价表明细按不同性质工程编制。
第五条工程量计算书编制要求:对应结算计价资料列项,工程量计算书应由工程量汇总表和详细工程量计算式组成,工程量汇总表排列序号、工程结算书排列序号及详细工程量计算式排列序号三者顺序应一致。
工程结算送审资料清单
本文档旨在提供一份工程结算送审资料的清单,以帮助您准备结算送审过程中所需的文件和资料。
以下是所需的资料清单:
1. 施工合同:包括合同正本和所有的合同附件。
2. 变更单:如有工程变更,需提供所有的变更单及相关文件。
3. 报价单:包括所有项目的报价单,以及任何与报价相关的文件。
4. 质量验收报告:包括项目的质量验收报告和相关证明文件。
5. 付款证明:提供工程付款的所有相关证明文件,如银行转账单据、支票复印件等。
6. 材料清单:列出所有使用的材料及其数量和规格。
7. 施工进度表:提供施工进度表,详细展示项目的施工进度和完成情况。
8. 原始票据和:提供所有与工程相关的原始票据和,并按照时间顺序排列。
9. 完工证书:包括项目的完工证书和验收报告。
10. 其他文件:如有其他需要提交的文件,请在清单上说明并附上相应文件。
请确保以上资料清单的准备和提交完整无误,以确保工程结算送审的顺利进行。
任何未确认的内容请勿引用。
以上为工程结算送审资料清单。
如有任何疑问,请随时与我们联系。
感谢您的合作与支持。
基本建设工程结算、决算建设单位应准备的资料
1.建设项目可行性报告批复或企业备案制:
2.建设项目立项、设计方案、批准文件、监理、质量验收等文件;
3.概算批复文件及编制资料;
4.年度投资计划或资金筹措文件;
5.建设项目招、投标文件:
6.工程承包合同文本、协议、会议记录等相关资料;
7.设计变更通知书;
8.建设项目竣工图纸施工图、变更、设计等资料;
9.建设项目财务会计账簿、凭证、财务报表及结算资料;
10.建设竣工项目建设支出表(包括管理费用、财务费用);
11.施工单位送审工程结算书;
12.中介机构评审工程结算书
13.工程项目概算执行情况;招投标执行情况;
14.工程项目资金的来源、支出及结余等财务情况;
15.有关证照;
16.建设项目内部控制制度;
17.竣工验收资料;
18.建设项目竣工投资分析表;
1。
工程结算资料送审要求工程结算资料送审是指在工程完工后,为确认工程实际完成情况和结算金额的准确性,将工程结算资料提交给相关审核机构进行审核的过程。
工程结算资料是工程项目各方进行结算的依据,其准确性与否直接关系到工程款项的发放和工程项目的顺利完成。
首先,工程结算资料的送审要求包括递交时间、递交形式、递交内容等。
工程结算资料应在工程项目完成后及时递交给审核机构,以确保结算款项的及时发放。
递交形式可以采用纸质版和电子版相结合,同时要求如实提供完整的结算资料,包括工程量清单、工程检验报告、付款申请单、开支凭证、工程质量验收表等。
其次,工程结算资料的送审要求还包括结算资料的准确性和合法性。
结算资料应真实、准确地反映工程项目的实际完成情况,所有结算金额应符合相关合同和法律法规的规定。
结算资料应经过工程项目各方的认真核对和确认,确保各项数据的准确性和合法性,避免出现虚报、夸大工程量等违规行为。
另外,工程结算资料的送审要求还包括结算资料的规范性和完整性。
结算资料应按照相关规范和标准进行编制和整理,所有资料应有序、清晰地展示。
同时,结算资料应包括全部工程项目的结算情况,不能漏报漏项,确保结算资料的完整性。
最后,工程结算资料的送审要求还包括结算资料的保密性。
工程结算资料涉及到工程项目的具体情况和财务状况,属于敏感信息,必须严格保密。
送审的结算资料应采取相应的保密措施,确保资料的安全性。
总之,工程结算资料送审要求是保障工程款项发放和工程项目正常进行的重要环节。
资料的准确性、合法性、规范性、完整性和保密性是送审要求的重要内容。
只有准确、合法而完整的结算资料才能使工程项目的结算工作顺利进行,确保工程资金的安全和项目的顺利完成。

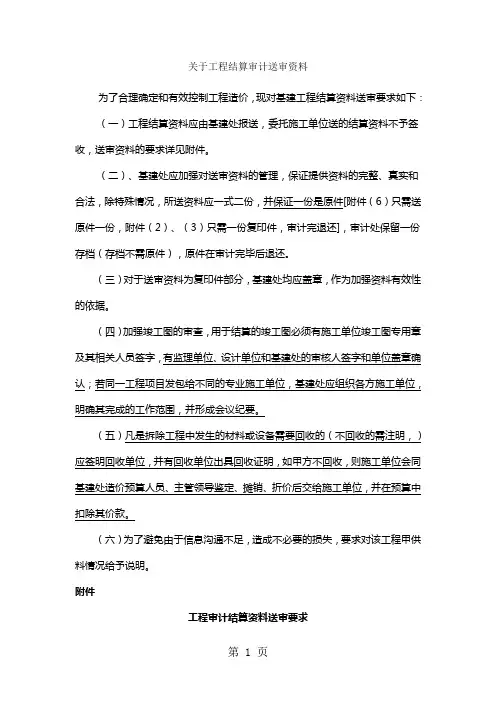

关于工程结算审计送审资料
为了合理确定和有效控制工程造价,现对基建工程结算资料送审要求如下:(一)工程结算资料应由基建处报送,委托施工单位送的结算资料不予签收,送审资料的要求详见附件。
(二)、基建处应加强对送审资料的管理,保证提供资料的完整、真实和合法,除特殊情况,所送资料应一式二份,并保证一份是原件[附件(6)只需送原件一份,附件(2)、(3)只需一份复印件,审计完退还],审计处保留一份存档(存档不需原件),原件在审计完毕后退还。
(三)对于送审资料为复印件部分,基建处均应盖章,作为加强资料有效性的依据。
(四)加强竣工图的审查,用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,有监理单位、设计单位和基建处的审核人签字和单位盖章确认;若同一工程项目发包给不同的专业施工单位,基建处应组织各方施工单位,明确其完成的工作范围,并形成会议纪要。
(五)凡是拆除工程中发生的材料或设备需要回收的(不回收的需注明,)应签明回收单位,并有回收单位出具回收证明,如甲方不回收,则施工单位会同基建处造价预算人员、主管领导鉴定、摊销、折价后交给施工单位,并在预算中扣除其价款。
(六)为了避免由于信息沟通不足,造成不必要的损失,要求对该工程甲供料情况给予说明。
附件
工程审计结算资料送审要求
1、资料组成:
(1)工程结算书及电子盘(并加盖编制单位公章);
(2)工程量计算书及电子稿(即计算底稿);
(3)钢筋抽料表及电子稿(即计算底稿);
(4)施工合同,补充合同或施工协议书;
(5)工程竣工图及设计图纸的电子版本(固定价款合同还应提供招标时施工图纸;已开工的基建项目尽可能提供设计图纸的电子版本,新开工的基建项目应提供设计图纸的电子版本)
(6)工程竣工资料;
(7)图纸会审纪录;
(8)设计变更单;
(9)工程洽商记录;
(10)监理工程师通知或发包人施工指令;
(11)会议纪要;
(12)现场签证单;
(13)材料设备单价呈批审核单;
(14)甲供材料、设备收货验收签收单;
(15)施工单位投标书(包括承诺书及相关电子盘等;已开工的基建项目尽可能提供电子盘,新开工的基建项目应提供电子盘);
(16)招标文件(含工程量清单)、招标答疑纪要;
(17)开工报告、竣工报告及工期延期联系单;
(18)其他有关影响工程造价、工期等资料;
(19)移交资料签收表。
二、送审结算资料的具体要求:
1.结算书:每项工程的结算书要求分两部分编制:第一部分是以竣工图为依据
编制部分,包括图纸会审记录、设计变更、监理工程师通知或发包人施工指令等;第二部分以现场签证、工程洽商记录以及其它有关费用为依据编制部分。
上述两部分不应有重复列项的内容,用电脑编制的结算书要求提供相应的拷贝磁盘(磁盘中应有软件电子盘和Excel电子盘)注明使用软件。
使用清单计价的项目必须提供单价分析表,同一单价只需提供一份,每份综合单价分析表必须含有相关人工、材料、机械的单价、含量。
2.工程量计算书(即计算底稿):工程量计算书应由工程量汇总表和详细的工
程量计算式组成,工程量应有详细的计算表达式,施工图、图纸会审记录、设计变更、工程洽商记录、现场签证单、监理工程师通知或发包人施工指令等部分的内容应在工程量计算式中一次计算。
用电脑编制的工程量计算书还应提供相应的拷贝磁盘。
3.钢筋抽料表:要求提供详细的抽料表和明细汇总表,详细的抽料表应注明钢
筋所在构件名称、施工部位、钢筋编号、图样、计算式等,明细汇总表应
区分不同类型、不同构件的汇总数量,用电脑抽料的钢筋用量表要求提供相应的拷贝磁盘。
4.施工合同,补充合同或施工协议书:包括发包人与承包人签订的工程承发包
合同、经发包人确认的承包人与第三方签订的分包合同、各类补充合同、合同附件等,要求将上述合同文件列出总目录按顺序整理装订成册。
5.竣工图:用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签
字。
经发包人、设计、监理等单位确认的图纸会审记录、设计变更、工程洽商记录、监理工程师通知或发包人施工指令等内容均应反映在相应的竣工图上。
对未在竣工图上反映的图纸会审记录、设计变更和工程洽商记录等,其费用在结算时发包人有权不予考虑;对未在竣工图纸上反映的事实变更,结算时发包人有权作出调整。
招标时使用的施工图纸应有发包人认可。
6.竣工资料:指在进行工程竣工验收和资料归档时所需的资料。
具体包括工程
质量验收评定证书、材料检验报告、产品质量合格证、经发包人批准的施工组织设计或施工方案、隐蔽工程验收记录、安装工程的调试方案和调试记录等。
竣工资料要求监理单位和发包人在确认表上盖章确认,以证明竣工资料上的相关内容与该项目送审资料的实际内容相一致。
整理装订成册的竣工资料需编制总目录,并在每一页的下方统一编号,以便于查找。
7.图纸会审记录:要求按图纸会审的时间先后整理装订成册,图纸会审记录须
有各单位参加会审人员签字及会审单位盖章确认。
8.设计变更单:要求按设计变更的时间先后整理(安装工程要分专业)装订成
册。
设计变更单要求有设计人员的签名及设计单位的盖章,同时要求有发包人同意按相关的设计变更进行施工的签认意见和单位盖章确认。
9.工程洽商记录:要求根据工程洽商记录的时间先后整理装订成册,然后在每
一页的下方统一编号,以便于查找。
工程洽商记录要求有监理单位和发包人相关人员的签字和单位盖章确认。
10.监理工程师通知或发包人施工指令:要求根据监理工程师通知或发包人施
工指令的时间先后整理装订成册,然后在每一页的下方统一编号。
监理工程师通知要求有监理单位和发包人相关人员的签字和单位盖章确认,发包人施工指令要求有发包人相关人员的签字和单位盖章确认。
11.会议纪要:指工程质量、安全、技术、经济等现场协调会会议纪要等。
要
求根据会议纪要的时间先后整理装订成册,然后在每一页的下方统一编号。
会议纪要要求有参与会议的各方代表签字,并有监理单位和发包人盖章确认。
12.现场签证单:要求根据现场签证单的时间先后整理装订成册,然后在每一
页的下方统一编号,现场签证单上应有工程数量的计算过程、具体部位和施工简图,由施工单位盖章确认,并有监理单位和发包人相关人员签字和单位盖章确认。
13.材料设备单价呈批审核单:凡在工程招标文件或工程承包合同中未明确的
主要材料设备单价,要求根据材料设备单价呈批审核单的编号顺序整理装订成册。
每项审核单应附有相关的资料或注明相关资料在送审结算资料的
哪一部分和哪一页位置上。
每份审核单手续必需完备,要求有监理单位和发包人相关人员的签字和单位盖章确认。
14.甲供材料收货验收签收单:按甲供材料收货验收签收单的编号顺序及不同
材料分类整理装订成册。
要求甲供材料收货验收签收单上有施工单位、材料供货单位、监理单位、发包人代表签字和单位盖章确认。
若无甲供材料应在备注中注明。
15.施工单位投标书:应提供技术标、经济标,包括预算书及电子盘(清单计
价必须提供软件电子盘和Excel电子盘)、承诺书。
16.招标文件(含工程量清单)、招标答疑纪要:招标文件、工程量清单、招标
答疑纪要应由发包人盖章、有必要还应提供标底(或预算控制价)的组成明细。
17.其他结算资料:凡上述未提及而在结算审核中需要的资料均需提供,例如:
施工日记、地质勘察报告、非常用的标准图集、应由施工单位承担而由建设单位支付的费用证明如甲方代缴施工水电费票据、余泥排放费证明等。
18.资料签收表:按送审结算资料的内容列表,应注明资料内容、份数和页数
(标注页码),以便资料的移交和管理。
19.资料签收表一式三份,由资料移交人(施工单位)和接收人(基建部门)分别签
名,必要时加盖双方单位的印章。
建设项目送审计资料签收表
工程名称:。
