隧道仰拱混凝土技术交底
- 格式:docx
- 大小:214.64 KB
- 文档页数:9
技术交底书单位:山西中南部铁路通道ZNTJ-11标项目经理部一分部编号:工程名称山西中南部铁路通道交底日期交底项目仰拱浇筑技术交底交底号目的:仰拱(填充)施工是隧道工程结构的主要组成部分,是隧道施工安全的重要保证,为优质安全施工,使仰拱及填充施工作业,规范化、标准化,特制定本技术交底。
使用范围:西岭隧道、原村隧道、南岭山隧道、王庆岭隧道(III~V级围岩施工)。
交底内容:根据设计及规范要求,仰拱填充与仰拱浇筑必须分开浇筑。
1、III级围岩仰拱采用45cm厚C30混凝土,仰拱填充采用132cm厚C20混凝土。
2、IV级围岩IV级围岩复合式:仰拱采用45cm厚C30混凝土,仰拱填充采用132cm厚C20混凝土。
IV级围岩加强复合式:仰拱采用45cm厚C35钢筋混凝土,仰拱填充采用132cm 厚C20混凝土。
3、V级围岩仰拱采用45cm厚C35钢筋混凝土,仰拱填充采用132cm厚C20混凝土。
(一)混凝土施工1、施工准备①、仰拱开挖完毕后由技术人员对其几何尺寸进行检查,严禁有欠挖现象,检查完毕后方可进行隧底仰拱初期支护施工。
②、仰拱底部严禁有虚渣、积水等现象。
③、IV、V级围岩仰拱严禁一次开挖超过3.0m。
2、施工顺序仰拱初期支护-仰拱钢筋绑扎-仰拱混凝土浇筑-仰拱填充混凝土浇筑3、施工过程中技术要求①、仰拱填充与仰拱浇筑过程中必须分开施工,见示意图。
②、仰拱填充浇筑需在仰拱终凝后进行。
③、浇筑前清理和检查模板内的积水、杂物、钢筋上的污垢。
④、仰拱填充浇筑,左右边墙模板用厚度为5cm的木板,木板表面用2mm厚铁皮包裹。
⑤、仰拱填充浇筑左右边墙立模宽度从(二衬矮边墙)向边墙加宽10cm,便于二衬浇筑施工。
⑥、仰拱和仰拱填充由拌和站统一供应,混凝土浇筑作业时间间隔必须小于2h:混凝土振捣采用插入式振动棒进行振捣,遵循:垂直插入、快插、慢拔、“三不靠”。
⑦、浇筑时和振捣时采取措施避免预埋件、止水带、钢筋发生移位。
架子队工程技术交底书编制单位:中铁**局玉磨铁路项目部一分部编号:
图5 纵向接地钢筋与初期支护连接示意图
五、施工要点
、仰拱钢筋表面须洁净,使用前将表面油污、漆皮、鳞锈等清除干净。
钢筋顺直,无局部弯折,成盘的钢筋和弯曲的钢筋均要调直。
钢筋采用调直机调直,钢筋的弯制和末段的弯钩须符合设计要求,同时仰拱预留钢筋长度要满足与二次衬砌的连接要求。
、仰拱端头模板、中心水沟要求采用整体模板,组装时要牢固可靠。
安装完成后,。
隧道仰拱技术交底合同段号:编号:(5).仰拱填充待仰拱混凝土达到设计强度70%以上后,在其上进行C15片石混凝土仰拱填充,灌注高度每增加50cm,用插入式振动器振动一次,振动棒移动距离不大于其工作半径,以使混凝土得到充分振捣密实。
按设计坡度整平填充顶面上,预留排水盲沟沟槽。
(6).找平:垫层混凝土终凝时,用抹子将其表面抹平。
(7).养生在干燥无水的条件下,混凝土洒水养护,养护时间不少于7天。
养生期间不准行人车辆通行,如湿度能够满足混凝土的养护条件时,可不洒水位置。
二、二次衬砌1、衬砌钢筋编制技术参数:①主筋采用HRB335 φ22钢筋,纵向间距为25cm,层间距为37.6cm,钢筋保护层厚为5cm。
②纵向筋采用HRB335 φ12钢筋,环向间距为25cm。
③箍筋采用HPB235 φ8钢筋,环向间距50cm,纵向间距50cm。
注:以上钢筋的间距全部为钢筋中心与中心的间距。
2、二次衬砌混凝土施工见《隧道衬砌作业指导书》质量标准1、仰拱开挖不允许欠挖,仰拱断面开挖后应立即绑扎钢筋,立模后检查并浇筑混凝土。
浇筑前应清除虚碴、杂物、排除积水,超挖部分应按设计规定予以回填。
后于仰拱施工的边墙,浇筑前已成仰拱座应凿毛、冲洗干净,保持湿润,再浇筑混凝土。
2、浇筑仰拱混凝土应采用大样板,并由仰拱中心向两侧对称进行,仰拱与边墙衔接处应捣固密实。
3、仰拱混凝土达到设计强度70%以上后,清除仰拱上面的碎渣尘土,并冲洗干净而无积水。
4、必须严格按设计图、规范及技术交底施工,及使用材料半成品及设备必须符合质量要求。
5、严格控制断面开挖,不应欠挖,仅当岩层完整、岩石抗压强度大于30Mpa,经监理工程师确认不影响衬砌结构稳定和强度时,允许岩石个别突出部分(每1m2内不大于0.1m2)欠挖,但其隆起量不得大于5cm。
拱、墙脚以上1m内断面严禁欠挖。
6、.测量放样必须准确,所有的测量计算资料必须经两人独立计算无误后才能交桩。
7、加强隧道施工监控量测,用收敛计和水平仪分别观测拱脚水平收敛值和拱顶下沉值。
技术交底书
仰拱衬砌结构尺寸
(1)浇筑作业
浇筑混凝土操作程序应为:打开底部仰拱弧模浇筑窗口→浇筑混凝土→振捣密实→自底部由下而上循环。
(2)浇筑混凝土注意事项及要求
1)蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振;模板有缝隙水泥浆流失;钢筋较密而混凝土坍落度过小或石子过大。
2)露筋:原因是钢筋紧贴模板出现露筋。
3)麻面:模板表面不光滑或模板湿润不够,构件表面混凝土易粘附在模板上造成脱皮麻面。
4)孔洞:原因是在钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。
5)浇筑混凝土前必须先检查模板支撑的稳定情况,浇筑混凝土过程中,要注意观察模板、支撑情况,发现异常,及时报告。
6)振捣器电源线必须完好无损,供电电缆不得有接头,作业人员必须穿绝缘胶鞋,戴绝缘手套。
7)夜间浇筑时,必须有足够的照明设备。
五、质量标准
(1)仰拱顶面高程和曲率应符合设计要求,高程允许偏差为±15mm,喷射混凝土为±20mm;表面平整度允许偏差20mm,喷射混凝土为50mm。
检验数量:每一。
ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01隧道二衬钢筋布置5.2.1钢筋连接⑴拱墙环向主钢筋采用双面焊接方式连接,焊接长度不不不小于5d,仰拱环向主筋和纵向施工缝环向主筋采用单面焊接方式连接,焊接长度不不不小于10d。
钢筋搭接焊焊缝高度h≥0.3d,焊缝宽ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01技术交底书ZT1102JL13-05单位:中铁十一局集团有限企业格巧高速公路项目经理部二工区编号:GQ-SD-170403-01。
技术交底工程名称新建铁路北京至沈阳段客专TJ-4 标分部(分项)工程交底项目仰拱施工图纸名称、图号见下文一、交底范围:二、仰拱施工技术要求1 仰拱开挖前必须完成钢架锁脚锚管,软弱围岩每循环进尺不得超过3m。
2 仰拱开挖前应通知测量人员对隧道中线及标高进行施工放样, 在接到测量人员签字齐全的测量技术交底后根据测量人员放样点线进行开挖。
并埋设必要的高程控制点及中线护桩. 以备立模检查用。
3 开挖完成后,初期支护及时封闭成环,封闭位置距离掌子面不得大于35m。
4初期支护完成后,及时报监理工程师验收合格后方可进行喷射混凝土施工。
5仰拱采用栈桥整体一次性浇筑施工,仰拱填充在仰拱混凝土终凝后方可施做。
6施工前 , 应将隧底虚渣 , 杂物 , 泥浆 , 积水等清除干净 , 并用高压风枪将隧底吹洗干净。
7仰拱超前于防水层铺设的距离宜保持 1 ~ 2 倍以上二次衬砌循环作业长度。
8仰拱的整体浇筑应采用防干扰作业栈桥等架空设施, 以保证作业空间和新浇筑的砼结构不受损坏。
9 隧底开挖后应及时施做仰拱, 仰拱砼应整体浇筑一次成型, 不得分部浇筑。
填充砼应在仰拱砼终凝后进行。
10 仰拱填充砼强度达到5MPa 后方允许行人通行, 达到设计强度的100%后方允许车辆通行。
11为防止仰拱曲度不够,浇筑仰拱混凝土时必须支设内模且采用仰拱固定桁架固定措施,防止模板上浮。
12为确保仰拱钢筋位置,采用钢筋定位模具。
13为提高仰拱及填充混凝土的端面质量、施工缝(伸缩缝)止水带的安装质量,仰拱端模配置拼装式定型弧形钢模、仰拱固定桁架、仰拱填充端模配置可调节整体式弧形钢模。
三、施工工艺流程图隧底开挖及清理栈桥架设钢架制作不合格架立钢架合格仰拱喷射砼制作试验块砼养护铺设防水层、绑扎衬砌钢筋不合立模、装设止水带格合格浇筑仰拱砼制作试验块安设预埋管仰拱填充砼制作试验块仰拱及仰拱填充施工作业流程框图四、仰拱施工断面图深埋中心水沟段衬砌填充断面保温中心水沟段衬砌填充断面五、施工质量技术标准1仰拱开挖1)仰拱开挖轮廓和底部高程须符合设计要求,石质坚硬岩石个别突出部分(每 1 ㎡不大于0.1 ㎡)侵入衬砌应小于5cm。
地道仰拱施工技术交底一、施工准备1、施工前,应将隧底虚渣、杂物、泥浆、积水等除去干净,并用高压风将隧底吹洗干净,超挖应采用相同级混凝土回填。
2、仰拱的整体浇筑应采用防搅乱作业栈桥等架空设施,以保证作业空间和新浇筑混凝土结构不受损坏。
3、隧底开挖后应及时对隧底进行喷混支护,仰拱或底板混凝土应整体浇筑,一次成形,严禁半幅施工。
且仰拱混凝土与仰拱填充混凝土分开浇筑。
严禁仰拱与填充混凝土一次浇筑。
4、熟悉仰拱配筋图及仰拱及仰拱填充施工工艺。
二、施工工艺仰拱开挖测量放样仰拱喷混支护绑扎钢筋钢筋弯制加工拌制 C35 砼关挡头模板安设橡胶止水带、预备埋管件铺筑 C35 砼仰拱(一)仰拱开挖开挖前先将仰拱地址测放出来,此后沿开挖线采用挖机开挖或爆破的方法进行施作,开挖过程中应及时测放隧底高程,防范开挖深度不够。
开挖达成后,对图纸设计为全环钢架的围岩施工段,及时安装仰拱钢架并喷混支护。
(二)钢筋施工开挖达成后,依照测量放线的地址部署仰拱钢筋,钢筋施工要求以下:1、钢筋接头的部署应吻合规定要求。
2、钢筋的交织点应用铁丝绑扎结实,必要时,亦可用点焊焊牢。
3、除设计有特别规定者外,箍筋应与主筋垂直。
4、钢筋绑扎必定保证各种钢筋的保护层厚度。
5、仰拱左右端头关模时,必定把钢筋留出接头。
(三)混凝土施工1、浇筑混凝土前,对付支架、模板、钢筋和预埋件进行检查,并做好记录,吻合设计要求后方可浇筑。
模板内的杂物、积水和钢筋上的污垢须清理干净。
模板如有缝隙,应填塞严实,模板内面应涂刷脱模剂。
浇筑混凝土前,应检查混凝土的均匀性和坍落度。
2、自高处向模板内倾卸混凝土时,为防范混凝土离析,从高处直接倾卸时,其自由倾落高度不宜高出 2m,不发生离析为准;当倾落高度高出 2m 时,应经过串筒、溜管或振动溜管等设施下落。
混凝土积聚高度不得高出 lm.3、混凝土按必然厚度、序次和方向分层浇筑,在基层混凝土初凝或能重塑前浇筑达成上层混凝土。
在倾斜面上浇筑混凝土时,应从低处开始逐层扩展高升,保持水均分层。

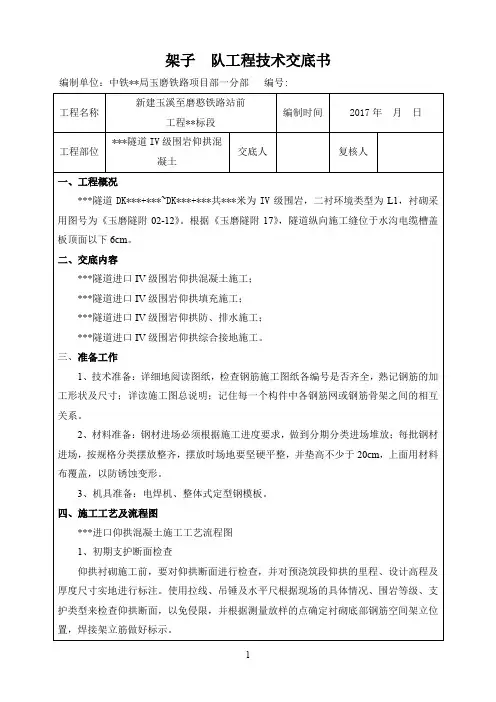

架子队工程技术交底书
编制单位:中铁* †局玉磨铁路项目部一分部
编号
***隧道IV 级围岩仰拱混
工程部位
交底人
凝土
、工程概况
***隧道DK***+***~DK***+***共***米为IV 级围岩,二衬环境类型为 L1,衬砌采 用图号为《玉磨隧附02-12》。
根据《玉磨隧附17》,隧道纵向施工缝位于水沟电缆槽盖 板顶面以下6cm 。
二、 交底内容
***隧道进口 IV 级围岩仰拱混凝土施工; ***隧道进口 IV 级围岩仰拱填充施工; ***隧道进口 IV 级围岩仰拱防、排水施工; ***隧道进口 IV 级围岩仰拱综合接地施工。
三、 准备工作
1、技术准备:详细地阅读图纸,检查钢筋施工图纸各编号是否齐全,熟记钢筋的加 工形状及尺寸;详读施工图总说明;记住每一个构件中各钢筋网或钢筋骨架之间的相互 关系。
2、材料准备:钢材进场必须根据施工进度要求,做到分期分类进场堆放;每批钢材 进场,按规格分类摆放整齐,摆放时场地要坚硬平整,并垫高不少于 20cm ,上面用材料 布覆盖,以防锈蚀变形。
3、机具准备:电焊机、整体式定型钢模板 四、施工工艺及流程图
工程名称
新建玉溪至磨憨铁路站前
工程**标段
编制时间
2017年 月 日
复核人
图1仰拱混凝土施工工艺流程图
2、纵向施工缝和纵环向盲管位置确认
根据2016年11月15日铁路总公司质检总站质量安全检查意见和中铁二院下发的玉磨施隧(墨)-001号技术工作联系单。
对纵向施工缝和盲管位置调整如下:
1、纵向施工缝位于水沟电缆槽盖板顶面以下 6cm^t(无砟轨道设计轨面线以上24cm,填充面以上84cm处,即矮边墙高度为84cm)。
2、纵向盲管位于纵向施工缝以下 30cm处(以盲管顶为准,无砟轨道设计轨面线以下6cm,填充面以上54cm处)
3、 纵、环向盲官出水口坡度为> 2%
4、 每板衬砌单独排水,每板衬砌设2条环向盲管、每侧设1条纵向盲管和1个泄水 孔,具体位置见图3。
纵向止水带
纵向施工缝
(E
纵向盲管
填充顶面
图2无轨道纵向施工缝和盲管位置示意图
12000
图3每板衬砌纵环向盲管和泄水孔位置布置辭 m
m
2 、富水地段另加仰拱 ?50环向盲管(具体里程见设计图纸)
3、五线上墙
根据测量放样的点用喷漆画出仰拱砼顶面线、上钢筋线、下钢筋线、纵向盲管线、 环向盲管线。
五线上墙由技术员现场指导,施工队负责将五线用红色喷漆喷在初支面上。
要求土工布防水板铺设前
水沟电缆槽顶面
设计轨面线
环
向 盲 管 ?50 透 水 软 管
?50
透
水 软 管 环 向 盲 管
50cm
X
20cm 纵向盲管(?100双壁打孔波纹管)
20cm 50cm
泄水孔(?50PV (管)
画出仰拱砼顶面线和纵、环向盲管线;防水板和盲管安装完成后钢筋绑扎前画出仰拱上、下层钢筋线和仰拱砼顶面线。
图4五线上墙示意图
4、防排水施工
防排水施工参考《***进口防排水技术交底》和《玉磨隧附 17-08》。
5、施工缝处理
施工缝处理参考《***进口防排水技术交底》和《玉磨隧附 17-08》。
6、钢筋制作安装
钢筋规格和间距详见《玉磨隧附02-13》,仰拱钢筋主筋为HRB400钢筋,直径18mm,间距20cm,水平筋为HPB300,直径10mm,间距25cm。
钢筋净保护层55mm。
仰拱钢筋底部采用单面搭接焊连接,保证相邻接头错开35d的要求。
仰拱砼顶面线预留绑扎搭
接长度并保证相邻接头错开 45.5d ;即下层钢筋超出仰拱砼顶面线 63cm;上层钢筋超出砼顶面线145cm。
钢筋安装时先在开挖面搭设、焊接架立筋,长度要满足保证上下两层的钢筋排距的要求,边墙部位安装控制钢筋纵向间距和排距的卡槽,先绑扎仰拱下层钢筋,再绑扎上层钢筋,最后按设计要求绑扎水平筋。
预埋钢筋的伸出长度要满足已画出的上层钢筋线和下层钢筋线,且将接头错开,同一截面钢筋接头不大于50%。
钢筋安装和保护层厚度
允许偏差如下表:
7、仰拱模板安装
仰拱模板采用定型钢模板。
第一次施工前必须对模板面彻底打磨,清除锈斑,涂油
防锈;当台车模板多次使用后也需打磨处理,确保模板表面光滑。
模板安装必须稳固牢靠,接缝严密,不得漏浆。
模板与混凝土的接触面必须清理干净并涂刷隔离剂。
浇筑混凝土前,模板内的积水和杂物要清理干净。
模板安装允许偏差如下表:
表3预埋件和预留孔洞允许偏差和检验方法
8仰拱混凝土施工
浇筑混凝上前,须对支架、模板和钢筋进行检查,并做好记录,符合设计要求后方
可浇筑。
仰拱混凝土标号为 C40,设计厚度为45~50cm (隧底为50cm,在矮边墙位置渐变至45cm),
浇筑时使用插入式振捣棒,振捣密实,并保证衬砌钢筋的保护层厚度。
浇筑需由下至上分层、左右交替、对称灌注,两侧混凝土灌注高差宜控制在50cm以内,
并合理地控制浇筑速度。
混凝土验收质量要求:
(1)混凝土强度等级符合设计要求;
(2)衬砌厚度必须符合设计要求(采用无损检测,必要时钻孔抽样);
(3)施工缝和变形缝的位置和处理符合设计的要求。
(4)混凝土的运输、浇筑及间歇的全部时间不得超过混凝土的初凝时间。
同一施工段须连续浇筑,并在底层混凝土初凝前将上一层混凝土浇筑完毕。
当底层混凝土初凝后浇筑
上一层混凝土时,必须安装施工缝进行处理。
(5)浇筑完毕后的12h以内对混凝土进行覆盖并保湿养护,养护时间不得小于7d。
(6)预留泄水孔槽位置、数量须符合设计要求。
(7)混凝土结构外形尺寸允许偏差和检验方法符合下表要求。
表4混凝土结构外形尺寸允许偏差
(8)仰拱表面要平顺,保持水流畅通。
(9)混凝土结构表面须密实平整、颜色均匀、不得有漏筋、蜂窝、孔洞、疏松、麻
面和缺棱掉角等缺陷。
9、仰拱填充
待仰拱混凝土强度达到要求后再进行仰拱填充混凝土施工,填充采用C20混凝土。
填充混凝土浇筑前按照要求设置中心水沟模板,并安装横向排水管。
横向排水管采用①100PVC管,布设间距为30m。
仰拱填充混凝土灌注前清除仰拱表面的杂物和积水。
混凝土表面高程必须符合设计要求。
仰拱填充施工时需预留横向排水管和填充面纵向半圆沟,其中横向排水管采用直径
100cm 的 PVC 管,每 30m 设一条。
---
4.4米。
半圆沟设于填充面顶,左右侧各一条,半圆沟直径160mm。
半圆沟中心距离隧
道中心线为4.27米。
10、综合接地
采用锚杆、拱架作为接地极,每台车位设两根16mm的圆钢作为接地连接钢筋,每
侧1根,接地连接钢筋焊接在钢拱架上,另一侧在电缆槽外缘伸出仰拱填充面,待电缆槽施工时与纵向接地钢筋连接。
接地钢筋焊接要求:双面焊搭接长度不小于55mm,单
面焊搭接长度不小于100mm,焊缝厚度不小于4mm,钢筋间十字交叉时采用16mm的L
图5纵向接地钢筋与初期支护连接示意图
五、施工要点
1、仰拱钢筋表面须洁净,使用前将表面油污、漆皮、鳞锈等清除干净。
钢筋顺直, 无局部弯折,成盘的钢筋和弯曲的钢筋均要调直。
钢筋采用调直机调直,钢筋的弯制和末段的弯钩须符合设计要求,同时仰拱预留钢筋长度要满足与二次衬砌的连接要求。
2、仰拱端头模板、中心水沟要求采用整体模板,组装时要牢固可靠。
安装完成后, 检查中线、标高。
模板安装支撑加固完成后,按仰拱顶面弧度画出混凝土浇筑顶面线,以此控制仰拱结构尺寸。
3、仰拱纵向施工缝、环向施工缝、排水盲沟、横向引水管等防排水系统要求一定按照防排水设计有关技术要求进行施工。
4、安放栈桥时两端可适当垫高,使栈桥下有一定空间,便于混凝土浇筑和收面操作。
栈桥强度及刚度必须满足行车荷载的要求。
仰拱混凝土和填充浇筑至顶面标高时,要求混凝土面平整、密
实、并做好拉毛处理。
接收部门职务姓名接收时间
***进口仰拱混凝土施工工艺流程图
1、初期支护断面检查
仰拱衬砌施工前,要对仰拱断面进行检查,并对预浇筑段仰拱的里程、设计高程及厚度尺寸实地进行标注。
使用拉线、吊锤及水平尺根据现场的具体情况、围岩等级、支护类型来检查仰拱断面,以免侵限,并根据测量放样的点确定衬砌底部钢筋空间架立位置,焊接架立筋做好标示。
