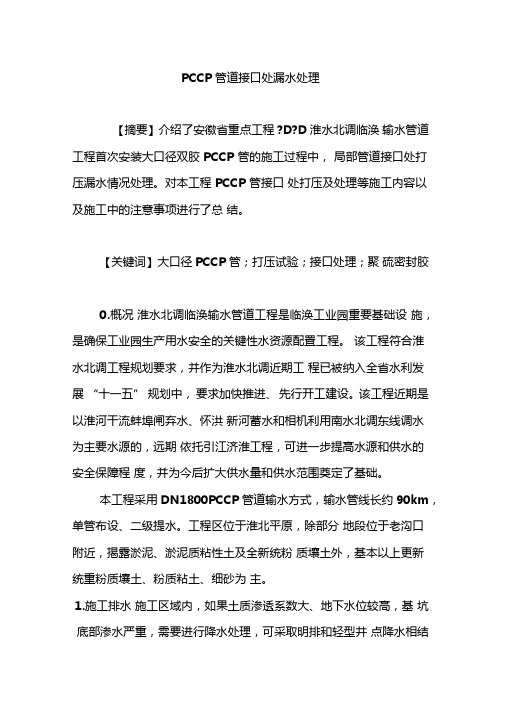

PCCP管道接口处漏水处理
- 格式:doc
- 大小:25.00 KB
- 文档页数:6
PCCP管道接口处漏水处理【摘要】介绍了安徽省重点工程?D?D 淮水北调临涣输水管道工程首次安装大口径双胶PCCP 管的施工过程中,局部管道接口处打压漏水情况处理。
对本工程PCCP 管接口处打压及处理等施工内容以及施工中的注意事项进行了总结。
【关键词】大口径PCCP 管;打压试验;接口处理;聚硫密封胶0.概况淮水北调临涣输水管道工程是临涣工业园重要基础设施,是确保工业园生产用水安全的关键性水资源配置工程。
该工程符合淮水北调工程规划要求,并作为淮水北调近期工程已被纳入全省水利发展“十一五” 规划中,要求加快推进、先行开工建设。
该工程近期是以淮河干流蚌埠闸弃水、怀洪新河蓄水和相机利用南水北调东线调水为主要水源的,远期依托引江济淮工程,可进一步提高水源和供水的安全保障程度,并为今后扩大供水量和供水范围奠定了基础。
本工程采用DN1800PCCP 管道输水方式,输水管线长约90km,单管布设、二级提水。
工程区位于淮北平原,除部分地段位于老沟口附近,揭露淤泥、淤泥质粘性土及全新统粉质壤土外,基本以上更新统重粉质壤土、粉质粘土、细砂为主。
1.施工排水施工区域内,如果土质渗透系数大、地下水位较高,基坑底部渗水严重,需要进行降水处理,可采取明排和轻型井点降水相结合的方法,以保证干地施工。
根据工程地质条件,为保证干地施工,在基坑开挖过程中,应按照设计坡比开挖,以利排水。
在基坑的槽底两侧,开挖两条排水沟(尺寸为300 x 300mm,排水沟底低于槽底300mm),每隔100m设一集水坑,将坡面渗水汇至集水坑,并配潜水泵及时排除雨水和地表的集水。
施工过程中如遇到明排不能解决的地段,比如开挖断面出现砂壤土层,可采用轻型井点法降水,来保证干地施工。
轻型井布置在基坑开挖线外1.5 米沿沟槽弃土区横向布设无砂管井,根据当地地质水位计算井深和间距。
并结合现场实际试验情况调节无砂管井的布置情况。
2.垫层铺设根据现场土质情况,按照设计要求,管道基础采用一级配碎石,粒径为5〜20mm,垫层厚度为0.1m,为保证管道稳定性,管道中心角90°范围用碎石填充。
水管接口渗水处理小妙招
在家中使用的水管连接接口,经过一段时间使用,可能会出现渗水现象。
这种情况不仅会浪费水资源,也会导致水管损坏,进而影响使用效果。
下面就来分享几个处理水管接口渗水的小妙招,供大家参考。
1.更换密封垫片
水管接口处的密封垫片是防止渗水的重要组成部分。
如果垫片老化或者损坏,就会导致接口处渗水。
此时,我们可以直接将垫片更换为新的同型号垫片,即可解决渗水问题。
2.使用密封胶
密封胶可以在水管接口处形成一层防水隔离层,避免水分渗透到接口处。
操作流程为,先将接口处的水擦干净,然后将密封胶挤压到接口处,尽量使其填满缝隙。
等待几小时后,密封胶干燥即可。
3.使用胶带
在没有密封胶的情况下,我们也可以使用胶带来解决水管接口处的渗水问题。
先将接口处的水擦干净,然后将胶带对折缠绕在水管接口处。
尽量让胶带贴合水管表面,以防水分渗透到接口处。
4.使用密封带
密封带和胶带类似,但其密封效果更好。
我们可以将密封带缠绕在接口处,然后用力压紧,以使其完全贴合水管表面。
这样可以有效地防止水渗透到接口处。
总之,以上几种处理水管接口渗水的方法,各有优劣。
在实际操
作中,我们可以根据具体情况选择合适的方法进行处理。
同时,为了保证水管接口的正常使用,还需要定期检查水管接口的状态,及时处理出现的问题。
水管接头处渗水处理小妙招
处理水管接头处渗水需要采取正确的方法和步骤,以下是一些小妙招:
1. 检查水管接头:处理渗水的第一步就是检查水管接头,确定渗水是由接头处引起的。
检查水管接头的同时还要检查接头是否紧固,如果接头松动,则
需要立即用扳手将接头固定紧。
2. 使用密封胶:如果水管接头处已经出现了裂缝或者破损,可以采用使用密封胶的方式处理。
先清洁接头处的水垢和污物,然后涂上一层暴力胶或者高
强度密封胶,待胶水干燥后,可以起到很好的修补渗水问题的作用。
3.更换止回阀或止回球阀:如果水管接头处的止回阀或止回球阀出现问题,那么需要将其更换。
需要注意的是,在更换止回阀或止回球阀时,需要将水管
断开并用防爆带包裹紧水管,以免因为水压过大而造成伤害。
4. 修改水管接头:如果水管接头出现了缺陷,并且已经无法修复,那么可以采用修改水管接头的方式解决问题。
可以采用涂上密封膏,再用夹子将接头
加固,这样就能够保证接头处不再渗水。
5. 更换水管接头:如果以上方法都不行,那么就需要更换水管接头。
需要注意的是,在更换水管接头时,必须保证接口处充分清洁,接口处一定要均匀涂上密封材料,并且加固接头处的夹子要够牢固,以免再次出现渗水问题。
总之,处理水管接头处渗水问题需要我们认真、耐心的检查和处理。
采用上述小妙招可以有效地解决水管接头处渗水问题。
水管连接处渗水处理小妙招
1、更换橡胶圈:若管道连接处出现渗漏情况,首先检查橡胶圈是否变形、老化或损坏,若是,应及时更换新的橡胶圈。
2、增加密封件:可以在管道的连接处增加密封剂或者密封件,以增加管道的密封性。
3、小口巧处:若渗漏孔径极小,可用胶水将棉絮塞入渗漏处,补平细小漏洞;若渗漏处长期处于潮湿环境,可用石灰熏蒸,防止管道受潮及渗漏。
4、用水泥封严:可用凝胶水泥封死管道渗漏处,并用木条将凝胶水泥压实,保证水泥封住渗漏处。
5、用膨胀剂:可以用膨胀剂沿着管道连接处浇灌,使其在渗漏处自行膨胀填补渗漏,及时堵紧。

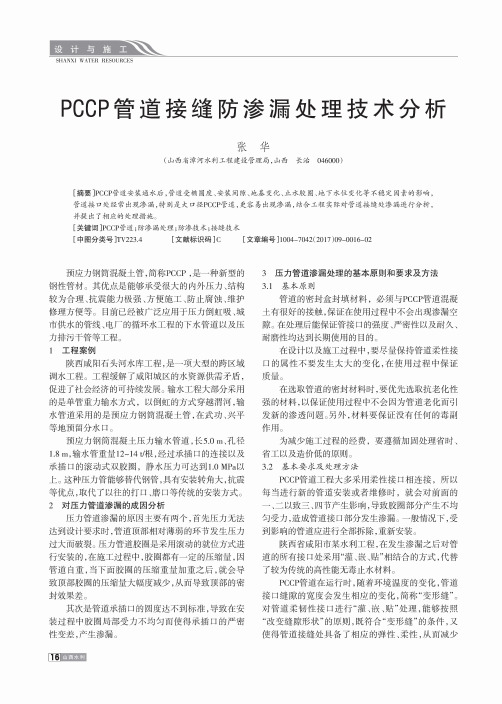

SHANXI WATER RESOURCESPCCP管道接缝防渗漏处理技术分析张华(山西省漳河水利工程建设管理局,山西长治046000)[摘要]PCCP管道安装通水后,管道受椭圆度、安装间隙、地基变化、止水胶圈、地下水位变化等不稳定因素的影响,管道接口处经常出现渗漏,特别是大口径PCCP管道,更容易出现渗漏,结合工程实际对管道接缝处渗漏进行分析,并提出了相应的处理措施。
[关键词]PCCP管道;防渗漏处理;防渗技术;接缝技术[中图分类号]TV223.4 [文献标识码]C[文章编号]1004-7042(2017 )09-0016-02预应力钢筒混凝土管,简称PCCP,是一种新型的 钢性管材。
其优点是能够承受很大的内外压力、结构 较为合理、抗震能力极强、方便施工、防止腐蚀、维护 修理方便等。
目前已经被广泛应用于压力倒虹吸、城 市供水的管线、电厂的循环水工程的下水管道以及压 力排污干管等工程。
1工程案例陕西咸阳石头河水库工程,是一项大型的跨区域 调水工程。
工程缓解了咸阳城区的水资源供需矛盾,促进了社会经济的可持续发展。
输水工程大部分采用 的是单管重力输水方式,以倒虹的方式穿越渭河,输 水管道采用的是预应力钢筒混凝土管,在武功、兴平 等地预留分水口。
预应力钢筒混凝土压力输水管道,长5.0 m、孔径 1.8m,输水管重量12〜14 t/根,经过承插口的连接以及 承插口的滚动式双胶圈,静水压力可达到1.0 MPa以上。
这种压力管能够替代钢管,具有安装转角大,抗震 等优点,取代了以往的打口、磨口等传统的安装方式。
2对压力管道渗漏的成因分析压力管道渗漏的原因主要有两个,首先压力无法 达到设计要求时,管道顶部相对薄弱的环节发生压力 过大而破裂。
压力管道胶圈是采用滚动的就位方式进 行安装的,在施工过程中,胶圈都有一定的压缩量,因管道自重,当下面胶圈的压缩重量加重之后,就会导 致顶部胶圈的压缩量大幅度减少,从而导致顶部的密 封效果差。
PCCP管道接口处漏水处理0.概况淮水北调临涣输水管道工程是临涣工业园重要基础设施,是确保工业园生产用水安全的关键性水资源配置工程。
该工程符合淮水北调工程规划要求,并作为淮水北调近期工程已被纳入全省水利发展“十一五”规划中,要求加快推进、先行开工建设。
该工程近期是以淮河干流蚌埠闸弃水、怀洪新河蓄水和相机利用南水北调东线调水为主要水源的,远期依托引江济淮工程,可进一步提高水源和供水的安全保障程度,并为今后扩大供水量和供水范围奠定了基础。
本工程采用DN1800PCCP管道输水方式,输水管线长约90km,单管布设、二级提水。
工程区位于淮北平原,除部分地段位于老沟口附近,揭露淤泥、淤泥质粘性土及全新统粉质壤土外,基本以上更新统重粉质壤土、粉质粘土、细砂为主。
1.施工排水施工区域内,如果土质渗透系数大、地下水位较高,基坑底部渗水严重,需要进行降水处理,可采取明排和轻型井点降水相结合的方法,以保证干地施工。
根据工程地质条件,为保证干地施工,在基坑开挖过程中,应按照设计坡比开挖,以利排水。
在基坑的槽底两侧,开挖两条排水沟(尺寸为300×300mm,排水沟底低于槽底300mm),每隔100m设一集水坑,将坡面渗水汇至集水坑,并配潜水泵及时排除雨水和地表的集水。
施工过程中如遇到明排不能解决的地段,比如开挖断面出现砂壤土层,可采用轻型井点法降水,来保证干地施工。
轻型井布置在基坑开挖线外1.5米沿沟槽弃土区横向布设无砂管井,根据当地地质水位计算井深和间距。
并结合现场实际试验情况调节无砂管井的布置情况。
2.垫层铺设根据现场土质情况,按照设计要求,管道基础采用一级配碎石,粒径为5~20mm,垫层厚度为0.1m,为保证管道稳定性,管道中心角90°范围用碎石填充。
3.接头漏压处理由于当地地质条件,土方回填完毕后,管道沉降不均匀,导致在第二次打压出现压力不稳。
在检修阀井、镇墩、排空阀井、分水阀井上、下游各相邻两节管接口处及地基变化、易产生不均匀沉陷的部位的PCCP管道接口处的内、外壁缝隙内。
PCCP供水管道漏水成因及控制对策分析0.前言PCCP是预应力钢筒混凝土管的英文缩写,是在带钢筒的混凝土管芯上,缠绕预应力钢丝,并施喷水泥砂浆保护层而制成的管材,是当今最新的输水管材。
PCCP管线在实际运行中存在着漏水现象,通过对漏水原因的分析,发现大口径PCCP管漏水的主要原因是由于地下水位降落及土壤的冻胀所引起的,并提出加固管道基础或置换管道基础土层,提高管道基础的承载力处理措施,为今后施工类似工程积累更多施工经验。
1.PCCP供水管道接头漏水原因分析PCCP供水管道接头漏水原因有以下5点:(1)由PCCP管道承插口椭圆度引起。
PCCP管道是柔性接头,接头处的止水靠被挤压密实的两道橡胶圈。
如果管道安装时,其承口和插口因椭圆而使胶圈不能充分压缩时,即会造成漏水。
根据规范规定,PCCP管芯混凝土厚度是内径为1/16-1/12,但其管道的管芯混凝土厚度过大致使其环向刚度过大时,此种椭圆度偏差就不易被矫正。
(2)由于在生产管道过程中,承插口钢圈在制作过程中及在浇筑、缠丝、辊射、外防腐等工序转换过程中吊装,并且在存放过程中管道自身产生的重力下引起的变形,这些都能引起承插口钢圈椭圆度产生,导致在接头水密封试验中压力不合格或者漏水。
(2)管道安装间隙。
管道安装过程中,如因借转和后期变形等因素导致管节接头处间隙过大时,将会使胶圈失去止水效果。
正常情况下,管道安装要留出接头间隙(25±10)mm;当管线要求和因接头借转(即借助管道接头承插口钢圈的工作区对接头缝宽变化的容忍度,使接头处形成一竖向或水平转角)时,其借转角θ可以有两个不同的计算公式:①根据安装间隙计算。
(1)其中,Jmax为接口的允许最大间隙,mm;根据图2,在保证后一道胶圈不滑出承口钢圈平面(即工作区)的条件下,计算得Jmax=56mm;Jmin为接口的允许最小间隙,通常取10mm;Dj为管道接口直径。
图2 管道安装中接头间隙处理图②根据承插口钢圈最大公差计算。
PCCP管道接缝防渗漏处理施工技术有效运用分析PCCP管道作为一种新型管道具有一定的应用优势,所以现如今其所应用的工程越来越多。
本文首先分析了PCCP管道接缝渗漏的原因,然后结合PCCP管道的具体施工情况分析了接缝防渗漏处理施工技术有效运用策略,对于PCCP管道的施工和渗漏问题处理能够起到一定的参考作用。
标签:PCCP管道;接缝防渗漏处理;施工技术PCCP管道是在工程技术发展的前提下所创造出来的一种新型的管道类型,其能够承受更高的内外压力,并且是由高强度的钢丝、钢板以及一般管材中所使用的混凝土、水泥砂浆所共同构成的,所以被称为预应力钢筒混凝土管道,这种管道是由国外所发明的,将其英文全称进行首字母缩写即为PCCP管道。
在进行管道安装时,PCCP管道的施工是比较方便的,主要是采用承插口连接方式,承插口主要是由凹槽和胶圈固定在一起,基于粘性和压力形成密合度,从而保障管道通畅不渗水。
但是并不代表PCCP管道安装好之后就一定不会渗水。
所以,掌握必要的PCCP管道接缝防渗漏技术也十分必要。
一、PCCP管道接缝渗漏的原因PCCP管道在安装好之后需要进行打压实验,只有进行过打压实验后才能真正确定管道接口是否没有问题,如果接缝存在渗漏情况的话,也可以及时找到问题所在,并加以解决。
毕竟这类管道进行填埋之后,再出现渗漏问题的话很难解决。
结合一些工程经验来看,PCCP管道接缝出现渗漏的原因主要有如下几个方面。
1.管缝不均匀造成渗漏PCCP管道主要是作为城市供水管道、下水管道、排污主干管道等来进行应用,在进行管道安装时需要在基坑内进行安装,但是不同区域位置的土地承载力存在不同的情况,在进行管道安装和施工时也可能會出现用力不均匀的情况,那么,管道虽然做好了连接,但是仍然可能出现部分沉降或者扭曲的现象,导致管道接口处出现缝隙,进而造成渗漏。
2.承接口质量问题造成渗漏PCCP管道在铺设时,需要将一段段的管道进行连接,那么管道承接口的质量就直接关系到管道连接能否紧密。
水管接头处渗水处理小妙招
一、水管接头渗水怎么办及处理办法:
1、截掉漏水管道
这是比较简单的处理方法,截掉从头安装,此法其实不难,只需你没有将管材暗敷进墙壁都应该能够施行,且较为彻底,由于PP-R管道的优点正本就是焊接强度高于本地,确保管路全体的严密性。
2、胶水
一般说来,胶水比较合适压力比较低的管线,运转压力不能超过4公斤,此法对PP-R产品不太合适,由于PP-R原料决议了胶水一般很难溶解,日后使用麻烦。
3、熔接
若水管较厚,能够运用热熔器直接在外部焊接,将其缝隙堵上,此法亦不能有太高压力,压力太大容易出现问题。
4、焊枪
运用焊枪,将焊料直接喷进焊口,这个办法能够运用PP-R修补棒来运用。
二、水管接头漏水如何处理
1、家里的水管接头漏水,首先要断开水源,拧开接口。
2、丝口处漏水的话可将其拆下,假如漏的不大能够买组农机胶混合补上即可.假如是金属接头,要么就是拧紧,或许直接拆下来加点生料带再从头上紧即可。
假如是老化了或是胶接或熔接处漏水就
困难些了,最好是能更换一个新的。
水管接头渗水怎么办?水管接头要是有渗水看是否接头之间没有关严实,可以及时将它们关严实了试试是否能够改善这种情况。
水管接头漏水如何处理?如果漏水问题比较严重,一定要能够及时找专业的水电工维修。
PCCP管道接口处漏水处理
【摘要】介绍了安徽省重点工程?D?D淮水北调临涣输水管道工程首次安装大口径双胶PCCP管的施工过程中,局部管道接口处打压漏水情况处理。
对本工程PCCP管接口处打压及处理等施工内容以及施工中的注意事项进行了总结。
【关键词】大口径PCCP管;打压试验;接口处理;聚硫密封胶
0.概况
淮水北调临涣输水管道工程是临涣工业园重要基础设施,是确保工业园生产用水安全的关键性水资源配置工程。
该工程符合淮水北调工程规划要求,并作为淮水北调近期工程已被纳入全省水利发展“十一五”规划中,要求加快推进、先行开工建设。
该工程近期是以淮河干流蚌埠闸弃水、怀洪新河蓄水和相机利用南水北调东线调水为主要水源的,远期依托引江济淮工程,可进一步提高水源和供水的安全保障程度,并为今后扩大供水量和供水范围奠定了基础。
本工程采用DN1800PCCP管道输水方式,输水管线长约90km,单管布设、二级提水。
工程区位于淮北平原,除部分
地段位于老沟口附近,揭露淤泥、淤泥质粘性土及全新统粉质壤土外,基本以上更新统重粉质壤土、粉质粘土、细砂为主。
1.施工排水
施工区域内,如果土质渗透系数大、地下水位较高,基坑底部渗水严重,需要进行降水处理,可采取明排和轻型井点降水相结合的方法,以保证干地施工。
根据工程地质条件,为保证干地施工,在基坑开挖过程中,应按照设计坡比开挖,以利排水。
在基坑的槽底两侧,开挖两条排水沟(尺寸为300×300mm,排水沟底低于槽底300mm),每隔100m设一集水坑,将坡面渗水汇至集水坑,并配潜水泵及时排除雨水和地表的集水。
施工过程中如遇到明排不能解决的地段,比如开挖断面出现砂壤土层,可采用轻型井点法降水,来保证干地施工。
轻型井布置在基坑开挖线外1.5米沿沟槽弃土区横向布设无砂管井,根据当地地质水位计算井深和间距。
并结合现场实际试验情况调节无砂管井的布置情况。
2.垫层铺设
根据现场土质情况,按照设计要求,管道基础采用一级配碎石,粒径为5~20mm,垫层厚度为0.1m,为保证管道稳定性,管道中心角90°范围用碎石填充。
3.接头漏压处理
由于当地地质条件,土方回填完毕后,管道沉降不均匀,导致在第二次打压出现压力不稳。
在检修阀井、镇墩、排空阀井、分水阀井上、下游各相邻两节管接口处及地基变化、易产生不均匀沉陷的部位的PCCP管道接口处的内、外壁缝隙内。
根据现场情况,对易出现问题部分填充聚硫密封胶,材料性能主要满足JC/T483-1692(1996)和设计的技术要求。
4.施工工序
PCCP管道内部蓄水排放→处理、清洁承插口→接口焊接→填充聚硫密封胶→接口处理及再次打压试验。
5.施工方法
5.1PCCP管道内部蓄水排放
先施行内部处理,将漏点处管内水放空,维修人员进人进行清理,保证管道内部无积水。
湿润处用干布擦干。
5.2处理、清洁承插口
为了方便焊接,人工处理,使承、插口水泥管上修45。
斜坡。
并用钢丝刷、把缺陷部位清理干净,松散颗粒、非粘结物和异物都必须清理掉。
5.3接口焊接
伸人焊条,将钢制承插口焊死,施焊前,应对主要部件的组装进行检查,有偏差时应及时予以校正。
为尽量减少变形和收缩应力,在施焊前选定定位焊焊点和焊接顺序应从构件受周围约束较大的部位开始焊接,向约束较小的部位推
进。
每条焊缝应一次连续焊完,当因故中断焊接时,应采取防裂措施。
在重新焊接前,应将表面清理干净,确认无裂纹后,方可按原焊接要求继续施焊。
5.4填充聚硫密封胶
被密封表面的处理→粘贴防护胶带→填充背衬材料→密封胶的配制→聚硫密封胶填缝→防护胶带拆除
5.4.1被密封表面的处理
施工前,将管道内缝内残留的垃圾杂物清理干净,再用吹风器将浮灰处理干净,若管道内面潮湿应用喷灯烤干,后用钢丝刷刷一遍,以清除烘烤后掉下的水泥屑及尘土。
表面所有灰尘和水泥稀浆必须清刷处理干净。
必须绝对保证被粘表面干燥, 平整, 以防止粘接不良。
5.4.2粘贴防护胶带
施工前把缝隙的两边10mm处贴上50mm宽的防护胶带,以防施工中多余的聚硫胶把管道表面弄脏。
5.4.3填充背衬材料
按设计要求,向接缝内填充背衬材料,一般设计上都要求填充厚度为2cm聚乙烯泡沫板(防止接缝密封材料三面受力)。
5.4.4密封胶的配制
把箱内1桶白色聚硫胶(A组份)与1袋黑色固化剂(B 组份)充分搅拌均匀,直到无色差为止。
具体做法如下。
打开包装将A组份和B组份放到一起搅拌均匀后使用了。
人工搅拌时间不少于9分钟,用手提电钻搅拌不少于6分钟,以采用机械搅拌方法为宜,搅拌时间宜长不宜短,以免因搅拌不均匀造成局部固化不完全而达不到防水密封效果。
不论机混或是手工混合,都应达到色泽均匀无色差。
混合时应防止气泡混入,配制好的双组份聚硫密封胶应在2小时内用完,否则慢慢增稠造成施工困难和降低性能,因此,应注意用多少配多少,否则因配多了用不完而造成浪费。
5.4.5聚硫密封胶填缝
涂双组份聚硫密封胶时,用灰刀将配制好的密封胶在接
缝两侧先涂抹一层,然后再将双组份聚硫密封胶嵌入管道内缝道中间并达到规定厚度,对于狭窄的缝和特殊部位用灰刀难以施工时,可将拌好的双组份聚硫密封胶装入施工胶枪再打入施工部位内。
操作时应尽量防止夹带气泡进入密封胶中。
应防止气泡混入,切记涂胶时,应该压实, 填平密封处,防止气泡混入。
搅拌好的双组份聚硫密封胶必须在2个小时内使用完,因为2小时侯后膏状胶体在化学成分的作用下就
开始漫漫凝固了.(表干时间≤24小时,7天后方可灌水试验,28天性能全部达到。
)
5.4.6防护胶带拆除
施工结束后,把缝隙两边的防护胶带取下即可,24小时内应避免水进入施工缝处。
6.接口处理及再次打压试验
密封胶施工完毕后应对接缝进行全面检查,如有漏刮、不平、下垂等及时修补整齐。
双组份聚硫密封胶表干时间为24小时,但7天后可达到80%强度,因此在双组份聚硫密封胶未充分固化前,要注意保护,防止雨水侵入而降低性能,接口处再次打压试验一定要在施工完成7天后进行。
7.结束语
对漏水处PCCP管道采用密封胶方案并进行处理后,在管道试压与运行期间性能表现良好。
实践证明,PCCP管道接口处漏水处理方法是可行的,并在很大程度上避免了材料浪费、节约了施工成本。
■。
