基础防水保护层施工技术交底
- 格式:docx
- 大小:123.87 KB
- 文档页数:6

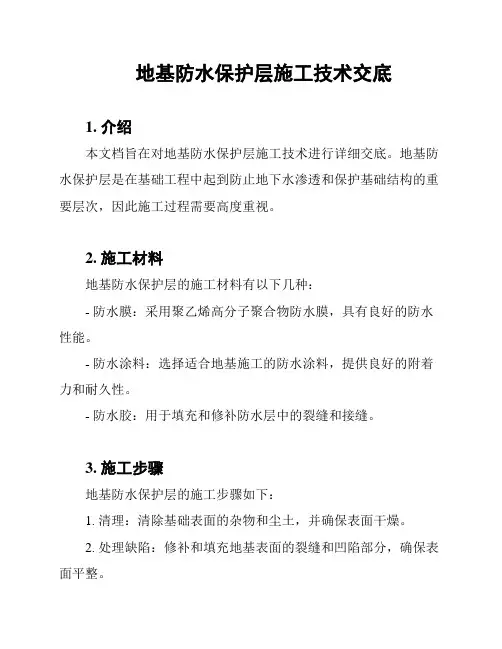

地基防水保护层施工技术交底1. 介绍本文档旨在对地基防水保护层施工技术进行详细交底。
地基防水保护层是在基础工程中起到防止地下水渗透和保护基础结构的重要层次,因此施工过程需要高度重视。
2. 施工材料地基防水保护层的施工材料有以下几种:- 防水膜:采用聚乙烯高分子聚合物防水膜,具有良好的防水性能。
- 防水涂料:选择适合地基施工的防水涂料,提供良好的附着力和耐久性。
- 防水胶:用于填充和修补防水层中的裂缝和接缝。
3. 施工步骤地基防水保护层的施工步骤如下:1. 清理:清除基础表面的杂物和尘土,并确保表面干燥。
2. 处理缺陷:修补和填充地基表面的裂缝和凹陷部分,确保表面平整。
3. 涂刷底漆:使用适合的底漆涂刷在地基表面,提供与防水涂料的良好附着力。
4. 涂刷防水涂料:根据防水涂料的使用说明,均匀涂刷在地基表面,确保完全覆盖。
5. 粘贴防水膜:将防水膜铺设在地基表面,确保膜与地基表面贴合紧密。
6. 连接膜缝:采用专用防水胶连接防水膜的接缝处,防止水渗透。
7. 防护处理:对施工完成的地基防水保护层进行保护处理,避免损坏和污染。
4. 施工注意事项在地基防水保护层的施工过程中,需要注意以下事项:- 根据施工材料的使用说明和规范施工,确保施工效果。
- 严禁在地基防水保护层上进行其他工程施工,以免破坏防水层。
- 当施工现场环境潮湿时,应采取措施保证施工材料的干燥。
- 检查施工质量,确保防水层无漏水和损坏。
5. 施工验收标准地基防水保护层的验收标准包括以下几个方面:- 防水涂料或防水膜应完整、无损坏。
- 防水层应平整、无鼓泡、无裂缝。
- 防水层应与地基结构连接牢固、紧密。
基础防水施工技术交底一、施工准备:1、机具准备:高压吹风机、小平铲、扫帚、电动搅拌器、滚动刷、汽油、喷灯、剪刀、卷尺、手持压辊等;2、劳动力准备:防水工人15人,辅助工5人且需具备防火知识和灭火技能;防水工程必须由有专业施工资质的施工队施工,操作人员必须持证上岗;3、材料准备:1)SBS弹性体改性沥青防水材料(4+3型),必须具有出厂合格证、产品说明书、厂家包装防伪标志;2)桩头采用JS防水涂料,质量证明文件齐全;3)冷底子油:氯丁橡胶改性沥青胶粘剂和工业汽油以内1:0.5的重量比混合稀释并搅拌均匀即可;4)防水材料进场后,存放在干燥通风处;严防受潮,露天保存时应用防水布覆盖,配备灭火器4个,并做好防火标识;5)防水材料进场后现场后经监理及项目实验员见证取样复试合格后方可施工。
4、作业条件:1)卷材防水基层表面应平整光滑,没有松动、起砂、起皮空裂现象,平整度用2m靠尺检查,最大间隙不大于3mm,达不到该要求应进行修补,对基层表面的突起物、砂浆疙瘩等铲平,并把尘土杂物清扫干净,对基层孔洞、砂眼凹面用素水泥浆搅和成腻子状,用刮板或铁抹子刮补填平;2)墙体、桩部阴阳角应做成圆弧,其半径不应小于50mm;3)基层应干燥,一般以含水率9%为宜,具体检验方法是将1m×1m的卷材覆盖在基层表面上,覆盖2-3小时,如果卷材覆盖无水印,紧贴基层一侧卷材也无水印即说明含水率小于9%,可以施工。
二、操作工艺:1、工艺流程:基层清扫→桩头JS涂刷→涂刷大面积冷底油→放线→铺贴附加层→铺贴卷材→接头处理→卷材收头;2、清理基层:施工前将基层表面疙瘩铲除清理干净,浮尘用空压机吹净;3、桩头JS涂刷:桩头涂刷JS厚度不得少于2mm,桩头根部八字角外扩50mm,桩头锚固钢筋处要用小毛刷反复涂刷;4、涂刷大面积基层冷底油:冷底油涂刷前要搅拌均匀,先将阴阳角薄弱部位均匀涂刷一遍,再进行大面积涂刷,涂刷完后将阴阳角部加刷一遍,做到涂刷均匀无漏刷;5、冷油干燥:冷底油涂刷干燥后方可上人作业施工,干燥以上人不粘脚用手模不粘手为宜;6、放线作业:大面积施工前,等冷底油干燥后按卷材的宽度、长度要求用铁粉红粉袋弹线;7、细部附加层处理:先在阴阳角、后浇带等薄弱部位应加铺附加层,阴阳角加铺每边大于250宽卷材附加层,后浇带处每边宽出后浇带300,以此增加抗裂性作用(附图)8、大面积施工:打开卷材,对准弹好位置线,再将卷材退回卷起,用喷灯热熔基层和卷材,根据热熔速度,缓缓滚动卷材,趁热用压辊从卷材中部向两边滚压,将空气排出,卷材边缘应熔渗出,用开刀加热将接缝压平;卷材立面施工:在立面与平面的转角处,卷材的接缝留在平面上,距立面不应少于600mm;同一相邻两幅卷材的横向接缝应彼此错开1500mm以上;10、立面卷材收头:立面卷材收头应将和墙体立面卷材搭接长度甩出,第一层甩出长度为150mm,第二层甩出长度为300mm,用石灰砂浆砌两层砖将甩出卷材保护起来。
施工单位分部工程名称基础防水工程交底摘要基础防水施工技术交底4.找平层养护找平层抹完后应养护,待强度上升后,方可做防水层。
5.基层清理基层清理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。
阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
若基层高低不平或凹坑较大时,用掺加108胶(占水泥重量的15%)水泥浆刮平,视基层平整度情况刮1-2遍即可,刮完后应养护。
基层干燥防水层施工,基层要干燥,简易测定方法是:将 lm见方的防水卷材倒盖在基层表面上,静置3~4h后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行涂膜防水施工。
3、SBS防水卷材施工①防水卷材施工程序:审核人交底人接受交底人施工单位分部工程名称基础防水工程交底摘要基础防水施工技术交底审核人 交底人 接受交底人在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。
⑤热熔铺贴卷材本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺。
第二层卷材做法同第一层A 、熔粘端部卷材将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m ,由一人站在卷材正面将这1m 卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。
调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面(图5a),待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上(图5b),再行熔烤,最后将端部卷材铺牢压实。
附加层做法:本工程用SBS 改性沥青防水卷材防水卷材,上下各翻25cm ,不得有空鼓、翘边,必须保持基面平整。
B 、滚粘大面卷材起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约0.3~0.5m ,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
(图)三面角的卷材铺设法
)阴角的第一层卷材铺贴法;(b)阴角的第二层卷材铺贴法;(c)阳角的第一层卷材铺贴法地下室底板后浇带做法(见下图)
后浇带
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
防水保护层施工技术交底技术交底记录工程名称交底部位交底内容:一、施工准备(一)施工材料及机具该垫层C20细石砼由实验室提供配合比,由商品砼搅拌厂集中统一搅拌,由砼罐车运至现场浇灌。
施工机具:手推车、尖铁锨、平铁锨、平板振动器、溜槽、脚手板、刮杆、木抹子等。
(二)作业条件:1.防水施工完毕并经验收合格;2.砼保护层施工边框、标高包括地坑、排水沟的边框、标高控制线全部完成,并检查符合设计要求;3.实验室根据设计要求和材料确定C20细石混凝土的配合比,搅拌厂对搅拌、运输设备全部检查,确保混凝土供应符合要求;4.现场混凝土试模准备好,实验室具备试块养护条件。
二、施工操作工艺(一)工艺流程:防水层验收、处理→找标高、水平控制线→混凝土铺设→振捣→找平→养护(二)施工要点1.肃清防水表层的杂物等并验收合格;2.沿基坑周边墙壁弹上水平标高线,在坑底沿纵横向每距离3m做一混凝土饼,用水平仪超平。
3.在基坑边作好溜槽,溜槽距空中保持1.0m以上,以轻易小推车直截接料,并能够防止发生离析征象;4.按照浇筑方向铺设脚手板,脚手板上铺一层旧竹胶板,脚手板下铺一层彩条布,砼用小推车运至浇筑地点,运送时应防止离析或水泥浆流失;5.进场砼核对其标号无误,并检查其塌落度、和易性,按要求取样制作试块,保证2组标准养护试块、5组同条件试块;6.在铺设砼前注意作好对防水保护层的保护;7.铺设混凝土:混凝土垫层厚度为50mm。
为控制垫层的厚度,提前按照3m左右间距作好砌筑控制标高的水泥墩;8.振捣:用铁锨铺平砼,不要破坏了防水层,厚度与水泥墩浇平,要确保砼的密实;9.找平:铺平压实后按照掌握标高桩位为准检查平整度,高的铲掉,凹处补平。
用水平刮杆刮平,表面再用木抹子搓平。
在地坑和排水沟的放坡处,按照设想要求作出坡面;10.在混凝土浇筑完成抹平后用塑料薄膜全部覆盖保护。
兰海公馆1#楼、2#楼、产权酒店及车库防水保护层施工单位工序名称XXX一005XXX防水保护层施工技术交底记录工程名称交底部位交底内容:3、质量尺度1.商品砼的配合比、原材质量、搅拌、运输、养护和施工符合施工规定和有关规定;2.砼试块的取样、制作、养护和实验必须符合施工规范的规定;3.砼摊匀压实,无蜂窝、孔洞等现象;4.砼垫层厚薄均匀,无厚薄不均、凹凸不屈,下陷断裂等征象,表面找平层必须坚固,无松动、起鼓、起砂等征象。
防水层及保护层技术交底一.施工准备1.防水层施工前应先对基层面进行处理(特别注意泄水孔、道床板与板之间的伸缩缝)。
2. 制作保护层前,先将泻水管工装装入泄水孔内,用泡沫或水泥袋纸塞紧缝隙,以免混凝土堵塞泄水孔。
3.了解当天天气情况,各种施工机具到位。
二.技术要求1.防水层施工前应先对基层面进行处理,基层应做到表面平整、无尖锐异物、不起砂、不起皮及无凹凸不平现象对无浮渣、浮灰、油污同时防撞墙根部应无蜂窝、麻面,空隙只允许平缓变化,且不大于3mm/m。
2.采用水泥基粘结剂,应对基层进行湿润检查,如太干燥应对基层进行表面湿润,如遇雨季施工,只要雨停表面无积水即可施工。
3. 采用L类氯化聚乙烯防水卷材,水泥基胶粘剂,施工前必须到试验室领取水泥基胶粘剂的施工配料单,在根据现场试验员、技术员的要求施工。
4.无砟轨道底座板横向排水槽采用先直接用于做防水层的聚氨酯防水涂料涂刷基面后保护层施工时在浇筑细石混凝土抹平在刷聚氨酯防水涂料,桥面中部轨道底座板间及防护墙与轨道底座板采用L类氯化聚乙烯防水卷材料防水层。
5. 桥面保护层施工应在防水层铺设完成24h后,即防水层完全干燥后方可浇筑混凝土。
6. 保护层施工时一定要注意表面排水坡设置,保证以后桥面不积水切排水流畅。
三.施工程序与工业流程防水层施工工艺流程:混凝土基层面验收→水泥基胶配制施工→聚氨酯防水涂料配制施工(用于道床板缝)→防水卷材铺贴→防水涂料封边→保护层施工→防水封边。
桥面保护层采用C40聚丙烯纤维细石混凝土。
四.施工方法及要求4.1.1 防水层1.混凝土基面清理:先用高压风枪或鼓风机将灰尘清除,同时凿除防护墙和底座板根部多余的混凝土块。
对高低不平处采用凿除打磨,坑洼处用砂浆进行修补。
2. 水泥基胶粘剂的配制:采用强度等级42.5普通硅酸盐水泥,390水泥基胶粉、增强剂及水进行拌制,按施工配合比的要求,先将胶粉倒入清水内搅拌约5~8分钟,再加入增强剂搅拌约2分钟,再加入水泥搅拌约10分钟即可使用。
防水保护层技术交底
一、施工准备:
1、商砼应有水泥出厂检验报告,强度实验报告,复试试验报告。
2、砂子、石子有物理性能实验报告,有比单配。
3、使用砼泵车应有专人指挥。
4、木搓板等。
二、操作工艺
1、浇灌前先打好水平控制线。
2、清理防水层上的垃圾等杂物。
3、砼厚度和标号要符号要求。
4、砼浇灌应连续进行。
5、浇筑时自西往东一次浇筑,按标高初步用长刮尺刮平,然后用木搓板反复搓压数遍,
使其表面密室平整,在混凝土初凝前再用铁搓板分两遍压光,然后用薄膜覆盖,能较好的控制混凝土表面龟裂,减少混凝土表面水分的散失,促进混凝土的养护。
6、砼及时覆盖塑料薄膜,使其达到强度的设计要求。
三、质量标准
1、水泥有出厂证明,强度报告,且符合设计要求及规范规定。
2、砂子、石子必须有级配及物理性能试验报告,符合要求。
3、砼表面应符合要求。
四、成品保护
1、打好的砼要注意养护,在初凝期间防止破坏。
2、拆模时间要根据规范规定,先后顺序应根据技术交底。
3、浇筑混凝土的人员要保护好防水卷材,不得穿硬底鞋、高跟鞋。
用铣摊平混凝土时不得碰撞防水卷材,一但弄坏要及时补漏。
4、浇筑完成后,要清理干净四周的石子,防止弄坏卷材。
五、安全技术
1、进入施工现场必须配戴安全帽。
2 、浇注砼时应穿绝缘鞋,戴绝缘手套。
3、夜间施工时,保证足够的照明。
4、砼浇注时专人指挥,并应鸣笛示警。
交底人:接底人:。
一、交底目的为确保防水保护层施工过程中的安全,提高施工人员的安全意识和操作技能,现将防水保护层安全技术交底如下。
二、工程概况1. 工程名称:XXXX项目2. 施工单位:XXXX公司3. 施工地点:XXXX4. 施工内容:防水保护层施工三、安全技术措施1. 施工人员要求(1)施工人员必须经过专业培训,取得上岗证后方可进行施工。
(2)施工人员应熟悉防水保护层施工工艺和安全操作规程。
2. 施工现场管理(1)施工现场应设置明显的警示标志,如“当心滑倒”、“注意安全”等。
(2)施工现场应保持整洁,施工材料、工具等应分类堆放,不得随意摆放。
(3)施工现场应设置安全通道,确保人员通行畅通。
3. 防水材料及工具管理(1)防水材料应按照产品说明书要求储存,不得露天堆放。
(2)施工工具应保持完好,如有损坏应及时更换。
4. 施工工艺及操作要求(1)施工前,应先进行施工图纸会审,明确施工工艺和施工要求。
(2)施工过程中,应严格按照施工工艺进行操作,不得擅自更改。
(3)施工过程中,应确保防水材料均匀涂抹,避免漏涂、涂刷不均匀等问题。
(4)施工过程中,应注意检查施工质量,发现问题及时整改。
5. 人员防护措施(1)施工人员应佩戴安全帽、防尘口罩、防滑鞋等个人防护用品。
(2)施工过程中,应保持良好通风,防止有害气体中毒。
(3)施工过程中,应避免直接接触防水材料,防止过敏反应。
四、应急处理措施1. 发生火灾时,应立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 发生触电事故时,应立即切断电源,使用绝缘工具进行救援,并拨打急救电话。
3. 发生中毒事故时,应立即将中毒人员移至通风处,拨打急救电话。
五、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并掌握本安全技术交底内容,提高安全意识。
3. 施工单位应定期对施工人员进行安全技术培训,确保施工人员掌握安全操作技能。
4. 施工单位应加强施工现场安全管理,确保施工安全。
防水保护层安全交底在建筑施工中,防水保护层的施工是非常重要的环节。
为了确保施工过程的安全,提高施工人员的安全意识,特进行本次防水保护层安全交底。
一、施工前的准备工作1、技术交底施工前,技术负责人应向施工人员进行详细的技术交底,包括施工工艺、质量要求、安全注意事项等。
确保施工人员了解施工流程和要求,避免因操作不当导致安全事故。
2、材料准备准备好所需的材料,如混凝土、砂浆、防水材料等。
材料应符合相关标准和设计要求,且存放应符合安全规定,防止材料倾倒、滑落伤人。
3、工具设备检查对施工所需的工具和设备进行检查,如搅拌机、运输车辆、振捣器等,确保其性能良好,安全装置齐全有效。
同时,要为施工人员配备必要的个人防护用品,如安全帽、安全带、安全鞋等。
4、现场清理清理施工现场的杂物、障碍物,确保施工场地平整、畅通。
对存在的孔洞、沟槽等应设置警示标识和防护设施,防止人员坠落。
二、施工过程中的安全注意事项1、高处作业安全(1)在进行防水保护层施工时,如涉及高处作业(2 米及以上),必须系好安全带,并将安全带挂在牢固可靠的地方。
严禁在无防护措施的情况下进行高处作业。
(2)使用的脚手架、吊篮等登高设施应经过验收合格后方可使用。
脚手架的搭设应符合规范要求,牢固稳定,不得有松动、摇晃现象。
(3)在高处作业时,严禁向下抛掷工具、材料等物品,防止砸伤下方人员。
2、用电安全(1)施工现场的临时用电应符合《施工现场临时用电安全技术规范》的要求。
电气设备应接地良好,电线应架空或埋地敷设,严禁乱拉乱接电线。
(2)使用电动工具时,应检查其绝缘性能是否良好,操作人员应穿戴绝缘手套和绝缘鞋。
在潮湿环境中作业时,应使用防溅型电动工具。
(3)配电箱应设置防雨、防尘措施,并有专人负责管理。
严禁非电工人员私自拆装电气设备。
3、机械操作安全(1)使用搅拌机、振捣器等机械设备时,操作人员应熟悉设备的操作规程,严禁违规操作。
(2)机械设备的传动部位应设置防护装置,防止人员接触受伤。
三、施工工艺3.1、垫层预铺反粘法施工工艺3.1.1、基层清理:基层应坚实、平整、无明水,清除表面灰尘和油污。
3.1.2、细部节点防水层施工:在平立面交接处、变形缝、施工缝等细部按设计要求设置卷材250mm长附加增强层,现场按要求进行裁剪,附加层应采用双面自粘防水卷材。
3.1.3、大面防水层自粘卷材铺贴垫层采用预铺反粘法施工,将防水卷材直接空铺在垫层表面,不需涂刷素水泥浆。
根据所选卷材的宽度,留出搭接缝尺寸(长短边均为不小于80mm),按基准线进行卷材铺贴施工。
卷材铺贴时宜设置控制线,以免卷材铺贴时出现错位、歪斜等现象。
施工时,相邻两幅卷材的搭接要错开,错开长度不小于1500mm,搭接长度为不小于80mm,搭接缝采用搭接自粘贴密实。
铺贴时交叉层压膜面朝下,粘接面朝上,卷材应铺设在预先确定铺贴的位置。
从第二幅卷材开始时,将相邻两幅卷材搭接边的隔离膜撕掉,搭接边进行冷粘接,气温偏低(一般为10度以下)卷材粘性较差时可用热风焊枪对搭接边加温辅助粘贴,用压辊等排气压实。
铺贴后的卷材应平整、顺直,搭接尺寸正确,不得扭曲。
3.1.4、卷材收头细部节点处防水密封卷材收头处固定后,应采用沥青基密封膏进行密封处理。
3.1.5、检查验收卷材铺贴完成并经检查验收合格后,进行下一道工序的施工。
对于大中型主楼、地库地下室,宜在卷材上面做细石混凝土保护层后,再做结构底板。
对于小型地下室,在采取有效的防护措施下,可直接在防水层上浇捣结构底板。
在绑扎底板钢筋之前,将卷材表面隔离膜撒掉,为防止施工时粘脚,卷材表面可薄撒素水泥粉,绑扎钢筋过程中,应注意保护以避免破坏防水卷材。
土建施工单位在防水层后续施工过程中,如不慎破坏了防水层,一经发现应及时报请防水施工单位进行补修,可在破损处加铺一块双面自粘 SAM-921自粘卷材进行修补。
五、细部节点做法5.1、底板与外侧墙交接处防水做法底板与侧墙交接处二期防水做法:在接茬部位,最外层卷材的接茬应设置盖缝条,以保证接茬部位的可靠性,如下图所示。
