基础防水技术交底记录
- 格式:docx
- 大小:3.90 MB
- 文档页数:7
一、交底目的为确保基础外墙防水施工安全,预防事故发生,现将安全技术交底如下:二、施工人员要求1. 施工人员必须经过专业培训,并通过考试合格后持证上岗。
2. 施工人员应熟悉本工程的安全技术交底内容,并严格遵守各项安全操作规程。
三、施工材料及设备1. 防水材料:防水卷材、防水涂料、密封材料等,必须符合国家相关标准,并经过检测合格。
2. 施工设备:切割机、滚筒、刷子、喷枪、搅拌机等,设备必须安全可靠,定期检查维护。
四、施工环境及措施1. 施工现场应保持整洁,材料堆放整齐,通道畅通。
2. 防水作业区必须保持良好的通风,防止有害气体积聚。
3. 高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。
4. 严禁在雨天、雪天、五级风以上条件下施工。
五、施工操作规程1. 防水施工前,应对基层进行处理,确保基层干燥、平整、牢固。
2. 防水卷材铺设应平整、牢固,搭接处应严密,不得有翘边、皱褶等现象。
3. 防水涂料施工应均匀、饱满,不得有漏涂、流淌等现象。
4. 防水层施工完成后,应进行闭水试验,确保无渗漏。
六、安全防护措施1. 施工人员必须穿戴安全帽、工作服、手套、安全鞋等防护用品。
2. 高处作业时,必须系好安全带,并使用安全绳。
3. 施工用火必须取得现场用火动火证,严禁在防水层上操作。
4. 火焰加热器必须专人操作,严禁使用碘钨灯。
5. 严禁使用220V电压照明和敞开式灯具。
七、应急处理1. 发生火灾时,应立即切断电源,使用灭火器进行灭火。
2. 发生触电事故时,应立即切断电源,进行急救。
3. 发生高处坠落事故时,应立即进行抢救,并报告相关部门。
八、交底记录1. 本安全技术交底由施工负责人向施工人员交底,施工人员应签字确认。
2. 交底人与接受交底人各保存一份,安全员一份。
九、注意事项1. 施工过程中,应严格遵守国家有关安全生产法律法规和标准规范。
2. 施工人员应自觉遵守各项安全操作规程,确保施工安全。
3. 施工单位应加强对施工现场的安全管理,定期开展安全检查,及时消除安全隐患。

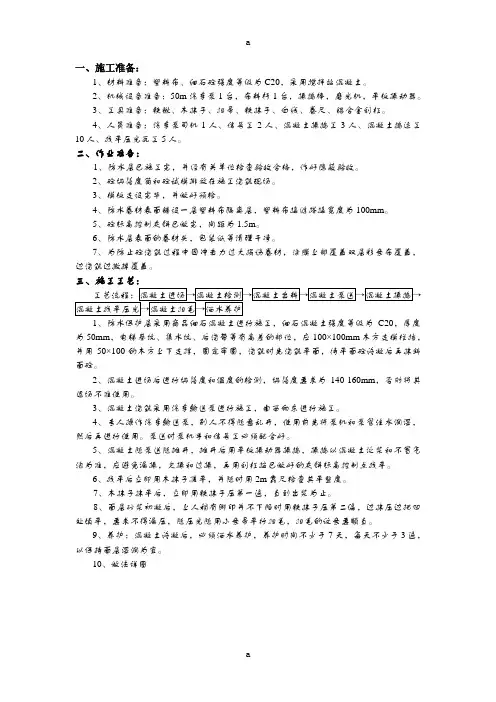

一、施工准备:1、材料准备:塑料布、细石砼强度等级为C20,采用搅拌站混凝土。
2、机械设备准备:50m汽车泵1台,布料杆1台,振捣棒,磨光机,平板振动器。
3、工具准备:铁锹、木抹子、扫帚、铁抹子、白线、卷尺、铝合金刮杠。
4、人员准备:汽车泵司机1人、信号工2人、混凝土振捣工3人、混凝土捣运工10人、找平压光瓦工5人。
二、作业准备:1、防水层已施工完,并经有关单位检查验收合格,作好隐蔽验收。
2、砼坍落度筒和砼试模排放在施工浇筑现场。
3、模板支设完毕,并做好预检。
4、防水卷材表面铺设一层塑料布隔离层,塑料布接缝搭接宽度为100mm。
5、砼标高控制灰饼已做完,间距为1.5m。
6、防水层表面的卷材头,包装纸等清理干净。
7、为防止砼浇筑过程中因冲击力过大损伤卷材,涂膜上部覆盖双层彩条布覆盖,边浇筑边撤掉覆盖。
三、施工工艺:1、防水保护层采用商品细石混凝土进行施工,细石混凝土强度等级为C20,厚度为50mm,电梯基坑、集水坑、后浇带等有高差的部位,应100×100mm木方支模栏挡,并用50×100的木方上下支撑,固定牢固,浇筑时先浇筑平面,待平面砼终凝后再抹斜面砼。
2、混凝土进场后进行坍落度和温度的检测,坍落度要求为140-160mm,否则将其退场不准使用。
3、混凝土浇筑采用汽车输送泵进行施工,由西向东进行施工。
4、专人操作汽车输送泵,别人不得随意乱开,使用前先将泵机和泵管注水润湿,然后再进行使用。
泵送时泵机手和信号工必须配合好。
5、混凝土随泵送随摊开,摊开后用平板振动器振捣,振捣以混凝土泛浆和不冒气泡为准,应避免漏振,欠振和过振,再用刮杠按已做好的灰饼标高控制点找平。
6、找平后立即用木抹子搓平,并随时用2m靠尺检查其平整度。
7、木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止。
8、面层砂浆初凝后,上人稍有脚印并不下陷时用铁抹子压第二偏,边抹压边把凹处填平,要求不得漏压,随压光随用小条帚平行扫毛,扫毛的纹条要顺直。

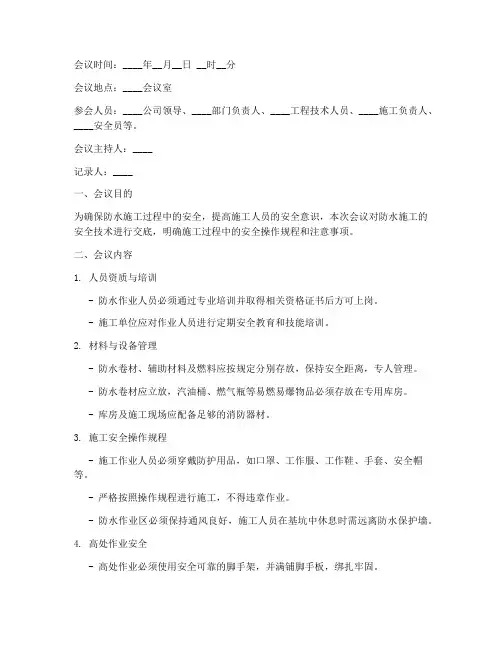

会议时间:____年__月__日 __时__分会议地点:____会议室参会人员:____公司领导、____部门负责人、____工程技术人员、____施工负责人、____安全员等。
会议主持人:____记录人:____一、会议目的为确保防水施工过程中的安全,提高施工人员的安全意识,本次会议对防水施工的安全技术进行交底,明确施工过程中的安全操作规程和注意事项。
二、会议内容1. 人员资质与培训- 防水作业人员必须通过专业培训并取得相关资格证书后方可上岗。
- 施工单位应对作业人员进行定期安全教育和技能培训。
2. 材料与设备管理- 防水卷材、辅助材料及燃料应按规定分别存放,保持安全距离,专人管理。
- 防水卷材应立放,汽油桶、燃气瓶等易燃易爆物品必须存放在专用库房。
- 库房及施工现场应配备足够的消防器材。
3. 施工安全操作规程- 施工作业人员必须穿戴防护用品,如口罩、工作服、工作鞋、手套、安全帽等。
- 严格按照操作规程进行施工,不得违章作业。
- 防水作业区必须保持通风良好,施工人员在基坑中休息时需远离防水保护墙。
4. 高处作业安全- 高处作业必须使用安全可靠的脚手架,并满铺脚手板,绑扎牢固。
- 作业人员必须系好安全带,严禁乱抛物件。
- 施工用火必须取得现场用火动火证。
5. 电气安全- 施工现场严禁使用220V电压照明和敞开式灯具。
- 库房内电气设备必须符合安全要求,并定期检查。
6. 特殊环境作业- 雨天、雪天、五级风以上条件下不得进行防水施工。
- 地下室、管道、容器内进行有毒、有害的涂料防水作业时,应定时轮换间歇、通风换气。
7. 事故应急处理- 制定事故应急预案,明确事故报告、应急处理程序。
- 施工人员应熟悉应急预案,掌握基本的急救知识。
三、会议总结会议主持人对本次安全技术交底进行总结,强调以下几点:1. 防水施工安全至关重要,各参建单位必须高度重视。
2. 施工人员应严格遵守安全操作规程,提高安全意识。
3. 施工单位要加强现场安全管理,确保施工安全。

阳光尚城二期—2防水工程技术交底阳光尚城二期-2工程项目部技 术 交 底 记 录工程名称 :阳光尚城二期-2交底内容:一、施工准备1、材料(1)材料: 1.5mm 厚JS 水泥基复合材料(2)材料的标准: 进场材料在监理见证下取样送检复试,复试合格后方可进行防水施工。
2、施工条件(1)施工环境温度应在 5~35 ℃ 。
雨天及特别潮湿天不施工,否则影响成膜 效果。
施工基面要求必须牢固,干净平整,无明水,无渗漏,凹凸不平及裂缝须先找平, 若有渗漏,应先进行堵漏处理。
F21831 5547 啇 21469 53DD 叝)A24956 617C 慼40584 9E88 麈(2)进场材料质量合格证、试验报告等资料齐全,复试报告合格。
(3)对操作人员进行过技术交底、安全交底。
(4)操作人员持证上岗。
(5)基层转角处,均应抹成圆弧,其半径不应小于 50mm ,以保证涂膜层厚薄均匀。
四周沿墙卷起300mm.有淋浴的地方卷起1800mm 。
(6)做防水前基层应验收合格。
交底单位 沈阳双兴建设集团有限公司交底人(签字) 接底单位防水班组 接底人(签字) 分部分项工程名称防水分项工程二、施工工艺:施工流程:清理基层———配料搅拌 --—底面防水层 --—配料搅拌———涂刷中间防水层—-涂刷表面防水层 ---饰面施工 -——工程质量验收1、清理基层:清除基层的浮灰、油污或疏松物等杂质。
基面要求必须牢固、平整、对于凹凸不平或有裂缝的基面应先找平层后再施工;基面必须清除干净,不得有浮尘、杂物、明水等.2、配料:配料由专人负责称取材料配制,先按公司提供的配合比(按基材干湿状况和不同材料的吸水率对加水量进行调整)分别称出配料所用的液料、粉料、水,先将水加入液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料续续加入,搅拌均匀使其不含有未分散的粉料.已拌和好的涂料必须在 3 小时内用完,各层涂料应分别配制。
3、涂刷第一道防水层:基层验收合格后,即可进行复合防水涂料第一道防水层的施工。
一、交底目的为确保基础垫层防水施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员资质要求- 防水作业人员必须通过专业培训,取得相应资格证书后方可上岗。
- 未经培训或培训不合格的人员不得从事防水作业。
2. 材料管理- 防水材料应分类存放,易燃易爆材料应单独存放,并保持安全距离。
- 防水材料存放区域应配备足够的消防器材。
- 所有材料使用后应立即清理,并做好领料登记。
3. 施工环境- 防水作业区应保持良好的通风,确保施工环境安全。
- 施工现场应定期进行空气质量检测,确保符合国家相关标准。
4. 施工操作规程- 施工人员必须穿戴防护用品,包括工作服、手套、安全帽、防滑鞋等。
- 防水层施工前,应确保基层平整、干燥、无松散物。
- 防水层施工过程中,应严格按照施工工艺进行,不得随意更改。
5. 安全注意事项- 高处作业时,必须使用安全可靠的脚手架,并满铺脚手板,作业人员必须系好安全带。
- 严禁在防水层上操作,如需进行焊接、切割等作业,必须采取防火措施。
- 施工用火必须取得现场用火动火证,并设专人看火。
- 使用火焰加热器等设备时,必须专人操作,定期保养,禁止带故障使用。
6. 紧急情况处理- 发生火灾、中毒等紧急情况时,应立即停止作业,迅速撤离现场,并采取相应的紧急措施。
- 确保所有人员熟悉紧急疏散路线和急救措施。
三、交底要求1. 施工单位应将本安全技术交底内容书面化,并张贴于施工现场明显位置。
2. 施工单位应组织施工人员进行安全技术交底,确保每位施工人员充分了解并掌握相关安全知识。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
四、交底记录1. 交底人:__________(签名)2. 接受交底人:__________(签名)3. 日期:__________五、备注1. 本安全技术交底内容为模板,具体施工应根据实际情况进行调整。

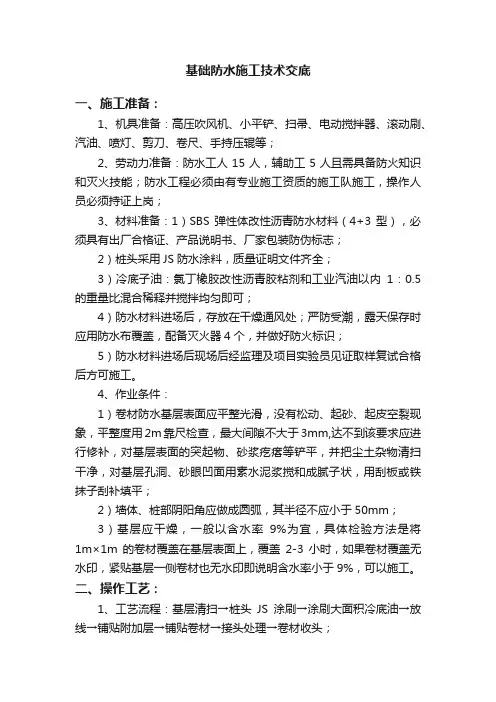

基础防水施工技术交底一、施工准备:1、机具准备:高压吹风机、小平铲、扫帚、电动搅拌器、滚动刷、汽油、喷灯、剪刀、卷尺、手持压辊等;2、劳动力准备:防水工人15人,辅助工5人且需具备防火知识和灭火技能;防水工程必须由有专业施工资质的施工队施工,操作人员必须持证上岗;3、材料准备:1)SBS弹性体改性沥青防水材料(4+3型),必须具有出厂合格证、产品说明书、厂家包装防伪标志;2)桩头采用JS防水涂料,质量证明文件齐全;3)冷底子油:氯丁橡胶改性沥青胶粘剂和工业汽油以内1:0.5的重量比混合稀释并搅拌均匀即可;4)防水材料进场后,存放在干燥通风处;严防受潮,露天保存时应用防水布覆盖,配备灭火器4个,并做好防火标识;5)防水材料进场后现场后经监理及项目实验员见证取样复试合格后方可施工。
4、作业条件:1)卷材防水基层表面应平整光滑,没有松动、起砂、起皮空裂现象,平整度用2m靠尺检查,最大间隙不大于3mm,达不到该要求应进行修补,对基层表面的突起物、砂浆疙瘩等铲平,并把尘土杂物清扫干净,对基层孔洞、砂眼凹面用素水泥浆搅和成腻子状,用刮板或铁抹子刮补填平;2)墙体、桩部阴阳角应做成圆弧,其半径不应小于50mm;3)基层应干燥,一般以含水率9%为宜,具体检验方法是将1m×1m的卷材覆盖在基层表面上,覆盖2-3小时,如果卷材覆盖无水印,紧贴基层一侧卷材也无水印即说明含水率小于9%,可以施工。
二、操作工艺:1、工艺流程:基层清扫→桩头JS涂刷→涂刷大面积冷底油→放线→铺贴附加层→铺贴卷材→接头处理→卷材收头;2、清理基层:施工前将基层表面疙瘩铲除清理干净,浮尘用空压机吹净;3、桩头JS涂刷:桩头涂刷JS厚度不得少于2mm,桩头根部八字角外扩50mm,桩头锚固钢筋处要用小毛刷反复涂刷;4、涂刷大面积基层冷底油:冷底油涂刷前要搅拌均匀,先将阴阳角薄弱部位均匀涂刷一遍,再进行大面积涂刷,涂刷完后将阴阳角部加刷一遍,做到涂刷均匀无漏刷;5、冷油干燥:冷底油涂刷干燥后方可上人作业施工,干燥以上人不粘脚用手模不粘手为宜;6、放线作业:大面积施工前,等冷底油干燥后按卷材的宽度、长度要求用铁粉红粉袋弹线;7、细部附加层处理:先在阴阳角、后浇带等薄弱部位应加铺附加层,阴阳角加铺每边大于250宽卷材附加层,后浇带处每边宽出后浇带300,以此增加抗裂性作用(附图)8、大面积施工:打开卷材,对准弹好位置线,再将卷材退回卷起,用喷灯热熔基层和卷材,根据热熔速度,缓缓滚动卷材,趁热用压辊从卷材中部向两边滚压,将空气排出,卷材边缘应熔渗出,用开刀加热将接缝压平;卷材立面施工:在立面与平面的转角处,卷材的接缝留在平面上,距立面不应少于600mm;同一相邻两幅卷材的横向接缝应彼此错开1500mm以上;10、立面卷材收头:立面卷材收头应将和墙体立面卷材搭接长度甩出,第一层甩出长度为150mm,第二层甩出长度为300mm,用石灰砂浆砌两层砖将甩出卷材保护起来。
会议时间: 2023年X月X日会议地点: [具体地点]参会人员:- 主持人:[主持人姓名]- 记录人:[记录人姓名]- 施工单位代表:[姓名]- 监理单位代表:[姓名]- 施工队负责人:[姓名]- 作业人员:[姓名列表]会议主题:防水安全技术交底会议内容:一、主持人开场及安全重要性强调- 主持人简要介绍会议目的和重要性,强调防水工程安全施工对于保障人员生命财产安全及工程质量的必要性。
二、安全技术培训及考核情况介绍- 介绍防水作业人员的安全技术培训内容和考核标准,确保所有作业人员均经过专业培训并取得相应资格证书。
三、材料及设备安全存放与管理- 防水卷材、辅助材料及燃料的存放要求:按规定分别存放,保持安全距离,专人管理,领料登记制度严格执行。
- 防水卷材应立放,汽油桶、燃气瓶等易燃易爆物品必须分别存放在专用库存放。
四、施工现场安全措施- 施工现场、库房、防水作业区必须配备消防器材,确保火灾发生时能够迅速应对。
- 施工作业人员必须穿戴防护用品,包括口罩、工作服、工作鞋、手套、安全帽等,并按规程操作,不得违章。
五、通风及作业环境- 防水作业区必须保持通风良好,确保作业人员身体健康。
- 施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走。
- 出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风。
六、高处作业安全- 高处作业必须有安全可靠的脚手架,并满铺脚手板,作业人员必须系好安全带。
- 施工用火必须取得现场用火动火证,火焰加热器必须专人操作,严禁使用碘钨灯。
七、其他安全注意事项- 严禁使用220V电压照明和敞开式灯具。
- 运输和储存燃气罐瓶时应直立放置,并加以固定,搬运时不得碰撞。
- 使用液化气喷枪及汽油喷灯,点火时火嘴不准对人,加油不得过满,打气不能过足。
八、总结与要求- 主持人对本次安全技术交底进行总结,要求所有参会人员认真学习并严格执行各项安全规定。
- 施工单位、监理单位及施工队负责人需对施工过程中安全工作负责,确保工程安全顺利进行。
安全技术交底记录AQ - C11 - 1编号2016—05工程名称1#住宅楼等2项(海淀区永定路15号住宅及配套项目)5#住宅楼等3项(海淀区永定路15号住宅及配套项目)总包单位江苏南通二建施工单位交底部位防水作业安全技术交底1.进场人员,必须在办理注册手续后,参加安全教育培训,考试合格后方可上岗。
未经注册、安全培训或考试不合格者,不得上岗作业;2.进入现场必须戴好合格的安全帽,扣好帽带;高处(2米以上含2米)、临边或空调板、阳台、陡坡处作业,必须系好安全带,安全带系挂牢固可靠。
3.必须按规定使用个人防护用品;着装整齐,不得穿硬底、易滑鞋、拖鞋、高跟鞋。
4.禁止在现场吸烟;禁止酒后作业;施工或暂时休息禁止追逐打闹、开玩笑。
5.禁止擅自拆除或挪动现场各种安全防护、消防设施、安全标志等;6.禁止擅自使用机械、电气设备;配合吊装作业时,必须听从信号人员指挥。
7.禁止从高处向下方抛扔或从低处向高处投掷物料。
8.夜晚、地下室阴暗处作业,必须有足够的照明。
9.雨后作业,应及时清理积水,注意冻防、防滑;遇有强风、阴雨等恶劣气候,应停止高处、临边作业;二.防水作业1.作业人员必须是经过防水施工专业培训并考核合格,持有效证件上岗。
2.材料存放于专人负责的库房,严禁烟火并挂有醒目的警告标志和防火措施;装卸溶剂(如苯、汽油等)的容器,必须配软垫,不准猛推猛撞。
使用容器后,其容器盖必须盖严。
油壶、油桶装油不得超过3/4。
3.施工及配料场地应通风良好,作业过程中发生恶心、头晕、过敏等应立即停止作业。
4.防水卷材采用热熔粘结,使用明火(如喷灯)操作时,应申请办理“用火证”,设专人看火,配有灭火器材(灭火器材和消防用水),并清理作业点周围的易燃、可燃物料(周围30米以内不准有易燃、易爆物品)。
未经用火审批,严禁擅自动火。
5.遇有必需的上下交叉部位作业时,必须有可靠的防护措施,防止火灾和材料、工具掉落伤人;铺贴立面卷材时,不应先封口,以防挤出热油烫人。
防水技术交底15篇【导语】防水技术交底怎么写受欢迎?本为整理了15篇优秀的防水技术交底范文,为便于您查看,点击下面《名目》可以快速到达对应范文。
以下是我为大家收集的防水技术交底,仅供参考,盼望对您有所关心。
名目【第1篇】卫生间、厨房防水涂料-工程质量技术交底记录卫生间、厨房防水涂料工程质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:*省建筑工程公司记录人:分部分项名称:卫生间、厨房防水涂料交底日期:年月日交底内容:1、卫生间、厨房防水层的基层应用1:2水泥砂浆抹平,并要有三遍以上的压光。
2、在抹平前,应对立管、套管和地漏与楼板节点之间进行密封处理。
并应在管四周留出深8-10mm的沟槽,采纳防水卷材或防水涂料裹住管口和地漏。
3、防水材料应有出厂合格证,进场后应再次抽样送检复试,待符合质量标准要求后方可使用。
4、在水泥砂浆找平层上铺涂防水卷材或防水涂料时,找平层表面应干净、干燥,其含水率不应大于9%,并应涂刷基层处理剂。
基层处理剂应采纳与卷材性能配套的材料或采纳同类涂料的底子油。
5、卫生间、厨房的楼面结构层四周支承处除门窗外,应设置向上翻的砼边梁(即吊梁),其高度不应小于200mm,宽度宜同墙宽。
施工反梁时其轴线、位置应精确,以免砼反梁移位而进行打凿。
6、卫生间、厨房铺涂防水类涂料时,宜制定施工程序。
在穿过楼板面管道四周处,防水材料应向上铺涂,并应超过套管的上口;在靠近墙面处,防水材料应向上铺涂,并应高出屋面200-300mm,或按设计要求的高度铺涂,阴阳角和穿过楼板面管道的根部尚应增加铺涂防水材料。
7、铺设完毕后应作蓄水检验,蓄水深度不小于30mm,经24小时以上蓄水无发觉渗漏为合格,并做验收记录。
8、卫生间、厨房防水必需由防水专业队伍或防水工施工。
严禁非防水专业队伍或防水工进行该防水工程施工。
9、抹平层砂浆用水泥之标号不宜低于425#,并不得将不同品种或标号的水泥混合使用。
