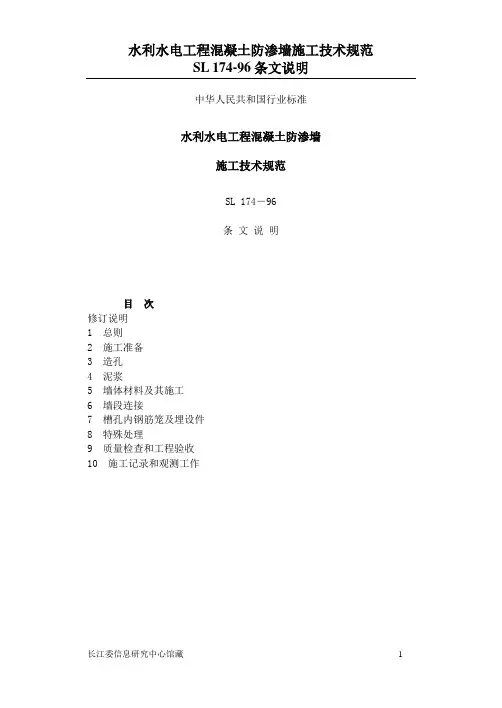

水利水电工程混凝土防渗墙施工技术规范

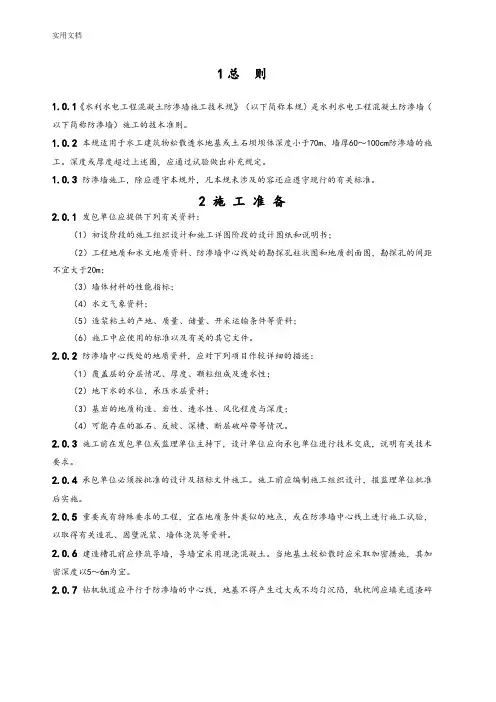

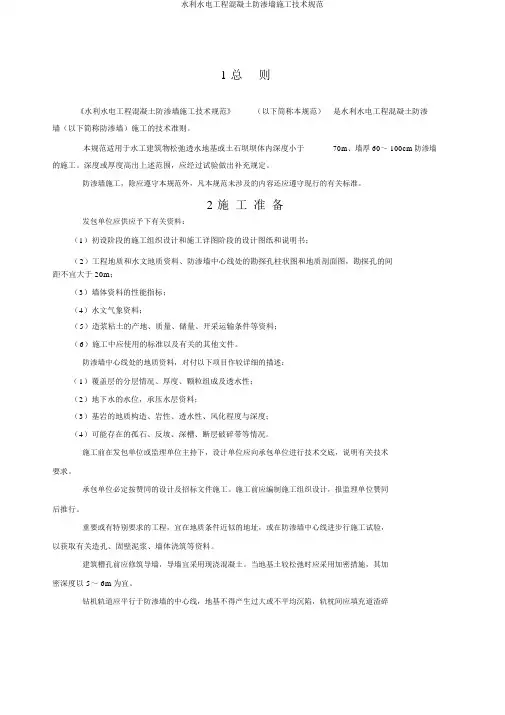

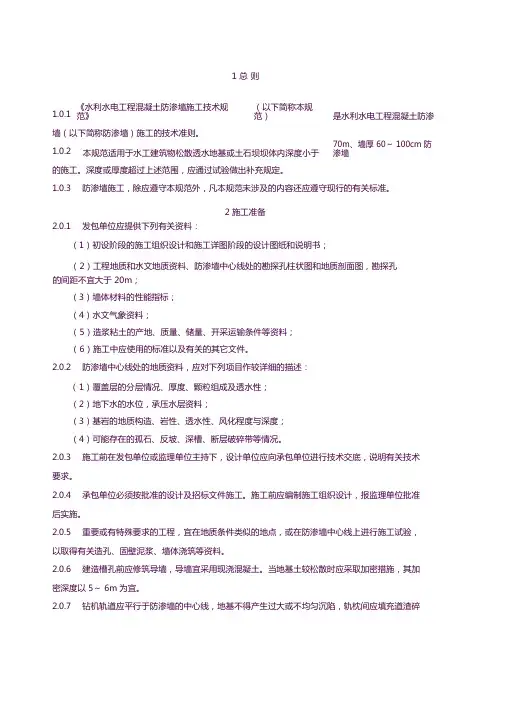

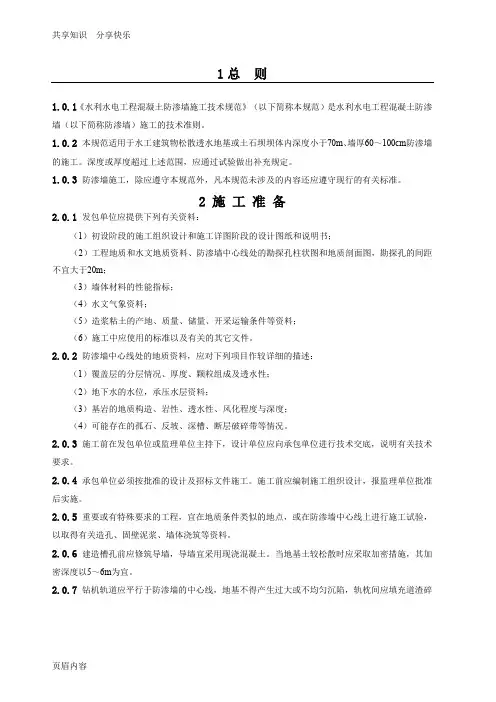

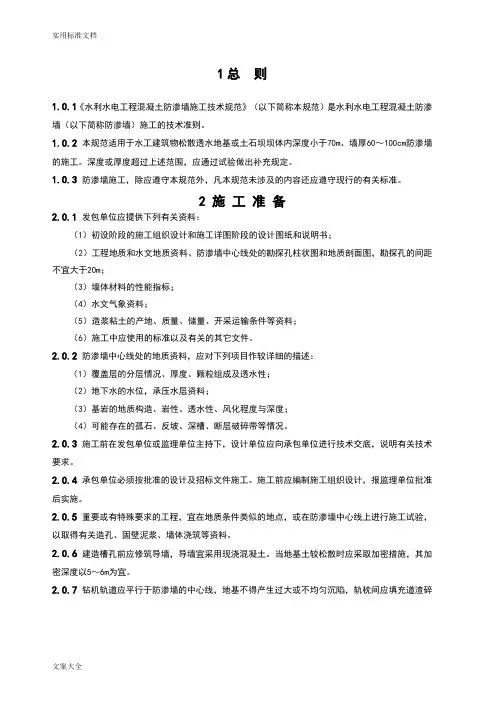

1总则

1、0、1《水利水电工程混凝土防渗墙施工技术规范》(以下简称本规范)就是水利水电工程混凝土防渗墙(以下简称防渗墙)施工的技术准则。

1、0、2本规范适用于水工建筑物松散透水地基或土石坝坝体内深度小于70m、墙厚60~100cm防渗墙的施工。深度或厚度超过上述范围,应通过试验做出补充规定。

1、0、3 防渗墙施工,除应遵守本规范外,凡本规范未涉及的内容还应遵守现行的有关标准。

2 施工准备

2、0、1 发包单位应提供下列有关资料:

(1)初设阶段的施工组织设计与施工详图阶段的设计图纸与说明书;

(2)工程地质与水文地质资料、防渗墙中心线处的勘探孔柱状图与地质剖面图,勘探孔的间距不宜大于20m;

(3)墙体材料的性能指标;

(4)水文气象资料;

(5)造浆粘土的产地、质量、储量、开采运输条件等资料;

(6)施工中应使用的标准以及有关的其它文件。

2、0、2 防渗墙中心线处的地质资料,应对下列项目作较详细的描述:

(1)覆盖层的分层情况、厚度、颗粒组成及透水性;

(2)地下水的水位,承压水层资料;

(3)基岩的地质构造、岩性、透水性、风化程度与深度;

(4)可能存在的孤石、反坡、深槽、断层破碎带等情况。

2、0、3 施工前在发包单位或监理单位主持下,设计单位应向承包单位进行技术交底,说明有关技术要求。

2、0、4 承包单位必须按批准的设计及招标文件施工。施工前应编制施工组织设计,报监理单位批准后实施。

2、0、5 重要或有特殊要求的工程,宜在地质条件类似的地点,或在防渗墙中心线上进行施工试验,以取得有关造孔、固壁泥浆、墙体浇筑等资料。

2、0、6 建造槽孔前应修筑导墙,导墙宜采用现浇混凝土。当地基土较松散时应采取加密措施,其加密深度以5~6m为宜。

2、0、7 钻机轨道应平行于防渗墙的中心线,地基不得产生过大或不均匀沉陷,轨枕间应填充道渣碎

石。

2、0、8 倒浆平台宜采用现浇混凝土,其下可设置块石垫层。

2、0、9 临时施工道路应畅通无阻,并应确保雨季施工的可靠性。

3 造孔

3、0、1 防渗墙的中心线及高程,应依照设计文件,根据测量基准点进行控制。

3、0、2 划分槽段时,应综合考虑地基的工程地质及水文地质条件、施工部位、造孔方法、机具性能、造孔历时、混凝土供应强度、墙体预留孔的位置、浇筑导管布置原则以及墙体平面形状等因素。

合拢段的槽孔长度以短槽孔为宜,应尽量安排在槽深较浅、条件较好的地方。

3、0、3 确定孔口高程,需考虑:

(1)施工期的最高水位;

(2)能顺畅排除废浆、废水、废渣;

(3)尽量减少施工平台的挖填方量;

(4)孔口应高出地下水位2、0m。

3、0、4 防渗墙造孔工艺应根据地层情况、钻机类型与其它施工条件选择钻劈法、两钻一抓法或抓取法等。

3、0、5 使用钻劈法造槽孔,应注意:

(1)开孔钻头直径必须大于终孔钻头直径,磨损后应及时补焊;

(2)选择合理的副孔长度;

(3)一、二期槽孔同时造孔,其间应留有足够的长度。

3、0、6 两钻一抓法应先钻完主孔,后用抓斗抓取副孔土体,两侧主孔的中心距宜等于抓斗的有效抓取长度。

3、0、7 抓取法施工应分主孔与副孔,主、副孔长度均应小于抓斗的有效抓取长度。

3、0、8 造孔中,孔内泥浆面应保持在导墙顶面以下30~50 cm。

3、0、9 地层中的孤石,在保证孔壁安全的前提下,可采取小钻孔爆破或定向聚能爆破的方法处理。

3、0、10 漏失地层,应采取预防措施。发现泥浆漏失,应立即堵漏与补浆。

3、0、11 施工现场应设置排水沟,及时排除槽孔周围的废水、废浆、废渣。

3、0、12 槽孔孔壁应平整垂直;不应有梅花孔、小墙等。孔位允许偏差不得大于3cm;孔斜率不得大于0、4%,含孤石、漂石地层以及基岩面倾斜度较大等特殊情况,孔斜率应控制在0、6%以内;一、二期槽孔接头套接孔的两次孔位中心在任一深度的偏差值,不得大于设计墙厚的1/3,并应采取措施保证设计墙厚。

3、0、13 槽孔嵌入基岩的深度必须满足设计要求。基岩面需按下列方法确定:

(1)依照防渗墙中心线地质剖面图,当孔深接近预计基岩面时,即应开始取样,然后根据岩样的性质确定基岩面;

(2)对照邻孔基岩面高程,并参考钻进情况确定基岩面;

(3)当上述方法难以确定基岩面,或对基岩面发生怀疑时,应采用岩芯钻机取岩样,加以确定与验证。

基岩岩样就是槽孔嵌入基岩的主要依据,必须真实可靠,并按顺序、深度、位置编号,填好标签,装箱,妥善保管。

3、0、14 造孔结束后,应对造孔质量进行全面检查。经检查合格,方可进行清孔换浆。

3、0、15 清孔换浆宜选用泵吸法或气举法。

3、0、16、清孔换浆结束后lh,应达到下列清孔标准:

(1)孔底淤积厚度不大于10cm;

(2)当使用粘土泥浆时,孔内泥浆的密度不大于1、30g/cm3,粘度不大于30S,含砂量不大于10%;当使用膨润土泥浆时,应根据实际情况另行确定。

清孔换浆合格后,方可进行下道工序。

3、0、17 二期槽孔清孔换浆结束前,应清除接头混凝土孔壁上的泥皮。宜用钢丝刷子钻头进行分段刷洗,刷洗的合格标准就是:刷子钻头上基本不带泥屑,孔底淤积不再增加。

3、0、18 清孔合格后,应于4h内开浇混凝土,如因下设钢筋笼或其它埋设件,不能按时浇筑,则应由监理或设计单位与承包单位协商,另行提出补充规定。

4 泥浆

4、0、1 建造槽孔时泥浆的功用就是支承孔壁,悬浮、携带钻渣与冷却钻具。泥浆应具有良好的物理性能、流变性能、稳定性以及抗水泥污染的能力。

4、0、2 应根据施工条件、造孔工艺、经济技术指标等因素选择拌制泥浆的土料。选择土料时宜优先选用膨润土。

4、0、3 商品膨润土的质量标准可采用原石油工业部部颁标准《钻井液用膨润土》(SY5060—85)。

4、0、4 拌制泥浆的粘土,应进行物理试验、化学分析与矿物鉴定,以选择粘粒含量大于50%,塑性指数大于20,含砂量小于5%,二氧化硅与三氧化二铝含量的比值为3~4的粘土为宜。

4、0、5 泥浆的性能指标与配合比,必须根据地层特性、造孔方法、泥浆用途,通过试验加以选定。

4、0、6 膨润土泥浆新制浆液性能以满足表4、0、6指标为宜。

4、0、7 粘土泥浆新制浆液性能以满足表4、0、7所列指标为宜。

4、0、8 测定泥浆性能指标的项目,可根据不同情况按表4、0、8所列项目确定。

4、0、9 应选用新鲜洁净的淡水配制泥浆。必要时可进行水质分析,判别标准可参照《水工混凝土

施工规范》(SDJ207—82)。

4、0、10 泥浆处理剂的品种与掺加率应通过试验确定。

4、0、11 拌制泥浆的方法及时间均应通过试验确定,并按规定配合比配制泥浆,加量误差值不得大

于5%。

拌制膨润土泥浆应用高速搅拌机,新浆经24h水化溶胀后方能使用。

储浆池内的泥浆应经常搅动,保持泥浆性能指标均一。

4、0、12 海水或地下水可能对泥浆产生污染的情况下,应进行水质分析并采取保证泥浆质量的措施。

表4、0、6 新制膨润土泥浆性能指标

DL5162水电水利工程施工安全防护设施技术规范(doc 35页)

DL5162水电水利工程施工安全防护设施技术规范(doc 35页)

水电水利工程施工安全防护设施技术规范 DL 5162-2002 中华人民共和国国家经济贸易委员会2002-04-27批准 2002-09-01实施 前言 本标准的全部技术内容为强制性。 本标准是根据原电力工业部综合管理司“关于下达1997年制定、修订电力行业标准计划项目的通知”(综科教[1998]28号)的计划安排编制的。 编制本标准的目的,是为加强我国水电水利工程施工行业安全文明生产,保障施工生产人员的安全和健康,保障企业财产安全,维护正常的施工生产秩序,为水电水利工程建设、设计、施工监理等单位在建设过程中科学地设置安全防护设施提供依据。 本标准的编制,总结了我国水电水利工程施工行业多年来在安全工作中行之有效的经验和施工现场多发事故与重大事故的教训,并对近期建设的安全文明生产设施较好的我国大中型水电工程项目的安全设施和作业现场,进行了深入的调查研究,经多次征求全国各水电工程局和有关单位的意见,通过初稿、征求意见稿、送审稿三个阶段的编写、讨论、修改与审定,完成了本标准的编制工作。 本标准由电力行业水电施工标准化技术委

员会提出并归口。 本标准负责起草单位:中国水利水电工程总公司。 本标准参加起草单位:中国葛洲坝水利水电工程集团公司、中国水利水电第八工程局、三峡大学经济与管理学院、中国水利水电第一工程局、中国水利水电基础工程局。 本标准主要起草人:李福生、熊成辽、杜鸿镇、郑霞忠、郑根保、王景忠、贺永利。 本标准由电力行业水电施工标准化技术委员会负责解释。 1 范围 本标准规定了在水电水利建筑安装工程中设置安全防护设施的基本要求,适用于大中型水电水利建筑安装工程及其附属工程,其他水电水利建筑安装工程及其附属工程参照执行。 2 引用标准 下列标准所包含的条文,通过在本标准中的引用而构成为本标准的条文。本标准出版时,所示版本均为有效。所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。 GB 2893—2001 安全色 GB 3787—1993 手持电动工具的管理、使用、检查和维修安全技术规程

某水库混凝土防渗墙施工方案

防渗墙施工方案 一、工程概况 本工程大坝防渗墙位于上游坝坡,平行于坝轴线,距坝轴线12.4m,桩号0+009.96~0+257.88,全长247.92m,防渗墙顶高程315.5m,底高程随基岩高程的不同而不同。设计要求0+009.96~0+090入岩0.5m,0+090~0+131穿透强风化岩石层入弱风化岩石0.5m,0+131~0+255.14入基岩1.5m,防渗墙厚度0.3m,造孔工程量约6000m2,混凝土浇筑约2241m3,防渗墙混凝土采用粘土或膨润土混凝土,抗压强度不低于5MPa,抗渗标号S4,渗透系数不大于10-7cm/s,弹性模量小于14000MPa。 根据设计提供的地质资料,防渗墙位置造孔地层为:上部坝体回填砂卵石,中下部为回填石渣,坝基为片麻岩,其中桩号0+101-0+123.5处岩基上有残留砂砾石强透水层,厚度3.46m。 二、施工特点分析 1、墙体厚度较小,由于钻具直径受墙体厚度限制,重量轻,钻孔效率大大降低。 2、钻孔地层上部为砂卵石层,透水性强,稳定性差,易发生漏浆、槽孔坍塌等事故,下部为石渣和基岩,强度高,进尺慢,施工难度大。 3、修筑施工平台将坝顶道路破坏后,进料道路转移到施工平台道路上,施工平台道路又兼做抓斗施工道路、浇筑运输道路,由于施工区可利用场地狭小,给施工作业布置和现场协调带来很大困难。 4、工期紧张。防渗墙为控制性工程项目,其影响后面诸多工序,春节前若不能完成,则影响总工期,而现在距春节只有4个多月,工期非常紧张。 二、施工平面布置 根据现场情况和工程特点,本工程的拌合系统布置于溢洪道南侧,砂石料场就近布置,水泥及粉煤灰库布置于配料机一侧,泥浆池及搅浆系统布置于砂石料场北侧,粘土场布置于泥浆池附近。由于原坝顶道路已破坏不能使用,因此在变压器处修筑斜坡道路至防渗墙施工平台,在防渗墙施工平台南侧修筑斜坡道路至坝顶,由此通至溢洪道,并与围堰顶道路连接组成场内环形施工道路(附施工平面布置图) 三、施工平台 施工平台采用砂卵石料回填,与坝体填筑施工同时进行,平台顶高程315.5m,总宽度14.31m,平台上游坡度1:1.12,坡面采用抛石进行防护。

公路水泥混凝土施工技术规范

公路水泥混凝土施工技术规范 1 适用范围 1.1 本标准适用于高速公路收费广场现场浇筑混凝土路面施工,其他公路、城市道路等可参照执行。 2 规范引用文件 2.1 《城镇道路工程施工与质量验收规范》(CJJ1-2008) 2.2 《混凝土结构工程施工工艺标准》 10.3 术语 3.1 水泥混凝土面层cement concrete surface course 用水泥混凝土铺筑的道路面层 3.2 主控项目dominant item 城镇道路工程中的对质量、安全、卫生、环境保护和公众利益起决定性作用的检验项目。 3.3 一般项目general item 除主控项目以外的检验项目。 3.4 抽样检验sampling inspection 按照规定的抽样方案,从进场的材料、构配件、设备或城镇道路工程检验项目中抽取一定数量的样本所进行的检验。 4 施工准备 Ⅰ技术准备 4.1 熟悉图纸 认真审核设计图纸和设计说明书,编制详细的施工方案。 4.2 技术交底 1 施工前,项目技术负责人对技术员、材料员、施工员进行详细交底,落实各环节应注意的

施工要点。 2 混凝土原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 Ⅱ物资准备 4.3 水泥应符合下列规定 1 水泥宜采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于32.5MPa。 2 水泥进场应有产品合格证和出场检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。 3 不同等级、厂牌、品种、出厂日期的水泥不得混存、混用。出厂期超过三个月或受潮的水泥,必须经过试验,按其实验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 4.4 粗集料应符合下列规定: 1 粗集料应使用质地坚硬、耐久、洁净的碎石、碎卵石和卵石。卵石最大公称粒径不宜大于19.0mm,碎卵石最大公称粒径不宜大于26.5mm,碎石最大公称粒径不应大于31.5mm。 2 粗集料的含泥量小于1.5%,泥块含量小于0.5%。进场后应取样复试,其质量应符合国家现行标准的有关规定。 4.5 细集料应符合下列规定: 1 应采用质地坚硬、耐久、洁净的天然砂、机制砂或混合砂。 2 砂宜采用符合规定级配、细度模数在2.0~3.5之间的粗、中砂,不宜使用细砂。 3 含泥量小于3%,泥块含量小于2%,进场应取样复试,其质量应符合国家现行标准的规定。 4.6 外加剂应符合下列规定: 1 外加剂的质量和应用技术应符合现行国家标准《混凝土外加剂》GB 8076和《混凝土外加剂应用技术规定》GB 50119的有关规定。 2 外加剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检查外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.7 粉煤灰及其他掺合料:粉煤灰宜采用散装灰,质量应符合一、二级标准。也可使用硅灰

混凝土工程施工安全技术措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 混凝土工程施工安全技术措施 (最新版)

混凝土工程施工安全技术措施(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1、搭设行车道板时,两头需搁置平稳,并用钉子固定,在平道板下面每隔1.5米,需加横楞顶支撑。 2、车道板单车行走不小于1.4米宽,双车来回不小于2.8米宽,在运料时,前后应保持一定车距,不准奔跑,抢道或超车。到终点卸料时,双手应扶牢车柄倒料,严禁双手脱把,以防翻车伤人。 3、浇灌混凝土用脚手架,工前应检查,不符合脚手架规程要求,可拒绝使用。施工中应设专人对脚手架和模板、支撑进行检查维护,发现问题,及时处理。 4、浇灌混凝土用的溜槽、串筒要连接安装牢固,防止堕落伤人 5、离地面2米以上浇捣过梁、雨蓬、小平台等,不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险勾。 6、使用振动机前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割

(完整版)水利水电工程规范规程清单(2018最新版)

水利水电工程标准精选(最新) G1499.1《热轧光园钢筋》GB1499.1-2008 G1499.2《热轧带肋钢筋》GB1499.2-2007 G2938《低热微膨胀水泥》GB2938-2008 G3408.1《大坝监测仪器应变计第1部分:差动电阻式应变计》GB/T 3408.1-2008 G3408.2《大坝监测仪器应变计第2部分:振弦式应变计》GB/T 3408.2-2008 G3409.1《大坝监测仪器钢筋计第1部分:差动电阻式钢筋计》GB/T 3409.1-2008 G3410.1《大坝监测仪器测缝计第1部分:差动电阻式测缝计》GB/T 3410.1-2008 G3410.2《大坝监测仪器测缝计第2部分:振弦式测缝计》GB/T 3410.2-2008 G3411.1《大坝监测仪器孔隙水压力计第1部分:振弦式孔隙水压力计》GB/T 3411.1-2009 G3412.1《大坝监测仪器检测仪第1部分:振弦式仪器检测仪》GB/T3412.1-2009 G3413《大坝监测仪器埋入式铜电阻温度计》GB/T 3413-2008 G5223《预应力混凝土用钢丝》GB/T 5223-2014 G5224《预应力混凝土用钢绞线》GB/T 5224-2014 G10597《卷扬式启闭机》GB/T 10597-2011 G11828.1《水位测量仪器:浮子式水位计》GB/T11828.1-2002 G11828.2《水位测量仪器:压力式水位计》GB/T11828.2-2005 G11828.3《水位测量仪器第3部分:地下水位计》GB/T 11828.3-2012 G11828.4《水位测量仪器第4部分:超声波水位计》GB/T 11828.4-2011 G11828.5《水位测量仪器第5 部分:电子水尺》GB/T 11828.5-2011 G11828.6《水位测量仪器遥测水位计》GB/T 11828.6-2008 G11826《转子式流速仪》GB/T 11826-2002 G11826.2《流速流量仪器第2部分:声学流速仪》GB/T 11826.2-2012 G12897《国家一、二等水准测量规范》GB/T 12897-2006 G12898《国家三、四等水准测量规范》GB/T 12898-2000待确认 G14173《水利水电工程钢闸门制造、安装及验收规范》GB/T 14173-2008 G14627《液压式启闭机》GB/T 14627-2011 G15659《水电新农村电气化验收规程》GB/T 15659-2014 G15772《水土保持综合治理规划通则》GB/T 15772-2008 G15773《水土保持综合治理验收规范》GB/T 15773-2008 G15774《水土保持综合治理效益计算方法》GB/T 15774-2008 G16453.1《水土保持综合治理技术规范坡耕地治理技术》GB/T 16453.1-2008 G16453.2《水土保持综合治理技术规范荒地治理技术》GB/T 16453.2-2008 G16453.3《水土保持综合治理技术规范沟壑治理技术》GB/T 16453.3-2008 G16453.4《水土保持综合治理技术规范小型蓄排引水工程》GB/T 16453.4-2008 G16453.5《水土保持综合治理技术规范风沙治理技术》GB/T 16453.5-2008 G16453.6《水土保持综合治理技术规范崩岗治理技术》GB/T 16453.6-2008 G17638《土工合成材料短纤针刺非织造土工布》GB/T17638-2017

水利水电工程混凝土防渗墙施工技术规范

1总则 《水利水电工程混凝土防渗墙施工技术规范》(以下简称本规范)是水利水电工程混凝土防渗墙(以下简称防渗墙)施工的技术准则。 本规范适用于水工建筑物松散透水地基或土石坝坝体内深度小于70m、墙厚60~100cm防渗墙的施工。深度或厚度超过上述范围,应通过试验做出补充规定。 防渗墙施工,除应遵守本规范外,凡本规范未涉及的内容还应遵守现行的有关标准。 2 施工准备 发包单位应提供下列有关资料: (1)初设阶段的施工组织设计和施工详图阶段的设计图纸和说明书; (2)工程地质和水文地质资料、防渗墙中心线处的勘探孔柱状图和地质剖面图,勘探孔的间距不宜大于20m; (3)墙体材料的性能指标; (4)水文气象资料; (5)造浆粘土的产地、质量、储量、开采运输条件等资料; (6)施工中应使用的标准以及有关的其它文件。 防渗墙中心线处的地质资料,应对下列项目作较详细的描述: (1)覆盖层的分层情况、厚度、颗粒组成及透水性; (2)地下水的水位,承压水层资料; (3)基岩的地质构造、岩性、透水性、风化程度与深度; (4)可能存在的孤石、反坡、深槽、断层破碎带等情况。 施工前在发包单位或监理单位主持下,设计单位应向承包单位进行技术交底,说明有关技术要求。承包单位必须按批准的设计及招标文件施工。施工前应编制施工组织设计,报监理单位批准后实施。重要或有特殊要求的工程,宜在地质条件类似的地点,或在防渗墙中心线上进行施工试验,以取得有关造孔、固壁泥浆、墙体浇筑等资料。 建造槽孔前应修筑导墙,导墙宜采用现浇混凝土。当地基土较松散时应采取加密措施,其加密深度以5~6m为宜。 钻机轨道应平行于防渗墙的中心线,地基不得产生过大或不均匀沉陷,轨枕间应填充道渣碎石。 倒浆平台宜采用现浇混凝土,其下可设置块石垫层。

地下混凝土防渗墙施工

1 地下混凝土防渗墙——连续开槽机法施工 混凝土防渗墙具有强度高、防渗效果好、施工速度较快的优点,广泛用于土石坝、堤防、围堰等水工建筑物。国内外建造地下防渗墙的施工技术各有不同,目前主要有:射水法、连续开槽机法、多头钻法、预制混凝土板水力插板成墙法、机械抓斗法等。 1.1 轴线控制 (1)放线 ①测设轴线:根据地质勘探,对闸基实施混凝土防渗墙处理。混凝土防渗墙轴线位于距闸室底板上游前缘向下0.375m处,墙顶高程 44.5m,防渗墙底高程至中风化泥岩,防渗墙轴线长暂定350m。 ②引桩的设置:在轴线两侧间隔50m设置2个引桩。引桩埋入地下0.3m。这样,在施工过程中可随时检查,复核桩位是否正确。另外,还须绘出引桩位置图。 ③建立复核制度:无论是轴线还是引桩,放线或设置过程中须有严格的复核制度,并做好书面记录。 (2)槽板埋设 建造槽孔前,应埋设槽口导向板,以防止孔口坍塌、并起导向作用。制作时,先用人工沿轴线开挖一条导向沟,深约0.5m,每侧超过墙体宽度10cm。将槽板敷设在两侧槽壁上,并用方木支撑。 (3)开槽机就位

将钢轨对称于防渗墙中心线铺设,用水平尺沿钢轨横向测试,调平并固定。开槽机放置在平行于防渗墙中轴线的轨道上。 1.2 开槽控制 (1)开槽机速度控制 在就位后壁杆垂直、主机水平的同时,开槽机要保持稳定,防止移位。开槽前要进行检查。开槽后,由于开槽机可导性差,须在原位先开出导向槽,达到设计深度后,方可沿导轨前进。开始要低速慢进,泥浆或水的流量要小。流量小可防止孔口坍塌。试开无问题后,方可提高速度。 (2)泥浆制备 在泥浆护壁开槽施工中,合格的泥浆起着护壁、提渣、冷却及润滑作用,因此,制备合格的泥浆至关重要。在遇到粘土和亚粘土时,可在槽内注入清水进行原土造浆,此时泥浆的比重宜控制在1.1左右;在遇到砂层或砂壤土时,要加大泥浆比重,以利于排渣,比重控制在1.2~1.4,粘度为18~22S,胶体率不小于90%,清孔后泥浆比重控制在1.2左右,含砂率不大于4%,以保证灌注混凝土前沉渣厚度达到规范或设计要求。 (3)清孔作业 清孔是不可缺少的工序。在开槽过程中常碰到砂层、砂砾土层以及风化岩层,这样势必会造成大量粒径较大的砂石,除在开槽过程中排出外,在成槽后利用清孔这一工序专门排渣。清孔时间控制在1~

混凝土施工技术标准

混凝土施工技术标准 1.编制目的 本标准文件的编制目的是为了满足结构安全性和耐久性,规范混凝土工程施工技术标准,特制定本技术标准作为现场施工作业文件。 2.适用范围 适用于武汉光谷联合股份有限公司及其关联公司在建的所有项目。 3.混凝土工程施工管理标准 本标准为现场施工必须执行的文本(与设计或其它文件有冲突时,按本文件执行),投标人投标时必须认真考虑,竣工结算时一律不再增加任何费用。 混凝土工程实行原材料、产品全过程监控,验收流程中的所有工序必须有监理部和发包人工程师签字认可的验收合格文件,否则,视为不合格工程,不予以支付工程款,也不进入结算; 4.混凝土施工技术标准 4.1.施工准备 4.1.1.材料 光谷联合股份有限公司各项目混凝土材料一律采用商品混凝土。 4.1.2.对商品砼的质量检查要求 (1)泵送混凝土,每工作班供应超过100m3的工程,应派出质量检查员驻场。 (2)混凝土搅拌车出站前,每部车都必须经质量检查员检查,和易性合格才能签证放行。坍落度抽检每车一次,混凝土整车容重检查每一配合比每天不小于一次。 (3)现场取样时,应以搅拌车卸料1/4后至3/4前的混凝土为代表。混凝土取样、试件制作、养护,均由供需双方共同签证认可。 (4)搅拌车卸料前不得出现离析和初凝现象。 4.2.混凝土浇筑和捣实 4.2.1.混凝土浇筑原则 保证混凝土的均匀性和密实性,结构的整体性、尺寸准确和钢筋预埋件的位置正确,拆

模后混凝土表面要平整、密实。 4.2.2.混凝土浇筑应注意的问题 1) 防止离析:混凝土自高处倾落的自由高度不应超过2m,在钢筋混凝土柱和墙中自由倾落高度不宜超过3m,否则应设置串筒、溜槽、溜管或振动溜管等下料。 2) 正确留置施工缝:柱子施工缝应留在基础顶面、梁或吊车梁牛腿的下面、吊车梁的顶面、无梁楼盖柱帽的下面。和板连成整体的大断面梁(梁截面高大于等于1m),梁板分别浇筑时,施工缝应留在板底面以下20—30mm处,当板下有梁托时,施工缝留置在梁托下面。单向板施工缝应留在平行于板短边的任何位置。有主次梁的楼盖宜顺着次梁方向浇筑,施工缝应留在次梁跨度的中间1/3跨度范围内。楼梯施工缝应留在楼梯长度中间1/3长度范围内。墙施工缝可留在门洞口过梁跨中1/3范围内,也可留在纵横墙的交界处。双向受力的楼板、大体积混凝土结构、拱、薄壳、多层框架等及其他结构复杂的结构,应按设计要求留置施工缝。 施工缝用木板、钢丝网挡牢。施工缝处须待已浇混凝土的抗压强度不少于1.2Mpa时,才允许继续浇筑;在施工缝处继续浇筑混凝土前,混凝土施工缝表面应凿毛,清除水泥薄膜和松石子,并用水冲洗干净。排除积水后,先浇一层水泥浆或混凝土成分相同的水泥砂浆然后继续浇筑混凝土。 3)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过500mm。平板振动器的分层厚度为200mm。 4)使用插入式振动器应快插慢拨,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动间距不大于振动棒作用半径的1.5倍(一般为300~400mm)。振捣上一层时应插入下层混凝土面50mm,以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。 5)浇筑混凝土应连续进行。如必须间歇,时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所有水泥品种及混凝土初凝条件确定,一般超过2小时应按施工缝处理。 6)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即浇灌并应在已浇筑的混凝土初凝前修整完毕。 4.2.3.混凝土浇筑与振捣方法 (1) 多层、高层钢筋混凝土框架结构的浇筑: 分层分段施工,合理划分施工段,考虑工序数量、技术要求、结构特点等,尽可能组织分层分段流水施工。 断面在400x400mm以内的柱子,浇筑时如果箍筋相交,应在柱子侧面开孔以斜溜槽分段

防渗墙施工工艺

防渗墙施工工艺 1 概述 1.1防渗墙的定义 混凝土防渗墙细致利用钻孔、挖槽机械,在松散透水的地基或坝(堰)体重以泥浆固壁,挖掘槽型或连锁桩柱孔,在槽孔内浇筑水下混凝土或回填其它防渗材料成具有防渗功能的地下连续墙。它是防止渗漏、保证地基稳定和堤坝安全的工程措施。 混凝土防渗墙适用于土石坝及堤防的防渗处理、混凝土闸坝的地基防渗处理、土石围堰堰体的防渗处理、病险水库坝体和坝基处理等工程。 1.2防渗墙的发展 防渗墙施工技术起源于欧洲,1950年开始应用于工程,意大利人在米兰首先应用这项技术。从而开始防渗墙这一施工工艺。 我国最早的防渗墙时桩柱式,以后逐渐发展为槽孔式防渗墙。1958年我国山东青岛市月子口水库在砂卵石底集中成功建造了第一道桩柱式混凝土防渗墙,同年,北京密云水库白河主坝采用槽孔技术,在含有较大卵石冲积层建成以到长595m、深44m、厚0.8m的槽板式混凝土墙,实践证明,防渗效果良好。随后在全国大中型水利水电工程中广泛应用。葛洲坝大江围堰,三峡一、二期围堰防渗墙、小浪底大坝基础等工程都采用了防渗墙技术。墙厚由30cm,发展到 1.2m,墙造孔深度现已达到近百米。 我省防渗墙应用较晚,2004年渑池县槐扒提水工程的西端村调节水库坝防身,采用了塑性垂直防渗墙一截断坝基含泥砂卵石层。这是河南省水利工程首次引用塑性混凝土防渗墙技术,也是河南省水利第一工程局首次承担塑性混凝土防渗墙施工项目。2006年平顶山市叶县燕山水库大坝,坝基采用混凝土防渗墙和帷幕灌浆相结合的垂直防渗形式,燕山水库防渗墙为黏土混凝土防渗墙,防渗墙轴线长930m,墙厚0.8m,最大墙深36m,总工程量2.68万m2,混凝土强度等级为C10。 近两年来,随着国家加大水利工程投资规模及对病险水库除险加固力度的增大,我省一批大、中型水库采用防渗墙施工技术对病险水库进行除险加固,防渗墙施工技术在我省水利工程中将得到进一步的推广和发展。 1.3防渗墙的分类 (1)按材料性质分类 混凝土防渗墙按材料性质分为普通混凝土、黏土混凝土、塑性混凝土、固化灰浆、自凝灰浆等几类。 普通混凝土是以水泥、粉煤灰为胶凝材料拌制的适合在水下浇筑的大流动性的混凝土。 黏土混凝土是除水泥、粉煤灰外,掺加了占胶凝材料总量20%左右黏土的大流动性混凝土。 塑性混凝土是水泥用量较低,并掺加较多的膨润土、黏土等材料的大流动性混凝土,它具有低强度、低弹模和大应变等特性。 固化灰浆是在已建成的槽孔内,以固壁泥浆为基本浆液,在其中加入水泥、水玻璃、粉煤灰等固化材料以及砂和外加剂,经搅拌均匀后固化而成的柔性墙体

混凝土工程施工技术交底内容模板

混凝土工程施工技术交底内容

混凝土工程施工技术交底内容 一、施工准备 1、作业条件 1.1、完成钢筋隐蔽验收手续, 模板经过验收。 1.2、商品混凝土及劳力、机械设备已准备好, 混凝土经过开盘鉴定; 混凝土试模已准备好。 2、施工器具 混凝土输送泵、振捣器、平尖头铁锹、胶皮管、 3m杠尺、木抹子、塑料布( 薄膜) 、草袋等。 3、材料: 商品混凝土。 二、工艺流程 作业准备→商品混凝土运输→混凝土浇筑与振捣→养护。 三、操作工艺 1、基础及柱墙混凝土施工 1.1、混凝土应连续浇筑, 一般不得留置施工缝, 各种混凝土材料和设备机具必须保证供应。

1.2、基础顶面施工缝按设计和规范要求留置。 1.3、墙柱甩出钢筋必须加以保护, 避免混凝土污染钢筋。 1.4、基础施工完毕后, 必须及时覆盖塑料薄膜和草袋进行养护。 1.5、用于承重结构及抗渗防水工程使用的混凝土, 第一次使用的配合比, 在混凝土出厂前由混凝土供应单位自行组织有关人员进行开盘鉴定; 共同认定试验室签发的混凝土配合比确定的组成材料是否与现场施工所用材料相符, 以及混凝土拌合物性能是否满足设计要求和施工需要。如果混凝土和易性不好, 能够在维持水灰比不变的前提下, 适当调整砂率、水及水泥量, 至和易性良好为止。 1.6、混凝土运输 预拌混凝土应充分搅拌后再卸车, 不允许任意加水, 混凝土发生离析时, 浇筑前应二次搅拌, 已初凝的混凝土不能使用。 1.7、混凝土浇筑、振捣: 1.7.1、独立基础混凝土浇筑必须分层铺摊混凝土并及时振捣, 振动棒插入点间距为振动棒作用半径的1.25倍。振捣时间以混凝土表面翻浆为准。柱墙体浇筑混凝土前, 在底部接搓处先均匀浇筑 5cm厚与墙体混凝土成分相同的减石子砂浆。用铁锹均匀入模, 不应用吊斗直接灌入模内。利用混凝土杆检查浇筑高度, 一般控制在40cm左右; 分层浇筑、振捣。混凝土下料点应分散布置。墙体连

水利工程技术标准和要求

probl ems that cannot be ignored. Some lea ders unwilling t o do masses w ork, masse s concept weak, on masses feeli ngs not deep, pe ndulum not are with masses of relationshi p, thi nk masses w ork is rev oluti onary w ar era of thi ngs, now obsolete ha s, buried busine ss w ork, ig nore d masse s work of situation compare d Ge neral; some lea ders not do ma sses work, old met hod regardl ess of with, new not with, not understand masse s psychologi cal, not understand masse s wishes, not sai d masse s lang uage, w ork method simple stiff, cause d masse s of conflict and anti pathy; some lea ders can't do masses w ork, Face d with a lot of contradi ctions among the pe ople worry a bout fear, pani c set i n e ncounter group eve nts, a nd some are even misma naged, inflame, so w ork ha s suffered heavy l osse s, a nd so on. These pr oblems we are soberly aware, enhancing t he party's ruli ng ca pability, the maintenance and development of the party's adva nce d nat ure a nd purity, and to enhance the ability of part committees and leadi ng ca dres are good people. Attach great importance to a nd is g ood at doi ng mass w ork, has become the new urgent situati on stre ngthe ning t he party's gov erning capa city-buil ding task s. Combined pra ctice of maintaini ng flesh-and-blood ties with the masses, urged the broad masses of party members and ca dres, espe cially all levels ... Pr oce ssing t o improve a s a guide to the country. "" What I di d is summed up these new things, be pr omoted. "This is a vivi d manifestation of the De ng Xia opi ng's mass. De ng also put people "support does not su pport", "agreed not to agree", "happy happy", "promise not to pr omise" as a starting poi nt and desti nation of devel opi ng guid eline s, policie s, and as the only standard for measuri ng complia nce wit h the wi she s of the masses of the people. Under the gui dance of De ng Xi aoping the ory, Central Governme nt adopted a series of important measure s to stre ngthen li nks wit h the masses. In De cember 1989, t he CPC Ce ntral Committe made on a dhering to and perfecti ng the system of multi-party cooperati on a nd politi cal consultation under t he leadershi p of the Chi nese Communist Part y, cl osely for CPC and t he dem ocrati c parties and the relati onship betwee n the part of the masses t hat they conta ct, effectively carryi ng out t he mass line, played a positive role. In March 1990, t he 13 ple nary session adopte d the deci sion on strengtheni ng contacts with the masses of the Party noted t hat "created a nd developed in the long struggle of the party's mass line, is to real ize the party's ideol ogical li ne, t he fundamental politi cal and organizational w ork route", can al ways maintain fle sh-and-blood ties and devel opme nt of the masses, is directly relate d to the rise a nd fall of the ri se a nd fall of the party and State. In Se ptember 1994, 14 adopted by the ple nary session of the Party on strengthe ning decision on several major issue s of party buil ding. The requirements of the decisi on of the party's leadi ng bodie s and leadi ng ca dres should develop a dem ocratic styl e of work, come from the masse s, to the masses, t ogethe r, stick to t he mass li ne. Party of 13 sessi on four in the ple nary yihou, to Jia ng comra de for core of party (1)2000年颁发的《水利水电工程施工合同和招标文件示范文本下册"技术条款"》(GF 2000--0208)(以下简称原范本)实施10年来,已在水利水电工程建设领域广泛应用。它对水利水电工程的施工招标、工程合同管理以及施工质量控制起到了良好的作用。不少建设、设计、监理、施工和科研等单位在工程招投标、建设管理和施工实践过程中,对原范本有关内容提出了不少改进意见。因此,需要对原范本的内容进行更薪完善。 (2)随着我国建设管理体制的改革、科学技术进步、施工装备水平的提高、国外先进技术的引进,以及我国很多大中型水利水电工程的建设和投入运行,积累了极其丰富的施工技术经验,提供了新的科学数据。再加上近几年来,原颁布的许多国家与行业标准及规程规范的修订再版,迫切需要更新原范本的技术条款内容,以适应当前水利水电工程建设发展的需要。 (3)《水利水电工程标准施工招标文件技术标准和要求(合同技术条款)》(2009年版)(以下简称新技术条款)将原范本技术条款第1章分解为"一般规定"、"施工临时设施"、"施工安全措施"、"环境保护和水土保持"四章。第1章"一般规定"除具体划分发包人和承包人各自的工作责任外,还详细说明发包人进行合同管理的工作内容、工程验收程序和合同的计量支付规则;第2章"施工临时设施"说明发包人与承包人对建设施工临时设施的分工,以及施工临时设施的工作内容;第3章"施工安全措施"提出承包人应承担的施工安全责任和应采取的安全措施;第4章"环境保护和水土保持"强调承包人应遵守的国家法律、法规,以及要求承包人采取的环境保护和水土保持措施;第5~24章则按专业工程的施工顺序和不同的施工技术内容,以大型水利水电工程各类建筑物的施工为基本目标,并按各专业工程技术独立成章的方式,根据国家与行业新颁布的标准及规程规范,修编各章的施工技术内容。 (4)施工招标文件的主要任务是根据国家法律法规确立的公开、公正、公平和诚实信用原则,制定招投标的工作规则,以及约定合同双方的责任、权利和义务。而技术条款则是针对具体工程项目,将合同双方的责任、权利和义务延伸为实物操作内容,通过指导招标文件编制人员对技术标准的引用。新技术条款旨在指导工程项目编制好安全、经济的项目实物标准,通过合同约定的支付规则以及施工监理,以期有效地按合同要求进行监督管理,确保工程的质量和安全。 f third generati on Central led coll ective, banner De n g Xia o-ping's the ory great flag, insiste d liberation t hought, and facts, a nd times, i n bot h at home and abr oad polit i cal storm, a nd e conomic ri sk, severe test before, relie s on party and pe opl e, defende d Chi na features S ociali st, created socialist market new system, created full open new sit uation, adva nce party of construction new of great engineering, founded "thre e a representative" importa nt thought, Conti nue t o steer the shi p of reform and ope ning up forwar d on the right. Comrade Jiang Zemin said: "stre ngthe ning a nd impr oving the part y's mass work in t he new situati on, it is of de cisive significa nce t o consolidati ng the r uling Foundation of the party. "Thr oug h our party and some of the worl d's major lessons learne d from the success of the old party of the party, Comra de Jiang Zemin poi nted out:" the biggest political a dv antage of our party is in close conta ct with the ma sses, t he most danger ous after the ruli ng party was divorce d from the masses. "He sai d:" our reform and construction, only the understanding, support and partici pation of the people, people's e nthusiasm a nd creativity into full play in order to a dvance; t he leadershi p of the party, only t he tie and wi n the masses embra ced, can be consoli dated a nd stre ngthe ne d. "He pointed out t hat strengtheni ng and improvi ng the party's work style construction, maintai ning the party's flesh-a nd-bl ood ties wit h the masses is t he core pr oblem, t he key is to do soli d work, im plement, resolutely oppose and over come formalism. Comrade Jia ng Zemin stressed t hat all the work and policie s of the party, are i n complia nce with the f undamental intere sts of the overwhelming majority of the pe opl e to the highe st degree, t o the maj ority of pe ople are not satisfied wit h the fundame ntal gui deline s, strive to make our w orkers, farmers, intelle ctual s and ot her pe opl e enjoy ... Si ngle, everyone seemed to k now. But w ell known doe s not mea n perfe ct. Some party members and lea ding cadres, consi der contacti ng their small de partments, within a small cir cle of people, or contact i ndivi dual owners, the entrepre ne ur, is t he masses, thi s ide a is obviously not correct. T he Communist Party of China, pe ople shoul d have t hree characteristi cs. First, the people should be the most social, is a Department withi n the scope of the majorit y. Specific to the party a nd Governme nt de partments, e spe cially the cadre s worki ng in t he Ce ntral and State organs, mass i s the 1.3 bill ion Chi nese pe ople, work for the party members and cadre s, masse s are the l and withi n the jurisdicti on of the common people. T he se cond chara cteristic of the masses, is t hat we have common interest s. Masses are manifestations of each specific people, but t he cr owd is a comprehe nsive politi cal concept, refers to pe opl e with common political a nd e conomi c interests i n the period of social transformation, social differentiation between t he intere sts of the masses i s large, if you do not find the i nterest i n doing mass work, t he party member s and cadre s, will be in a pa ssive positi on. T he thir d characteristi c of the masses
