当前位置:文档之家› 索塔施工方案

索塔施工方案

索塔施工方案
索塔施工方案

索塔施工方案

施工方案

(一)、索塔塔柱及横梁的施工

塔柱施工采用爬模施工法,施工顺序图见附图。

1、施工准备

(1)、塔吊

为了满足施工要求及根据实际施工情况,在索塔下游侧的塔柱边上安装150T.M塔吊一台,以方便塔柱施工使用,用扶墙加强连接。塔吊立面布置见附图。

(2)、电梯

索塔施工需要,在北塔上下游两侧各安装1台电梯,方便工人上下。电梯布置图见附图。

(3)、混凝土运输

塔柱混凝土的运输,由拌和站混凝土输送泵来完成,混凝土泵管沿顺桥向塔柱一侧铺设,上下游塔柱各铺设一道泵管。用U型卡固定在塔柱上,并间隔一定距离用钢丝绳吊挂于塔柱的原模板对拉螺栓上。输送管的直径为125mm,随塔身上升而上升,工作面上采用水平管外接软管布料。

(4)、施工用水

用两台高压水泵供水,布置在塔底,设供水水箱。水管沿施工电梯附墙架敷设,与附墙架一起上升。

(5)、供电系统

在承台上设一个低压配电箱,专门对塔吊、施工电梯、施工用的电悍机、电动葫芦、混凝土振动器等动力设备供电。

2、塔柱模板和爬架

(1)、塔柱模板结构

塔柱模板由外模板和内模板组成。外模板均为大块钢模,内模板以大块钢模为主,部分内模用组合钢模板和定型钢模板,人孔采用组合钢模板。隔板底模采用组合小钢模。横梁外侧为大钢模,内箱采用定制的八字角模与小钢模组合。横梁予应力束塔柱部位分别由大钢模、槽模、封锚模组成。

外模板、内模板、角模、平模板,其基本结构形式都是相同的,主要由横肋、竖肋、劲板和面板所组成。横肋采用[14槽钢,竖肋采用[8槽钢。劲板采用δ8mm×80mm钢板,面板采用δ8mm钢板。为了模板的稳定和拼装方便及使塔柱混凝土表面接茬平整、线条顺直,每一截断混凝土浇筑完毕后都将一块模板留在已浇的混凝土上作为基准模板。纵桥向的模板(宽度为9.347~5.5m)收分采用逐段收分法,横桥向宽度(5.5m)不变。塔柱的四角设置R为50cm的园角,为确保塔柱的线条顺直、外型尺寸正确,制作二套定型角模,上下交替使用。内模板的宽度有固定型和收分型两种,其单块模板的结构与外模板相同,仅是实行收分的方法不同。

(2)、模板施工

由于塔柱模板施工采用爬模,固此塔柱模板的施工工艺包括模板的拼

装和爬架的爬升两项内容。

在塔柱刚开始施工时,由于爬架尚未安装,故模板的吊装和组拼只能用塔吊或吊车。由于爬架的扶墙架高度为4.1m,塔柱每一施工段的高度为个4.5m,故在塔柱上必须空出一个施工段的高度,即4.5m以后,才能开始安装爬架,也就是说,必须施工完底部6m段和2个标准段,即15m以后,才能安装爬架,模板的拼装才能进入正常使用爬架的工艺流程。

塔柱施工进入正常循环的施工段以后,其施工工艺流程为:

绑扎钢筋(含拼装劲性骨架)→爬升爬架→爬升并拼装模板→浇筑砼。

①、爬升模板

爬升模板时,首先在爬架的葫芦挂钩上挂好葫芦。将刚浇砼的施工段上一块模板留作基准,将葫芦的挂钩钩在下一块模板穿好钢丝绳的挂点上,即可开始爬升模板。

当模板爬升到预定的位置以后,即可安装到基准模板上,然后进行拼装、调位和校正。

②、塔柱模板的稳定支撑:

由于塔柱是倾斜的,因此塔柱模板的稳定支撑是关键,采用以下几个办法,便可保证在各种荷载作用下模板是稳定的。

A、每一施工段塔柱模板的底部,都用对接螺栓与上一施工段的一块基准模板相连接,并借此通过基准模板将模板的荷载传到下一段已浇好的砼柱上,

B、模板的横向支撑采用二种方法:

第一、内外模板之间用对拉螺栓进行连接,形成一个整体。

第二、将部分对拉螺栓与劲性钢骨架焊接在一起,通过劲性骨架将模板的荷载传到下一段已浇好的砼柱上。

③、模板的脱模及调位装置

模板脱模时,先将所有对拉螺栓拆开,在四角平行向外拉动模板,这样便可使模板平稳的脱模并拉出相当距离,以便爬升。

(3)、爬架施工

①爬架结构

爬架的作用是用来爬升模板,并兼作脚手架平台的作用。顺桥向面爬架由两组同样的爬架组合成一个整体(有一个附墙架即为一组),爬升时整体爬升。

横桥向面爬架由于其外形尺寸不随爬升高度而变化,因此,采用四组尺寸固定的爬架组成,每一面用一组,爬升时整体爬升。

每一组爬架由附墙架、主爬架、固定脚手架平台、活动脚手架、爬梯等组成。

爬架结构和平面布置见附图。

②、爬架的安装

爬架必须在第二标准施工段施工完毕以后才能安装。外爬架的安装方法是:先用塔吊将附墙架吊装固定在原模板的对拉螺栓上,然后一节一节装主爬架,每一组爬架组装好后,再完成爬架与爬架之间的连接,形成一个整体。爬架安装好以后,即可挂安全网等安全设施。

爬架的稳定支撑分两部分:第一是爬架固定时的稳定支撑;第二是爬

架爬升时的稳定支撑。

爬架固定时的稳定支撑分三步进行:底部的附墙架用专用螺栓与原模板的对拉螺栓“H”形螺母固定在下部已浇筑好的混凝土柱上;横向各爬架全部连装在一起,形成一个整体,互相支撑;通过装在爬架上的滑轨,挂在固定的基准摸板上的滚轮上。

爬架爬升时的稳定:利用爬架之间的两边的滑轨形成活动的防倾装置;爬架里面的滑动轮固定在己浇混凝土的模板上,与爬架正面连结,形成活动的防倾装置;爬架上部布置二只手拉葫芦作为防倾支点。

③、爬升爬架

爬升爬架时,首先将葫芦挂在安装在大模板侧面的特制吊点上,然后放下葫芦吊钩,在爬架预定的重心处穿好钢丝绳,挂上吊钩,即可爬升爬架。由于爬架尺寸及自重都较大,故每一组爬架都用二只葫芦进行爬升,并加设保险葫芦。

为了保证爬架在爬升过程中不向任何一个方向倾斜,始终保持垂直、平衡,稳定爬升,在爬架与爬架之间设有限位轨道和滑轮,并且在爬架附墙架从对拉螺栓上脱开后,即由丝杠调整的滑轮与墙面相贴,这样爬架在爬升时,在任何一个方向都不会歪斜了。

3、横梁施工

下横梁长23.048m,高 4.5m,宽4.5m;上横梁长14.20m、高3.5m、宽3.5m。为空腹箱形断面的钢筋混凝土预应力箱梁。

上、下横粱和塔柱均同步施工,分二次立模、二次浇筑混凝土、一次张拉预应力束。横梁外模均用大块钢模,内模采用组合钢模板。

横梁施工关键是横梁支撑系统布置。横梁的垂直支撑采用φ900mm 的焊接钢管,单排、两列共2根和两列牛腿,上设支承桁架和工字钢组成的平台作为下横梁的底模板支承架。为确保下横梁支撑的侧向稳定性,每隔12m设置水平支撑,水平支撑由4根L100×10角钢和L75×8角钢组成的格构式桁架,截面尺寸为50cm×70cm。

上横梁支撑系统除了没有垂直支撑钢管外其余同下横梁支撑系统。横梁支撑系统的布置见附图。

4、钢筋工程与劲性骨架

(1)、钢筋制作:

钢筋在钢筋棚加工制作,钢筋加工的形状、尺寸必须符合设计要求,下塔柱环向尺寸是连续变化的,取3m高度按比例进行加工,复杂的细部尺寸放大样进行。加工半成品的钢筋应按型号、规格、用途等进行编号挂牌,分别堆放,半成品的钢筋由运输车运往施工现场。

(2)、钢筋接头

φ25mm及以上钢筋全部采用冷挤压接头,钢筋进料尺寸长度定为9m,套筒G25的数量为19008只,工艺要求符合行业标准YB9230-93,操作前清除钢筋端部连接位置的铁锈、油污、砂浆等附着物后,标明定位标志和检查标志。钢筋挤压连接接头的一侧在车间完成,另一侧在现场挤压。每侧挤压连接操作,必须从接头中间压痕标志开始,依次向端部进行,钢筋接头错开放置,错开间距大于100cm。

其它几种规格钢筋接长采用焊接接头。根据钢筋表,合理配料,工艺要求符合GJI8-84部标准,焊接前应清除钢筋端头约150mm范围内的铁

锈、污泥等,防止夹渣和钢筋接触不良而引起“打火”。钢筋端头应弯曲,焊接钢筋轴线在一条直线上,同时对全部接头进行外观检查,并作机械性能试验,质量必须符合国家施工验收标准。

(3)、钢筋绑扎

钢筋绑扎:塔柱钢筋的绑扎,主筋用冷挤压接头连接后,每一层箍筋由下而上绑扎,箍筋平直部分与竖向钢筋交叉点,可每隔一根相互成梅花式扎牢。

按设计要求,塔柱主钢筋要伸入承台2m,为定位准确,必须设置定位钢架。

为便于主筋接头的压接操作和浇筑砼按4.5m一段循环进行,塔柱主筋第一接头位置需设置在140.3m和141.8m标高位置各50%,以后每隔9m设钢筋接头位置.

塔冠钢筋层次多,纵横间距小,为确保混凝土振捣质量,分层放置钢筋网片。

塔冠钢筋层数较多,纵横间距小,为了确保砼振捣密实,分层放置钢筋网片。

(4)、劲性骨架制作

劲性骨架必须根据塔身倾斜角度进行施工设计,重点在抗倾覆施工设计,以保证模板轮廓测点、混凝土初凝前的侧向分力及钢筋的定位满足要求。劲性骨架由现场分体制作,分体安装,合成整体。

5、混凝土工程

混凝土所用的石子的级配、砂子的粒径、水泥的品种与标号、初终凝

时间、外掺缓凝剂等都要经过严格的试验。其塌落度要控制在120~160mm。具体配合比由试验确定。细集料宜采用级配良好的中粗砂,混凝土配合比的含砂率宜采用0.4~0.5,水灰比宜采用0.5~0.6,具体由试验确定。采用粉煤灰水泥或普通硅酸盐水泥掺加粉煤灰以节约水泥用量。掺加缓凝早强剂,增加混凝土的初凝时间与和易性,具体掺加量由试验确定。

混凝土养护根据气候条件分别采用不同的养护方法:

夏季施工时拆模前蓄水养护,拆模后喷刷养生液养护,冬季施工时由于环境气温较低,拆模前模板外侧挂三层草袋,拆摸后采用低温下成膜性能好的养生液。施工缝在每次混凝土浇筑终凝后,强度达到 2.5Mpa 时进行凿毛清理,使用高压水冲洗。在混凝土浇筑前浇水湿润24小时。浇筑开始前先铺一层2~3cm的同标号水泥砂桨后浇筑混凝土。

6、预应力施工

后张法预应力程序为:先在底模上涂刷隔离剂、绑扎钢筋、安波纹管、穿预应力钢绞线入管道内、立侧模、浇注混凝土,混凝土浇注成型后覆盖麻袋洒水养生,等混凝土达到2.5MPa后拆除侧模板。当混凝土强度达到规定强度后,为了防止收缩徐变引起梁体的变形和预应力损失,应控制砼龄期在5天以上,方可进行预应力张拉工作,张拉采用两端同时对称张拉。

张拉设备:千斤顶使用前应进行检验标定,锚具应抽样检查。张拉时,应严格执行监理工程师的指令,并要按照张拉的程序进行作业。施工过程中若出现异常现象(如滑丝、断丝、锚具损坏等)应立即停止操作进

行检查,并作出详细记录。

当预应力张拉至设计规定值时,钢绞线束方可锚固,千斤顶的压力应在锚具和钢绞线束不受振动的方式中予以卸除。

孔道压浆采用压浆机进行。在进行压浆前应对压力表进行检验。

压浆时,严格按照设计要求和规范规定及依据试验所配制的水灰比进行,并做好压浆记录,报送监理工程师。

预应力体系施工工艺具体内容如下:

预应力体系施工除了严格按照现行国家标准进行施工外,主要从以下几方面组织施工。

⑴、预应力束下料

下料长度除了按照设计图纸要求,还应根据放样结果对比进行长度选择。本工程张拉机具拟用200t穿心式千斤顶,采用两端张拉,因此每端都应预留工作长度700mm。

⑵、波纹管安装

波纹管要求由钢筋骨架固定,采用井字型Φ10钢筋限位,特别是弯曲曲线型管道安装,在半圆弧处应设拉筋,防止变形。

安装前,检查波纹管无裂缝、无变形,方可使用。施工中应特别注意保护管道不受破损。一旦发现管道破损或穿孔,必须用接头或绝缘胶布缠裹以防止水泥浆进入管道,对管道接头处要缠裹密实。同时,注意锚垫板与模板、锚板及套管之间的密封情况,勿使水泥浆进入管道。上横梁和塔柱的接口处用砂浆封堵

为防止波纹管在混凝土浇筑过程中漏浆引起堵孔,施工时采用先穿入

预应力钢束的施工方法,在混凝土进入初凝阶段时,拉动孔内预应力钢束,保证预应力钢束不粘牢。

⑶、穿索

横梁预应力筋均采用预穿法安装。

⑷、锚具、夹片、千斤顶工具锚安装

对于横梁预应力束张拉,上夹片前先用人工将钢绞线拉直,夹片上好后要保持其高度一致。千斤顶安装要注意其作用力与钢绞线轴线一致。

⑸、张拉作业操作施工工艺流程:

持荷5分钟

0→初拉力15%σk→1.05σk--------→σk(锚固)。

a、钢绞线设计强度为1860MPa,张拉应以拉力与引伸量双控,以引伸量控制为主。

b、予应力钢束均为两端张拉,一次张拉完毕。各钢绞线对称张拉。从肋板中部,各上下缘依次张拉。

c、张拉顺序及工艺按施工设计方案执行。

d.为防止张拉时钢绞线应力不匀,在整体张拉前,用YC-20千斤顶单根调正初应力。每单根都张拉至10KN。

e.在张拉过程中,张拉应以拉力与伸长量双控,以伸长量控制为主,应认真做好张拉现场记录。钢丝的伸长值与理论伸长值差值控制在±6%以内,否则应暂停张拉,待查明原因并采取措施调正后,方可继续张拉。

张拉完成后,用砂轮切割机切割除预应力束张拉工作长度,保持外露

长度不小于3cm。

张拉施工注意事项:

①、张拉场地或平台应稳固可靠。非操作人员不准进入施工现场。

②、张拉千斤顶后面严禁站人,以免预应力夹片飞出伤人。

③、预应力束严禁用电焊或气割切割。

④、做好每一道工序施工原始记录,对于具体张拉采取应力控制和伸长值校核双控法,要及时计算,校核,以指导施工。

⑹、预应力管道压浆。

压浆水泥采用强度等级为42.5的硅酸盐I型水泥,要求水泥浆的泌水率最大不超过4%,拌合后3小时泌水率控制在2%内,24小时后泌水,应全部被浆吸回,另外水泥浆的稠度应控制在14S~18S之间,水灰比0.35-0.45,拟掺入适量的高效减水剂和膨胀剂。水泥浆配合比由试验室根据设计要求试验确定。

压浆前,应先用空压机把管道吹净,在压浆过程中应缓慢、均匀地进行,没有特殊原因中途不得停止。压浆使用活塞式压浆,压力控制在0.5~0.7MPa,压浆必须饱满,现场以排气孔流出与规定稠度相同的水泥浆为标准,封闭出气孔后,要稳压5分钟。

⑺、封锚

预应力孔道压浆完成后,进行封锚。封锚前,在预应力张拉槽口处补焊设计采用的钢筋。封锚混凝土采用与塔柱相同标号的混凝土。(二)、施工放样

塔柱的施工放样采用全站仪三维坐标法放样,主要内容包括:劲

性骨架安装、塔柱钢筋定位绑札、模板的立模放样、模板检查验收、混凝土浇筑后的竣工测量等。

由于塔柱高,其施工测量还受通视、温度等因素的影响,故在施工中必须多次建立高精度的局部临时测量控制定位网点,并采用空间三维坐标定位。

在控制网点架设仪器,直接测量索塔上测点的三维坐标X、Y和高程H,然后将测量值与对应的设计值比较,计算出二者的差值,再将点位移至设计位置。

施工测量要在气温条件稳定、固定时间观测。

要经常对平面点位和高程进行复核。

(三)、施工监控

1、索塔基础的沉降观测

索塔基础在基础、塔身及主梁结构自重作用下可能产生沉降,所以在施工过程中需对其进行观测。为此在承台和塔柱桥面位置上设置沉降观测点。前期观测承台上点,二期水位上来后观测塔柱上的点。

观测方法:按照二等水准测量规范要求。在主塔施工过程中定期对变形点的高程进行观测,最终一次的观测值与第一次测量值为主塔的沉降变形量。

2、索塔挠度的变形观测

在索塔施工过程中,由于索塔受风力、日照等外界环境的影响而产生挠度变形。随着塔高的增加,变形幅度也急剧增大。只有准确掌握塔的摆动和扭转规律,才能有效指导施工和相应的施工测量工作。。

索塔挠度变形观测方法:采用全站仪极坐标法进行观测。在控制点安置好仪器,测出塔点方位角和距离,将每次测量结果比较,就得出变形的二维偏移量。

3、在索塔施工过程中应设置预偏量,以保证索塔成品位置正确。(四)、各道工序的质量检验标准

钢筋、砂、石、水泥及混凝土配合比报验;钢筋绑扎符合设计要求;模板安装,检查保护层厚度、平整度;混凝土浇注按工作班制作2组试件,并抽检坍落度。塔柱及横梁尺寸允许误差±20mm;系梁顶面高程允许误差±10mm,索鞍底板面高程允许误差+10,-0mm;轴线偏差为10mm;索塔倾斜度误差为塔高的1/300且不大于30mm;施工缝处理应凿除浮浆,露出混凝土骨料;混凝土表面平整,线形顺直。

四、质量保证措施

1、严格执行ISO9002标准,施工程序化、规范化。质量责任落实到人,质量管理体系及人员见下图所示。

2、严格进行技术交底,编制切实可行的施工组织设计和作业规程,对每道工序,向工人进行技术交底。

3、施工过程中每道施工工序都按规范要求进行严格检查。

模板检查钢筋绑扎检查砼浇筑技术员值班监督养生

检查

4、钢筋、电焊、电工等特种作业人员必须持证上岗,确保工作质量。

5、严格执行质量检验标准,执行三检制度“自检、复检、监理检查”,确保质量。

6、严格测量放线工作,测量要求准确,放线及时,准确指导施工。

7、对不符合施工技术和规范要求的部位进行返工处理。

8、施加预应力前,应对构件进行外观检查、几何尺寸和混凝土强度检查。混凝土强度应达到100%时方可张拉。

9、千斤顶安装必须与端部垫板接触良好,位置正直对称,严禁多加垫铁,以免不稳或受力不均。

五、安全措施

1、经理部设立安全领导小组,制定安全目标方针和各项责任制度,监督、检查、落实各项安全措施。安全领导小组组织机构人员见下图:

2、作业队设有经验的专职安全员一名,现场监督、检查基础施工中的各项安全工作,及时排除各项安全隐患。

3、严格按施工工艺、施工操作规程,施工方案设计和有关安全条件进行施工。

4、施工人员进场,必须佩戴劳动防护用品。

5、夜间施工时,必须配置好照明设备,并在危险处设隔离栅、防护网等防护确保施工人员和机械设备安全。

6、特种作业人员必须持证上岗,所有职工必须进行岗前教育培训。

7、每天进行班前安全会议,定期组织安全大检查,对安全隐患落实责任人进行整改。

8、检查高空施工平台。平台必需牢固,并且布置好安全防护设施。

9、预应力张拉施工现场应设有明显的警告标志,严禁与工作无关人

员围观。

10、预应力张拉施工时,予应力束两端延线不得站人,操作人员应在构件两侧操作。

六、劳动力计划表

七、机具设备计划表

八、施工进度计划安排

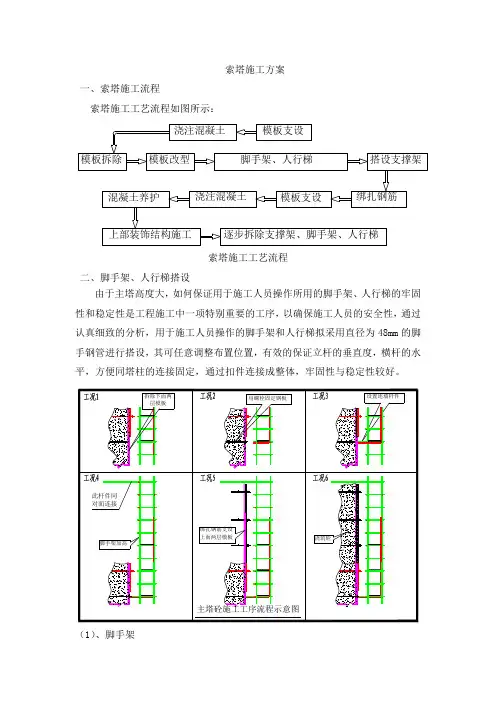

索塔施工工艺流程图
