重力式挡墙砼施工方案
- 格式:doc
- 大小:125.50 KB
- 文档页数:21
重力式挡墙砼施工方案 涟钢产品结构调整工程 横切线2#挡土墙(填方区) 毛石混凝土重力式挡墙
施 工 方 案 编制: 审核: 批准:
娄底市娄星区黄泥塘建筑公司 二零一零年三月 - 0 -
目 录 一、工程概况 ....................................................................................... - 1 - 二、工程目标 ....................................................................................... - 1 - 三、施工条件 ....................................................................................... - 1 - 四、项目施工组织 ............................................................................... - 1 - 五、施工顺序和施工流向 ................................................................... - 2 - 六、施工进度计划及保证措施 ........................................................... - 2 - 七、施工平面图 ................................................................................... - 4 - 八、主要分部分项工程的施工方案 ................................................... - 6 - 九、质量措施 ..................................................................................... - 12 - 十、 安全保证措施 ........................................................................... - 13 - 十一、资源配置计划 ......................................................................... - 16 - - 0 -

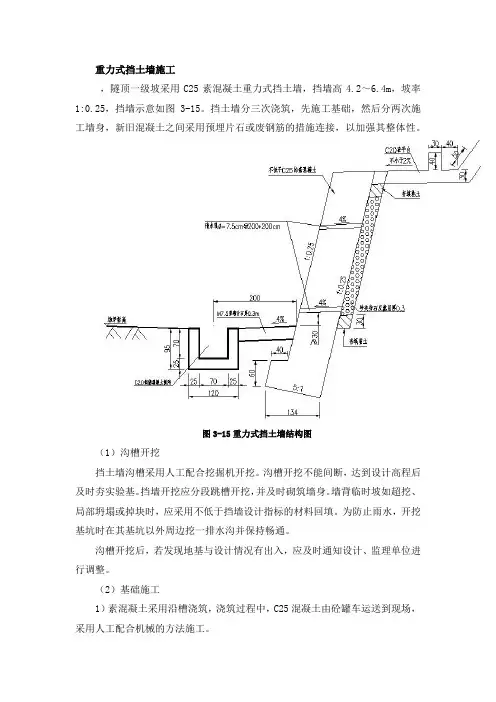

横切线2#挡土墙(填方区) 毛石混凝土重力式挡墙施工方案
一、工程概况: 涟钢产品结构调整工程横切线2#挡土墙(填方区)毛石混凝土重力式挡墙,全长249.3m,高度为4m-12.4m,C1-C2段为桩基础,桩径为1.2m,共20条,其余的为承台基础座落在页岩或灰质泥岩上,地质承载力设计为30t,墙身为C15毛石混凝土,承台基础为C30混凝土。
二、工程目标: 1、总体目标:高速、优质、安全、低耗圆满完成涟钢产品结构调整工程横切线2#挡土墙(填方区)毛石混凝土重力式挡墙工程。 2、质量目标:严格按照现行建筑施工规范、规程和《建设工程质量管理条例》、《工程建设强制性条文标准》组织施工。 3、安全目标:严格按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》进行安全管理,认真贯彻“安全第一,预防为主”的方针,严格管理,层层落实安全责任制,杜绝违章指挥违章操作,确保安全事故为零。 三、施工条件: 1、地形条件位于填方区,地形高差大,起伏不平,地理位置低,原状土多为淤泥。 2、自然条件:雨季 四、项目施工组织: 管理和组织机构框图: - 0 -
五、施工顺序和施工流向: 1、本工段处于2#挡土墙的填方区,处于低洼地段,分为两个施工区域,C1-C2段为人工挖孔桩,其它为毛石混凝土重力式挡墙,两区域采取同时施工,以保证进度及下一步工序的正常开展。 2、根据施工段落及总的施工安排,在整个施工过程中,组织上必须贯彻“全面规划、统筹安排、统一指挥、分工负责、密切配合、科学管理”的原则,采用新的施工工艺,采取平行流水与立体交叉作业相结合,同时并进,采用合理的流水节拍,工序衔接和穿插,以保证整个目标的实现。 六、施工进度计划及保证措施: 1、 根据本工程工期短、基础难度大等特点,采取平行流水施工与立体交叉作业的方法组织施工,抓主导工序,以确保每个分部分项工程能按期完成,不影响工程的总是施工工期。
项 目 部 项 目 技 术 总 财 务 部
工 程
部质
安 部
办 公 室
各 施 工 班 组 - 0 -
2、正确处理好施工质量与工期之间的对立统一关系,在施工中必须考虑各工序之间的技术间歇和成品保护所需时间,避免为盲目追求工程进度而影响了工程质量。 3、保证施工进度的具体措施: (1)、将本工程列为我单位重点建设工程项目,在人、财、物方面优先保证工程所需,积极迅速地组织人员、机械设备进场,做好施工的前期准备工作。 (2)、成立现场项目经理部,项目经理及工程施工技术人员将长驻工地,与生产工人同吃同住。成立以项目经理、技术负责人为首的生产进度管理小组,全权负责本工程的施工进度,及时解决施工中遇到的问题,保证施工中各环节、各专业、各工种之间的协调与平衡。对工程质量、安全进行监督以及人、财、物方面的统一调度,确保施工顺序进行。 (3)、建立每周的例会制度,及时解决施工中出现的问题以及商讨将要发生的问题,及时调整施工进度计划,从组织上保证总进度的实施。 (4)、加强科技力度,利用微机对工期网络和资源予以优化,进行动态控制,编制相应的人力、资源需用量计划,确保人力、资源满足计划需要,为计划的执行提供可靠的物质保证。 (5)、加强与各专业施工队伍联系与配合,确保整个工程能有序的施工。 (6)、做好材料及各类构件的进场计划:项目部由预算员按施工网络进度安排将每月所需材料采购、供应详细情况及时报给材料员,并注明材料、构件采购供应的日期、数量、型号等,保证原材料和各类构件的及时供应,使工程能正常顺利进行。 (7)、采取经济手段调动职工的生产积极性,加强劳动纪律,提高工资效率。 (8)、在总工期的控制下,牢牢把握住各分部工程验收时间控制点,与施工班组分阶段签订施工进度承包合同,设立工程进度表,用经济手段促进工程进度。 (9)、按制定的施工网络进度计划组织施工,强化施工管理,抓住主导工序,在关键工序上将采用二班制或三班制进行施工,确保工程关键线路上的工序能按时完成。非关键线路上的工序,也根据他允许的最早开始时间和最迟结 - 0 -
束时间合理安排好工序的衔接和穿插,力争不影响后续工序施工和总工期。 (10)、要求参与施工的施工人员必须彻底熟悉施工图纸,按照设计及施工技术规范和验收标准组织施工,每项工序保证一次性合格率100%,不因工程质量返工而延误工期。 (11)、投入先进、充足的施工机械设备和周转材料,以确保工程的施工进度,同时要加强机械设备的管理,所投入的机械设备有足够的完好率,利用停工时间搞好机械的检修和维护,保证不因机械设备的原因和延误工程的工期。 (12)、强化管理,各分部分项工程将严格按照施工进度计划进行检查、监督,组织实施验收,确保工程质量。 (13)、实施《科技示范工程》战略,最大限度的运用各种新工艺、新技术,以科技保质量保进度。 七、施工平面图: 1、施工平面布置:见附图。 2、现场施工临时道路 根据现场实际勘察,由于本次施工的挡墙与136.00平台高差约12m,基础土方外运及周转材料:原材料、混凝土、毛石进场必须要有畅通临时道路通行,因施工场地为新填土区,遇雨季施工,道路、场地泥泞,需对施工场地及临时道路做相应处理。钢筋水泥等材料堆放场地及钢筋加工场地采用铺设200mm厚碎石,施工现场每50m设置20m×20m的施工作业平台,下铺500mm厚片石,上铺100mm厚碎石,沿挡土墙施工边线外修6m宽的施工临时道路,道路基土用挖机平整后用压路机压实,下铺500mm厚片石,其上铺100mm厚碎石。 3、临时措施: 在靠挡墙东边线20m外设置钢筋加工制作,钢筋笼加工制作堆放,并搭设20m×6m的施工工棚,作为保卫人员及水泥堆放用房。 a.设置毛石、砂石堆场; b.设置模板、脚手架堆场 c.设置工具及及其它材料用房。 4、临时用电:沿挡土墙通长布置 机械设备用电定额:按照《施工临时用电安全技术规范》(JGJ46-2005)的 - 0 -
有关规定进行。 (1)、负荷计算 ①电动机的额定功率:P1=0.7×(48×4+3.5×4+0.5×5+3×4)/0.7=219.5KW. ②电焊机的额定功率:P2=0.6×(11×2+11×2+260)=182.4KW ③照明容量:P3=0.8×400=320KW ④供电设备总容量:P=721.9KW (2)、配电线路设计 本工程现场采用低压树干式配电线路,并用三相四线制低压电力系统供电,即采用具有专用保护零线的TN-S接零保护系统,并严格按照《施工现场临时用电安全技术规范》(JGJ46-2005)的规定架设杆线。 导线截面按允许电流选择,再按允许电压损失检验,临时网电压380/220V,切率因数取0.75,则主导线:I=222.2A 导线采用橡皮铜芯线,主干线选用16mm2, 直线选用10mm2电动建筑机械和持电动工具以及移动式开关箱的进出线,移动式照明的电源线,必须采用无中间接头的多股铜芯橡皮护套软电缆。焊接机械的二次线宜采用YHS型橡皮护套铜芯多股铜芯橡皮护套软电缆,其长度不大于30m。 (3)、工地施工用开关箱选用型号DZ20-360A,箱体材料采用1.5-2.0mm厚铁板制作,并配置电器安装板和箱门,箱门应能关闭并配锁,箱中导线的进线口和出线口设在箱体的下表面,严禁设在箱体的上顶面、侧面、后面或箱门处,并出线分路成加护套并作防水弯,导线束不得与箱体进出口直接接触,并注意配电箱、开关箱的防雨。 5、总平面管理 (1)、统一规划设计,集中施工管理,并加强维护,确保水、电、道路、排水满足施工需求。 (2)、材料、机具按规划位置堆放,确保场地内整洁有序,施工期间各专业交叉作业时必须加强协调。 (3)、根据工序的实际进展情况,随时调整平面定置图,加强动态管理,使之更切合实际。 (4)、设置专门机构或专职人员对现场的水、电及道路进行管理和维修。
