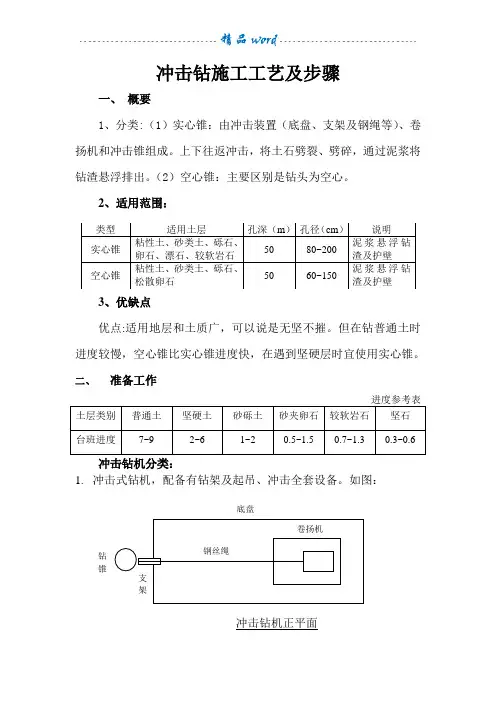

冲击钻施工工艺及步骤
- 格式:doc
- 大小:119.50 KB
- 文档页数:14


-----WORD格式--可编辑--专业资料-----
--完整版学习资料分享---- 场地整平 (Ⅱ)冲击钻成孔
(一)工艺流程
(二)施工工序具体操作
(1)施工准备
除按照回转钻要求外,还要在旁边挖好倒渣沟。
(2)桩位放样、埋设护筒
同回转钻要求,不赘述。
(3)钻机就位
钻机就位前,要对桩位进行复核,就位后立好钻架,拉好风缆绳,要注桩位放样
制作护筒 埋设护筒
钻机就位
检查深度斜度直径级 开孔 制备泥浆
成孔
终孔验收、下钢筋笼 制作钢筋笼
第二次清孔 设立清孔设备 下导管 导管打压试验
灌注水下砼 测砼面高度 制备砼
拆除护筒 第一次清孔 掏渣卸土检修钻头 -----WORD格式--可编辑--专业资料-----
--完整版学习资料分享---- 意做到:钻机稳定、水平;保证吊钩、护筒中心两点一线。
(4)开孔
1、开钻时应先在孔内灌注泥浆(泥浆制备同回转钻工序中的泥浆制备方法),根据土层的不同情况,控制好泥浆的各项主要指标,在一般地层,相对密度在1.10~1.20,粘度在18~24Pa.s,在易塌地层,相对密度在1.20~1.40,粘度在22~30 Pa.s。如果水位较高,孔中有水,可直接投入粘土,用冲击锥以小冲程反复冲击造浆。
2、冲击钻要对准护筒中心。开孔时,应低锥密击,孔内泥浆面应保持稳定,高于地下水位1.5~2.0米,掏渣后应及时补浆。
3、除部分地下水位较浅的地方外,其余均采用直接注入泥浆的方法(利用沿线开挖的泥浆池),由于本工程段的初始土层基本为亚粘土或粘土,土质较好,因此开孔时即可正常钻进。
(5)钻进
在正常钻进时,应注意以下事项:
1、冲程控制
1.1根据土层情况分别规定冲程:一般在通过坚硬密实卵石层或基岩漂石之类的土层中时宜采用100cm的大冲程,在通过松散砂、砾类土或含砂量较大的卵石层时宜采用约75cm的中冲程,并加大泥浆稠度,反复冲击使孔壁坚实,防止坍孔。冲程过高,对孔壁振动大,易引起坍孔。在通过高液限粘土时,宜采用中冲程。在易坍塌或流砂地段宜用小冲程,并应提高泥浆的粘度和相对密度。
霍永高速公路东段LJ18合同段 桥梁桩基施工专项方案
桥梁桩基础施工方案
冲
击
钻
孔
三、施工技术方案
冲击钻施工
1、冲击钻施工工艺
(1)适用条件:地质范围较广土层、漂石孤石、强弱风化岩层等均可,需场地平整、水电通畅等。施工流程图如下:
(2)测量放样
放样前先进行场地平整,测量组根据桩基坐标放样图用全站仪放出桩基中心桩,设立护桩,校核无误且经监理工程师确认后方可开钻。在成桩过程中由测量组多次进行复测、监控,以保证成桩后桩基础的位置满足施工规范及设计要求.
钻孔记录
冲击钻钻孔桩施工工艺框图 安设导管、二次清孔
砼运输 灌注水下砼
拔除护筒
钻机移位
破桩头 砼拌制 抗拉、水密试验
试块检测
桩 检 试块留样 场地处理
现场检查 桩位放样
埋设护筒
钻机就位
钻 进 制作护筒
首次清孔
吊入探孔器、钢筋笼 桥梁桩基施工专项方案
2 (3)护筒制作与安放
护筒采用厚度为10mm的A3钢板卷制而成,内径比桩径大20cm,高度为2。5m一节,挖坑埋设,并在护筒周围对称、均匀地回填粘土,并分层夯实,埋置深度不小于2m。严格控制护筒的位置和垂直度,护筒顶面高出地面30cm或高出施工时的河水位1m以上,以防止杂物、地面水流入井孔内.
(4)造浆
泥浆是粘土和水的拌和物,由于其比重大,净水压力大,作用在井孔壁形成一层泥皮,阻隔孔隙水渗流,保护孔壁免于坍塌,同时,泥浆还起悬浮钻渣的作用,使钻进正常进行。在适当位置开挖沉淀池、泥浆池以及到各孔位的泥浆槽,钻碴在沉淀池沉淀后挖出并弃运,防止泥浆流入农田、水渠和河道.
在钻进过程中不断用试验仪器对泥浆的各项性能指标进行测试,根据泥浆性能和地层情况及时调整泥浆的浓度,必要时添加外加剂。泥浆的性能指标见下表。
冲击钻施工方案
第1篇
冲击钻施工方案
一、项目背景
随着我国城市化进程的加快,基础设施建设需求不断增长,冲击钻施工技术在各类工程项目中的应用日益广泛。为确保施工过程安全、高效、合规,本方案针对冲击钻施工进行详细规划,以确保项目顺利进行。
二、施工目标
1. 确保施工安全,预防安全事故发生;
2. 保证施工质量,满足设计要求;
3. 提高施工效率,缩短工期;
4. 合规合法,确保项目顺利通过验收。
三、施工准备
1. 施工人员:配备具备相关资质和经验的施工人员,进行技术培训和安全教育;
2. 施工设备:选用符合国家标准和质量要求的冲击钻设备,检查设备性能,确保设备正常运行;
3. 施工材料:采购合格的原材料,进行质量检测;
4. 施工方案:编制施工组织设计,明确施工工艺、施工顺序、施工方法等;
5. 施工现场:办理施工手续,进行现场勘查,制定现场管理制度。
四、施工工艺
1. 定位:根据设计图纸,采用全站仪等测量设备进行施工区域定位;
2. 钻孔:根据设计要求,采用冲击钻进行钻孔,注意控制孔径、孔深、孔距等参数;
3. 清孔:钻孔完成后,及时清理孔内杂物,保证孔壁稳定;
4. 钢筋笼制作:按照设计要求,制作钢筋笼,并进行质量检查;
5. 混凝土浇筑:采用泵送混凝土浇筑,确保混凝土密实;
6. 养护:在混凝土初凝后,及时进行养护,保证混凝土强度;
7. 验收:施工完成后,进行验收,确保工程质量。
五、施工安全措施
1. 施工人员:严格遵守操作规程,穿戴个人防护装备;
2. 施工设备:定期检查设备性能,确保设备安全运行;
3. 施工现场:设置安全警示标志,做好现场通风、照明、排水等工作;
4. 安全培训:定期对施工人员进行安全培训,提高安全意识;
5. 应急预案:制定应急预案,应对突发事件。
六、施工质量保证措施
1. 严格把控原材料质量,进行抽检、复检;
2. 加强施工过程质量控制,实行质量一票否决制;
冲击钻施工工艺
冲击钻是一种旋转钻,它兼有钻孔和打桩两种功能。钻孔时,它用冲击锤对钻头施加冲击,将岩层破碎成孔;打桩时,它用冲击锤对桩头施加冲击,将桩打入地下。
操作方便:冲击钻施工时,只需移动钻机,调整钻架,即可进行钻孔或打桩,操作简便。
效率高:冲击钻的冲击力大,能破碎坚硬的岩层,且钻头对岩层的冲击频率高,所以钻孔或打桩的效率高。
适应性强:冲击钻施工不受地层限制,可适应各种复杂的地形和地质条件。
承载能力强:冲击钻施工形成的桩径大,承载能力强,适用于高层建筑和大跨度桥梁的桩基工程。
能耗大:冲击钻施工时需要大量的动力能源,因此能耗较大。
噪声大:冲击钻施工时会产生较大的噪声,对周围环境有一定影响。
成本高:冲击钻施工需要专业的设备和技术人员,因此成本较高。 准备工作:包括现场勘查、设备检查、安全措施等。
定位测量:根据设计要求,对桩位进行测量定位。
安装钻机:将冲击钻安装在桩位上,并进行固定。
清孔:将孔内的残渣清理干净,保证孔的质量。
灌注混凝土:将混凝土灌注到孔内,形成桩基。
质量检测:对桩基进行质量检测,确保符合设计要求。
完成施工:将设备拆除,清理现场。
水泥:宜采用325号或425号普通硅酸盐水泥,有出厂证明或复试单。水泥进场后,应按批量取样,送试验室复试,合格后方可使用。水泥进场后,应堆放整齐,不得混放,并应挂出场标示牌。
砂:以中砂为宜,过5mm孔径的筛子筛除大于5mm的颗粒,砂的含泥量不得超过5%。砂进场后应堆放整齐,挂牌标示。
石子:卵石或碎石,最大粒径不大于40mm。石子进场后应堆放整齐,挂牌标示。
钢筋:钢筋的品种、规格必须符合设计要求,有出厂质量证明书和复试报告单。进场后应按规格分别堆放并挂牌标示。
基层清理干净,浇水湿润,刷素水泥浆一道(随刷随铺砼)。
施工时需用的安全设施如:安全网、孔盖板、护身栏等已准备好。
清理基层→浇水湿润基层→刷素水泥浆→抹面层砼→刮平→拉毛→养护
