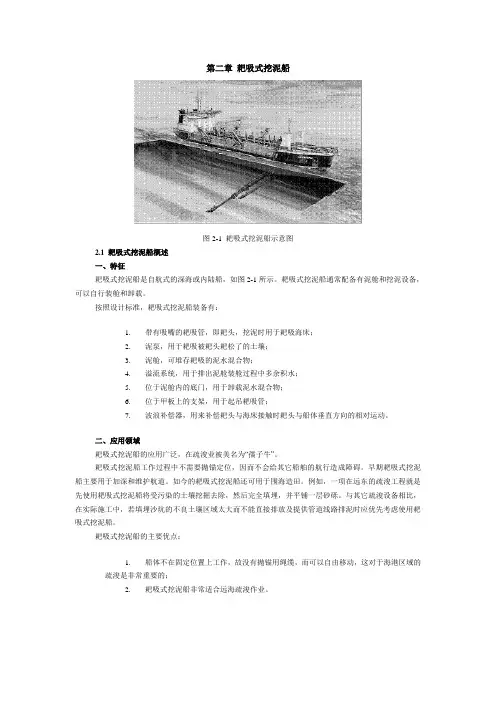

耙吸式挖泥船施工工艺汇总
- 格式:doc
- 大小:2.99 MB
- 文档页数:14
耙吸式挖泥船施工工艺汇总
耙吸挖泥船的运转时间小时生产率计算应符合下列规定。
耙吸挖泥船挖、运、抛施工运转时间小时生产率可按下式计算。
W =q1=q1(6.4.2-1)
∑t l1l2l3
1+++ t
1 + t2
v1v2v3
式中W1-耙吸挖泥船挖、运、抛施工运转时间小时生产率(m3/h);
∑t-施工循环运转小时(h);
l1-重载航行段长度(km);
v1-重载航速(km/h);
l2-空载航行段长度(km);
v2-空载航速(km/h);
l3-挖泥长度(km);
v3-挖泥航速(km/h),根据疏浚土土质确定,对淤泥和松散的砂宜采用2~6km/h,对粘土和中密以上的砂宜采用6~8km/h;
t1-抛泥及抛泥时的转头时间(h);
t2-施工中转头及上线时间(h)。
q1-泥舱装载土方量(m3),可根据泥舱泥浆装载量按下式计算:
q 1=G −γW×
q
γ
0−γW(6.4.2-2)
式中γ0-疏浚土体的天然密度,即原状土密度(t/m3);
q-泥舱装载的泥浆体积(m3);
γ w-现场水的密度(t/m3)。
G-泥舱中装载的泥浆总质量(t),可按装舱前后的船舶吃水求得;也可按下式计算:
G = Q0(1 −p)(ργd+ (1 −p)γW )t1(6.4.2-3)
式中Q0-泥浆流量(m3/h);
p -溢流损失(%);
γd-土的颗粒密度(t/m3);
t1-装舱及溢流时间(h);
其它符号同前式(6.4.2-2)。
6.4.2.2 耙吸挖泥船挖、运、吹施工运转时间小时生产率可按下式计算:
W =q
1=
q1
(6.4.2-4)Σt l1l2l3
2+++ t
3 + t2
v1v2v3
式中W2-耙吸挖泥船挖、运、吹施工运转时间小时生产率(m3/h);
t3-耙吸挖泥船吹泥总时间(h)。
由挖泥船吹泥所需时间以及挖泥船与吹泥管线连接装置的接卡、解离所需时间两部分组成;
其它符号同式 6.4.2-1。
6.4.2.3 耙吸挖泥船边抛或旁通施工运转时间小时生产率可按下式计算:
W3= Q ×ρ×δ×η(6.4.2-5)式中W3-耙吸挖泥船边抛或旁通施工运转时间小时生产率(m3/h);
Q-抛出舷外的泥浆流量(m3/h);
δ -有效出槽系数,为泥浆入水后所含泥沙实际输出槽外的比率,通过观测与分析,并参考类似工程的经验数据确定;
-考虑转头等因素的时间系数;
-抛出舷外的泥浆浓度(%)。
可按下式计算:
ρ =V
1×100% =
γ
m
−γ
w ×100%
Vγ −γ
w(6.4.2-6)20
式中V1-原状土体积(m3);
V2-泥浆体积(m3);
m-泥浆密度(t/m
3);
0-原状土密度(t/m
3);
w-现场水的密度(t/m
3)。
G.0.1 挖泥船在施工现场的挖泥施工总时间包括挖泥船挖泥时间、挖泥船的生产停歇时间以及挖泥船的非生产停歇时间;
挖泥船的非生产时间包括:调遣时间、定期停歇时间以及其它停歇时间。
G.0.2 挖泥船挖泥时间,为挖泥施工的机械运转总时间,包括下列内容:
(1)耙吸挖泥船的挖泥、运泥、卸泥或吹泥、返回挖泥地点的转头和上线时间;
(2)绞吸挖泥船和吹泥船的挖泥、吹泥及其前后的吹水时间;
(3)斗式挖泥船的挖泥机械运转时间。
G.0.3 挖泥船的生产停歇时间,指挖泥船生产过程中,为保持正常施工而需要暂停的疏浚和吹填的时间,以及因人力不可克服因素而产生的停歇时间,包括下列内容:
(1)开工展布及收工集合时间;
(2)移船时间;
(3)下锚、移锚时间;
(4)移动或增、减排泥管线时间;
(5)移缆、清缆、清理绞刀时间;
(6)补给燃料、淡水等以及为此而进行的航行时间;
(7)停电、限电时间;
(8)候潮、水流影响时间;
(9)避让船舶、木排、竹筏等的时间;
(10)守候航槽、等候爆破时间;
(11)换驳时间;
(12)检查机器及加油时间;
(13)吸泥口、泥泵堵塞造成的停工时间。
G.0.4 挖泥船的非生产停歇时间(h),指挖泥船生产过程中,因工作不当或意外原因造成的停工时间,包括下列内容:
(1)缺乏燃料、淡水造成的停工时间;
(2)等待泥驳、拖轮时间;
(3)断缆、断销、排泥管损坏以及操作不当引起的排泥管堵塞等造成的停工
时间;
(4)意外事故和设备故障引起的停工时间;
(5)因施工管理不善而造成的窝工时间;
(6)风、浪、雾、冰凌影响时间;
(7)其它意外原因造成的暂时停工时间。
