土方工程施工内容-概述说明以及解释1.引言1.1 概述土方工程是指对地表和地下土壤进行开挖、填筑、移动和整平等操作的工程。
它是建筑工程、交通工程和水利工程等各类工程项目中不可或缺的一部分。
土方工程施工的过程包括勘测、设计、开挖、运输、填筑和整平等环节,施工过程需要遵循科学合理的方法和技术。
土方工程的主要目的是为了使地面符合设计要求,满足工程需要。
在土方工程施工的过程中,需要考虑多种因素,包括场地的地质情况、土壤的性质、施工现场的环境条件等。
土方工程施工的方法和技术有多种选择,包括传统的人工施工和现代化的机械化施工。
传统的人工施工主要依靠人力进行手工开挖和填筑,虽然费时费力,但在某些特殊场合仍然具有一定的适用性。
而现代化的机械化施工则主要利用机械设备完成开挖、运输和填筑等工作,具有效率高、速度快的优势。
土方工程施工的重要性不可忽视。
它可以为工程项目的正常进行提供基础保障,确保地基的稳定性和承载力。
同时,土方工程还能够塑造地形,改善地貌,为景观建设提供基础条件。
在工程项目的实施过程中,科学合理的土方工程施工方法和技术能够有效控制工程成本,提高工程质量,保证工期进度。
展望未来,土方工程施工领域将继续推进技术创新和方法改进。
随着机械化施工的发展,人工劳动将逐渐被机械设备所替代,提高施工效率和安全性。
同时,尽可能减少对自然环境的影响,实施可持续土方工程施工将成为今后的发展方向。
通过科学规划、精确勘测和合理施工,我们可以更好地利用土方工程技术,为建设美丽的城市和环境提供坚实的基础。
1.2 文章结构本文将从以下几个方面对土方工程施工内容进行详细介绍和分析。
首先,在引言部分,我们将概述本文要讨论的主题,即土方工程施工内容。
我们将介绍土方工程的背景和定义,并解释本文的目的。
接下来,在正文部分,我们将以逐步展示土方工程施工的过程为线索,详细描述土方工程施工的各个环节。
我们将介绍土方工程施工前的准备工作,包括项目规划、地质勘测和土壤分析等。
土方工程施工方案范文八篇优秀3篇土方工程施工方案范文八篇一发包人(以下简称甲方)承包人(以下简称乙方),经双方协商一致制定本条款,双方务必遵照执行。
一、承包项目:本工程地块土方的开挖、运弃、平整。
免费公文网版权所有二、承包方式:包挖、包运、平整,不得转包。
三、承包价格:开挖、运输土方元/m3(石砂)。
四、工期要求:按图纸要求尺寸进行开挖,自月日开始施工,在天内完成基地土方的挖、运、填土方均需按图纸要求整平。
五、质量与施工要求:1、基地的平面位置、底面尺寸、边坡坡度、标高和持力层等应符合设计图纸的要求,偏差控制在施工规范允许范围内。
2、做好水沟和排水设施。
达到位置、尺寸和标高符合设计要求。
3、回填土时,应清除草皮、杂物和排除积水,并应分层夯实,夯实后的密实度应达到设计要求。
免费公文网版权所有4、土方挖完后须经设计、建设(监理)、公司、质监站检查符合要求后,方为合格;否则承担整修、返工费用。
六、安全要求:1、开工前、乙方应做好本工种工人的安全思想教育和安全注意事项并做好交底记录。
2、严格按照土方工程施工技术操作规程中的安全注意事项进行施工。
否则出现安全事故,概由乙负责。
3、遵守工地规章制度,服从现场管理人员的指挥及上级有关部门的监督管理。
4、开挖的土方应按指定的地点堆放。
保证施工道路畅通。
5、雨季施工应注意边坡稳定,加强检查工作,必要时可适当放缓边坡或设置支撑挡土板。
6、发现地下水或预埋管道、电缆线等应及时工地负责人并做好排水防水和其他措施。
七、结算方式:采用现金支付形式,开挖完成经验收合格后的第2天支付清工程款,。
八、仲裁与调解:如若发生劳动争议和经济纠纷,双方同意由劳动仲裁部门或人民法院进行调解。
本协议书一经签定双方均应自觉履行合同义务,不得反悔。
本协议书一式两份,甲、乙双方各执1份。
经双方签字盖章后生效,至工程款结清后自然失效。
单位工程负责人(甲方):承包班组长(乙方):联系电话:联系电话:年月日年月日土方工程施工方案范文八篇二1.1测量放线根据建设单位提供的坐标点、控制点和图纸,对施工现场进行测量放线。
土方工程施工工期和方案一、土方工程施工工期土方工程是指土地工程,包括场地平整、挖填土、开挖、挖方、填方等施工内容。
土方工程施工工期的长短直接影响到整个项目的进度和质量,因此,合理制定土方工程施工工期是非常重要的。
合理的施工工期既能保证工程质量,又能满足工程进度的要求。
通常情况下,土方工程施工工期包括设计工期和实际施工工期两个阶段。
1.设计工期设计工期是指在工程施工前,根据项目的规模、要求和土地的地质特征等因素,通过科学的计算得出的合理的施工工期。
设计工期的制定一般由项目经理、工程师和土方工程专家共同制定,需要充分考虑实际情况,并进行科学的测算和分析。
设计工期的制定需要综合考虑以下因素:1)土地地质情况:土地地质情况对土方工程的施工工期有着直接影响。
土地地质情况包括土质、土层厚度、土质松紧程度等方面。
地质情况越复杂,施工工期就越长。
2)土地面积和坡度:土地面积和坡度对土方工程的施工工期也有着直接的影响。
土地面积越大,施工工期就越长。
而土地的坡度越大,施工工期也相应增加。
3)施工条件:施工条件指施工现场的环境条件和设施条件等方面。
施工条件越差,施工工期也就越长。
通过综合考虑以上因素,进行科学的计算和分析,得出合理和准确的设计工期,以此作为土方工程施工的基准。
2.实际施工工期实际施工工期是指土方工程实际施工过程中所需的时间。
实际施工工期一般包括初步施工工期和最终施工工期两个阶段。
初步施工工期是指土方工程施工刚开始时所需的时间,而最终施工工期则是指整个土方工程项目的实际施工所需的总时间。
在实际施工过程中,土方工程施工工期需要根据现场实际情况进行调整。
因为在实际施工中,可能会出现一些意外情况或者临时变更,因此施工工期需要根据实际情况进行调整。
合理制定土方工程施工工期,可以保证工程的质量和进度。
因此,土方工程施工工期的制定需要充分考虑实际情况,并进行科学的测算和分析。
二、土方工程施工方案土方工程施工方案是指在土方工程项目实际施工中,为了保证工程质量和按时完工,根据项目要求和现场实际情况制定的施工方案。

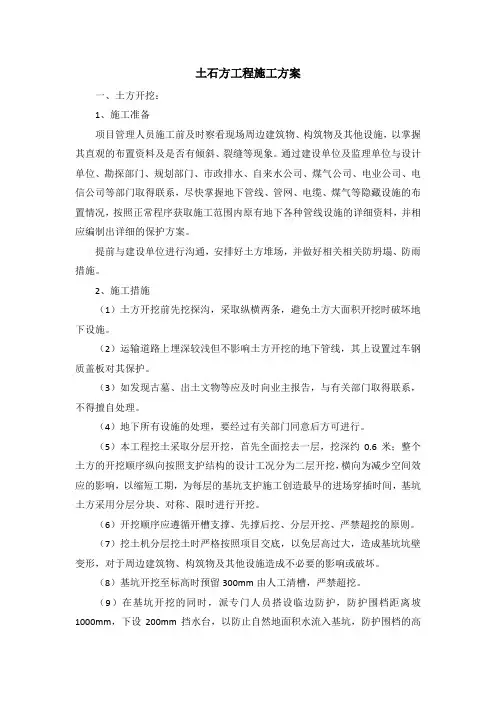

土石方工程施工方案一、土方开挖:1、施工准备项目管理人员施工前及时察看现场周边建筑物、构筑物及其他设施,以掌握其直观的布置资料及是否有倾斜、裂缝等现象。
通过建设单位及监理单位与设计单位、勘探部门、规划部门、市政排水、自来水公司、煤气公司、电业公司、电信公司等部门取得联系,尽快掌握地下管线、管网、电缆、煤气等隐藏设施的布置情况,按照正常程序获取施工范围内原有地下各种管线设施的详细资料,并相应编制出详细的保护方案。
提前与建设单位进行沟通,安排好土方堆场,并做好相关相关防坍塌、防雨措施。
2、施工措施(1)土方开挖前先挖探沟,采取纵横两条,避免土方大面积开挖时破坏地下设施。
(2)运输道路上埋深较浅但不影响土方开挖的地下管线,其上设置过车钢质盖板对其保护。
(3)如发现古墓、出土文物等应及时向业主报告,与有关部门取得联系,不得擅自处理。
(4)地下所有设施的处理,要经过有关部门同意后方可进行。
(5)本工程挖土采取分层开挖,首先全面挖去一层,挖深约0.6米;整个土方的开挖顺序纵向按照支护结构的设计工况分为二层开挖,横向为减少空间效应的影响,以缩短工期,为每层的基坑支护施工创造最早的进场穿插时间,基坑土方采用分层分块、对称、限时进行开挖。
(6)开挖顺序应遵循开槽支撑、先撑后挖、分层开挖、严禁超挖的原则。
(7)挖土机分层挖土时严格按照项目交底,以免层高过大,造成基坑坑壁变形,对于周边建筑物、构筑物及其他设施造成不必要的影响或破坏。
(8)基坑开挖至标高时预留300mm由人工清槽,严禁超挖。
(9)在基坑开挖的同时,派专门人员搭设临边防护,防护围档距离坡1000mm,下设200mm挡水台,以防止自然地面积水流入基坑,防护围档的高度设为1200mm,立管和水平管均采用48×3.5的钢管搭设,立管间距为1500mm,刷红白漆及悬挂警示牌等以确保施工安全。
3、人工清槽机械挖土深度应高于设计槽深300mm,以免机械挖土扰动地基土,剩余300mm土层必须采用人工清理,人工清土同时必须有专职测量人员在槽底使用水准仪控制清土厚度,人工清土前由专职测量人员指挥建立槽底标高控制网,每点都用个控制白灰作好明显的标记,并对之采取保护措施,在清土之前对工人进行详细的交底,严禁超挖。
