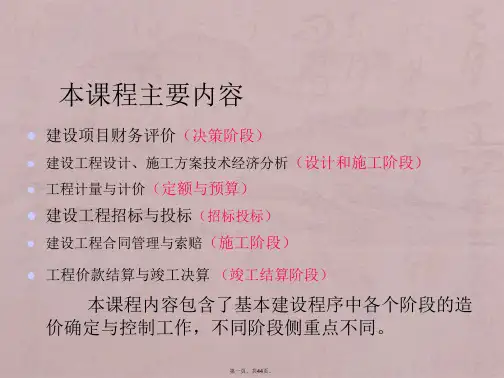

06397工程造价管理与案例分析习题 【案例一】 题1. 某隧道洞内喷锚支护劳动定额,采用观察测时法测定的基础资料为:现场有业主代表1名,监理人员1名,现场技术管理人员1名,混凝土班组工人7名,混凝土喷射机操作手1名,符合正常的施工条件;整个设计喷锚支护的混凝土工程数量为25m³ ,回弹率为20%;基本工作时间600min,因停水耽误时间18min,辅助工作时间为基本工作时间的%,准备与结束时间为15min,不可避免中断时间测时为28min,休息时间占定额时间的15%,工人上班迟到时间6min,下班早退时间3min。
问题: 根据上述资料计算隧道喷锚支护的时间定额和产量定额。(计算结果取三位小数)
答案: 1.必需消耗时间=基本工作时间+辅助工作时间+不可避免中断时间+准备与结束工作时间+休息时间
设定额时间为X,则有 X =600+600×%+15+28+X×15% X=(min) 2.混凝土数量计算: 25×(1+20%)=30(m3) 3.时间定额计算: ×7÷60÷7÷30=(工日/m3) 4.产量定额计算: 1/=(m3/工日) 题2. 某项毛石护坡砌筑工程,定额测定资料如下: 1. 完成每立方米毛石砌体的基本工作时间为; 2. 辅助工作时间、准备与结束时间、不可避免中断时间和休息时间等,分别占毛石砌体的工作延续时间3%、2%、2%和16%;
3. 每10m³毛石砌体需要M5水泥砂浆3.93m³,毛石11.22m³,水0.79m³;
4. 每10m³毛石砌体需要200L砂浆搅拌机台班; 5. 该地区有关资源的现行价格如下:人工工日单价为:50元/工日;M5水泥砂浆单价为:120元/m³;毛石单价为:58元/m³;水单价:4元/m³;200L砂浆搅拌机台班单价为:元/台班。
6.人工幅度差10%,机械幅度差50%。 问题: 1. 确定砌筑每立方米毛石护坡的人工时间定额和产量定额; 2. 若预算定额的其他用工占基本用工12%,试编制该分项工程的补充预算单价(定额单位为10m³)。(计算结果保留三位小数)
答案: 1.确定毛石护坡工程每立方米的人工时间定额和产量定额: 假设砌筑每立方米毛石护坡工程的定额时间为X,则 X=+(3%+2%+2%+16%)X X=(工时) 毛石护坡工程的人工时间定额=8 =(工日/ m³) 产量定额=1/ = (m³ /工日) 2.补充预算定额 人工数量:×(1+12%)×(1+10%)×10=(工日) 号水泥砂浆数量:3.93m³,毛石11.22m³,水0.79m³; 200L砂浆搅拌机:0. 66×(1+50%)=(台班) 预算单价: ×50+×120+×58+×4+×=(元/10 m³) 【案例二】 题1. 某高速公路某合同段长度为20km,路基宽度26m,挖、填方路段长度各半,平均填土高度6m,填方边坡坡度1:。施工图设计土石方工程量为挖方:普通土30万m³、硬土40万 m³、软石50万m³,挖方全部利用,利用土方平均运距2.3km;利用石方平均运距2.2km;填方:万m³;借方平均运距4km(普通土)。假设填方路段路基平均填前压实沉陷15cm;为保证路基边缘压实度,宽填0.5m,完工后要刷坡但不远运,土的压实干密度为 m³,自然状态土的含水量约低于最佳含水量%,水的平均运距1km。
问题: (1)考虑路基沉陷和宽填等增加的土方,计算填方数量。 (2)计算借方数量。 (3)计算填前压实面积。 (4)计算土方压实需加水数量。 (计算结果保留两位小数) 答案: 1、土石方调配计算: 填方数量路基填前压实增加方量: (26+6××2)××10000=万m3 路基宽填增加方量=×6×2×10000=6万m3 填方数量=++6=万m3 2、借方数量计算: 远运利用方=30/+40/+50/=万m3(压实方) 借方=填方-利用方=万m3(压实方) 3、填前压实面积计算填前压实面积=(26+6××2)×10000=44万m2
4、土方压实需加水数量: ()××%=万m3 题2. ╳╳高速公路路基土、石方工程,计有挖土方200万 m3,其中松土50万 m3、普通土100万 m3、硬土50万 m3。利用开挖土方作填方用计天然密实方松土30万 m3、普通土50万 m3、硬土30万 m3。开炸石方计100万 m3,利用开炸石方作填方用计天然密实方30万 m3。填方计压实方300万 m3。
问题: (1)计算路基设计断面方数量 (2)计算计价方数量 (3)计算利用方数量(压实方) (4)计算借方数量 (5)计算弃方数量 (计算结果保留两位小数) 答案:设计断面方=挖方(天然密实方)+填方(压实方) 计价方=挖方(天然密实方)+填方(压实方)—利用方(压实方)=挖方(天然密实方)+借方(压实方)
借方=填方(压实方)—利用方(压实方) 弃方=挖方(天然密实方)—利用方(天然密实方) 1.路基设计断面方数量: 200+100+300=600万(m3) 2.计价方数量: 600-(30/+100/+50/+30/ =万(m3) 3.利用方数量: 30/+100/+50/+30/ =万 (m3) 4.借方数量: =(m3) 5.弃方数量: 200+100-(30+50+30+30) =160万 (m3) 【案例三】 题1. 某高速公路项目,路线长20km,行车道宽22m,沥青混凝土路面面层厚度18cm,结构层设计为4cm沥青玛蹄脂碎石、6cm中粒式沥青混凝土和8cm粗粒式沥青混凝土,各结构层同宽;基层为水泥稳定碎石,宽23m;透层和粘层均采用乳化沥青。采用集中拌合施工,沿线地势平坦,施工工期为6个月。拌合站场地处理不计。
问题:假定设置沥青混合料拌和设备型号为120t/h,每天施工8h,设备利用率为,每月工作22天,混合料容重为 m3,按不同的结构层次分别列式计算本项目路面工程数量,并按给出表格完成本项目路面工程预算部分内容填写。
序号 工程细目名称 单位 数量 1 沥青透层 2 沥青粘层 3 粗粒式沥青混凝土拌合(120t/h)
4 中粒式沥青混凝土拌合(120t/h)
5 沥青玛蹄脂碎石混合料拌合(120t/h)
6 沥青混合料拌和设备安拆(120t/h)
答案: 路面透层数量:23×20000=460000(m2) 黏层数量:22×20000×2=880000(m2) 面层沥青混合料数量: 粗粒式:22×20000×=35200(m3) 中粒式:22×20000×=26400(m3) SMA:22×20000×=17600(m3) 质量合计:(35200+26400+17600)×=186912(t) 需要的拌和设备数量为:186912÷[120×8××22×5]=≈2(台)
序号 工程细目名称 单位 数量 1 沥青透层 1000m2 460 2 沥青粘层 1000m2 880 3 粗粒式沥青混凝土拌合(120t/h) 1000m3
4 中粒式沥青混凝土拌合(120t/h) 1000m3
5 沥青玛蹄脂碎石混合料拌合(120t/h) 1000m3
6 沥青混合料拌和设备安拆(120t/h) 座 2 题2. ╳╳公路工程中路面基层为27cm厚的石灰砂砾土,计400000 m2,拟分为二层施工。底层厚度为12cm,采用稳定土拌和机拌和施工;上层厚度为15cm,采用厂拌法施工,15t自卸汽车运3km,石灰含量均为5%。
问题:试确定该路面基层清单预算所涉及的相关定额的名称、单位、数量等内容并填入题3表2中。
序号 工程细目 单位 数量
1 石灰砂砾基层(上层)
2 石灰砂砾基层(底层) 答案: 石灰沙砾土基层上工程量:400000×=60000 m3
下层工程量:400000×=48000 m3 序号 工程细目 单位 数量 1 石灰砂砾基层(上层) 1000 m2 400
(1) 基层稳定土厂拌设备安装、拆除(300t/h以内) 座 1 (2) 厂拌石灰砂砾混和料(5%) 1000m2 400 (3) 基层混和料运输(15t以内,平均运距5km) 1000m3 60 (4) 120KW以内平地机铺筑基层稳定土混合料 1000m2 400 2 石灰砂砾基层(底层) 1000 m2 400 (1) 稳定土拌合机拌合石灰砂砾基层(5%) 1000 m2 400 【案例四】 题1. 某公路项目施工合同采用《公路工程标准招标文件》(2009)合同条款,工程在施工过程中发生了以下索赔事件:
事件1:在工作A施工期间,由于施工图纸有误,需设计单位进行修改,由于图纸修改造成停工20天。承包方提出工期延期20天与费用补偿2万元的要求。
事件2:施工期间连续4天出现低于工程所在地雨季平均降雨量的雨天气候。为保证路基工程填筑质量,业主代表下达了暂停施工指令,为此承包方提出工程延期4天与费用补偿2万元的要求。
事件3:施工过程中,现场周围居民称承包方施工噪音对他们有干扰,阻止承包方的混凝土浇筑工作。承包方提出工期延期5天与费用补偿1万元的要求。
事件4:由于某路段路基基底是淤泥,根据设计文件要求,需进行换填,在招标文件中已提供了地质的技术资料。承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴级配不符合设计要求,需要进一步破碎以达到级配要求,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另行给予延期20天与费用补偿20万元的要求。
事件5:在基础施工中,承包人除了按设计要求对基底进行了妥善处理外,承包人为了保证质量,扩大了基坑底面尺寸,还将基础混凝土强度提高,造成施工直接费增加6万元,相应工序持续时间增加了10天。
问题:请分析承包人是否提出的索赔要求,为什么
