重力式路堑挡土墙施工作业指导书课件

  • 格式:docx
  • 大小:96.37 KB
  • 文档页数:15

新建蒙西至华中铁路路基工程

编号:*****

重力式挡墙施工作业指导书

单位: MHTJ-**** 标项目部

编制:

审核:

批准:

201*年 **月 ** 日发布 201*年 **月 ** 日实施

1 目 录

1.适用范围 ...........................................................................1

2.作业准备 ...........................................................................1

3.技术要求 ...........................................................................1

4.施工程序与工艺流程 .......................................................3

5.施工方法 ...........................................................................3

6.劳动组织 ...........................................................................7

7.材料要求 ...........................................................................7

8.设备机具配置 ...................................................................8

9.质量控制及检验 ...............................................................8

10.安全及环保要求 ...........................................................12

2 重力式路堑挡土墙施工作业指导书

1.适用范围

本作业指导书适用于新建蒙西至华中铁路 MHTJ-*** 标

段路基重力式挡土墙施工。

2.作业准备

2.1 内业技术准备 作业指导书编制后,应在开工前组 织技术人员认真学习实施性施工组织设计,阅读、审核施工 图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工 安全保证措施,提 出应急预案。对施工人员进行技术交底 ,对参加施工人员进行上岗前技术培训,考核合 格后持证 上岗。

2.2 外业技术准备 施工作业层中所涉及的各种外部技

术数据收集。修建生活房屋,配齐生活、办公设施,满足主 要管理、技术人员进场生活、办公需要。

3.技术要求

(1)路堤路肩挡土墙一般环境下采用重力式,墙身采用

片石混凝土,强度等级 C30。

(2)路堑挡墙墙身采用 C30片石混凝土砌筑,当地下

水有侵蚀性时,按设计要求采取相应措施。

(3)墙背通长设反滤层。当路堤填料为改良土、CD 组

混合填料填筑时,采用 PFF 整体式复合反滤层(PFF-815) ;其余填料时采用厚 0.3m 袋装沙砾石反滤层。最低排泄水

1 孔下部 0.3m 和距墙顶端 0.5m高范围内设置 C30混凝土防渗

层,厚度不小于 0.3m。 墙身高于地面以上部分每隔 2m 上

下左右交错设置Φ0.1m 的 PVC 管泄水孔,排水坡不小于

4% 。

(4)路堤挡墙当墙后地层为膨胀土、红粘土、煤系地

层、极软岩和地下水较发育 的全风化花岗岩地层时采用 PF

F 整体式反滤层。其余地层墙背采用 0.3m 厚袋装沙砾石 反滤层。最低排泄水孔下部 0.3m 和距墙顶端 0.5m 高范围 内设置 C30混凝土防渗层。墙身于侧沟平台以上部分每隔 2- 3m

上下左右交错设置Φ0.1m 的 PVC 管泄水孔,排水坡 不 小于 4%,地下水发育及大股水流处应加密设置泄水孔。

(5)Φ0.1PVC 管要求在预埋前将进水口切成斜面并打

磨光滑,并要超出墙背深入 墙后 15cm 长,在墙身浇注过 程中,不得有混凝土堵塞进水口、进水孔及 PVC 管;预埋过 程中应放置于两个袋装砂砾石之间;施工完后墙后水应能通

过 PVC 管顺利排出。

(6)墙身沿线路方向每隔 10~15m 设置一道伸缩缝( 沉降缝),地质变化处必须设置沉降缝,缝宽0.02m,缝内

沿顶、内、外三边填塞沥青麻筋,其深度不小于 0.2m。

(7)路堑边坡自上而下分级按设计坡率进行开挖,开

挖一级立即作好防护工程, 然后再分段开挖墙背临时边坡 ,每一分段长度不宜大于15m,开挖后及时浇注挡土墙 。墙

背临时边坡较高或土石较破碎地段,应分段跳槽开挖。墙背

临时边坡视需要可采用锚(网)喷或素喷水泥砂浆防护,厚

2 3~5cm。

4.施工程序与工艺流程

4.1 施工程序 施工程序为:施工准备→测量放线→基

坑开挖→基底处理→立模→混凝土浇注→养护→拆模→质量

检验。

4.2 工艺流程

5.施工方法

3 施工准备

测量放线

基底处理

立模

混凝土浇注

养护

模板拆除

质量检验 基坑开挖 5.1 施工准备 基坑开挖前先砌筑堑顶天沟,做好地面排

水。

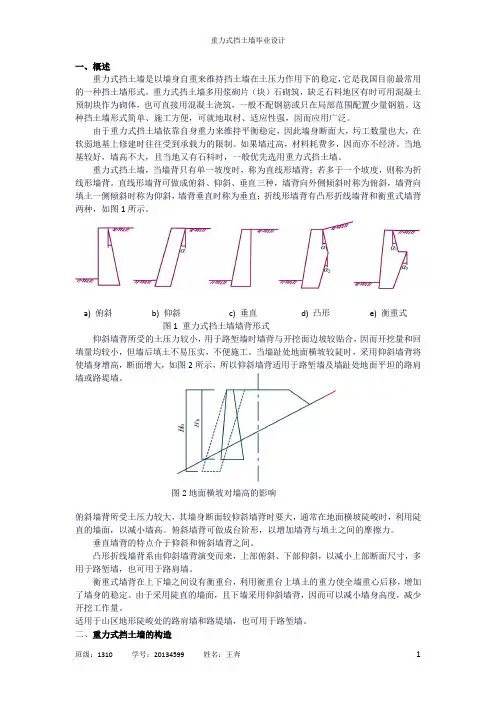

5.2 施工方法 挡土墙施工示意图如下

图 5-1 重力式挡土墙施工示意图

(1)施工放样 首先用全站仪放出挡墙的中轴线.然后

依据挡墙底座宽,基础深度及放坡系数放出挡墙开挖长度和

宽度并用白灰划线。作好定位放线记录并签证。在场地周围

已有建构筑 物通视条件良好的墙上作标高点,以控制挡墙 上部的高程和水平度。

(2)基槽开挖 开挖前将场地清理平整,做好排水坡向 .向有关部门了解和查阅资料,在施工红线范围内是否有地

下管线、电缆,洞穴,如有应先排除后方进行开挖。 基槽

土石方部份主要采用挖掘机开挖,当挖至设计标高以上预留

30cm 则用人工开挖按要求将基底清理干净,并通知设计单 位、现场监理和建设单位进行验槽。检查基底承载力、轴线

4 和标高,如基底承载力达不到设计要求,及时向监理及设计

单位反馈并提交变更申请。

挡土墙基础采用 20~40m 分段跳槽开挖,开挖时须注意

基坑支护,开挖后立即施工挡墙及墙背回填,避免基坑坍塌 。

(3)基础片石砼浇筑 在地基上浇筑砼前,对地基应事

先按设计标高和轴线进行校正,并应清除淤泥和杂物,同时 排除开挖出来的水和开挖地点的流动水,以防冲刷新浇筑的

砼。浇筑前,应根据砼基础顶面的标高在两侧模板上弹出标 高线,如果采用原槽土模时,应在基槽两侧的土壁上交错打 入长

10cm 左右的钢筋,并露出 2~3cm,钢筋面与基础顶面 标高平。钢筋之间的间距约3米左右。根据基础深度宜分段 分层连续浇筑砼,每浇注一层砼,应当投入一定数量的片石 ,片石直径应为 15~30cm,采用人工投放片石,各段层间应 相互衔接,每段间浇筑长度控 制在 2~3m 距离,做到逐段 逐层呈阶梯形向前推进。挡墙基础每 10~15 米设置沉降缝 。当浇筑至设计基础顶面标高后,在基础顶面插入石笋,石 笋外露部分应在 10cm 左右,确保基础与墙身形成很好的连 接。

(4)墙身片石砼浇筑 首先根据设计图纸用全站仪放出

挡墙的墙身线,清理掉基础上面的杂物,安装墙身模板,按 设计标高用墨斗弹线,控制好墙身的顶面标高。 根据基础 深度宜分段分层连续浇筑砼,每浇注一层 C30 砼,应当投入 一定数量的片石,片石直径应为 15~30cm,各段层间应相互

5 衔接,每段间浇筑长度控制在 2—3m 距离, 做到逐段逐层

呈阶梯形向前推进。

每隔 2m 上、下、左、右交错设置φ=0.1m 的 PVC 管泄水

孔,其排水坡不小于 4%,呈 梅花型布置。在台背设反滤层,

用透水性较好的砂砾石作滤层材料。最底排泄水孔下部 0.3m 及墙顶以下 0.5m 高的范围内设 C30 混凝土防渗层,厚不小 于

0.3m

浇筑前,对支撑、模板及预埋件进行检查,将模板内的

杂物、积水清理干净;模板 接缝填塞严密,混凝土集中在

自设搅拌站拌制,拌和车运至现场。汽车吊送入模。混凝 土水平分层浇筑,分层厚度不超过 30 cm,大致水平,分层 振捣,边振捣边往里加片石,片石数量不超过混凝土体积的

25%,加片石时应注意,片石与模板之间的距离不得小于 10

cm,片石与片石之间的距离不得小于20cm。在浇筑前每一石 块用干净水洗静使其彻底饱和,底层亦应干净并湿润。插入 式振动器振捣密实,振动器移动间距为50~70 ㎝, 与模板 保持 10~15 cm的间距,插入下层 5~10cm,振捣棒要快插慢 拔,不得碰撞模板。 振捣时间根据砼坍落度确定,一般为 18~25 秒。振捣以砼下沉稳定,不再冒出气泡, 表面平坦 、泛浆为度。浇筑过程中有专人检查模板及支撑,发现问题 及时处理。

混凝土浇筑要连续进行,必须间断时,其间断时间要小

于前层混凝土的重塑(初凝) 时间,否则按施工缝处理。

混凝土浇筑工程中注意观察模板、支架等工作情况,如

6 有变形、移位或沉陷,应立即校正、加固,处理后方可继续

浇筑。

(5)墙背回填

当路堤填料为改良土填筑时,采用 PFF 整体式复合反 滤层,其余填料时采用厚 0.3m袋装砂砾石反滤层;路堑挡墙 墙后地层为膨胀土、红黏土、极软岩和地下水较发育的全 风化花岗岩地层时,采用 PFF 整体式复合反滤层,其余地 层墙背采用厚 0.3m 袋装砂砾 石反滤层。

6.劳动组织

施工人员应结合施工方案、机械、人员组合、工期要求

及以往施工经验进行合理配置。

表 6-1 每个工点人员配备表

现场负责人 1 人

技术主管 1 人

专职安全员 1 人

工班长 1 人

技术、质检、测量及实验人员 5 人

机械工、普工 20 人

7.材料要求

所用材料符合设计、规范及验标要求。 对水质有侵蚀

性工点,所用水泥必须严格按有关抗侵蚀性规范执行,要求

胶凝的抗蚀系数不小于 0.8;对水质无侵蚀性工点,水泥采

用 P.042.5 级普通硅酸盐水泥。

7
