重力式挡土墙施工方案
- 格式:doc
- 大小:174.50 KB
- 文档页数:32
重力式挡土墙施工方案重力式挡土墙施工方案一、工程概况该工程位于山西省临汾市古县,是一座人行道陡峭边坡上的环境景观园林工程,设计高度为2.5米,总长400米。
因地势险峻,设计中采用了重力式挡土墙作为边坡固化结构。
二、工程基础1.土质情况施工地区处于山区,地形陡峭,土体以黄土、岩石、碎石为主。
由于降雨和水流的陡峭地形,部分岩石和碎石残片造成了诸多隐患。
2.地基处理削平边坡地面,使用人工挖掘机械将边坡平缓地面挖掘至基坑深度,以加固边坡底部的支承。
接着,进行地下基梁的布置并浇注铁筋混凝土。
在支撑层面下放置无机纤维增强土壤,并配合钢条预埋在混凝土内,成为基础承载层,确保挡土墙基础的稳固和绝对的刚性。
此外,还需要采取喷涂水泥土的方法,将具有良好透气性的土壤和水泥进行混合,以强化边坡表面的支撑层,并能增加表面的抗压和抗切的性能。
三、挡土墙类型设计中使用重力式挡土墙作为边坡支撑结构。
重力式挡土墙是利用自身重量和摩擦力集中来抵抗土体的下降和失稳,所以它的稳定性和强度非常好。
其构造简单,比较易于施工,同时还可以降低施工难度。
四、挡土墙结构设计该工程采用斜挖式重力式挡土墙,即在岩石上挖出岩土砌体,然后按规定的坡度进行施工。
其结构设施如下:1.墙体墙体为150mm 厚的钢筋混凝土,尺寸为3000mm * 2000mm。
其中,墙体的厚度和长度都必须严格按照设计要求进行施工,确保其可靠性和承重能力。
2.基础挡土墙的基础建立在基坑底部,通常使用混凝土浇筑,以达到稳固承载的目的。
在基础中应埋设钢筋,并将其拉至墙体内部以提高墙体的强度和稳定性。
3.土墙钢筋土墙钢筋的设置也非常重要。
在沿墙体垂直方向的钢筋要比水平的更密集,以加强挡土墙的支撑和增加其强度。
此外,墙体内部的钢筋网应避免与外墙有接触,以免发生断裂。
五、施工步骤步骤一:进行基础的开挖和铺垫,包括填补黄土和浇筑混凝土。
步骤二:在基础浇筑完成后,进行钢筋固定和混凝土的外壳施工。
重力式挡墙施工方案

重力式挡墙是一种常见的挡土墙结构,其施工方案一般分为以下几个步骤:
1. 地面准备:首先,需要对施工现场进行地面的准备工作。
清除地面上的杂物和垃圾,并进行平整处理,以确保施工区域的平整度和稳定性。
2. 标高测量:在地面准备完成后,需要进行标高测量,确定挡墙的高度和线形。
根据设计要求,在施工区域内进行标高测量,并在地面上进行标记,作为挡墙的参考基准。
3. 基础施工:挡墙的基础是保证结构稳定性和抗侧倾力的重要组成部分。
基础的施工一般采用开挖沟槽的方法,深度一般需要超过挡墙的高度,保证基础的牢固性和稳定性。
挖槽完成后,进行定位和测量,然后浇筑混凝土基础。
4. 固结层施工:固结层通常采用碎石料,将其均匀铺设在基础上,厚度约为15-20cm左右。
碎石层可以提供更好的排水效
果和土壤的稳定性。
5. 墙体施工:墙体的施工主要采用砖、砂浆等材料进行。
先将砂浆铺在基础上,然后将砖块一层层地垒起来,注意要保持墙体的垂直度和水平度。
砖块布置完成后,可以在砖缝中填入杂土或混凝土,增加墙体的稳定性。
6. 后期处理:挡墙的施工完成后,需要进行后期的处理工作。
首先是对墙体进行检查,确保墙体的垂直度和水平度符合要求。
然后对挡墙进行表面处理,可以进行涂料、砂浆抹面等工作,提高挡墙的美观性和耐久性。
总结:重力式挡墙施工方案包括地面准备、标高测量、基础施工、固结层施工、墙体施工和后期处理等步骤。
通过科学的施工流程和合理的材料选择,可以确保挡墙的稳定性和安全性。
同时,施工人员需要具备丰富的施工经验和技术水平,以保证挡墙的施工质量。

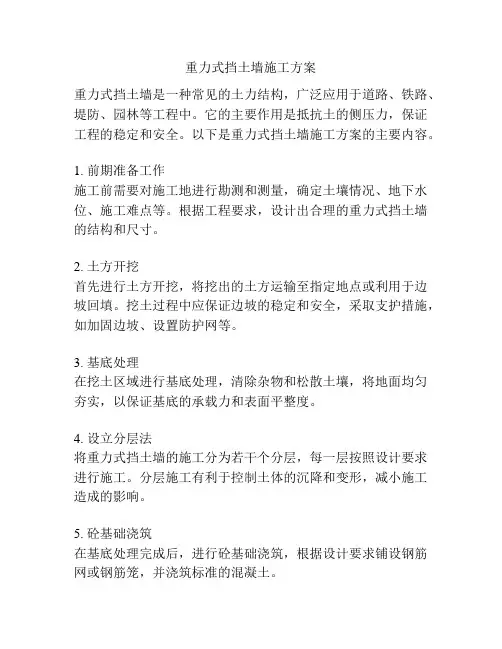

重力式挡土墙施工方案重力式挡土墙是一种常见的土力结构,广泛应用于道路、铁路、堤防、园林等工程中。
它的主要作用是抵抗土的侧压力,保证工程的稳定和安全。
以下是重力式挡土墙施工方案的主要内容。
1. 前期准备工作施工前需要对施工地进行勘测和测量,确定土壤情况、地下水位、施工难点等。
根据工程要求,设计出合理的重力式挡土墙的结构和尺寸。
2. 土方开挖首先进行土方开挖,将挖出的土方运输至指定地点或利用于边坡回填。
挖土过程中应保证边坡的稳定和安全,采取支护措施,如加固边坡、设置防护网等。
3. 基底处理在挖土区域进行基底处理,清除杂物和松散土壤,将地面均匀夯实,以保证基底的承载力和表面平整度。
4. 设立分层法将重力式挡土墙的施工分为若干个分层,每一层按照设计要求进行施工。
分层施工有利于控制土体的沉降和变形,减小施工造成的影响。
5. 砼基础浇筑在基底处理完成后,进行砼基础浇筑,根据设计要求铺设钢筋网或钢筋笼,并浇筑标准的混凝土。
6. 墙体施工墙体施工分为分段施工和整体施工两种方式。
在分段施工中,将墙体的每一段按照设计要求一次进行施工。
在整体施工中,将整个墙体按照分段的方式进行施工。
在墙体的施工过程中,需保证施工质量,控制墙体的均匀、垂直度和水平度。
7. 进行跟土墙体施工完成后,进行跟土,将土方回填至墙体背面,并进行夯实。
夯实过程中,需注意均匀夯实力度,以保证回填土的密实度。
8. 后期加固和修补施工完成后,对墙体进行检查和评估,发现问题及时进行修补。
同时,根据需要进行加固措施,如设置土工格栅、加装锚杆等,以提高墙体的稳定性和耐久性。
通过以上步骤的施工,重力式挡土墙的施工工序基本完成。
施工过程中要确保安全第一,并保证施工质量,以达到设计要求。
施工过程中需要注意工人的劳动条件和安全防护设施,合理安排施工进度,确保施工顺利进行。
重力式挡土墙施工专项方案一、编制依据1.1 施工承包合同1.2 设计文件及图纸1.3 国家及地方相关标准和规范1.4 施工现场实际情况二、工程概况2.1 工程名称:某项目重力式挡土墙工程2.2 工程地点:某市某区2.3 工程规模:全长约XX米,墙高约XX米,墙体采用XX材料2.4 工程特点:本工程挡土墙体较长,施工难度较大,对施工质量要求高三、施工方案3.1 施工准备3.1.1 组织施工队伍,进行技术交底和培训3.1.2 准备施工所需材料、机械设备及工具3.1.3 检查施工现场,确保施工安全及环境保护措施到位3.2 基坑开挖3.2.1 采用机械开挖,人工修整的方法进行基坑开挖3.2.2 基坑开挖过程中,及时做好排水措施,防止基坑积水3.2.3 基坑开挖完成后,进行基坑验收,确保基坑尺寸及平整度符合设计要求3.3 基础施工3.3.1 基础施工前,检查基础底面,清除松散土石及杂物3.3.2 采用混凝土浇筑或砌筑的方法进行基础施工3.3.3 基础施工完成后,进行基础验收,确保基础尺寸及平整度符合设计要求3.4 墙身施工3.4.1 墙身施工前,检查基础及地基情况,确保施工安全3.4.2 采用砌筑或浇筑的方法进行墙身施工3.4.3 墙身施工过程中,确保墙体质量,做到分层砌筑,咬缝严密,无贯通竖缝3.4.4 墙身施工完成后,进行墙身验收,确保墙体尺寸及平整度符合设计要求3.5 回填土施工3.5.1 回填土施工前,检查墙体及基础情况,确保施工安全3.5.2 采用分层回填、分层夯实的方法进行回填土施工3.5.3 回填土施工完成后,进行回填土验收,确保回填土质量符合设计要求3.6 施工监测3.6.1 对挡土墙施工过程中的基坑、基础、墙身及回填土进行监测3.6.2 监测频率及方法按照相关标准和规范执行3.7 施工安全及环境保护3.7.1 加强施工现场安全管理,确保施工人员安全3.7.2 做好施工现场环境保护工作,减少施工对周边环境的影响四、施工进度计划4.1 施工准备阶段:XX天4.2 基坑开挖阶段:XX天4.3 基础施工阶段:XX天4.4 墙身施工阶段:XX天4.5 回填土施工阶段:XX天4.6 施工监测阶段:XX天4.7 施工总工期:XX天五、质量保证措施5.1 严格执行国家及地方相关标准和规范5.2 加强施工过程质量控制,实行质量责任制5.3 做好施工材料、机械设备及工具的检查和维护5.4 加强施工人员培训,提高施工技能水平六、结论本施工专项方案根据工程实际情况编制,内容齐全,措施具体,旨在确保重力式挡土墙施工质量及安全。
重力式挡土墙施工方案(精品)第一篇范本:【正文】一:项目背景1.1 项目概述本项目是关于重力式挡土墙施工方案的详细说明和指导,旨在确保挡土墙的施工质量和安全性。
1.2 目标本项目的目标是通过合理的施工方案和措施,确保重力式挡土墙的稳定性和耐久性。
二:施工准备2.1 施工前调查在施工前,需要对挡土墙所在地进行详细的调查,包括地质情况、土壤特性等。
2.2 施工图纸根据调查结果,绘制施工图纸,详细显示挡土墙的尺寸、高度、倾斜角度等参数。
三:施工流程3.1 土方开挖按照施工图纸上的要求,进行土方开挖工作,确保挡土墙的基础得到充分处理。
3.2 基础处理进行挡土墙基础处理工作,包括基础夯实、加固等,以确保基础的稳定性。
3.3 挡土墙砌筑按照施工图纸上的要求,进行挡土墙的砌筑工作,使用适当的材料和方法,确保挡土墙的稳定性。
四:施工注意事项4.1 施工安全在施工过程中,要注意安全措施的落实,确保施工人员的人身安全。
4.2 施工质量要严格按照施工图纸和技术要求进行施工,确保施工质量达到要求。
五:施工验收5.1 施工质量验收经过施工完成后,进行施工质量验收,确保施工质量符合要求。
5.2 安全验收进行安全验收,确保施工过程中的安全措施的合理性和有效性。
【附件】本文档涉及的附件:施工图纸、调查报告等。
【法律名词及注释】无第二篇范本:【正文】一:项目背景1.1 项目概述本文档是关于重力式挡土墙施工方案的详细说明和指导,旨在确保挡土墙的施工质量和安全性。
1.2 目标本项目的目标是通过合理的施工方案和措施,确保重力式挡土墙的稳定性和耐久性。
二:施工准备2.1 施工前调查在施工前,需要对挡土墙所在地进行详细的调查,包括地质情况、土壤特性等。
2.2 施工图纸根据调查结果,绘制施工图纸,详细显示挡土墙的尺寸、高度、倾斜角度等参数。
三:施工流程3.1 土方开挖按照施工图纸上的要求,进行土方开挖工作,确保挡土墙的基础得到充分处理。
3.2 基础处理进行挡土墙基础处理工作,包括基础夯实、加固等,以确保基础的稳定性。
(完整版)重力式挡土墙专项施工方案【1:实用风格】本文档为重力式挡土墙专项施工方案,旨在规范施工流程,确保工程质量和安全。
详细内容如下:1. 项目概述1.1 工程背景在清水河沿岸修筑一座高10米的重力式挡土墙,用于防止河水侵蚀的目的。
1.2 工程目标实施重力式挡土墙建设,确保稳定性和防止河水侵蚀。
2. 设计方案2.1 地质勘察对工程区域进行地质调查,确定地质条件和土壤性质。
2.2 结构设计依据地质调查结果,设计重力式挡土墙的结构参数和尺寸。
2.3 材料选用选择高强度、抗腐蚀的材料,如混凝土和钢筋。
2.4 施工方法与工艺包括基础处理、墙体施工、防渗处理等具体工艺。
3. 施工准备3.1 材料准备确保所需材料的供应和质量。
3.2 设备准备配置所需重型机械设备和施工工具。
4. 施工流程4.1 基础处理包括土体加固和地基处理等工作。
4.2 墙体施工按照设计方案进行墙体的浇筑和振捣。
4.3 防渗处理对墙体进行防渗处理,以防止地下水对墙体的侵蚀。
5. 安全措施5.1 施工人员安全强调施工人员的安全意识和个人防护。
5.2 施工现场安全设置安全警示标志和围栏,确保施工现场安全。
【附件】- 重力式挡土墙设计图纸- 施工设备清单- 施工进度计划表【法律名词及注释】1. 施工方案:对施工过程和方法进行详细规划和说明的文档。
2. 地质勘察:对工程区域地质条件和土壤性质进行调查和分析。
3. 结构设计:根据工程需求和地质条件,设计出合理的结构方案。
4. 施工准备:对施工所需材料、设备等进行准备工作。
5. 施工流程:按照施工计划和工艺要求,有序进行施工的过程。
6. 安全措施:为保障施工人员和施工现场的安全而采取的措施和制度。
【2:正式风格】本文档为重力式挡土墙专项施工方案,以确保施工质量和安全为目标。
具体内容如下:一、项目概述1.1 工程背景本工程旨在修筑一座高度为10米的重力式挡土墙,以防止河水侵蚀工程区域。
1.2 工程目标实施重力式挡土墙建设,确保其稳定性和功能的有效发挥。

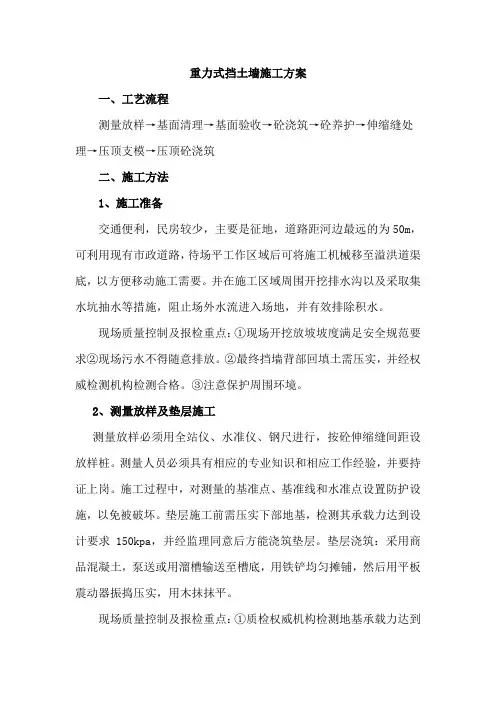

重力式挡土墙施工方案一、工艺流程测量放样→基面清理→基面验收→砼浇筑→砼养护→伸缩缝处理→压顶支模→压顶砼浇筑二、施工方法1、施工准备交通便利,民房较少,主要是征地,道路距河边最远的为50m,可利用现有市政道路,待场平工作区域后可将施工机械移至溢洪道渠底,以方便移动施工需要。
并在施工区域周围开挖排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。
现场质量控制及报检重点:①现场开挖放坡坡度满足安全规范要求②现场污水不得随意排放。
②最终挡墙背部回填土需压实,并经权威检测机构检测合格。
③注意保护周围环境。
2、测量放样及垫层施工测量放样必须用全站仪、水准仪、钢尺进行,按砼伸缩缝间距设放样桩。
测量人员必须具有相应的专业知识和相应工作经验,并要持证上岗。
施工过程中,对测量的基准点、基准线和水准点设置防护设施,以免被破坏。
垫层施工前需压实下部地基,检测其承载力达到设计要求150kpa,并经监理同意后方能浇筑垫层。
垫层浇筑:采用商品混凝土,泵送或用溜槽输送至槽底,用铁铲均匀摊铺,然后用平板震动器振捣压实,用木抹抹平。
现场质量控制及报检重点:①质检权威机构检测地基承载力达到设计要求150kpa。
②现场测量放线无误。
③基础上无积水及影响地基承载力状况。
3、基面清理将挡墙基面上的杂物、泥土及松动岩石清除,处理完毕经监理验收合格后再进行模板及砼施工。
浇筑第一层砼前,先铺一层100~150mm 厚的砼打底,铺设施工工艺保证砼与基面结合良好。
4、模板制安模板制作:用标准木板拼接,局部曲线面根据平面展开图用木板加工制作。
模板安装:安装模板前,按结构物外形设计尺寸测量放样,多方向设立控制点,以便校正。
底板侧模采用槽钢,外侧打钢筋支撑固定。
架模时,将模板钉固在木支撑上,再将木支撑支承到坚向的地面上。
模板采用木模板,支撑采用内拉外撑方式固定。
模板接缝采用双面胶泡沫条嵌缝,以防漏浆。
模内必须保持清洁,并事先涂好脱模剂,并保证砼外观质量。
重力式挡土墙方案目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (4)四、施工计划安排 (6)五、施工方法 (6)六、模板计算书 (11)七、脚手架搭设 (15)八、边坡监测 (19)九、质量保证措施 (21)十、冬雨季施工措施 (22)十一、安全保证措施 (25)十二、文明施工措施 (26)十三、环境保护措施 (27)重力式混凝土挡土墙施工方案一、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-20152、《混凝土结构设计规范》GB50010-2010(2015版)3、《混凝土质量控制标准》GB50164-20154、《铁路路基支档结构设计规范》GB50204-20155、《混凝土质量控制标准》GB50164-20116、《建筑工程施工质量验收统一标准》GB50300—20137、《建筑施工模板安全技术规范》JGJ162-20138、《铁路混凝土耐久性设计暂行规定》(铁建设[2005]157 号)9、《铁路混凝土耐久性设计暂行规定》(铁建设[2007]140 号)10、建筑基坑工程监测技术规范》(GB 50497-2009)11、《建筑边坡工程技术规范》(GB50330-2013)二、工程概况基本情况本工程为长沙地铁4号线星城车辆段,重力式路堑混凝土挡墙设在05段挡墙(H=7m、30m长)、06段挡墙(H=5m、15m 长;H=7m、5m长;H=8m、长)、07段挡墙(H=5m、20m 长;H=7m、长;H=8m、)和08段挡墙(H=5m、20m长;H =7m、25m长;H=8m、135m)上,三种高度,一种类型。
挡土墙墙身采用C45混凝土浇筑。
对挖方区边坡坡脚加固, 设计地震动峰值加速度Ag=。
墙身沿线路方向每隔10~15m 设置一道伸缩缝(沉降缝),地质变化处必须设置沉降缝,缝宽~,缝内沿顶、内、外三边填塞沥青木板,其深度不小于。
挡墙在侧沟平台以上部分间隔2~3m 交错设置泄水孔(最下部必须设置一排),泄水孔采用Φ 100mmPV 管C,其向外的排水坡度应不小于4%,进水口采用透水土工布包裹,PVC管泄水孔均要超出墙背伸入砂卵石反滤层不得小于。
重力式挡土墙施工方案一、工程概况本工程旨在通过建设重力式挡土墙来解决某地段的土体滑坡问题。
挡土墙设计长度为XX 米,高度为XX米,厚度为XX米,采用CXX混凝土浇筑,内部设置钢筋网以增强整体稳定性。
二、施工准备1. 材料准备- 确保混凝土、砂石骨料、钢筋等材料的质量符合国家标准。
- 准备好模板、支撑系统以及其他辅助材料。
2. 设备准备- 准备混凝土搅拌站或搅拌机。
- 准备吊车、挖掘机、装载机等重型机械。
3. 现场勘察- 对施工现场进行详细勘察,了解地形地貌、地下水位等情况。
- 根据勘察结果,制定相应的施工措施。
三、施工流程1. 地基处理- 清除地基表面的杂草、垃圾等杂物。
- 按设计要求进行地基挖掘,确保基坑尺寸准确。
2. 模板安装- 根据设计图纸安装模板,确保模板的垂直度和稳固性。
- 检查模板接缝是否严密,防止漏浆。
3. 钢筋制作与安装- 按照设计要求制作钢筋网。
- 将钢筋网放入模板内,并固定好位置。
4. 混凝土浇筑- 使用混凝土搅拌站或搅拌机将混凝土搅拌均匀。
- 从下往上分层浇筑混凝土,每层厚度不宜超过XX米。
- 使用振捣棒对混凝土进行充分振捣,确保无空洞和蜂窝。
5. 混凝土养护- 浇筑完成后,应及时覆盖湿布或塑料薄膜进行养护。
- 养护期不少于XX天,以确保混凝土达到设计强度。
6. 模板拆除- 待混凝土强度达到设计要求后,方可拆除模板。
- 拆除模板时应注意保护混凝土表面不被损坏。
四、安全措施- 施工期间,应设立警示标志和隔离区域,防止非施工人员进入。
- 操作重型机械时,操作人员必须持证上岗,并遵守操作规程。
- 施工现场应配备必要的消防器材和急救设备。
五、质量控制- 施工过程中,应有专人负责质量监督,确保每一步骤都符合设计要求和施工规范。
- 对进场材料进行检验,不合格材料不得使用。
- 定期对施工设备进行检查和维护,确保其良好运行状态。
六、环境保护- 施工过程中应采取措施减少扬尘和噪音污染。
- 合理规划施工车辆的行驶路线,减少对周围环境的影响。

1 施工工艺技术1.1 总体施工方案挡土墙施工时基坑开挖采取分段跳槽开挖的方法,挡土墙墙身混凝土采取分层浇筑的方式施工。
1.2 施工工艺流程图图1.2-1 重力式挡土墙施工工艺流程1.3 施工准备1 施工前组织相关人员熟悉工程图纸和工程地质资料,充分了解设计标准,掌握设计意图。
施工方案技术交底等文件应审批完成并交付施工队伍。
逐级进行施工安全技术交底,并对边坡周边情况先进行现场踏勘调查,并进行比较是否与设计相符。
2 施工前布置好施工区域的供水、供电、天沟、排水沟、施工便道、挖土临时坡道、施工设施、材料堆放场及生活设施等的布置进行合理的安排。
用于防护工程的材料、机械设备安排进场,材质应符合设计要求、机械设备状况良好。
3 基坑开挖施工前应对附近的平面及高程控制点(或平面及水准加密点)进行测量复测,其测量成果须满足精度要求。
挡土墙施工前应先完善排水系统并保障施工便道通畅,路堤段挡土墙先施工路堤排水沟,路堑段挡土墙应先施工路堑天沟及路堑平台截水沟。
4 施工前对进行地质核查工作,并通知监理工程师及设计单位地质代表进行确认。
若发现实际地质条件与设计不符,特别是地基条件已发生变化,应及时通报监理工程师、设计单位地质代表,重新进行现场地质核查,根据实际地质条件确定是否需要进行设计变更。
1.4 测量放样1 基坑开挖前须根据相关工点挡墙的平面、立面、设计大样图及挡土墙参数表对该段挡土墙基坑进行详细的测量定位,开挖轮廓线在充分考虑施工作业宽度(模板安装)及墙体背面袋装砂夹卵砾石反滤层宽度后严格按1:0.25(路堑挡土墙)或1:0.2(路肩挡土墙)放坡至地面。
2 现场技术人员随后用白灰清晰标出开挖轮廓线,并在各轮廓角点、整里程断面或挡墙高度变化断面插设竹片桩,竹片桩上标明所在断面里程及下挖深度。
1.5 刷方与基坑施工1 挡土墙基坑开挖采用人工配合机械开挖,开挖时须按测量放样的平面范围实施,不得随意扩大基坑的开挖尺寸,不得随意损坏、扰动挡土墙墙背平台范围内的原状土层。
重力式挡土墙施工
方案
广三高速公路扩建工程S01标
K4+262.98~K4+800左幅重力式挡土墙
施工方案
中国第四冶金建设公司
广三高速公路扩建工程S01标项目经理部
二○○九年十二月四日
目录
一、工程概况 ................................................ 错误!未定义书签。
二、分项工程施工计划 ................................ 错误!未定义书签。
三、施工资源计划 ........................................ 错误!未定义书签。
四、重力式挡土墙施工技术方案................. 错误!未定义书签。
五、质量保证措施 ........................................ 错误!未定义书签。
六、确保工期的措施 .................................... 错误!未定义书签。
七、安全生产保证措施 ................................ 错误!未定义书签。
八、环境保护及消防安全措施..................... 错误!未定义书签。
九、紧急救援预案 ........................................ 错误!未定义书签。
附图一:重力式挡土墙施工进度计划
附图二:重力式挡土墙施工工艺流程图
重力式挡土墙施工方案
一、工程概况
广三高速公路是珠江三角洲地区通往粤西北、粤西和大西南的重要通道。
本项目路线总体呈东西走向,沿现有广三高速公路走向,起于佛山大沥雅瑶(接广佛高速公路雅瑶互通立交收费站),经大沥、松岗、南海狮山镇,终于三水区西南镇三茂铁路东侧(接建设中的三水至怀集高速公路)。
本工程为广三高速公路扩建工程路基桥涵施工项目第1合同段第1标段,全长1.8公里,施工桩号为K3+000~K4+800,主要构造物有雅瑶大桥、大沥表大桥、沥北互通式立交和A、B.C.D.E五个匝道及路基涵洞等工程组成。
广三高速扩建工程采用两边拓宽的施工方案,拓宽后路基宽度由24.5m变为41m。
由于征地范围内有大量房屋,拆迁困难,造价高,周围的土地有限,故在
K4+262.980~K4+800左幅增加了重力式挡土墙。
1、主要技术条件
公路等级:双向八车道高速公路
设计速度:100km/h
平均每公里交点数:0.56个(交点5个)
路基宽度:41米
2、单项工程数量表
3、主要材料
a、混凝土:本分项工程全部采用自制的混凝土。
二、分项工程施工计划
K4+262.980~K4+800左幅重力式挡土墙计划于 12月10日开工, 1月30日完工。
三、施工资源计划
1、投入施工机械设备
主要机具设备投入计划表
2、投入劳动力计划
主要劳动力使用计划表。
