锚索测力计计算公式
- 格式:doc
- 大小:19.50 KB
- 文档页数:1

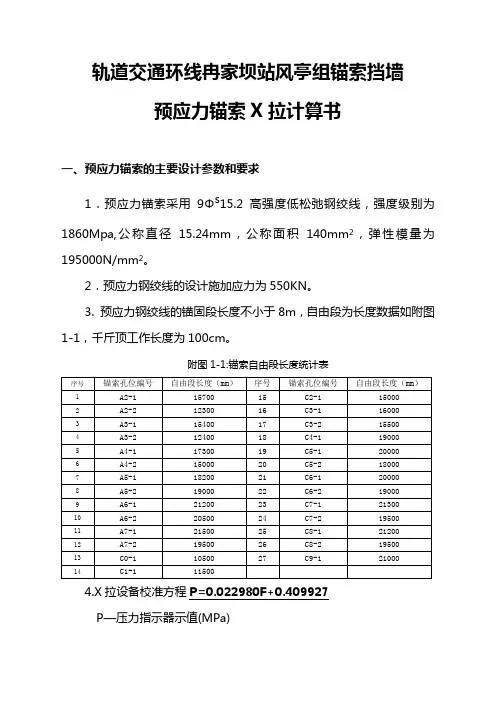

轨道交通环线冉家坝站风亭组锚索挡墙预应力锚索X拉计算书一、预应力锚索的主要设计参数和要求1.预应力锚索采用9Φs15.2高强度低松弛钢绞线,强度级别为1860Mpa,公称直径15.24mm,公称面积140mm2,弹性模量为195000N/mm2。
2.预应力钢绞线的设计施加应力为550KN。
3. 预应力钢绞线的锚固段长度不小于8m,自由段为长度数据如附图1-1,千斤顶工作长度为100cm。
附图1-1:锚索自由段长度统计表4.X拉设备校准方程P=0.022980F+0.409927P—压力指示器示值(MPa)F—标准力值(KN)二、预应力钢绞线的X拉程序X拉预应力钢绞线的主要机具有油泵、千斤顶和油表,千斤顶和油表必须经过配套标定之后才允许使用,标定单位必须通过国家有关单位认可。
一般标定的有效期限为6个月或使用300次或发现有不正常情况也须重新标定。
X拉采用液压千斤顶250t级进行X拉,X拉前先对钢绞线预调。
单根预调的目的是使一孔内的钢绞线达到顺直、受力均匀并具有一定的拉应力状态,消除钢绞线的非弹性变形,以便更好地控制X拉。
X拉过程中稳压持荷时间:分级稳压3 min,最后一级稳压不少于5min锁定。
简明工艺:锚具安装→一次X拉→…N次X拉→锁定。
X拉顺序:0→25%бcon→50%бcon→75%бcon→110%бcon 三、钢绞线X理论拉伸长值与压力表读数计算1.计算公式△L=PL/AE式中:P 预应力钢绞线的平均X拉力(N),L 预应力钢绞线的长度(mm)A 预应力钢绞线的公称面积,取140mm2E 预应力钢绞线的弹性模量,取195000N/mm22.理论伸长值与油表读数值计算(1)当施加压力=25%бcon=0.25*550KN=137.5KN时,伸长值与油表读数如下表:(2)当施加压力=50%бcon=0.5*550KN=275KN时,伸长值与油表读数如下表:(3)当施加压力=75%бcon=0.75*550KN=412.5KN时,伸长值与油表读数如下表:(3)当施加压力=110%бcon=1.1*550KN=605KN时,伸长值与油表读数如下表:3.X拉过程中的伸长值对比预应力钢绞线采用应力控制方法X拉时,应以伸长值进行校核,实际伸长值与理论伸长值的差值应符合设计要求,设计无规定时,实际伸长值与理论伸长值的差值应控制在±6%以内,否则应暂停X拉,待查明原因并采取措施予以调整后,方可继续X拉。
附:高边坡锚杆、锚索伸长量计算K19+760~K19+840高边坡一、预应力锚索计算:三个单元段张拉行程预应力钢绞线张拉伸长量:第一单元(20m)计算伸长量:=⨯⨯⨯⨯⨯==∆1401095.11020101001533EA PL L 73㎜ 第二单元(16.7m)计算伸长量:=⨯⨯⨯⨯⨯==∆1401095.1107.16101002533EA PL L 61㎜ 第三单元(13.4m)计算伸长量:=⨯⨯⨯⨯⨯==∆1401095.1104.13101003533EA PL L 49㎜ 张拉时第一单元伸长量:73-61=12㎜张拉时第二单元伸长量:61-49=12㎜张拉时第三单元伸长量:49㎜。
计算第一单位张拉力:KN L EA L p 8.322100010201401095.1123511=⨯⨯⨯⨯⨯⨯=∆= 计算第二单位张拉力:KN L EA L p 5.7841000107.161401095.1123522=⨯⨯⨯⨯⨯⨯=∆= 计算第三单位张拉力:KN L EA L p 60061000104.131401095.1493522=⨯⨯⨯⨯⨯⨯=∆= 第三单元张拉时,分五次施工加预应力: 第一次:600×0.3=180KN第二次:600×0.5=300KN第三次:600×0.75=450KN第四次:600×1.0=600KN第五次:600×1.1=660KN二、12m 长Φ32预应力锚杆计算: 设计抗拔拉张拉力:250KN=⨯⨯⨯⨯⨯==∆2.804100.21012102501533EA PL L 19㎜K19+440~K19+660高边坡一、8m 长Φ25预应力锚杆计算: 设计抗拔拉张拉力:60KN=⨯⨯⨯⨯⨯==∆9.390100.210810601533EA PL L 6.1㎜ 二、6m 长Φ25预应力锚杆计算: 设计抗拔拉张拉力:60KN=⨯⨯⨯⨯⨯==∆9.390100.210610601533EA PL L 5㎜K21+300~K21+580高边坡一、10m 长Φ25预应力锚杆计算: 设计抗拔拉张拉力:100KN=⨯⨯⨯⨯⨯==∆9.390100.21010101001533EA PL L 13㎜ 二、6m 长Φ25预应力锚杆计算: 设计抗拔拉张拉力:60KN=⨯⨯⨯⨯⨯==∆9.390100.210610601533EA PL L 5㎜。

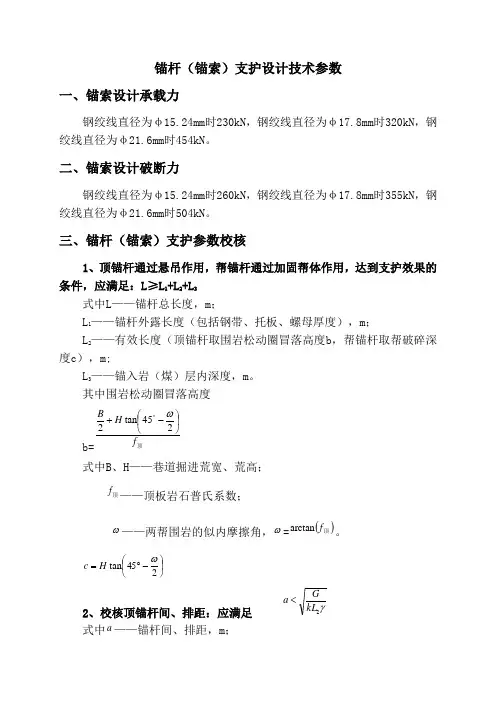

锚杆(锚索)支护设计技术参数一、锚索设计承载力钢绞线直径为φ15.24mm时230kN ,钢绞线直径为φ17.8mm时320kN ,钢绞线直径为φ21.6mm 时454kN 。
二、锚索设计破断力钢绞线直径为φ15.24mm时260kN ,钢绞线直径为φ17.8mm时355kN ,钢绞线直径为φ21.6mm 时504kN 。
三、锚杆(锚索)支护参数校核1、顶锚杆通过悬吊作用,帮锚杆通过加固帮体作用,达到支护效果的条件,应满足:L ≥L 1+L 2+L 3式中L ——锚杆总长度,m ;L 1——锚杆外露长度(包括钢带、托板、螺母厚度),m ;L 2——有效长度(顶锚杆取围岩松动圈冒落高度b ,帮锚杆取帮破碎深度c ),m;L 3——锚入岩(煤)层内深度,m 。
其中围岩松动圈冒落高度b=顶f H B ⎪⎭⎫ ⎝⎛-+︒245tan 2ω式中B 、H ——巷道掘进荒宽、荒高; 顶f ——顶板岩石普氏系数;ω——两帮围岩的似内摩擦角,ω=()顶f arctan 。
⎪⎭⎫ ⎝⎛-︒=245tan ωH c 2、校核顶锚杆间、排距:应满足γ2kL G a <式中a ——锚杆间、排距,m ;G ——锚杆设计锚固力,kN/根; k ——安全系数,一般取2;(松散系数)L 2——有效长度(顶锚杆取b );γ——岩体容重3、加强锚索长度校核,应满足d c b a L L L L L +++= 式中L ——锚索总长度,m ;aL ——锚索深入到较稳定岩层的锚固长度,m ;caa f f d K L 41⨯≥其中:K ——安全系数;1d ——锚索直径; af ——锚索抗拉强度,N/㎜2;c f ——锚索与锚固剂的粘合强度,N/㎜2;(10)?b L ——需要悬吊的不稳定岩层厚度,m ;c L ——托板及锚具的厚度,m ; dL ——外露张拉长度,m ;4、悬吊理论校核锚索排距:L ≤nF 2/[BH γ-(2F 1sin θ)/L 1] 式中 L---锚索排距,m ;B---巷道最大冒落宽度, m ;H---巷道最大帽落高度, m ;(最大取锚杆长度) γ---岩体容重,kN/m 3(包括顶煤+直接顶)L 1---锚杆排距, m,F 1---锚杆锚固力, kN;70F 2---锚索极限承载力, kN;θ---角锚杆与巷道顶板的夹角,75°; n---锚索排数,取1。

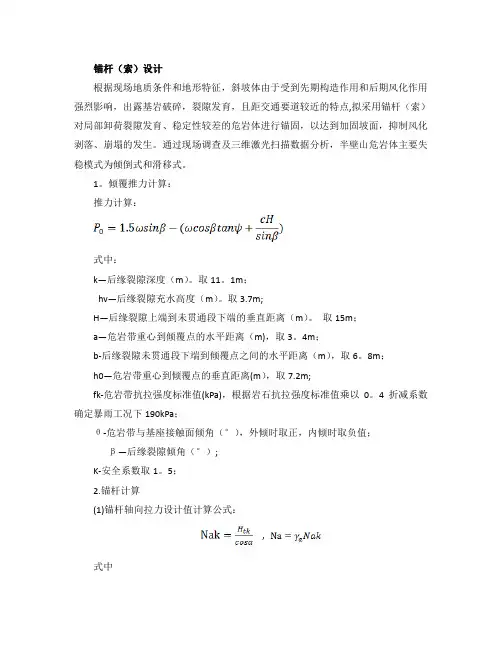

锚杆(索)设计根据现场地质条件和地形特征,斜坡体由于受到先期构造作用和后期风化作用强烈影响,出露基岩破碎,裂隙发育,且距交通要道较近的特点,拟采用锚杆(索)对局部卸荷裂隙发育、稳定性较差的危岩体进行锚固,以达到加固坡面,抑制风化剥落、崩塌的发生。
通过现场调查及三维激光扫描数据分析,半壁山危岩体主要失稳模式为倾倒式和滑移式。
1。
倾覆推力计算:推力计算:式中:k—后缘裂隙深度(m)。
取11。
1m;hv—后缘裂隙充水高度(m)。
取3.7m;H—后缘裂隙上端到未贯通段下端的垂直距离(m)。
取15m;a—危岩带重心到倾覆点的水平距离(m),取3。
4m;b-后缘裂隙未贯通段下端到倾覆点之间的水平距离(m),取6。
8m;h0—危岩带重心到倾覆点的垂直距离(m),取7.2m;fk-危岩带抗拉强度标准值(kPa),根据岩石抗拉强度标准值乘以0。
4折减系数确定暴雨工况下190kPa;θ-危岩带与基座接触面倾角(°),外倾时取正,内倾时取负值;β—后缘裂隙倾角(°);K-安全系数取1。
5;2.锚杆计算(1)锚杆轴向拉力设计值计算公式:,式中Nak -锚杆轴向拉力标准值(kN);Na -锚杆轴向拉力设计值(kN);Htk —锚杆所受水平拉力标准值(kN);α—锚杆倾角(°),设计取值为15°;γa-荷载分项系数,可取1.30;(2)锚杆钢筋截面图面积计算公式:锚杆截面积:As—锚杆钢筋或预应力钢绞线截面面积(m2);ξ2—锚杆抗拉工作条件系数,永久性锚杆取0.69,临时性锚杆取0。
92;γ0—边坡工程重要系数,取1。
0;fy—钢筋或预应力钢绞线的抗拉强度标准值(kN),取300N/ mm;(3)锚杆锚固体与地层的锚固长度计算公式:(4)锚杆钢筋与锚固砂浆间的锚固长度计算公式:锚固段长度按上述两个公式计算,并取其中的较大值。
式中:la—锚杆锚固段长度(m);frb-锚固段注浆体与地层间的粘结强度标准值(kPa);fb—锚固段注浆体与筋体间的粘结强度标准值(kPa);D—锚杆锚固段的钻孔直径(m);d-锚杆钢筋直径(m);γ0—边坡工程重要系数,取1。
