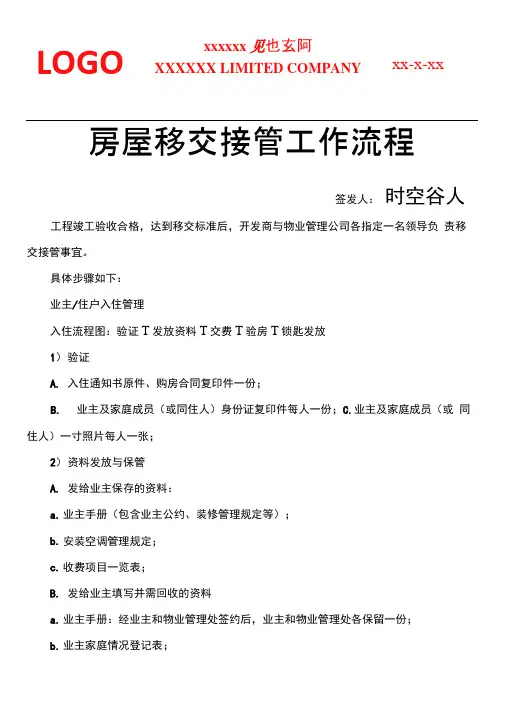

物业接管验收流程图

  • 格式:doc
  • 大小:36.00 KB
  • 文档页数:6

物业接管验收流程图

一、实物部分验收:

开发商通知物业公司

约定验收时间

开发商、承建商、物业公司

组成验收小组

物业共用部位、共用设施设备验收 房间内部设备设施验收

对机电设备、公用建筑/小型设施、室外给排水等逐项验收交接,填写记录:《工程项目交接表》 对房屋建筑、给排水、电气

等每间、每项、每个逐项检

查验收,填写记录:《房屋交接检查表》。

缺陷登记,填写记录《整改项目验收表》 N 确认检查结果

由施工方对缺陷部分进

行整改。

Y 物

管 施工方、管理处对整改项

进行验证,填写记录:《整改项目验收表》。

填写记录:《房屋交接验收单》;《工程资料移交清单》;《房屋共用部位及设施移交清单》;

《房屋附属设施设备移交清单》。

注:1.经初验同意接管的楼宇,不等于楼宇质量完全符合国家及设计标准,开发商不能排除承担整改质量缺陷的责任;

2.在相关规定的保修期结束时,经过物业公司认可后才能向施工单位支付保修金。

二、资料部分移交:

开发商、承建商、物业公司组成资

料验收小组

列出移交文件清单

根据文件清单内容对资料逐项进行移交

产权资料:

a项目批准文件

b用地批准文件

c建筑执

验收合格资料:

a竣工交付备案证明书

b工程竣工验收书

c消防工程验收合格证 工程技术资料:

a建筑、结构等工程全套竣工图纸及公用设备说明书、调试报告等。

b地质勘察报告;

c工程合同及开、竣工报告;

d工程预决算分项清单; 照

d业主清册等

d绿化验收合格证

e电梯使用合格证

f供电验收合格证

g供气验收合格证

h排污许可证

i供水验收合格证等。

e工程设计变更通知及技术核定单(包括质量事故处理记录);

f隐蔽工程验收记录;

g沉降观察记录及其沉降观察点布置图;

h钢材、水泥等主要材料的质量保证书;

i水、电、空调、电梯等设备及卫生洁具的检验合格证;

j机电设备订购合同、单台设备的说明书、试验记录及系统调试记录等

缺陷登记,填写记录:

《工程资料移交清 N

确认检查结果 Y

移交物业管理公司 单》交发展商

注:资料移交最迟在开发商将资料报送市城建档案馆的同时,移交一份到物业公司存档。
