振冲碎石桩桩间距计算方法
- 格式:xls
- 大小:15.50 KB
- 文档页数:2
fpsk
fakEsfpkfsk
地基承载力压缩模量桩体承载力特征值桩间土处理后特征值
2001245080m
面积置换率
fpsk=m*fpk+(1-m)*fsk
m=(d/de)(d/de)
De=1.05S
单位置换率
de单位平方米桩处理范围圆
范围
d桩体直径
S桩间距
fpsk
fakEsfpkfsk
地基承载力压缩模量桩体承载力特征值桩间土处理后特征值
2001245080m
面积置换率
fpsk=m*fpk+(1-m)*fsk
m=(d/de)(d/de)
De=1.05S
单位置换率
de单位平方米桩处理范围圆
范围
d桩体直径
S桩间距
振冲碎石桩定额
振冲碎石桩定额是指在地基处理工程中,采用振冲法将石桩振入地下,以加固地基或改善地基承载力的一种施工方法。振冲碎石桩定额是指按照一定的施工工艺和标准,对振冲碎石桩施工所需的各项工程量进行计算和预估,从而确定施工所需的人力、物力和时间等资源,以及项目的成本和工期。
振冲碎石桩定额的计算主要包括以下几个方面:
1. 桩长计算:根据地质勘探资料和设计要求,确定振冲碎石桩的设计长度。桩长的计算要考虑到地层的承载力、桩的直径和施工工艺等因素,确保桩的稳定和承载力满足设计要求。
2. 碎石量计算:振冲碎石桩的施工过程中,需要将一定规格的碎石注入到桩内,以填充桩孔并增加桩的承载力。碎石量的计算要考虑到桩孔的直径、长度和碎石的填充率等因素,确保碎石的用量满足设计要求。
3. 施工时间计算:振冲碎石桩的施工时间主要包括振入桩身和注入碎石两个阶段。施工时间的计算要考虑到桩长、工作效率和设备性能等因素,确保施工进度满足项目的要求。
4. 人力和设备计算:振冲碎石桩的施工需要一定数量的工人和设备。人力和设备的计算要考虑到施工工艺、施工条件和施工进度等因素,确保施工安全、高效和经济。
5. 成本估算:振冲碎石桩的施工成本主要包括人工费、设备费、材料费和管理费等方面。成本估算要考虑到施工工艺、施工条件和市场价格等因素,确保成本控制在合理的范围内。
振冲碎石桩定额的编制需要结合实际工程情况和施工要求进行,具体的计算方法和定额标准可根据工程的不同而有所差异。在实际施工中,还需要对振冲碎石桩的施工过程进行监控和质量检验,确保施工质量符合设计要求。
振冲碎石桩定额的编制对于振冲碎石桩施工的组织和管理具有重要意义。通过合理的定额计算和预估,可以有效控制施工成本和工期,确保施工质量和安全。同时,定额的编制也为振冲碎石桩施工提供了科学依据,为工程的顺利进行提供了保障。
振冲碎石桩方案
振冲碎石桩是一种新兴的地基加固技术,主要是针对软土地基等地质条件不良的情况下采用,可以有效地提高地基的承载力和稳定性。该技术已被广泛应用于建筑、桥梁、隧道、码头等领域,取得了良好的效果。下面将对振冲碎石桩的方案进行详细介绍。
一、振冲碎石桩的基本原理
振冲碎石桩是一种通过高频振动器和特殊工具,将破碎钻头逐渐推进地下,同时将破碎钻头周围土壤剪切、挤压和摩擦,使土壤变形、密实和加固的技术。其基本原理是通过高频振动器振动起动破碎钻头,并以一定速度推进深入地下,振动过程中,破碎钻头产生的振动波传导到周边土体中,以逐层递进的方式将土体破碎、压实、加固。破碎后的土体与位于破碎钻头周围的碎石骨料自然混合,形成一根密实的碎石桩,从而提高地基的承载力和稳定性。
二、振冲碎石桩的施工工艺
振冲碎石桩的施工工艺包括以下步骤:
1、现场实地勘测:在实施振冲碎石桩之前,需要先进行现场实地勘测,确定振冲碎石桩的施工位置、数量和尺寸,以及周围土壤的性质等。
2、现场准备:准备施工所需的设备和材料,包括振动器、破碎钻头、钢管、碎石骨料、水泥、砂浆等。 3、孔洞钻探:根据设计要求,在施工位置下方采用孔洞钻探设备进行钻探,直到达到设计要求的深度和直径,并同时进行取土和标识。
4、破碎钻头安装:将破碎钻头安装在振动器上,逐渐将振动器伸入孔洞中,直到破碎钻头接触土体。
5、振动施工:通过调节振动器的功率和频率,将破碎钻头逐层递进,进行振动破碎和碾压,同时,将碎石骨料不断加入到孔洞中,以形成碎石桩。
6、洞口处理:施工完成后,需要进行孔洞内部的处理,主要包括补充一定量的水泥和砂浆,加强碎石桩的稳定性和密实度。
7、验收和测试:施工完成后,需要进行验收和测试,主要包括检查碎石桩的深度、直径和密实度等,以确保施工质量符合设计要求。
三、振冲碎石桩的优点和适用范围
1、增强地基承载力:振冲碎石桩可以将原有的松散土层破碎、压实和加固,从而增强地基的承载能力,减小地基沉降。
振冲碎石桩
振冲(水冲)碎石桩用于各类可液化土的加密和抗液化处理。适用于处理砂土、粉土、粉质粘土、素填土和杂填土等地基。对于处理不排水抗剪强度小于20kPa的饱和粘性土和饱和黄土地基,应在施工前通过现场试验确定适用性。
一、 材料要求
1 桩体材料:可用含泥量水大于5%的碎石、卵石、矿渣或其他性能稳定的硬质材料,不宜使用风化易碎的石料。常用的填料粒径为:30kW振冲器20~80mm;55KW振冲器30~100mm;75KW振冲器40~150mm。
2 褥垫层材料:宜用碎石,有良好级配,最大粒径不宜大于50mm。
3 成桩用水:可用自来水,有条件地方为节约用水可使用无毒无腐蚀性的中水,不可用污水。
二、 主要机具
1 振冲器:国内各型号振冲器主要技术参数见表1。

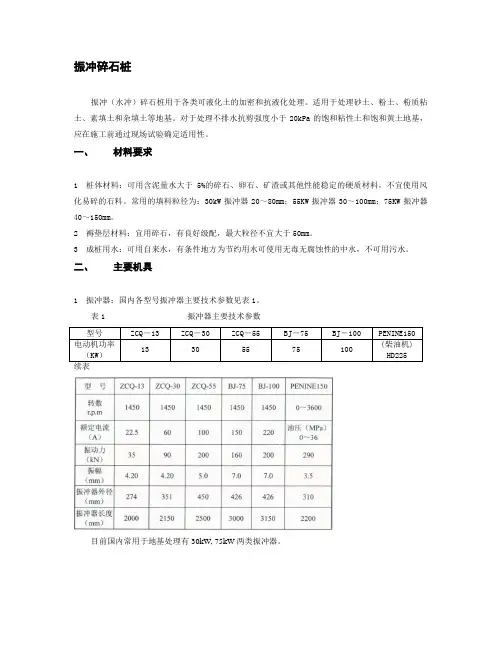

表1 振冲器主要技术参数
型号 ZCQ-13 ZCQ-30 ZCQ-55 BJ-75 BJ-100 PENINE150
电动机功率(KW) 13 30 55 75 100 (柴油机)
HD225
续表
目前国内常用于地基处理有30kW, 75kW两类振冲器。 2起吊机具:可用汽车吊、履带吊或自行井架式专用车。根据施工经验,采用汽车吊施工比较方便,采用汽车吊的起吊力,30kW振冲器宜大于80kN, 75kW振冲器宜大于160kN,起吊高度必须大于施工深度。
3填料机具:填料机具可用装载机或人工手推车。用装载机30kW振冲器配0.5m以上的为宜,75kW振冲器配1.0m,以上的为宜。
4电器控制设备:目前有手控式和自控式两种控制箱。手控式施工过程中电流和留振时间是人工按电钮控制。自动控制式可设定加密电流值,当电流达到加密电流值能自动发出信号,该控制系统还具有时间延时系统用于留振时间控制。为保证施工质量不受人为因素影响,应选用自动控制装置。
5供水设备。
供水泵要求压力0.5~10MPa,供水量20~40m/h。
6排泥浆设备。
振冲碎石桩法
振冲碎石桩法是一种利用振动和冲击力使石料下沉并形成桩的方法。该方法可以在较短的时间内快速地完成桩基施工,适用于土层较硬或有石层的地形。
该方法的工作原理是,通过振动和冲击力使石料下沉,同时将周围的土壤压实,形成一个坚实的基础。施工过程中使用的振锤是具有较大振幅和频率的机械设备,可以在土层中产生高强度的振动和冲击力,使石料下沉,同时将周围的土壤密实。
该方法的优点是施工速度快,施工设备简单,适用范围广,对于土层较硬或有石层的地形施工效果好,可以有效地提高工程的质量和效率。但是该方法也存在一定的局限性,如施工过程中易产生噪音和振动,需要特别注意施工安全问题。
总之,振冲碎石桩法是一种快速、高效的桩基施工方法,适用于土层较硬或有石层的地形。
