装配式预应力混凝土空心板桥计算第Ⅰ部分上部构造计算一、设计资料及构造布置(一)设计资料1.跨径:,计算跨径l= m,m。
2.荷载:汽车—20级,挂车—100,。
3.桥面净宽:m,m。
4.主要材料:混凝土:预制行车道板40号混凝土,桥面铺装及接缝亦用40号混凝土,其余均为25号混凝土。
(7φ5)钢绞线,R b y =1860Mpa,普通筋直径d≥12mm者采用Ⅱ级钢筋,直径d<12mm者采用Ⅰ级钢筋(但吊环必须用Ⅰ级钢筋)。
5.施工要点:预制块件在台座上用先张法施加预应力,张拉台座长度假定为70m。
设计时要求预制板混凝土强度达到80%时才允许放松预应力筋。
计算预应力损失时计入加热养护温差20℃所引起的损失。
预应力钢绞线应进行持荷时间不少于5min的超张拉。
安装时,应待接缝及现浇层混凝土与预制板结合成整体后再敷设铺装层及安装人行道板等。
6.技术标准及设计规范:(1).《公路工程技术标准》(JTT01—88);(2).《公路桥涵设计通用规范》(JTJ021—89);(3).《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ023—85),以下简称《预桥规》。
(4).《桥梁工程》2001,范立础主编,人民交通出版社出版。
(5).《公路桥涵设计手册》〈梁桥·上册〉(1996),徐光辉、胡明义主编,人民交通出版社出版。
(二)、构造及设计要点1.主梁片数:每孔8片。
2.预制板厚85cm,每块宽100cm。
3.%,由8~(加膨胀剂),无磨损,故考虑部分参与梁板受力。
4.在预制人行道板时,应预留泄水管孔洞。
5.其它未尽事项,参见各设计图。
6.主梁预制尺寸,梁长等详见设计图。
二、横截面布置横截面布置见图1—2,行车道部分的预制板厚85cm,每块底宽100cm。
%,由支座垫石调整。
人行道部分,边缘悬出行车道板以外25cm。
三、毛截面几何特性(见图1—3)(注:1—3为中板断面)(一)、毛截面面积全断面对1/2板处的静矩:对称部分消去,即只计算铰对1/2板高的静矩。
S328庙祖线鸡冠洞至祖师庙改建工程JZ-1标先张法预应力空心板张拉计算书一、工程概况及材料参数我标段南沟桥、西坪桥上部构造设计为20m先张法预应力空心板,两桥共计27片,在嵩县建强水泥制品厂集中预制。
共设置四线梁槽,一线梁槽布置4片梁,钢绞线全长88.33m。
为保证预应力工程质量,现将张拉控制程序及计算说明如下:1、张拉程序按规定的张拉顺序由270KN千斤顶逐根拉至初应力(10%σcon)、再由初应力张拉至20%σcon,量测10%-20%σcon伸长量,作为初应力以下的推算伸长值。
检查锚具、连接器无问题后,整体张拉钢绞线由两台3000KN千斤顶张拉同步顶进活动横梁,在轨道上向前移动。
必须保持横梁平行移动,预应力筋均匀受力,油泵分级加载张拉至控制应力,持荷5分钟,然后拧紧锚固螺母,量测伸长值做校核,实际伸长值与理论伸长值的误差应控制在6%以内。
2、材料参数本标段采用抗拉强度标准值1860Mpa公称直径d=15.2mm的低松弛高强度钢绞线,其力学性质符合《预应力混凝土用钢绞线》(GB/T5224-2003)的规定,弹性模量E=1.95×P105Mpa,张拉控制应力1260Mpa。
二、张拉理论伸长量计算根据规范要求,先张法采用一端张拉,另一端固定,其中预应力筋张拉控制应力为1260Mpa。
1、100%张拉控制力的理论伸长量计算公式:△L= P*L/ Ap*Ep式中:P——设计张拉力(N)L——张拉钢绞线长度(mm)Ap——钢绞线截面面积(mm2)Ep——钢绞线弹性模量(N/mm2)P=1260*140=176400NL=88330mmAp=140mm2Ep=195000Mpa△L= P*L/Ap*Ep=176400*88330/140*195000=570.7mm误差按±6%控制,预应力筋伸长量实测值合格范围:536.5~605mm。
2、10%张拉控制力的理论伸长量计算△L= P*L/Ap*Ep=17640*88330/140*195000=57.1mm3、20%张拉控制力的理论伸长量计算△L= P*L/Ap*Ep=35280*88330/140*195000=114.1mm4、90%张拉控制力的理论伸长量计算△L= P*L/Ap*Ep=158760*88330/140*195000=513.7mm三、张拉油压表读数计算张拉控制应力σcon=1260MPa,单根钢绞线控制张拉力为:Ng=σcon ×Ap=176.4KN,整体控制张拉力为:20m中板: Ny=18根×Ng=3175.2KN;双顶张拉:3175.2KN/2=1587.6KN20m边板: Ny=20根×Ng=3528KN;双顶张拉:3528KN/2=1764KN1、千斤顶(小顶1)与油压表回归方程压力表编号:242、千斤顶编号:1310749、回归方程:P=0.2281216F-0.276513 2、千斤顶(小顶2)与油压表回归方程压力表编号:294、千斤顶编号:1310742、回归方程:P=0.225187F+0.324743 3、千斤顶(大顶1)与油压表回归方程:压力表编号:2783、千斤顶编号:16011、回归方程:P=0.018113F-0.390437 4、千斤顶(大顶2)与油压表回归方程:压力表编号:6174、千斤顶编号:16012、回归方程:P=0.0179971F-0.420347 5、单根钢绞线油表读数(小顶1)(1)10%σconP=0.2281216F-0.276513= 0.2281216*17.64-0.276513=3.75MPaP=0.2281216F-0.276513= 0.2281216*35.28-0.276513=7.77Mpa(3)100%σconP=0.2281216F-0.276513= 0.2281216*176.4-0.276513=39.96Mpa 6、单根钢绞线油表读数(小顶2)(1)10%σconP=0.225187F+0.324743= 0.225187*17.64+0.324743=4.30MPa(2)20%σconP=0.225187F+0.324743= 0.225187*35.28+0.324743=8.27Mpa(3)100%σconP=0.225187F+0.324743= 0.225187*176.4+0.324743=40.05Mpa7、18根钢绞线油表读数(大顶1)(1)10%σconP=0.018113F-0.390437= 0.018113*158.76-0.390437=2.49MPa(2)20%σconP=0.018113F-0.390437= 0.018113*317.52-0.390437=5.36MPa(3)90%σconP=0.018113F-0.390437= 0.018113*1428.84-0.390437=25.49Mpa (4)100%σconP=0.018113F-0.390437= 0.018113*1587.6-0.390437=28.37MPa 8、18根钢绞线油表读数(大顶2)(1)10%σconP=0.0179971F-0.420347= 0.0179971*158.76-0.420347=2.44MPa (2)20%σconP=0.0179971F-0.420347= 0.0179971*317.52-0.420347=5.29MPa (3)90%σconP=0.0179971F-0.420347= 0.0179971*1428.84-0.420347=25.29MPa (4)100%σconP=0.0179971F-0.420347= 0.0179971*1587.6-0.420347=28.15Mpa 9、20根钢绞线油表读数(大顶1)P=0.018113F-0.390437= 0.018113*176.4-0.390437=2.8MPa(2)20%σconP=0.018113F-0.390437= 0.018113*352.8-0.390437=6.00MPa(3)90%σconP=0.018113F-0.390437= 0.018113*1587.6-0.390437=28.37Mpa (4)100%σconP=0.018113F-0.390437= 0.018113*1764-0.390437=31.56MPa 10、20根钢绞线油表读数(大顶2)(1)10%σconP=0.0179971F-0.420347= 0.0179971*176.4-0.420347=2.75MPa (2)20%σconP=0.0179971F-0.420347= 0.0179971*352.8-0.420347=5.93MPa (3)90%σconP=0.0179971F-0.420347= 0.0179971*1587.6-0.420347=28.15MPa (4)100%σconP=0.0179971F-0.420347= 0.0179971*1764-0.420347=31.33Mpa四、张拉控制参数计算成果表。

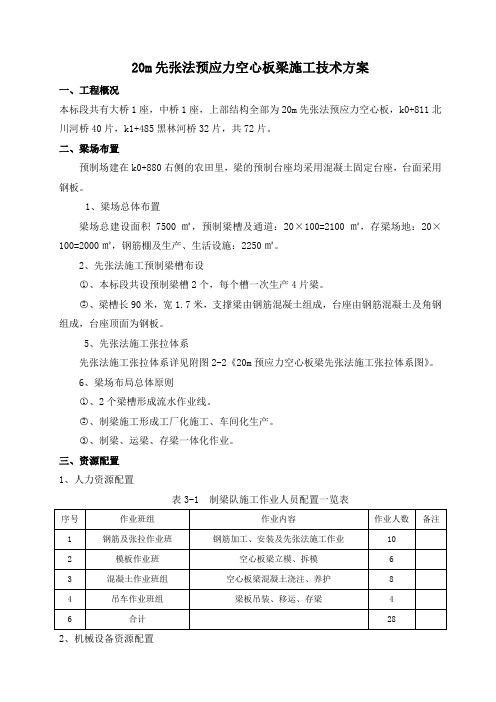

20m先张法预应力空心板梁施工技术方案一、工程概况本标段共有大桥1座,中桥1座,上部结构全部为20m先张法预应力空心板,k0+811北川河桥40片,k1+485黑林河桥32片,共72片。
二、梁场布置预制场建在k0+880右侧的农田里,梁的预制台座均采用混凝土固定台座,台面采用钢板。
1、梁场总体布置梁场总建设面积7500㎡,预制梁槽及通道:20×100=2100㎡,存梁场地:20×100=2000㎡,钢筋棚及生产、生活设施:2250㎡。
2、先张法施工预制梁槽布设○1、本标段共设预制梁槽2个,每个槽一次生产4片梁。
○2、梁槽长90米,宽1.7米,支撑梁由钢筋混凝土组成,台座由钢筋混凝土及角钢组成,台座顶面为钢板。
5、先张法施工张拉体系先张法施工张拉体系详见附图2-2《20m预应力空心板梁先张法施工张拉体系图》。
6、梁场布局总体原则○1、2个梁槽形成流水作业线。
○2、制梁施工形成工厂化施工、车间化生产。
○3、制梁、运梁、存梁一体化作业。
三、资源配置1、人力资源配置表3-1 制梁队施工作业人员配置一览表2、机械设备资源配置表3-3 梁场主要机械设备、锚具及其他设备一览表四、施工准备1、原材料进场检验○1、钢绞线按业主及总监办指定检验单位进行取样委外送检,并出据试验报告,并上报代表处审批,合格后方可进行使用。
○2、张拉千斤顶及所配油压表按总监办指定地点进行检验,并出据检验报告,报代表处审批。
○3、梁板C50混凝土采用商品混凝土,并做相关试验并出据试验报告,报监理代表处进行审批,经代表处审批合格后方可进行施工。
○4、施工所用钢筋按规范规定进行自检,并经驻地办抽检合格后方可进行使用。
2、其他方面○1、梁场的一切电器设备及动力、照明电缆、电线做全面安全检查。
○2、张拉梁槽两端网式防护栏,并挂安全警示牌。
五、空必板梁施工流程及施工方法1、施工流程20m预应力先张法空心板梁施工工艺流程详见附图5-1《预应力先张法空心板梁施工工艺流程》。
1 绪论1.1 概述1.1.1 简支梁桥概述由一根两端分别支撑在一个活动支座和一个铰支座上的梁作为主要承重结构的梁桥。
属于静定结构。
是梁式桥中应用最早、使用最广泛的一种桥形。
其构造简单,架设方便,结构内力不受地基变形,温度改变的影响。
1.1.2 简支梁桥受力特点简支梁桥是静定结构,其各跨独立受力。
桥梁工程中广泛采用的简支梁桥有三种类型:1) 简支板桥。
简支板桥主要用于小跨度桥梁。
按其施工方式的不同分为整体式简支板桥和装配式简支板桥;装配式板桥是目前采用最广泛的板桥形式之一。
按其横截面形式主要分为实心板和空心板。
根据我国交通部颁布的装配式板桥标准图,通常每块预制板宽为1.0m,实心板的跨径范围为1.5-8.0m,主要采用钢筋混凝土材料;钢筋混凝土空心板的跨径范围为6—13m;而预应力混凝土空心板的跨径范围为8-16m。
2)肋梁式简支梁桥(简称简支梁桥)。
简支梁桥主要用于中等跨度的桥梁。
中小跨径在8-12m时,采用钢筋混凝土简支梁桥;跨径在20-50m时,多采用预应力混凝土简支梁桥。
在我国使用最多的简支梁桥的横截面形式是由多片T形梁组成的横截面。
3)箱形简支梁桥。
箱形简支梁桥主要用于预应力混凝土梁桥。
尤其适用于桥面较宽的预应力混凝土桥梁结构和跨度较大的斜交桥和弯桥。
1.1.3 预应力混凝土简支梁桥在我国的发展我国修建预应力混凝土连续体系梁桥最早在铁路部门,1966 年在成昆线用悬臂拼装法建成国内第一座预应力混凝土铰接连续梁桥――旧庄河桥,跨24m+48m+24m。
第一座预应力混凝土连续梁桥是1975 年建成的北京枢纽东北环线通惠河桥,跨度26.7m+40.7m+26.7m。
1979 年9 月建成兰州黄河桥(47m+3×70m+47m)为悬臂浇筑的分离式双室箱梁桥,进一步推动了预应力混凝土连续梁的修建和发展。
此后,相继建成湖北沙洋汉江公路桥,云南怒江桥,台州灵江桥等一大批特大跨公路连续梁桥。
筑龙网WW W.ZH U L ON G.C OM****高速公路第21合同段2#空心板预制场预应力空心板(先张法)所用预应力钢材采用1×7-15.24-1860-Ⅱ级钢绞线,其力学性能为:强度>1860MPa ,延伸率>3.5%,弹性模量(实测值)为:E=197GPa 。
Ⅱ级松弛,符合GB/T5224-2003和ASTMA416-98标准要求,所采用的张拉设备如下:张拉机具油泵型号为:ZB500型。
千斤顶型号为:YC300A-400、YC300A 、YC25。
仪表型号为:Y-150。
所用千斤顶、压力表均已委托******建筑工程学院试验中心标定。
详见«千斤顶标定试验报告»。
一、 伸长值及应力控制: 1、 锚端张拉应力控制为:δk =0.72R by =0.72×1860=1339 MPa2、 单根钢绞线张拉端控制力为: N k =140mm 2×1339 MPa=187460N=187.5KN3、 张拉端控制力为(一端同时多根钢绞线张拉,两台千斤顶): ①、 中板(14根钢绞线) N k =187.5KN ×14/2=1312.5 KN ②、 边板(15根钢绞线) N k =187.5KN ×15/2=1406.25 KN筑龙网WW W.ZH U L ON G.C OM4、 钢绞线理论伸长值: ΔL 理=(P ×L )/(A y ×E g )P —张拉端控制力为187.5×103N L--钢绞线有效长度(mm )。
由于本预制场为4槽布置,钢绞线有效长度不相等,故计算时须实际丈量其有效长度(有效长度为钢绞线两端工具锚夹片内口距离)。
A y —钢绞线截面积为140mm 2 E g —钢绞线弹性模量ΔL 理=(187.5×103N ×L )/(140mm 2×1.97×105N/ mm 2)=0.006798405L 5、 钢绞线实际伸长值:ΔL 实=ΔL 1+ΔL 2ΔL 1—从初应力至最大张拉应力间的实际丈量伸长值(mm ) ΔL 2--初应力时的理论推算值(mm ),初应力控制为最大张拉力的10%,即P 初=0.08P=0.10×187.5×103N=18.75×103N 。
桥梁设计(K0+347.8正交6孔20m预应力混凝土空心板桥,全长125.08m)计算书8-20米装配式预应力混凝土简支空心板结构(概述部分)一、桥梁所处位置条件:桥址位于河南省郑州市郊区,区域内地貌单元为低山区,地形相对平坦。
属温带大陆性季风气候,四季分明,年平均气温21℃,年降雨量990mm,无霜期199天,标准冻结深度0.25m。
本次在勘察深度范围内,地质均以为粉土层。
查询《中国地震动参数区划图》(GB18306-20XX)得,本项目区域地震动峰值加速度为0.06g,按基本地震烈度Ⅵ度抗震设防。
二、设计荷载:汽车荷载:公路-I级;洪水频率:桥梁洪水频率为百年一遇。
三、跨径及桥宽:标准跨径:20m;主梁全长:19.96米;计算跨径:19.5米;桥宽:净8.0+2×0.5m四、材料:采用C50混凝土预制预应力空心板,栏杆和人行道板采用C30混凝土,C50防水混凝土和沥青混凝土磨耗层;铰缝采用C50细石混凝土浇注,封锚采用C50混凝土。
普通钢筋主要采用HRB335级钢筋和R235级钢筋,预应力钢筋为1860型钢绞线。
板式橡胶支座五、预应力工艺1)张拉台座应有足够的强度及稳定性,两端预应力钢筋锚固横梁、放张砂筒等应有可靠的固定等安全防范措施,防治上翻、滑脱等安全事故的发生。
2)预制空心板预应力钢筋必须待混凝土强度达到设计混凝土强度等级的85%后,且混凝土龄期不小于7天,方可放张。
在条件具备时适当增加龄期,提高混凝土弹性模量,减少反拱度。
3)部份预应力钢筋两端采用的硬塑料套管或硬塑料围裹密实等失效措施应稳固牢靠。
六、空心板安装1)上构施工顺序:预制空心板→安装空心板→铰缝封底缝,砂浆强度达到设计强度的50%后→浇筑铰缝→浇筑桥面现浇层→浇筑沥青混凝土铺装及附属设施→成桥。
2)在运输预应力混凝土空心板时,一定要采取措施,勿使预应力产生的负弯矩起破坏作用。
可采取措施给空心板施加一个正弯矩。
3)预制空心板采用设吊孔穿束兜板底加扁担的吊装方法。
中桥小桥20m、13m先张法空心梁板预应力张拉计算书一、工程概况佛山市北滘至均安公路主干线高赞至均安南沙段第一标20m先张法宽幅空心板总计124片,其中中板预制宽度为159cm,边板预制宽度为159.5cm,边板设27.5cm的悬臂,板高95 cm。
13m先张法宽幅空心板总168片,其中中板124cm,边板139.5cm,边板设62.5cm悬臂,板高60cm,采用预制吊装施工法。
槽式台座长90m,每次可制20m空心板4片。
预应力钢绞线采用高强低松弛钢绞线,标准强度1860Mpa,张拉控制应力为75%(1395Mpa),截面面积Ap=140mm2,弹性模量Ep=1.95×105Mpa,各钢绞线平行布置于底板,单根有效长度L=84.5m。
为节省材料,两端采用JL25高强精轧螺纹粗钢筋接长。
精轧螺纹钢截面面积A p’=490.9mm2,弹性模量Ep’=2.0×105Mpa,总接长L’=7.8m。
二、施工张拉力及伸长量计算依据《公路桥涵施工技术规范》(JTJ 041-2000)相关计算公式,计算如下:1、计算预应力钢筋平均张拉力Pp=式中:Pp—预应力钢筋平均张拉力(N);P —预应力钢筋张拉端的张拉力(N);x —从张拉端至计算截面的孔道长度(m);θ—从张拉端至计算截面曲线孔道部分切线的夹角之和(rad);k —孔道每米局部偏差对摩擦的影响系数;μ—预应力筋与孔道壁的摩擦系数。
2、计算预应力钢筋伸长量ΔL=式中:ΔL—预应力筋的理论伸长值(mm);Pp—预应力筋的平均张拉力(N);L —预应力筋的长度(mm);Ap—预应力筋的截面面积(mm2);Ep—预应力筋的弹性模量(Mpa);钢绞线束无弯角、无管道摩擦,故单根平均张拉力:P单=1860×0.75×140=195300N计算伸长量:ΔL钢绞线=195300×84500÷(140×195000)=604mmΔL螺纹钢=195300×7800÷(490.9×200000)=16mmΔL单=ΔL钢绞线+ΔL螺纹钢=604+12=620mm总伸长值与单根长度相等,中板与边板伸长值相同,只不过中板总张拉力为:3515.4kN(18根);边板总张拉力为:4101.3kN(21根)。
20m先张空心板预应力施工方案一、工程概况和主要工程数量1、概况本标段有空心板梁108片,其结构全部为先张法预应力钢筋磴空心板。
2、工期预制板制作:2010年9月10 H-2010年12月31日预制板安装:2010年11月1日一2011年2月10日3、空心板主要工程数量二、设计要素:20m先张空心板中板设计采用15根①S15.2预应力钢绞线,边板设计采用16根①S15.2预应力钢绞线,单根预应力筋的设计张拉控制应力1357. 8Mpa,相应的张拉控制力P单=188. 7KN,施加预应力采用张拉力和伸长值双控张拉施工。
预应力空心板中板钢绞线布置图预应力空心板边板钢绞线布置图三、预应力筋张拉程序:0-初应力0. O5 6k->1. 05 6 k(持荷2min) - 0- 6 k(锚固)四、预应力施工主要控制参数1、油压表应显示的压力读数:由于本张拉工艺采用两台型号相同的千斤顶(YCW250B )在一端对一片空心板的全部钢绞线同步整体张拉,假定千斤顶的摩阻损失为2%,则张拉过程中每台千斤顶在0. 1 § k、0. 2 § k、0. 5 § k、§ k、及1.05 6 k 各阶段的张拉力分别如下表:根据0588#和0589#两台YCW250B千斤顶及其配套油压表7346#和0721#的标定检测结果(详见附件),该两台千斤顶张拉时,相应油压表在Po. 05k、Po. Ik、Po. 2k、Po. 5k、Pk及Pl. 05k、各阶段应显示的读数分如下表:2、预应力筋理论伸长值AL理20m先张空心板预制台座共设一条作业线,该条作业线上预应力钢绞线的理论伸长值A L理计算如下表:3、预应力筋的实际伸长值AL实:设从初应力60 ( 5 o=5% 5 K)至最大张拉应力1.055 K之间的实测伸长值为ALi (mm),从0到初应力之间的推算伸长值为AL2 (mm)(本预应力施工中,AL2即取从5% 8 K到10% 6 K之间的量测伸长值),贝!J:AL 实二AL1+AL2 (mm) 解决方案,待监理工程师审查后,方可继续张拉。
20米空心板预应力张拉方案与参数计算引言:预应力技术是一种通过人工施加预先的压应力的方法来改善混凝土材料性能的工艺技术。
在大跨度的空心板结构中,预应力技术被广泛应用。
本文将以一种20米空心板为例,介绍其预应力张拉方案的设计和参数计算。
1.张拉方案设计:在设计预应力张拉方案时,需要考虑混凝土的强度、空心板的受力性能、预应力筋的位置和数量等。
以下是一种可能的预应力张拉方案设计:1)预应力筋的数量:根据空心板的设计要求和受力分析,确定预应力筋的数量。
一般情况下,预应力筋的数量应尽量减少,以降低成本和减小对混凝土的影响。
2)预应力筋的位置:确定预应力筋的位置,一般采用的是对称布置方式。
在空心板的两侧分别布置预应力筋,以保证空心板的平衡性和受力均匀性。
3)预应力筋的张拉力:通过受力分析和结构设计,确定预应力筋的张拉力。
张拉力的大小将直接影响到空心板的受力性能和承载能力。
2.参数计算:以下是预应力张拉方案的参数计算:1)混凝土的强度:根据空心板的设计要求和要求承受的荷载,确定混凝土的抗压强度等级。
根据混凝土抗压强度的参数,可以确定预应力筋的张拉力等。
2)预应力筋的截面积:根据空心板的设计要求和预设的预应力筋位置,计算出预应力筋的截面积。
预应力筋截面积的确定,将直接影响到预应力筋的张拉力和混凝土的受力性能。
3)预应力筋的伸长量:根据空心板的设计要求和张拉力的大小,计算出预应力筋的伸长量。
预应力筋的伸长量与预应力筋的长度和张拉力值有关,通过计算可以确定。
预应力筋伸长量的计算公式如下:△L=L×f/Es其中,△L是预应力筋的伸长量,L是预应力筋的长度,f是预应力筋的拉应力,Es是预应力筋的弹性模量。
结论:本文以一种20米空心板为例,介绍了预应力张拉方案的设计和参数计算。
通过合理的方案设计和精确的参数计算,可以保证空心板的受力性能和结构稳定性,提高空心板的承载能力,并确保结构的安全性。
淮安盐城高速公路HY—HA2合同段(20米板梁)预应力先张法板梁张拉计算书编制:日期:审核:日期:批准:日期:江苏捷达交通工程集团有限公司HY—HA2标项目部先张法预应力板梁张拉计算书一、 类型: 长为20米的先张法预应力板梁。
二、 计算公式:△L=P P L/A P E P式中:△L=张拉伸长值(cm );P P =预应力钢筋张拉力(N );取值:P P =1339×140=187460 NL=预应力钢筋长度(cm );取值:L=8640+288-560=8368 cm E P =预应力钢筋弹性模量(Mpa );E P =2.07×105 Mpa A P =预应力钢筋截面面积(mm2);A P = 140 mm 2三、 计算值:△L=P P L/A P E P =187460×8368 /(2.07x105*140)=54.13(cm )四、 各阶段张拉数据表:1、中板(20m )2、边板(20m)淮安盐城高速公路HY—HA2合同段(16米板梁)预应力先张法板梁张拉计算书编制:日期:审核:日期:批准:日期:江苏捷达交通工程集团有限公司HY—HA2标项目部先张法预应力板梁张拉计算书一、类型: 长为16米的先张法预应力板梁。
二、计算公式:△L=P P L/A P E P式中:△L=张拉伸长值(cm );P P =预应力钢筋张拉力(N );取值:P P =1339×98.71=132170 NL=预应力钢筋长度(cm );取值:L=8640+288-560=8368 cm E P =预应力钢筋弹性模量(Mpa );E P =2.03×105 Mpa A P =预应力钢筋截面面积(mm2);A P = 98.71 mm 2三、 算值:△L=P P L/A P E P =132170×8368 /(2.03x105*98.71)=55.19(cm )四、 各阶段张拉数据表:1、中板(16m )2、边板(16m)淮安盐城高速公路HY—HA2合同段(13米板梁)预应力先张法板梁张拉计算书编制:日期:审核:日期:批准:日期:江苏捷达交通工程集团有限公司HY—HA2标项目部先张法预应力板梁张拉计算书一、 类型: 长为13米的先张法预应力板梁。
