钢结构冬施方案钢结构安装冬期施工方案冬期施工是安全和质量事故多发的季节,施工效率较低,也是施工难度最大、出现问题较多的时期,为了确保施工安全、保证工期进度、保质保量完成施工任务,特制定以下措施方案。
一、钢结构安装冬季施工内容及工期计划( 10月15日~ 12月30日)二、几点施工要求:1.场必须达到平整、坚实、无水坑、道路畅通,路面如有冰雪及时清除,物放有序。
2.施工现场应设置采暖休息室,设专人负责。
3.做好防火、防冻、防滑、防毒、防爆工作,严肃动火制度、现场取暖设备有专人负责。
4.施工人员必须配齐冬季施工用的棉衣、棉袜、棉鞋、棉安全帽、棉手套等劳保用品。
5.钢构件吊装、运输和现场摆放必须采取防滑措施,卸运到现场的构件应用木枕垫平、垫稳、放置有序。
三、冬季施工技术措施:(一)、冬季施工焊接工艺过程控制尤为重要,定为特殊控制过程。
焊接技术要求如下:1、对焊工的要求:(1)凡上焊接岗位操作的人员,必须是经过培训,并取得合格证者,身体健康,能从事高空作业的人员。
(2)焊接技术水平必须达到相当五级工以上,能合格完成各种焊接方法的操作人员。
(3)能熟练的掌握安全技术操作规程,确保安全施工。
2、检验标准:(1)观察每条焊缝正面必须达到被焊构件厚度60-70%,反面可适当减少,但必须保证完全焊透,焊缝外观应是焊肉包满,纹理均匀无缺陷,药皮清除干净。
(2)实际测量,用焊缝检查尺实量,不合格的随检随焊,立即补焊。
实行自检、互检、专检制度。
(3)超声波无损探伤。
3、焊接中如果发现焊缝裂纹,要立即停焊,找相关人员分析因由,改进焊接方法。
4、对已发现的裂纹进行清根处理。
重新焊接,并注意检查,掌握焊接温度及时调整焊接电流。
5、在焊接作业前,焊条必须进行烘陪,烘干后,采用焊条保温筒携带,然后再焊接。
CO2焊丝除外。
6、焊接构件前必须对被焊部位采用气焊火烤,对其进行预热处理后再焊接(预热要均匀),4、5级以上大风时,要对焊接部位设置挡风板。
冬期施工方案编制:审核:审批:目录一、编制依据 (3)二、工程概况 (3)三、施工组织 (3)四、各分项工程冬期施工方法及技术要求 (5)五、冬期施工质量保证 (8)六、冬期施工设备材料计划 (9)七、安全生产和防火措施 (9)附件:蓄热养护法热工计算 (11)一、编制依据1.1混凝土结构工程施工质量验收规范GB50204-2002;1.2砌体工程施工质量验收规范GB50203-2002;1.3建筑工程冬期施工规程JGJ104-97;1.4建筑工程施工手册;1.5冬期施工手册(第二版);二、工程概况本工程为某某F4#、F5#及车库。
F4#楼为地下2层,地上分别为34层、22层、18层,F5#楼分别为32层、30层、18层,均为钢筋混凝土剪力墙结构。
根据本工程总施工进度安排,冬施部位为基础、主体结构工程。
三、施工组织3.1冬期施工期限当日平均气温连续5天稳定低于5℃的初始日至次年的气温连续5天稳定高于5℃的终止日为冬期施工期限。
根据本地区历年来的气象统计,规定冬期施工时间为本年的11月15日至次年的3月15日止。
但在上述期限外,受寒流的影响,气温也有可能暂时突然到0℃以下,寒流过后又回升的情况,现场提前做好突遇降温时的防冻准备。
3.2施工准备3.2.1施工现场的准备(1)排除现场的积水,对施工现场进行必要的修整,做好排水措施。
(2)施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。
(3)保证消防道路畅通,消防器材齐备、灵敏、有效。
(4)库房、办公室及生活区的宿舍、食堂等均作好保温防冻工作;施工现场、生活区的临时水管干管一律砌筑400×300砖槽并加盖板,内部填充珍珠岩或锯末保温,外露水平管道及立管用50厚岩棉管壳保温,以防冻坏管道影响生活与生产;3.2.2材料准备(1)混凝土表面的覆盖材料选用塑料薄膜和稻草帘;门窗洞口的封闭用塑料布、棉帘子等。
(2)冬期施工提供热源以无烟煤为主。

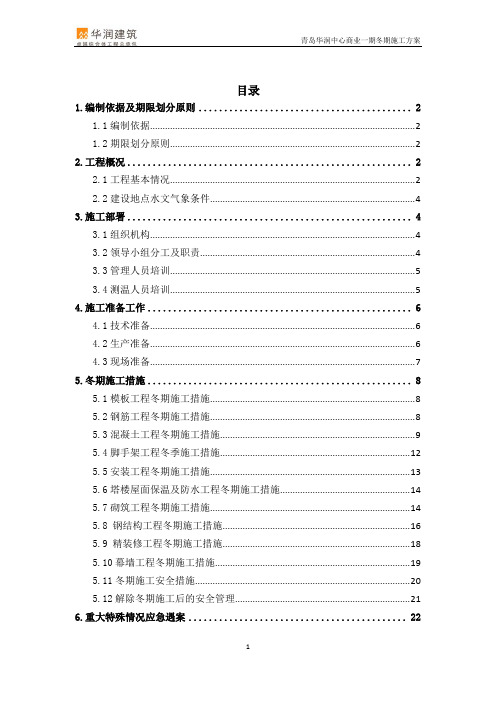

目录1.编制依据及期限划分原则 (2)1.1编制依据 (2)1.2期限划分原则 (2)2.工程概况 (2)2.1工程基本情况 (2)2.2建设地点水文气象条件 (4)3.施工部署 (4)3.1组织机构 (4)3.2领导小组分工及职责 (4)3.3管理人员培训 (5)3.4测温人员培训 (5)4.施工准备工作 (6)4.1技术准备 (6)4.2生产准备 (6)4.3现场准备 (7)5.冬期施工措施 (8)5.1模板工程冬期施工措施 (8)5.2钢筋工程冬期施工措施 (8)5.3混凝土工程冬期施工措施 (9)5.4脚手架工程冬季施工措施 (12)5.5安装工程冬期施工措施 (13)5.6塔楼屋面保温及防水工程冬期施工措施 (14)5.7砌筑工程冬期施工措施 (14)5.8 钢结构工程冬期施工措施 (16)5.9 精装修工程冬期施工措施 (18)5.10幕墙工程冬期施工措施 (19)5.11冬期施工安全措施 (20)5.12解除冬期施工后的安全管理 (21)6.重大特殊情况应急遇案 (22)青岛华润中心万象城冬季施工方案1.编制依据及期限划分原则1.1编制依据《青岛华润中心万象城、公寓式酒店、写字楼建筑施工图》《青岛华润中心万象城、公寓式酒店、写字楼结构施工图》《建筑施工手册》第四版《建筑工程冬期施工规程》(JGJ104-97)《混凝土泵送施工技术规程》(JGJ/T10-95)《混凝土外加剂应用技术规范》(GBJ50119-2003)《混凝土质量控制标准》(GB50164-92)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑安装工程施工技术操作规程-模板与混凝土工程》(DB21/900.5-2005)《建筑工程文件编制归档规程》(DB21/T1342-2004)《建筑工程施工质量验收实施细则》(DB21/1234-2003)1.2期限划分原则根据《JGJ/T104-2011 建筑工程冬期施工规程》的规定,冬期施工期限划分的原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃或最低气温低于0℃即进入冬期施工,当室外平均气温连续5d高于5℃即解除冬期施工。

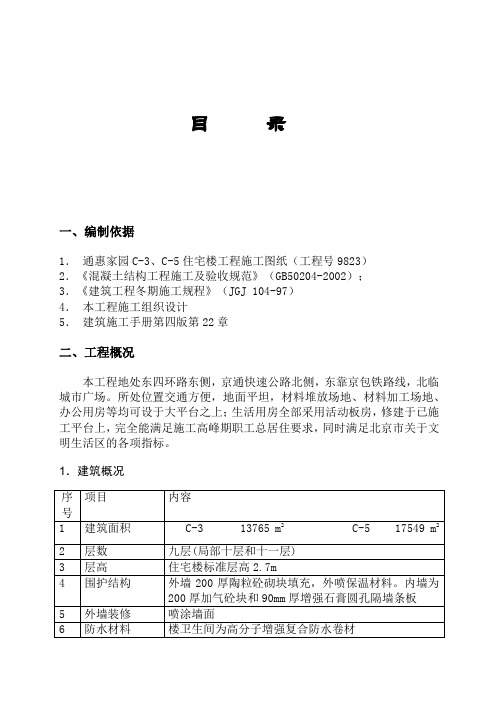

目录一、编制依据1.通惠家园C-3、C-5住宅楼工程施工图纸(工程号9823)2.《混凝土结构工程施工及验收规范》(GB50204-2002);3.《建筑工程冬期施工规程》(JGJ 104-97)4.本工程施工组织设计5.建筑施工手册第四版第22章二、工程概况本工程地处东四环路东侧,京通快速公路北侧,东靠京包铁路线,北临城市广场。
所处位置交通方便,地面平坦,材料堆放场地、材料加工场地、办公用房等均可设于大平台之上;生活用房全部采用活动板房,修建于已施工平台上,完全能满足施工高峰期职工总居住要求,同时满足北京市关于文明生活区的各项指标。
1.建筑概况2.结构概况本工程为现浇框架结构,局部设构造剪力墙,按抗震烈度7度、框架抗震等级二级、剪力墙抗震等级二级设计。
为满足整个工程8度抗震设防烈度标准的要求,结构采用了隔震技术。
住宅下部和二层平台之间,在构造上设计为隔震层,设备层与大平台梁板间设隔震支座相连,并安装阻尼器。
隔震支座共二种类型,在设备层顶板下有框架梁将支座连为一整体。
框架柱、墩柱均生根于柱墩上;剪力墙生根于托梁上即相应的框架梁上。
设备层往上柱截面有300×500、350×400、400×400、400×600、500×500等;暗柱宽度300—500mm;剪力墙厚140mm。
梁宽有200、250、270、300等,高度有350、370、400、450、500、600等;现浇板厚100、130、150mm;女儿墙为现浇混凝土结构。
本工程混凝土设计强度为设备层柱墩、梁板为补偿收缩C40,首层柱为C40其余梁、板、柱结构为C30混凝土。
梁柱筋接头形式,Φ≥20柱梁筋接头采用剥肋直螺纹接头,Φ<20其它钢筋接头采用搭接绑扎,满足搭接锚固长度。
三、冬施布署1、冬季施工组织机构:目部成立冬施领导小组,开展冬施工作。
负责组织、领导本工程冬季施工任务的实施,统一指挥、统一调度,责任明确。
《建筑施工手册》第五版与第四版对比《建筑施工手册》第五版共分5个分册。
第1分册共分6章内容,主要内容包括:施工项目管理;施工项目技术管理;施工常用数据;施工常用结构计算;试验与检验;通用施工机械与设备。
第2分册共分7章内容,主要内容包括:建筑施工侧量;土石方及爆炸工程;基坑工程;地基与桩基工程;脚手架工程;吊装工程;模板工程。
第3分册共分10章内容,主要内容包括:钢筋工程;混凝土工程;预应力工程;钢结构工程;索膜结构工程;钢-混凝土组合结构工程;砌体工程;季节性施工;幕墙工程;门窗工程。
第4分册共分8章内容,主要内容包括:建筑装饰装修工程;建筑地面工程;屋面工程;防水工程;建筑防腐蚀工程;建筑节能与保温隔热工程;既有建筑鉴定与加固改造;古建筑工程。
第5分册共分6章内容,主要内容包括:机电工程施工通则;建筑给水排水及采暖工程;通风与空调工程;建筑电气安装工程;智能建筑工程;电梯安装工程。
《建筑施工手册》(第五版)与第四版相比,在结构和内容上有很大变化,在组织模式、表现形式等方面也进行了创新。
第五版修订时采用出版社组织、单位参编的模式,由业内知名大型企业担任主编单位、副主编单位及参编单位,对资源配置、进度质量控制以及内容的先进性起到了重要保障作用。
结构、内容变化根据建筑施工技术人员的实际需要,取消建筑施工管理分册,将第四版中“31施工项目管理”、“32建筑工程造价”、“33工程施工招标与投标”、“34施工组织设计”、“35建筑施工安全技术与管理”、“36建设工程监理”共计6章内容压缩成本版“1施工项目管理”、“2施工项目技术管理”两章。
将第四版中“6土方与基坑工程”拆分为“8土石方及爆破工程”、“9基坑工程”两章;将第四版中“17地下防水工程”扩充为“27防水工程”;将第四版中“19建筑装饰装修工程”拆分为“22幕墙工程”、“23门窗工程”、“24建筑装饰装修工程”;将第四版中“22冬期施工”扩充为“21季节性施工”。
《钢—混凝土组合楼盖结构设计与施工规程》 YB9238-92《高层民用建造钢结构技术规程》 JGJ99-98《钢结构工程施工质量验收规范》 GB50205-2001《建造钢结构焊接规程》 JGJ81-91《钢结构高强度螺栓连接的设计、施工及验收规程》 JGJ82-91《混凝土结构工程施工质量验收规范》 GB50204—20022.工程概况今年冬期施工的主要项目有:裙楼及主楼首层至六层劲性钢结构柱、钢桁架、钢梁等构件的安装、压型钢板安装、部份压型钢板安装,复合楼板施工,其中钢结构厚板焊接施工是今年冬施的重点控制项目。
3.施工部署根据工程特点,钢结构施工采取“防风保温、焊前预热、焊后后热”等措施,使施工正常进行。
为保证施工质量,钢结构焊接在零下 5 摄氏度以下不进行。
冬施前期的低温阶段考虑进行复合楼板的混凝土施工,冬期施工期间不进行压型钢板复合楼面混凝土施工。
冬期施工期按照当室外日平均气温连续 5 天稳定低于 5 摄氏度时进入冬期施工。
11 月 15 日至 3 月 15 日:包括初冬、严冬、冬末三个阶段。
初冬及冬末期间:日平均气温为 0—-5 摄氏度,最低气温可达-10 摄氏度,其时间为 11 月 15 日到次年 1 月 15 日及次年 2 月 15 日至 3 月 15 日,先后时间约 3 个月。
严冬阶段:日平均气温在-8 摄氏度,最低气温约-14 摄氏度,时间为 1 月 15日至 2 月 15 日。
当室外日平均气温连续 5 天稳定高于 5 摄氏度时解除冬期施工。
冬施期间需做好冬施的各项准备工作,综合考虑经济、质量、能源、安全、工期、环保等方面的要求,统筹安排,做到严格按照施工方案施工,人员材料和机械落实,施工组织落实,劳动力和资金计划落实。
确保降低成本,提高工程质量。
冬季施工领导小组:1) 组长:徐增阳2) 副组长:高耀寿程占甫徐文武何云组员:周长泉张仁杰徐柏康罗为民唐彬何其均1) 冬季施工必须针对工程结构和冬季施工特点,制定专门的钢结构冬期制作方案、冬期安装施工方案、编制专项焊接施工工艺规程。
第1篇一、前言随着我国经济的快速发展,钢结构厂房在建筑行业中的应用越来越广泛。
冬季施工是钢结构厂房施工过程中常见的一种施工方式,但由于冬季气候寒冷、干燥、风大等特殊天气条件,给钢结构厂房的施工带来了诸多困难和挑战。
为了确保冬季施工的顺利进行,提高施工质量和效率,本文特制定本冬季施工方案。
二、施工准备1. 工程概况(1)工程名称:XX钢结构厂房(2)工程地点:XX市XX区(3)工程规模:占地面积XX平方米,建筑面积XX平方米(4)结构形式:钢框架结构2. 施工队伍(1)施工队伍需具备钢结构施工资质,并持有相关证书。
(2)施工人员需具备一定的钢结构施工经验,熟悉冬季施工工艺。
3. 材料设备(1)材料:钢材、焊条、螺栓、涂料等。
(2)设备:焊机、切割机、卷板机、起重设备、检测设备等。
4. 施工方案编制(1)编制依据:国家相关规范、标准、施工图纸及现场实际情况。
(2)编制原则:确保工程质量、安全、进度,降低成本,提高施工效率。
(3)编制内容:施工组织设计、施工工艺、施工顺序、质量控制、安全措施等。
三、施工工艺1. 施工顺序(1)基础施工:按照施工图纸进行基础开挖、垫层铺设、钢筋绑扎、混凝土浇筑等。
(2)主体结构施工:按照施工图纸进行钢柱、钢梁、钢屋架、支撑系统等安装。
(3)屋面及墙面施工:按照施工图纸进行屋面防水、保温、隔热层施工,墙面涂料、玻璃等装饰施工。
(4)室内装修:按照施工图纸进行室内地面、墙面、天花板的装饰施工。
2. 施工工艺(1)基础施工:基础开挖后,进行排水、降水,确保基础施工不受地下水位影响。
混凝土浇筑前,做好保温措施,防止混凝土冻裂。
(2)主体结构施工:1)钢材加工:在室内进行钢材加工,确保加工质量。
加工好的钢材应及时运输到施工现场。
2)焊接:采用电弧焊、气体保护焊等焊接方法,严格按照焊接规范进行操作。
焊接过程中,注意防风、防冻。
3)螺栓连接:螺栓连接应严格按照设计要求进行,确保连接质量。
冬期施工方案一、编制依据:1、《混凝土结构工程施工质量验收规范》 GB50204-20022、《建筑工程冬期施工规程》JGJ104-973、《建筑桩基础技术规范》 JGJ94-20085、《建筑施工计算手册》(第四版)6、《冬期施工手册》(第一版)7、本工程《岩土工程勘察报告》8、本工程施工图纸二、工程概况:三、冬期施工任务冬期施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施结束日期。
现根据实际大气温度,已进入冬施阶段。
根据施工进度计划安排及施工现场实际情况,预计本工程进入冬期施工的分部分项工程有基础土方工程、基坑护壁桩工程、冠梁钢筋混凝土工程、挡墙砌筑工程、锚杆及注浆工程,桩施工工程。
为防止基槽及砼早期受冻,减少强度损失,确保冬期施工质量和进度,必须编制切实可行的冬期施工方案,并严格按此进行施工控制。
(工程桩部分施工方案因设计有变更,待确定后另行编制。
)四、施工准备及计划安排:(一)、施工准备:1、组织施工人员对施工图纸进行认真审阅,落实好技术交底工作。
2、现场成立冬期施工领导小组,负责安排、管理、落实、检查冬期施工工作。
做好地下管线会签工作,确保互不影响。
3、组织参加冬期施工工作的工长、施工班组学习冬期施工方案,并对现场测温员等所有操作人员进行冬期施工交底培训及考核。
4、检查修整临时设施。
对临时水箱、供水管、泵管等进行保温防冻。
5、做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比。
密切保持同商品混凝土公司的联系、沟通、与协调,保证混凝土供应必须运输快捷、连续工作、措施到位。
6、安排专人进行气温观测,做好记录。
及时了解天气情况,采取积极措施,防止寒流突袭。
认真做好每日施工记录。
7、提前组织有关机具、保温覆盖材料及外加剂的进场,详见下表:(二)、冬施项目计划安排详见横道图。
五、施工技术措施(一)、土方及边坡工程:1、本工程拟边挖土,边做边坡护壁。
冬期施工1 冬期施工起始日期根据"建筑工程冬期施工规程"(jgj104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃ 时解除冬期施工。
大连市的冬期施工起止日期,一般为11月14日至第二年4月1日。
起止日期可经实测确定,也可由甲、乙双方协商统一划定。
2 冬期施工技术准备工作2.1 冬期施工技术准备原则:1) 确保工程质量。
2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行。
3) 制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。
4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗。
5) 力求施工点少,施工速度快,缩短工期。
6) 凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工。
7) 必须制定行之有效的冬期施工管理措施。
2.2 冬期施工方案的编制2.2.1 冬期施工方案的编制前的准备工作1) 进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求。
2) 进入冬期施工的工程项目,应全面进行图纸复查。
如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求。
3) 根据冬期施工技术要求,掌握资源供应情况。
4) 对于复杂工程、技术要求高的工程,要进行冬期施工技术可行性的综合分析(包括经济、能源、工程质量、工期诸方面)。
2.2.2 冬期施工方案的主要内容:1) 冬期施工生产任务安排及施工部署。
2) 工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施。
3) 热源设备计划(包括供热热源和热能转换设备)。
4) 保温材料、外加剂材料计划。
5) 冬期施工人员技术培训、劳动力计划。
6) 工程质量控制要点。
7) 冬期安全生产及防火技术措施。
冬期施工方案(结构)目录目录 (1)第一节编制依据 (3)1.1工程承包合同 (3)1.2施工图纸 (3)1.3主要施工规范、规程及其它 (3)第二节工程概况 (4)2.1工程简介 (4)2.2建筑设计概况 (4)2.3结构设计概况 (6)第三节施工部署 (8)3.1本工程冬期施工部位 (8)3.2施工准备 (8)3.2.1施工现场准备 (8)3.2.1.1施工场地的准备工作 (8)3.2.1.2进行冬期施工的资源准备 (8)3.2.2组织实施 (9)3.2.3技术准备 (9)第四节施工措施 (10)4.1冬季施工管理措施 (10)4.2冬季施工技术措施 (10)4.2.1钢筋工程 (10)4.2.2模板工程 (10)4.2.3混凝土工程 (11)4.2.3.1对商品混凝土站的要求 (11)4.2.3.2对混凝土浇筑要求 (12)4.2.3.3对混凝土的养护要求 (12)4.2.3.4对混凝土试块要求 (12)4.2.3.5对混凝土测温孔布置及温度测量 (13)第五节冬季施工技术管理 (14)5.1冬期施工方案管理 (14)5.2冬期施工测温与保温管理工作 (14)5.3冬期施工试块管理 (14)第六节冬季施工生产管理 (15)第七节冬季施工安全管理 (16)7.1冬期施工安全教育 (16)7.2现场安全管理 (16)7.3冬期电气管理 (16)第八节冬季施工消防管理 (17)8.1施工现场总平面图管理 (17)8.2易爆易燃物品管理 (17)8.3电器防火管理 (17)8.4施工现场用火管理 (17)8.5消防器材与设备的管理 (17)8.6解除冬施后的消防管理 (18)第一节编制依据1.1工程承包合同《***工程施工承包合同》1.2施工图纸1.3主要施工规范、规程及其它第二节工程概况2.1工程简介2.2建筑设计概况2.3结构设计概况第三节施工部署3.1本工程冬期施工部位根据现场实际情况及施工进度安排,北区141#楼、142#楼、143#楼地下一层、首层结构、1#地下车库以及南区138#楼、139#楼、140#楼七层结构有可能处于冬期施工阶段,为确保施工质量,我项目部必须做好各项冬施准备。
22-8 钢结构工程
22-8-1 基本要求
1.在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。
如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。
2.钢结构制作和安装用的钢尺、量具,应和土建施工单位使用的钢尺、量具,用同一精度级别进行检定。
并制定土建结构和钢结构的不同验收标准和不同温度膨胀系数差值的调整措施。
3.在负温度下施工的钢材,宜采用平炉或氧气转炉Q235钢、16Mn、15MnV、16Mnq和15MnVq钢。
钢材应保证冲击韧性。
Q235钢应具有-20℃合格的保证,其他应具有-40℃合格的保证。
4.在负温度下焊接接头的板厚大于40mm时,节点的约束力较大,且当承受板厚方向的拉力作用时,还要求钢材板厚伸长率的保证,以防出现层状撕裂。
5.选用负温度下钢结构焊接用的焊条、焊丝,在满足设计强度要求的前提下,应选用屈服强度较低、冲击韧性较好的低氢型焊条,重要结构可采用高韧性超低氢型焊条。
6.碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙。
烘焙合格后,存放在80~100℃烘箱内,使用时取出放在保温筒内,随用随取。
负温度下焊条外露超过2h的应重新烘焙。
焊条的烘焙次数不宜超过3次。
7.焊剂在使用前必须按照出厂证明书的规定进行烘焙,其含水量不得大于0.1%。
在负温度下焊接时,焊剂重复使用的间隔不得超过2h,否则必须重新烘焙。
8.气体保护焊用的二氧化碳,纯度不宜低于99.5%(体积比),含水率不得超过0.005%(重量比)。
使用瓶装气体时,瓶内压力低于1N/mm2时应停止使用。
在负温下使用时,要检查瓶嘴有无冰冻堵塞现象。
9.高强螺栓、普通螺栓应有产品合格证,高强螺栓应在负温下进行扭矩系数、轴力的复验工作,符合要求后方能使用。
10.钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。
22-8-2 钢结构制作
1.钢结构在负温下放样时,其切割、铣刨的尺寸,要考虑钢材在负温下收缩的影响。
2.端头为焊接接头的构件下料时,应根据工艺要求预留焊缝收缩量,多层框架和高层钢结构的多节柱还要预留荷载使柱子产生压缩的变形量。
焊接收缩量和压缩变形量必须与钢材在负温下产生的收缩变形量相协调。
3.形状复杂和要求在负温下弯曲加工的构件,应按制作工艺规定的方向取料。
弯曲构件的外侧不应有大于1mm的缺口和伤痕。
4.普通碳素结构钢工作地点温度低于-20℃,低合金钢工作地点温度低于-15℃时,不得剪切、冲孔,普通碳素结构钢工作地点温度低于-16℃,低合金结构钢工作地点温度低于-12℃时,不得进行冷矫正和冷弯曲。
5.负温度下需要对边缘加工的零件,应用精密切割加工,焊缝坡口宜采用自动切割。
采用坡口机、刨条机进行坡口加工时,不得出现鳞状表面。
重要结构的焊缝坡口,应用机加工或自动切割加工,不宜用手工气割加工。
6.构件的组装必须按工艺规定的顺序进行,由里向外扩展组拼。
焊接结构如在负温下组拼时,预留焊缝收缩值宜由试验确定。
点焊缝的数量和长度由计算确定。
7.零件组装必须把接缝两侧各50mm内的铁锈、毛刺、泥土、油污、冰雪等清理干净,并保持接缝干燥,没有残留水分。
8.负温度下焊接中厚钢板、厚钢板、厚钢管的预热温度可由试验确定,当无试验数据时,可参考表22-62。
钢板、钢管预热温度表22-62
9.在负温度下构件组装定型后进行焊接时,应严格按焊接工艺规定进行,由于焊接的起始点和收尾点比常温更易产生未焊透和积累各种缺陷,因此,单条焊缝的两端必须设置引弧板和熄弧板。
引弧板和熄弧板的材料应和母材一致。
严禁在母材上引弧。
10.负温度下厚度大于9mm的钢板应分多层焊接,焊缝应由下往上逐层堆焊。
为了防止温度降得太低,原则上一条焊缝要一次焊完,不得中断,在再次施焊时,应先进行处理,清除焊接缺陷,合格后方可按焊接工艺规定再继续施焊。
11.在负温度下露天焊接钢结构时,宜搭设临时防护棚。
雨水、雪花严禁飘落在炽热的焊缝上。
12.在负温度下厚钢板焊接完成后,在焊缝两侧板厚的2~3倍范围内,立即进行后热处理,加热温度150~300℃,保持1~2h。
焊缝焊完后或后热处理完后,要采取保温措施,使焊缝缓慢冷却,冷却速度不大于10℃/min。
13.当构件在负温度下进行热矫正时,钢材加热温度不得超过800℃(暗樱红色),200~400℃时结束,并使其缓慢冷却。
14.在负温度下制作的钢构件进行检查验收时,其外形尺寸应考虑当时温度的影响。
等强接头和要求焊透的焊缝必须100%超声波检查,其余焊缝按30%~50%超声波抽样检查。
负温度下超声波探伤仪用的探头,与钢材接触面间应使用不冻结的油基藕合剂。
不合格的焊缝应铲除重焊。
15.在低于0℃的钢构件上涂刷防腐涂层前,应进行涂刷工艺试验。
涂刷时必须将构件表面的铁锈、油污、边沿孔洞的飞边毛刺等清除干净,并保持构件表面干燥。
为了加快涂层干燥速度,可用热风、红外线照射干燥。
干燥温度和时间由试验确定。
雨雪天气或构件上有薄冰时不得进行涂刷工作。
22-8-3 钢结构安装
1.冬期运输堆存钢结构时,必须采取防滑措施。
构件堆放场地必须平整坚
实,无水坑、地面无结冰。
同一型号构件叠放时,必须保证构件的水平度,垫块必须在同一垂直线上,防止构件溜滑。
2.钢结构安装前除按常规检查外,尚须根据负温度条件对构件质量进行详细复验。
凡是在制作中漏检和运输堆放中造成的构件变形等,偏差大于规定,影响安装质量时,必须在地面进行修理、矫正。
符合设计要求和规范规定后方能起吊安装。
3.绑扎、起吊钢构件的钢索与钩件直接接触时,要加防滑隔垫。
凡是与构件同时起吊的节点板、安装人员使用的挂梯、校正用的卡具、绳索必须绑扎牢固。
直接使用吊环、吊耳起吊构件时,要检查吊环、吊耳连接焊缝有无损伤。
4.在负温度下安装构件,要编制钢构件安装顺序图表,施工中严格按照规定顺序安装。
平面上应从建筑物的中心逐步向四周扩展安装,立面上宜从下部逐件往上安装。
5.钢结构的焊接工作要编制焊接工艺。
在一节柱的一层构件安装、校正、栓接并预留焊缝收缩量后,平面上从结构中心开始向四周对称扩展焊接。
严禁在结构外圈向中心焊接,一个构件的两端不得同时进行焊接。
6.构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。
7.在负温度下安装钢结构的专用机具应按负温度要求进行检验。
8.在负温度下安装钢结构时,柱子、主梁、支撑等大构件安装后应立即进行校正。
校正后立即进行永久固定。
当天安装的构件,要形成空间稳定体系,保证钢结构的安装质量和结构的安全。
9.高强螺栓接头安装时,构件的摩擦面必须干净,不得有积雪、结冰,并不得雨淋、接触泥土、油污等脏物。
10.多层钢结构安装时,楼面上堆放的荷载必须限制,施工活荷载、积雪、结冰的重量不得超过钢梁和楼板的承载能力。
11.栓钉焊接前,应根据负温度值的大小,对焊接电流、焊接时间等参数进行测定,保证栓钉在负温度下的焊接质量。
22-8-4 网架结构负温焊接
1.焊前预热、焊后缓冷
用喷灯或水焊工具在焊前加热,加热范围为球焊道外100mm左右,钢管200mm
左右,加热温度一般为150~200℃,一人焊,另一人烤,施焊后再烘烤一段时间,自然冷却。
焊完第一遍后连续焊第二遍,一次完成。
2.选用低氢焊接材料
使用的焊条应升高一个等级,现场设烘干箱,烘干温度约300℃,时间为2~3h。
3.减少或消除约束应力
缩小制作单元块体,防止个别杆件因焊口应力集中产生裂缝。
通过试验和计算,确定杆件焊接收缩量。
总拼时,应从中间向两边或四周发展。
单元块体焊接时,一般先焊下弦,使下弦收缩向上拱起,然后焊腹杆及上弦。
