全部施工进度计划倒排工期

  • 格式:docx
  • 大小:20.23 KB
  • 文档页数:6

车都33R2 地块薛峰公共停车场项目


施工单位:武汉市城建工程有限公司日期:2015 年10 月29 日
车都33R2 地块薛峰公共停车场项目
施工进度计划
一、工期进度计划
1、本工程从2015年11月5日至2015年12月15日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服
务。

2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容。

二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。

对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。

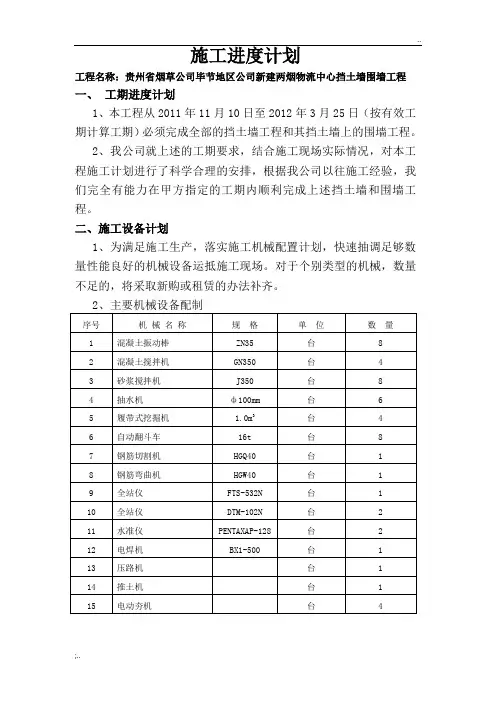

2、主要机械设备配制
三、施工计划时间倒排表
1、完工清场:2015年12月14日-2015年12月15日,共2天
2、收费亭和收费栏杆等附属设施施工
3、停车位施工计划时间安排表
停车位面积约为:3298.00m2
4、道路结构施工计划时间安排表
道路面积约为:2300.00m
5、土方工程施工计划时间安排表
6、开工准备:2015年11月5日-2015年11月5日,共1天
四、工程进度倒排工期表
工程进度倒排工期表
填表说明:倒排日期以天为单位填写,特殊情况的最多三天为一个周期。

未尽事宜,按实际情况自行补充。
