车都33R2地块薛峰公共停车场项目
施
工
进
度
计
划
施工单位:武汉市城建工程有限公司日期:2015年10月29日
车都33R2地块薛峰公共停车场项目
施工进度计划
一、工期进度计划
1、本工程从2015年11月5日至2015年12月15日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间倒排表
1、完工清场:2015年12月14日-2015年12月15日,共2天。
2、收费亭和收费栏杆等附属设施施工
4、道路结构施工计划时间安排表
5、土方工程施工计划时间安排表
6、开工准备:2015年11月5日-2015年11月5日,共1天。
四、工程进度倒排工期表
.
工程进度倒排工期表
填表说明:倒排日期以天为单位填写,特殊情况的最多三天为一个周期。
未尽事宜,按实际情况自行补充。
工程倒排计划工程倒排计划工程倒排计划一:倒排工期施工计划一、本合同段开工日期为xxxx年 7月 6 日,完工日期为xxxx 年 11月30 日,总工期148 天。
二、本合同段主要工程量如下:1、路基部分:开挖土方:14908.1m3, 利用土方:12306 m3,特殊路基处理土工格栅: 28849 m2,构筑物台背回填:9033.4m3。
2、防护及排水部分: M7.5 浆砌片石排水沟:460m,钢筋砼盖板边沟:4675m,M7.5 浆砌片石挡土墙:10574.4 m3,M7.5 浆砌片石护面墙: 101m3。
3、涵洞部分:K1+570.5 和K8+500 圆管涵 2 道,YK0+124 盖板涵接长 1 道,YK0+117、K2+573、K3+221、K3+605、K3+716.3、石拱涵接长 5 道。
4、路面部分:厚 40mm 细粒式沥青砼: 96890m2,厚60mm 中粒式沥青砼: 53980m2, 黏层:96076m2, 透层:69711m2, 厚 320mm 水泥稳定碎石基层:53980m2,厚 200mm水泥稳定砂砾底基层:55177m2, C25砼预制块路边石: 84.3m3,5、安全设施部分:交通标志:13个,交通标线:4460.1 m2C30 砼墙式护栏:1983m ,里程碑:4个,公路界碑:19 个,白米桩:47 个,护柱:56 个。
三、总体进度安排1、施工准备:xxxx年 06 月25 日-xxx x 年 7 月6 日2、路基处理:xxx x 年 07 月 06 日-xx xx 年 08月 10 日 3、路基挖方:xxxx 年07 月 06 日-xxxx年08 月 10 日4、路基填方:xxxx 年 07 月 15日-xxxx年 08 月20 日5、涵洞工程:xxx x 年 07 月 08 日-xx xx 年 08月 10 日 6、排水防护工程:xxxx 年 07 月 01日-xxxx年 09 月20 日7、水泥稳定砂砾底基层:xxxx 年 09 月 01日-xxxx年 09 月30 日8、水泥稳定碎石基层:xxxx年09 月 10 日-xxxx 年10 月 18日 9、沥青砼下面层:xxx x 年 09 月 20 日-xx xx 年 10月 30 日 10、沥青砼上面层:xxxx年 10 月 01日-xxxx年 11 月10 日11、安全设施:xxxx 年10 月 20日-xxxx 年 11 月 25日1 2、其他:xx xx 年 11月 20 日-x xxx 年 11月 30 日四、xxxx 年第三季度计划(一)、xxxx年第 3 季度7-8-9 月份计划;1、完成路基工程并报验包括砌筑挡土墙、边沟、防撞墙(一) 及路基防护工程。
倒排工期计划表第一篇:倒排工期计划表概述倒排工期计划表是工程建设项目管理中常用的方法之一,它与传统的正排工期计划表相比,更能够反映出关键路径的影响,更有利于项目管理的实施。
倒排工期计划表的核心思想是,按照项目最后完成时间为起点,逆向推算出各项工作的最晚开始时间、最晚完成时间等信息,从而得到工期计划表。
这种方法特别适合于需要加快工程进度的情况下使用,可以帮助项目管理者更好地了解项目的整体进度状况,及时调整工作安排,确保项目能够顺利完成。
对于初次接触倒排工期计划表的人来说,可能会感到有些难度,但只要掌握了方法,就能够灵活应用于实践中。
在具体实施中,可以采用计算机辅助,通过专业的软件工具进行操作。
总之,倒排工期计划表是一种重要的管理工具,它可以优化项目进度管理,促进工程建设项目的顺利开展。
第二篇:倒排工期计划表的实施流程倒排工期计划表的实施流程包括以下几步:1.确定项目完成时间。
在制定倒排工期计划表之前,需要首先明确项目的完成时间,即确定项目的整体目标和要求。
2.确定工程建设进度计划。
在明确项目完成时间的基础上,根据项目的复杂程度和建设工期等因素,制定出工程建设进度计划。
3.确定关键路径。
在制定工程建设进度计划的过程中,需要确定工作中的关键路径,即对工程建设进度产生重要影响的一组工作步骤。
4.绘制倒排工期计划表。
在确定关键路径的基础上,根据倒排工期计划表的方法,逆向推算各项工作的最晚开始时间、最晚完成时间等信息,绘制倒排工期计划表。
5.实施跟进。
在绘制倒排工期计划表之后,需要进行实施跟进,进一步优化计划表,及时调整工作安排,以确保项目能够顺利完成。
需要注意的是,在实施倒排工期计划表的过程中,需要密切配合项目工程师、施工方、监理等相关人员,全面协调,确保工期计划表的贯彻实施。
第三篇:倒排工期计划表的应用场景倒排工期计划表在工程建设项目管理中有广泛的应用场景。
以下列举几个常见的场景:1.项目紧急情况。
当项目工期紧张,需要加速工程建设进度时,可以采用倒排工期计划表,优化项目进度管理,确保项目按时完成。
工程倒排工期推进方案一、前言工程倒排工期是指在工程项目进行过程中,对已实施的计划工期进行梳理和优化,以实现工程的顺利进行和按时完工。
倒排工期的目的是为了更好地控制工程的进度,提高项目的执行效率,降低项目成本,保证工程的质量和安全,最大限度地满足业主的需求。
本文将针对工程倒排工期进行详细的分析和讨论,并提出适合实际工程项目的推进方案。
二、工程倒排工期的意义工程倒排工期是工程项目管理中的重要环节,它的意义主要体现在以下几个方面:1. 提高项目管理的效率。
倒排工期能够对项目进行有效的规划和组织,节约时间和资源,提高工程的执行效率,从而实现项目早日完工。
2. 降低项目的风险。
倒排工期能够全面排查工程项目中的潜在风险,及时制定应对方案,确保工程的顺利进行和按时完工。
3. 优化资源配置。
倒排工期能够合理安排项目中的各项工程活动,避免资源浪费和重复投入,提高资源利用效率,降低项目成本。
4. 提高项目的质量和安全。
倒排工期能够对工程项目中的施工工艺和标准进行详细的规划和监控,保证项目的质量和安全。
5. 满足业主需求。
倒排工期能够根据业主的需求,提前规划项目的工期和完成时间,最大限度地满足业主的需求。
因此,工程倒排工期的意义不言而喻,对于工程项目的成功实施具有重要的意义。
三、工程倒排工期的方法1. 制定倒排工期计划。
在项目启动之初,应立即制定倒排工期计划,明确项目的目标和工期要求,确定项目的工程活动和任务并制定相应的计划和时间表。
2. 收集项目信息。
对项目进行全面的了解和收集相关的信息,包括项目的规模、技术要求、资源需求、场地环境、人员配备等,为倒排工期提供充分的信息支持。
3. 制定工作方案。
根据项目的实际情况,制定项目的工作方案,明确项目的实施目标和工作任务,确定项目的各项工程活动的顺序和时间安排。
4. 分解项目工作。
将项目的整体工作按照一定的理论和方法进行分解,将项目分解成若干个可以明确任务、确定责任、评价进度的具体、可控的活动。
施工进度计划
工程名称:贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
一、工期进度计划
1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间安排表
1、挡土墙工程施工计划时间安排表
挡土墙总方量为:44326.00m3
2、围墙工程施工计划时间安排表
围墙长度为:2192.00m
四、施工进度横道图
分段图附后:
贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
施工进度计划
施工单位:贵州省毕节地区建筑工程总公司日期:2011年11月12日。
工期倒排实施方案一、前言。
工期倒排是一种项目管理中常用的方法,通过倒排工作任务的顺序,可以更好地控制项目进度,提高工作效率。
本文将针对工期倒排的实施方案进行详细介绍,希望能够为项目管理者提供一些参考和帮助。
二、工期倒排的基本原理。
工期倒排是指根据项目的最终交付日期,逆向推导出各个工作任务的开始时间和完成时间,从而确定项目的实际工期。
通过工期倒排,可以清晰地了解各个任务之间的依赖关系,合理安排工作进度,确保项目按时完成。
三、工期倒排的步骤。
1. 确定项目的最终交付日期。
在进行工期倒排之前,首先需要明确项目的最终交付日期,这是确定工作任务完成时间的基础。
2. 确定项目的关键路径。
关键路径是指在项目中影响整体工期的关键任务序列,确定关键路径可以帮助我们重点关注项目进度的控制。
3. 建立工作分解结构(WBS)。
根据项目的范围和任务,建立起完整的工作分解结构,将项目分解为各个可管理的工作包,为后续的工期倒排提供基础。
4. 确定任务的工期和依赖关系。
对每个工作包中的任务进行详细规划,确定任务的工期和各个任务之间的依赖关系,包括开始-完成、完成-开始、开始-开始、完成-完成等关系。
5. 倒排工作任务的顺序。
根据项目的最终交付日期,逆向推导出各个工作任务的开始时间和完成时间,形成工期倒排的工作计划。
6. 确定资源分配和优化。
在进行工期倒排的过程中,需要考虑资源的分配和优化,确保项目的工作量和资源的分配是合理的。
7. 进行进度跟踪和控制。
一旦完成工期倒排的工作计划,就需要进行进度跟踪和控制,及时发现和解决项目进度偏差,保证项目按时交付。
四、工期倒排的注意事项。
1. 确保信息的准确性。
在进行工期倒排的过程中,需要确保所使用的信息和数据是准确的,否则会影响最终的工作计划。
2. 充分沟通和协调。
工期倒排需要涉及到多个部门和人员,需要进行充分的沟通和协调,确保各方的理解和支持。
3. 灵活应变。
在实际项目管理中,可能会出现各种意外情况,需要灵活应变,及时调整工作计划,保证项目顺利进行。
工程项目倒排工期工作方案一、引言工程项目管理是指运用专业的管理知识、技术和方法,对工程项目进行全面、系统和科学的组织、规划、实施和控制的过程。
在工程项目管理中,倒排工期工作方案是非常重要的一环,它能够有效地帮助项目管理者制定合理的施工计划,保证工程项目的顺利进行。
本文将针对工程项目倒排工期工作方案进行详细的阐述,包括倒排计划的编制、资源分配、工期控制等方面内容,旨在为工程项目管理者提供参考。
二、倒排计划的编制1.资料搜集倒排计划的编制首先需要搜集相关的资料,包括工程项目的设计图纸、施工方案、施工单位的施工计划、材料供应商的供货计划等。
这些资料将为倒排计划的编制提供重要的依据和参考。
2.确定工程范围在搜集了相关资料之后,需要明确工程项目的范围和施工任务,包括具体的施工内容、工程量、施工任务的顺序和关联性等。
3.制定施工工艺倒排计划的编制需要结合具体的施工工艺,明确施工过程中的关键节点、关键工序和关键路径,为倒排计划的编制提供重要的依据。
4.分析工程量在明确了工程项目的范围和施工任务之后,需要对工程量进行详细的分析,包括施工任务的数量、难易程度、所需的人力、材料和设备等。
5.确定倒排节点根据工程范围、施工任务和工程量的分析结果,可以确定倒排节点,即明确每个施工任务的具体开始时间和结束时间,为倒排计划的编制提供时间上的安排。
6.编制倒排计划在确定了倒排节点之后,可以开始编制倒排计划,即按照施工任务的先后顺序和时间要求,合理安排工程项目的施工进度,以确保工程项目能够按时、按质完成。
三、资源分配1.人力资源在倒排计划的编制过程中,需要对工程项目所需的人力资源进行详细的分析和规划,包括施工人员的数量、技术水平、工作经验等。
2.物资资源除了人力资源外,倒排计划还需要对工程项目所需的物资资源进行详细的分析和规划,包括原材料、施工设备、施工机械等。
3.财务资源在倒排计划的编制中,还需要对工程项目的财务资源进行详细的分析和规划,包括项目预算、资金来源、资金使用计划等。
工期倒排计划表样板
篇一:倒排计划工期表
工程施工进度计划计划开工日期:,竣工日期:
篇二:倒排工期进度计划
泰和县上圯水厂倒排工期进度投资计划
为确保永新县上圯水厂在2021年10月31日前主体工程完工,实
现通水目标,电厂我单位调整和完善泰和县上圯水厂进度工期计划,2021年1月7日完成竣工验收,2021年12月31日前完成验收前的所
有准备工作,2021年12月17日前实体扩建工程全面完工,2021年10月31日前主体工程完工并工程通水条件。
目前虽然完工的工程项目公司目前有:
1. 场地平整,包括厂区场地平整,3池的场地平整及1-4#挡土墙;
2. 取水池工程建筑少部分;
3. 1、2#沉淀反应池基础沉淀填埋及处理,角蕨及底板砼浇筑;
4. 1、2#无阀返驰基础开挖及处理,角蕨及底板砼浇筑;
5. 1、2#清
水池理论指导开挖及处理,砼垫层浇筑; 6. 办公楼、加药间基础及
两层墙体。
未完成工程项目及计划工期见下表:
附:泰和县上圯水厂施工进度计划横道图。
篇三:工程进度倒排工期表
返工倒排工期表
情况自行补充。
第1篇一、工程概况本项目为某新建道路工程,全长10公里,道路等级为二级公路,设计速度40km/h,路基宽度8.5m。
项目位于XX市XX区,项目起点为XX路,终点为XX路。
本工程土方工程主要包括路基土方挖方、填方、压实等。
二、施工计划1. 挖方施工(1)根据设计图纸,对道路两侧各50m范围内的土方进行挖方,挖方深度按设计要求进行。
(2)挖方过程中,注意保持土方质量,避免土石分离,确保土方满足路基填筑要求。
(3)挖方过程中,合理安排施工顺序,确保道路两侧排水畅通。
2. 填方施工(1)根据设计图纸,对路基进行填方,填方材料为就地取材的土方。
(2)填方过程中,注意填筑层厚、压实度,确保路基稳定。
(3)填方完成后,进行压实处理,确保路基压实度达到设计要求。
3. 压实施工(1)采用振动压实机对填方进行压实,压实遍数根据土质和填筑厚度确定。
(2)压实过程中,注意观察压实效果,发现压实度不足时,及时进行补压。
(3)压实完成后,进行平整度检查,确保路基表面平整。
三、倒排工期计划1. 第1-3周:完成道路两侧各50m范围内的土方挖方,并对挖方区域进行排水处理。
2. 第4-6周:进行路基填方,填筑厚度为0.5m,压实度达到设计要求。
3. 第7-9周:进行路基填方,填筑厚度为0.5m,压实度达到设计要求。
4. 第10-12周:进行路基填方,填筑厚度为0.5m,压实度达到设计要求。
5. 第13-15周:进行路基压实,确保压实度达到设计要求。
6. 第16-18周:进行路基平整度检查,确保路基表面平整。
7. 第19-21周:进行路基验收,确保路基质量符合设计要求。
四、施工资源安排1. 人员安排:成立土方施工班组,配备挖掘机、装载机、振动压实机等机械设备操作人员。
2. 设备安排:配备挖掘机、装载机、振动压实机、推土机等机械设备。
3. 材料安排:根据施工进度,提前储备土方、砂石等填筑材料。
五、施工安全措施1. 加强施工现场安全管理,确保施工人员安全。
倒排工期表倒排工期表是指在项目项目实施过程中,为了更好地掌握项目进度而制定的一种工作计划表。
倒排工期表的主要作用是将项目工作的各个阶段逆序排列,以确定每个阶段的开始和结束时间,从而确定整个项目实施的时间。
本文将详细介绍如何制作倒排工期表。
一、倒排工期表的制作流程倒排工期表的制作过程需要经过以下几个步骤:1.确定项目的起始时间和完成时间;2.确定项目工作的各个阶段;3.确定每个阶段的工作内容和工期;4.按照倒序排列,确定每个阶段的开始时间和结束时间;5.进行微调和检查,确保工期表的准确性和合理性。
二、倒排工期表的制作要点1.确定项目的起始时间和完成时间倒排工期表的制定需要确定项目的起始时间和完成时间,这是整个制作过程的基础。
在确定起始时间和完成时间时,需要考虑到项目的实际情况,包括可行性研究、投标、设计、采购、施工、竣工等阶段的时间。
在确定完成时间时,还需要考虑到项目实施过程中可能出现的延误和变更等情况,从而为项目实施提供充分的时间保障。
2.确定项目工作的各个阶段在项目实施过程中,需要对项目工作进行逐步细化,将大的项目目标分解为具体的、可操作的工作阶段。
这些阶段应该根据实际情况进行细分,确保每个阶段具有明确的工作内容和分工,以便更好地进行工期的控制和管理。
3.确定每个阶段的工作内容和工期在确定工作阶段后,需要对每个阶段的工作内容和工期进行明确的规划。
其中,工作内容应该是具体的、可操作的任务,包括必要的工程量和工作要求;工期应该是合理的、可行的时间范围,应该考虑到前后工作阶段之间的关系,以确保整个项目的进度和效率。
4.按照倒序排列,确定每个阶段的开始时间和结束时间在确定工作阶段、内容和工期后,需要按照倒序排列的原则,确定每个阶段的开始时间和结束时间。
在按照倒序排列时,应该考虑到每个阶段之间的逻辑关系和前后置关系,就像是把一条绳子从尾部向头部卷起来一样,逐步向前推进,最终确定整个项目的实施时间。
5.进行微调和检查,确保工期表的准确性和合理性制作倒排工期表到这一步,虽然已经完成了基本的工作,但最终的工期表还需要进行微调和检查,以确保其准确性和合理性。

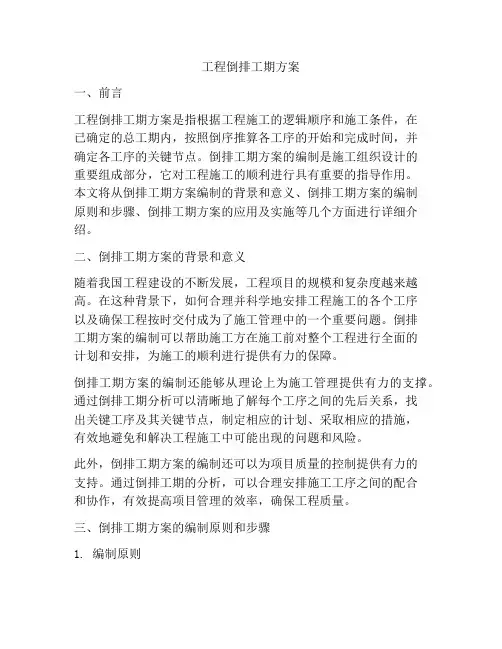

工程倒排工期方案一、前言工程倒排工期方案是指根据工程施工的逻辑顺序和施工条件,在已确定的总工期内,按照倒序推算各工序的开始和完成时间,并确定各工序的关键节点。
倒排工期方案的编制是施工组织设计的重要组成部分,它对工程施工的顺利进行具有重要的指导作用。
本文将从倒排工期方案编制的背景和意义、倒排工期方案的编制原则和步骤、倒排工期方案的应用及实施等几个方面进行详细介绍。
二、倒排工期方案的背景和意义随着我国工程建设的不断发展,工程项目的规模和复杂度越来越高。
在这种背景下,如何合理并科学地安排工程施工的各个工序以及确保工程按时交付成为了施工管理中的一个重要问题。
倒排工期方案的编制可以帮助施工方在施工前对整个工程进行全面的计划和安排,为施工的顺利进行提供有力的保障。
倒排工期方案的编制还能够从理论上为施工管理提供有力的支撑。
通过倒排工期分析可以清晰地了解每个工序之间的先后关系,找出关键工序及其关键节点,制定相应的计划、采取相应的措施,有效地避免和解决工程施工中可能出现的问题和风险。
此外,倒排工期方案的编制还可以为项目质量的控制提供有力的支持。
通过倒排工期的分析,可以合理安排施工工序之间的配合和协作,有效提高项目管理的效率,确保工程质量。
三、倒排工期方案的编制原则和步骤1. 编制原则(1)综合考虑各方面因素。
在编制倒排工期方案时,应综合考虑工程项目的地理位置、环境条件、人力资源、物资供应等各种因素的影响,使工期方案更具可行性。
(2)确定关键路径。
在编制倒排工期方案时,应根据项目实际情况,找出影响工程总工期的关键工序,以便制定相应的计划和措施。
(3)合理安排各工序的工期。
在编制倒排工期方案时,应合理安排各工序的工期,避免工期过长或过短而导致施工的延误或者工程质量的影响。
(4)灵活调整工期方案。
在项目实际施工中,由于各种不可预测的因素,可能需要对工期方案进行调整。
因此,在编制倒排工期方案时,应留有一定的灵活性。
2. 编制步骤(1)确定项目工期。
工期倒排计划工期倒排计划是一种重要的项目管理工具,它可以帮助项目团队在有限的时间内合理安排工作,保证项目的顺利进行。
在项目管理中,工期倒排计划通常是在项目计划编制的基础上进行的,通过对项目进度和工作量进行分析,确定项目关键路径和工期,从而制定出合理的工期倒排计划。
首先,工期倒排计划需要明确项目的目标和需求。
在制定工期倒排计划之前,项目团队需要充分了解项目的目标和需求,明确项目的范围和目标。
只有明确了项目的目标和需求,才能更好地制定出合理的工期倒排计划。
其次,确定项目的关键路径和工期。
在制定工期倒排计划时,项目团队需要通过对项目进度和工作量进行分析,确定项目的关键路径和工期。
关键路径是指在项目中不能延误的一系列活动,确定了关键路径后,就可以确定项目的工期。
然后,根据项目的关键路径和工期制定工期倒排计划。
在制定工期倒排计划时,项目团队需要根据项目的关键路径和工期,合理安排项目的工作内容和时间节点,确保项目的顺利进行。
工期倒排计划需要考虑到各个环节的工作量和时间,合理安排资源和人力,确保项目的进度和质量。
最后,监控和调整工期倒排计划。
在项目实施过程中,项目团队需要不断监控项目的进度和工期,及时发现问题并进行调整。
如果发现项目进度偏离工期倒排计划,需要及时采取措施进行调整,确保项目能够按时完成。
总之,工期倒排计划是项目管理中非常重要的一环,它可以帮助项目团队合理安排工作,保证项目的顺利进行。
通过明确项目的目标和需求,确定项目的关键路径和工期,制定合理的工期倒排计划,并不断监控和调整,可以有效提高项目的管理效率和成功率。
因此,项目团队在制定工期倒排计划时需要认真对待,确保其质量和有效性。
工程建设倒排工期方案一、引言工程建设倒排工期方案是工程项目管理的一个重要环节,它是将整个项目的施工过程按照时间先后关系排列出来,从而为工程项目管理提供了可行性的时间计划。
通过倒排工期方案,可以有效地统筹施工资源,提高工程施工效率,保证工程项目按时完成,从而达到减少工程成本、确保质量和提高竞争力的目标。
本方案将以某XX工程项目为例,进行具体分析与论证。
二、项目概况XX工程项目是一座具有重要社会意义的大型工程项目,项目涉及建筑、市政、装饰等多个专业领域,工程总投资额达到xx亿元。
项目位于xxx地区,占地面积xxx平方米,总建筑面积为xxx平方米。
整个项目涉及到xxx项工程,其中包括xxx项主要工程内容。
项目施工周期预计为xx年,计划工期为xx个月。
三、倒排工期分析1. 项目目标与需求分析项目目标为按时按质完成各项工程,整体工程形象与美学达到设计效果。
项目需求为合理安排施工进度,确保各项施工任务之间的协调与配合,实现施工资源的有效利用。
2. 工程量清单分析根据项目设计图纸,深化勘察与总结经验数据,结合相关规范与标准,编制了项目工程量清单,详细列出了各项工程的材料、人工、设备等消耗情况,为倒排工期提供了具体的施工量参考。
3. 施工工艺分析针对不同的施工工艺,分析了各项施工工艺的特点和难点,确定了施工方法、程序及技术要求,为倒排工期提供了技术支持。
4. 施工资源需求分析根据项目工程量清单和施工工艺要求,分析了各项施工任务所需的人工、材料、设备等资源需求,为倒排工期提供了资源保障。
5. 工期拓展与缩短方案研究结合实际施工情况和风险评估,对项目工期进行拓展与缩短方案研究,以保证项目工期的合理性和可行性。
四、倒排工期编制1. 制定倒排工期大纲倒排工期大纲是整个倒排工期方案的基础,通过对项目施工任务内容的深入分析,编制了各项基本施工任务、时间要求等内容,并确定了具体的施工工期安排。
2. 工期逐步拆解根据倒排工期大纲,逐步将项目的总工期拆解成具体的工程任务,通过各项施工任务的拆解,形成了一份详细的工期计划表。
工程施工工期倒排表一、工程施工工期倒排表的定义工程施工工期倒排表是指根据工程施工计划和任务需求,按时间顺序编排各项施工内容和工序所需的资源、工期及其花费的工作表。
它包括工程的施工进度、工期的安排、资源的分配等信息,可以清晰地展示项目的整体进度和关键节点,为项目管理提供参考依据。
二、工程施工工期倒排表的作用1. 协调资源:工程施工工期倒排表可以清晰地展示各项工程活动的时间节点和所需资源,有助于项目团队协调资源的分配,避免资源的浪费和冲突。
2. 监控进度:通过工程施工工期倒排表,项目管理团队可以随时监控工程施工进度,及时发现和解决问题,确保项目按计划顺利进行。
3. 风险管理:工程施工工期倒排表可以帮助项目团队识别和管理项目的风险,提前做好应对措施,降低项目风险,确保项目的成功完成。
4. 沟通协作:工程施工工期倒排表可以为项目团队提供统一的工作标准和参考依据,促进团队之间的沟通和协作,提高工作效率。
三、工程施工工期倒排表的制作方法1. 确定项目目标:首先,项目管理团队需要明确项目的目标和要求,确定项目的总体计划和工作范围。
2. 划分工程任务:根据项目的工作范围和要求,将项目划分为不同的工程任务,确定各项工程活动所需的工序和资源。
3. 确定工期计划:根据工程任务和要求,确定各项工程活动的工期计划,包括开始时间、结束时间和工期天数。
4. 编制工期倒排表:根据工期计划,编制工程施工工期倒排表,按时间顺序排列各项工程任务和活动,包括资源、工期和花费等信息。
5. 优化工期安排:在编制工程施工工期倒排表过程中,项目管理团队可以根据项目实际情况,对工期安排进行优化和调整,确保工程顺利进行。
四、工程施工工期倒排表的注意事项1. 确保准确性:在制作工程施工工期倒排表时,项目管理团队需要确保数据的准确性和完整性,避免出现错误或遗漏。
2. 定期更新:工程施工工期倒排表是一个动态的工作表,项目管理团队需要定期更新和调整,及时反映项目的最新情况和进展。
建筑倒排工期实施方案为了确保建筑工程的顺利进行,合理安排工期是至关重要的。
倒排工期是一种常用的工程管理方法,通过确定工程的竣工日期,然后逆向推导出各项工程的开始时间和工期,以此来合理安排施工顺序和工期。
下面将提出一个建筑倒排工期实施方案,以供参考。
首先,确定竣工日期。
在确定竣工日期时,需要考虑建筑工程的规模、复杂程度、施工条件等因素,结合业主的需求和相关法规要求,确定一个合理的竣工日期。
竣工日期的确定将直接影响到后续工期的安排,因此需要慎重考虑。
其次,逆向推导工程工期。
在确定了竣工日期之后,需要对各项工程进行逆向推导,确定各项工程的开始时间和工期。
这个过程需要综合考虑各项工程的依赖关系、工程量、施工条件等因素,合理安排工程的先后顺序和工期。
然后,制定施工计划。
在确定了各项工程的开始时间和工期之后,需要制定详细的施工计划,包括具体的施工任务、施工方法、施工人员和设备的安排等。
施工计划需要充分考虑工程的实际情况,合理安排施工进度,确保施工过程的顺利进行。
接下来,加强施工管理。
在施工过程中,需要加强对工期的管理,及时发现和解决施工中的问题,确保施工进度不受影响。
同时,需要加强对施工现场的管理,确保施工安全和质量。
最后,做好竣工验收和总结工作。
在工程竣工之后,需要进行竣工验收,并对工程的施工过程进行总结,分析工期的安排是否合理,是否存在不足之处,并为以后的工程管理积累经验。
综上所述,建筑倒排工期实施方案是建筑工程管理中的重要环节,合理的工期安排将直接影响到工程的施工进度和质量。
因此,在实施建筑倒排工期时,需要慎重考虑各项因素,制定合理的施工计划,加强施工管理,确保工程的顺利进行。
希望本方案能为相关工程管理人员提供一定的参考和借鉴。
倒排工期实施方案模板一、项目背景。
随着市场竞争的日益激烈,项目管理变得尤为重要。
在项目实施中,工期管理是一个至关重要的环节。
合理的工期安排可以有效提高项目的效率和质量,保证项目按时完成。
因此,制定一份科学合理的倒排工期实施方案显得尤为重要。
二、目标。
本工期实施方案的目标是确保项目按时交付,最大限度地提高项目的效率和质量。
通过倒排工期的方式,合理安排项目的各项工作,确保项目的顺利进行。
三、具体内容。
1. 确定项目的关键节点和里程碑。
在制定倒排工期实施方案时,首先需要明确项目的关键节点和里程碑。
这些节点和里程碑是项目进度的重要标志,对项目的整体进度起着关键性的作用。
因此,在制定倒排工期时,需要对这些节点和里程碑进行充分的考虑和安排。
2. 确定项目的工期限制和约束条件。
在制定倒排工期实施方案时,需要考虑项目的工期限制和约束条件。
这些限制和约束条件可能来自于客户需求、资源限制、技术条件等各个方面。
在制定倒排工期时,需要充分考虑这些限制和约束条件,确保工期安排的合理性和可行性。
3. 制定工期计划。
在明确了项目的关键节点和里程碑以及工期限制和约束条件之后,就需要制定具体的工期计划。
工期计划需要包括项目的各个阶段和工作内容,以及各个工作内容的时间安排。
在制定工期计划时,需要充分考虑项目的实际情况,合理安排工作内容的先后顺序和时间长度。
4. 制定资源分配计划。
在制定倒排工期实施方案时,需要充分考虑项目所需的各种资源,包括人力资源、物资资源、财务资源等。
需要制定合理的资源分配计划,确保项目所需的各种资源能够及时到位,保障项目的顺利进行。
5. 制定进度控制计划。
在倒排工期实施过程中,需要制定进度控制计划,对项目的进度进行有效的监控和控制。
需要及时发现和解决项目进度中的问题和风险,确保项目能够按时完成。
四、实施步骤。
1.明确项目目标和需求,确定项目的关键节点和里程碑。
2.分析项目的工期限制和约束条件,制定工期计划和资源分配计划。
工程项目倒排工期实施方案一、前言倒排工期是指在确定了项目的总工期后,按照工作内容、资源需求、技术和施工条件等要素要求,按工序、施工程序和技术规范等要求,对项目工期进行全面分析和计算,得出每个工序的最早开工日期和最迟完成日期。
倒排工期是项目管理的重要环节,它对工程项目的质量、进度、成本等方面都有着重要的影响。
因此,科学合理地制定倒排工期实施方案对于工程项目的成功实施至关重要。
二、倒排工期的意义制定合理的倒排工期实施方案有着重要的意义:1. 为项目管理提供重要依据。
倒排工期的制定,可以为项目管理部门提供了清晰明确的工期安排,有利于对项目进度的全面把控。
2. 有效控制项目成本。
倒排工期实施方案的制定,可以在时间上进行有效的控制,合理分配资源,避免资源闲置导致成本的增加。
3. 保障施工质量。
合理的施工周期安排,能够保证施工过程的质量,确保施工过程中各项工程活动有序推进。
三、倒排工期实施方案制定流程1. 收集项目资料。
首先要全面收集项目相关的施工图纸、技术标准、施工规范等资料,对项目进行深入了解。
2. 制定倒排工期表。
根据项目的工程量清单和相关资料,制定出每个工序的工期表,确认每个工序的施工工期和技术要求。
3. 制定施工过程图。
根据倒排工期表,对项目的施工过程进行图形化的表示,以便管理人员更直观地了解工期的安排情况。
4. 制定资源调配计划。
根据施工过程图,制定资源调配计划,合理分配施工人员和施工设备,确保施工进度。
5. 制定施工进度计划。
根据资源调配计划,制定出项目的施工进度计划,明确每个工序的开工日期和完成日期,并进行整体的安排。
6. 制定施工安全计划。
根据施工进度计划和施工过程图,制定出施工安全计划,确保项目施工过程中的安全。
四、倒排工期实施方案的关键点在制定倒排工期实施方案时,需要重点考虑以下几个方面:1. 合理安排工序的次序。
不同工序之间存在着一定的逻辑顺序,需要根据技术规范和实际施工情况,合理安排工序的次序。
施工进度计划
工程名称:贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
一、工期进度计划
1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间安排表
1、挡土墙工程施工计划时间安排表
挡土墙总方量为:44326.00m3 2、围墙工程施工计划时间安排表
围墙长度为:2192.00m
四、施工进度横道图
分段图附后:
贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
施工进度计划
施工单位:贵州省毕节地区建筑工程总公司日期:2011年11月12日。
车都33R2地块薛峰公共停车场项目
施
工
进
度
计
划
施工单位:武汉市城建工程有限公司
日期:2015年10月29日
车都33R2地块薛峰公共停车场项目
施工进度计划
一、工期进度计划
1、本工程从2015年11月5日至2015年12月15日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工
计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间倒排表
1、完工清场:2015年12月14日-2015年12月15日,共2天。
2、收费亭和收费栏杆等附属设施施工
4、道路结构施工计划时间安排表
5、土方工程施工计划时间安排表
6、开工准备:2015年11月5日-2015年11月5日,共1天。
四、工程进度倒排工期表
工程进度倒排工期表
填表说明:倒排日期以天为单位填写,特殊情况的最多三天为一个周期。
未尽事宜,按实际情况自行补充。
