地暖卫生间回填标准
- 格式:docx
- 大小:36.51 KB
- 文档页数:1
地暖卫生间回填标准
一、回填厚度
地暖卫生间回填厚度应符合设计要求,一般采用豆石混凝土进行回填,回填厚度应不小于30mm。
对于沉箱式卫生间,回填厚度应不小于50mm。
二、回填方式
地暖卫生间回填应采用分层回填的方式,先回填底部的隔水层,再回填内部的填充层。
回填时应保证填充层的密实度和平整度。
对于较大的卫生间,可采用二次回填的方式,先将隔水层铺设完毕后,再进行整体填充层的回填。
三、管道保护
在回填过程中,应特别注意对地暖管道的保护。
回填时应避免豆石等尖锐的填充物划伤管道表面。
对于大直径的管道,应采用鹅卵石或碎砖等柔软材料进行保护。
同时,在填充层初凝后,应在管道上铺设一层保护层,以避免后续施工对管道的破坏。
四、隔水层处理
地暖卫生间回填前应先进行隔水层的处理。
隔水层应铺设在原地面上,并保证其完整性和密闭性。
同时,应在隔水层上铺设一层保护层,以防止填充层施工过程中对隔水层的破坏。
在填充层施工完毕后,应在表面进行抹平处理,以保持地面的平整性和美观性。
总之,地暖卫生间回填是地暖安装过程中的重要环节之一,其质量直接影响到地暖系统的性能和使用效果。
因此,在进行地暖卫生间
回填时,应严格按照标准要求进行施工,确保回填厚度、回填方式、管道保护和隔水层处理等方面都符合规范要求。
地暖回填工艺标准
地暖回填工艺标准:
1. 施工前应仔细查看地暖工程施工图,核对并确定各种管道规格和位置,并做好出地面预留孔口的准备工作。
2. 在地暖管道铺设完成后,应立即进行回填。
回填材料应为无腐蚀,无影响地暖管道使用寿命的材料。
推荐使用聚苯板、灰土、砾石等。
3. 回填前应确保管道周围没有空隙和松散的土壤,以免管道移位或破裂。
管道垂直度应符合设计要求,管道间距、上下层间距符合设计要求。
特别是折弯处,应保证弯头不受挤压变形。
4. 回填时,先均匀铺设20cm左右厚度的砾石或者细沙,并进行均匀压实,以增加土壤密实度。
再铺设厚度为20cm左右厚度的填土,并进行压实。
5. 每一层回填应分批进行,一次不能过厚,尽量平整。
松动泥土应及时去除,不留空隙。
6. 回填完成后,应测定地面高程,确保地面高程符合设计要求。
并进行防水处理。
7. 回填完毕后,应做好标识,包括回填时间、压实度、回填方法与地暖管道位置等信息。
8. 施工完毕后,应及时做好验收工作。
符合设计要求的方可交付使用。
注:以上标准供参考,具体工艺标准还需根据实际情况进一步制定。

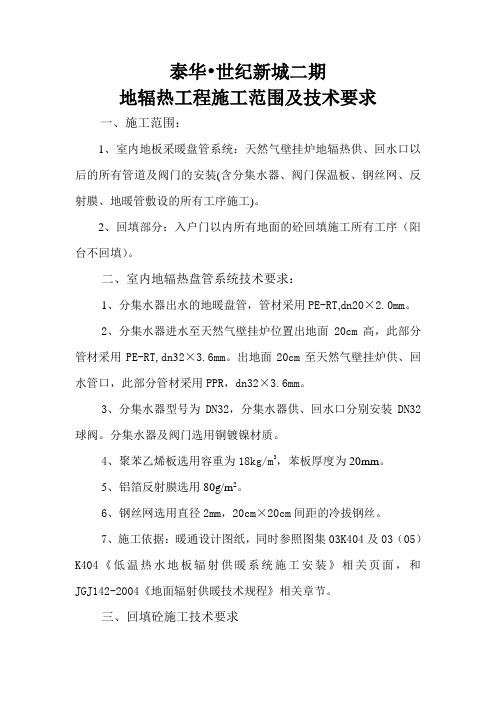

泰华•世纪新城二期地辐热工程施工范围及技术要求一、施工范围:1、室内地板采暖盘管系统:天然气壁挂炉地辐热供、回水口以后的所有管道及阀门的安装(含分集水器、阀门保温板、钢丝网、反射膜、地暖管敷设的所有工序施工)。
2、回填部分:入户门以内所有地面的砼回填施工所有工序(阳台不回填)。
二、室内地辐热盘管系统技术要求:1、分集水器出水的地暖盘管,管材采用PE-RT,dn20×2.0mm。
2、分集水器进水至天然气壁挂炉位置出地面20cm高,此部分管材采用PE-RT,dn32×3.6mm。
出地面20cm至天然气壁挂炉供、回水管口,此部分管材采用PPR,dn32×3.6mm。
3、分集水器型号为DN32,分集水器供、回水口分别安装DN32球阀。
分集水器及阀门选用铜镀镍材质。
4、聚苯乙烯板选用容重为18kg/m3,苯板厚度为20mm。
5、铝箔反射膜选用80g/m2。
6、钢丝网选用直径2mm,20cm×20cm间距的冷拔钢丝。
7、施工依据:暖通设计图纸,同时参照图集03K404及03(05)K404《低温热水地板辐射供暖系统施工安装》相关页面,和JGJ142-2004《地面辐射供暖技术规程》相关章节。
三、回填砼施工技术要求卫生间、厨房回填砼厚度为6cm(平均厚度)1%坡向地漏,客厅、书房、卧室回填厚度为5cm。
请地暖施工单位严格按照甲方施工范围的说明施工。
陕西泰华置业发展有限公司泰华•世纪新城二期项目部 2012-4-17 1、电施34号图、消防控制室至15轴交L轴电气竖井水平桥架段为600×200,后出的商业部分电气竖井图内弱电桥架为250×100;电施20图号、到设备层水平桥架段为400×200,电施12图号,标准层竖井放大平面图桥架为400×150。
是否有误?2、电施36图号,弱电桥架是否由F轴交4轴竖井引出,但是电施12图号F轴交4轴竖井平面放大图未设计弱电桥架,请明确。
南京地暖地坪回填施工方案1. 引言南京地暖地坪回填是指在地暖系统建设完毕后,针对地暖管道安装在地面下的情况,需要进行回填施工,将地面恢复到原有的状态。
本文将详细介绍南京地暖地坪回填的施工方案。
2. 施工前准备在进行地坪回填施工前,需要进行以下准备工作:2.1 清理施工区域确保施工区域内没有任何杂物和障碍物,以免影响施工进程。
2.2 标志地暖管道位置标注出地暖管道的准确位置,以便后续施工中不会损坏管道。
2.3 准备回填材料根据地面情况和地暖管道的深度,选择适合的回填材料,如砂土、碎石等。
3. 回填施工步骤3.1 均匀回填初始层首先,将回填材料均匀地撒在地面上,保持一定的厚度,以充分保护地暖管道,并平整压实。
3.2 压实初始层使用压路机或手动压实器对初始层进行适度的压实,确保回填材料牢固固定并达到预期的承重效果。
3.3 铺设护坡层在初始层上铺设护坡层,可采用防湿膜、防水卷材等,起到防潮、防水的作用。
3.4 铺设保温层在护坡层上进行保温层的铺设,常见的保温材料有聚苯板、聚氨酯板等,根据设计要求选择合适的保温层材料。
3.5 安装网格布在保温层上安装网格布,以增强地坪的抗裂性能。
3.6 浇筑混凝土最后,将混凝土均匀浇筑在网格布上,延伸至与原地面齐平,注意控制混凝土的厚度和均匀度。
4. 施工注意事项4.1 严格按照设计图纸施工在施工过程中,必须按照地暖系统设计图纸和相关施工规范进行施工,确保施工质量。
4.2 预留排水孔在地坪回填施工中,应预留合理数量和位置的排水孔,以方便日后地面排水。
4.3 定期检查施工质量施工过程中,应进行定期检查,确保回填质量,避免因施工不当带来的问题。
4.4 注意施工时间与环境条件选择施工时间时,应避开雨天和季节性高湿度的时期,以免影响施工效果。
此外,注意施工环境温度和湿度,确保施工材料的稳定性和粘结性。
5. 施工验收施工完成后,应进行施工验收,核查地暖地坪回填施工是否符合设计要求和相关标准。
地暖找平怎么做?关于地暖回填层的小知识无论是传统地暖还是地暖模块,都分为湿式和干式两种施工方法,划分标准在于是否需要混凝土回填,回填层在整个地暖中的主要作用是蓄热和均匀热量。
在回填时如若不注意施工质量,很容易出现问题,导致地暖系统的破坏。
在地暖系统进行地面回填时,应注意以下事项:1 地暖结构层示意图地暖地面部分结构从下往上依次是结构层(即楼板)、保温层(地暖模块或白晶板+反射膜)、回填层(豆石混凝土层)、找平层、地面装饰层,整个厚度约8-10cm,其中地暖约占6cm。
2 回填层材料选择1、水泥应采用标号不低于32.5号的普通硅酸盐水泥,因为它早期强度较高,在凝结硬化过程中的干缩性较小,对控制和防止混凝土干缩裂较为有利;2、砂子宜采用含泥量不大于5%的中砂或粗砂;3、豆石粒径要求在5-15mm之内。
4、水泥、大沙、豆石按照1:2:3的比例均匀搅拌后浇注。
混凝土强度等级不小于C15 ,填充层厚度应符合设计要求,平整度应不大于5mm 。
5、切记搅拌是最重要的环节。
回填标准为≥C15,是指地暖回填的混凝土的承受能力为15兆帕的压力,换算成我们直观的表述为每平方厘米能承受150公斤的重力。
3 施工注意事项1、地暖回填时,每次的浇筑面积不宜过大,以免产生混凝土的温度裂缝;2、现场按石子、沙、水泥顺序自下而上按不同房间面积堆料,然后发水时间不低于30分钟,再进行人工搅拌。
当然如过找平面积大的话有条件上搅拌机是最好的,搅拌完毕钩散摊平,再细化收平作业。
在这之前,最好是根据水平线,每个房间独立打水平点,这样对于最后的收平效果是最好的,毕竟家装的回填都是用人工来做,有一定的误差,也是正常的,误差的标准是水平线5mm。
3、地暖回填前需要查看管道水压,核对做管试压的数据,在回填前要记录,并在回填后再核对数据,这一点对于地暖管的安全性是一个重要检测,不能缺少,发现问题马上处理,否则后果很严重。
混凝土填充层施工中,加热管内水压不应低于0.6MPa, 填充层养护过程中,系统水压不应低于 0.4MPa ;4、地暖系统需要在墙体、柱、过门等与地面垂直交接处敷设伸缩缝,伸缩缝宽度不应小于 10mm ,当地面面积超过 30 ㎡或边长超过6m 时,应设置伸缩缝,伸缩缝宽度不宜小于 8mm ;上述膨胀缝在混凝土填充层施工前已铺设完毕,混凝土填充层施工时,应注意保护伸缩缝不被破坏;5、混凝土填充层施工中,严禁使用机械振捣设备;施工人员应穿软底鞋,采用平头铁锹。
地暖回填标准地暖回填是指在地暖管道安装完毕后,对其进行回填,填充材料主要是混凝土或者发泡水泥。
地暖回填的质量直接关系到地暖系统的使用寿命和舒适度,因此,地暖回填标准非常重要。
下面将详细介绍地暖回填的标准要求。
首先,地暖回填应选择合适的填充材料。
填充材料应具有良好的导热性能,能够有效传导地热,提高地暖系统的供热效果。
同时,填充材料的密实性和稳定性也是考量的重要因素,应选择不易产生裂缝和变形的材料,确保地暖管道的稳定性和安全性。
其次,地暖回填的厚度也是需要符合标准的。
一般来说,地暖回填的厚度应根据地暖系统的设计要求来确定,一般情况下,地暖回填的厚度应在5-8厘米左右。
过厚或者过薄的回填层都会影响地暖系统的供热效果,因此,在施工过程中应严格控制回填层的厚度。
另外,地暖回填需要注意填充材料的均匀性。
在进行地暖回填时,应注意填充材料的均匀性,避免出现空鼓或者松散的情况。
填充材料应经过合理的压实和平整处理,确保地暖管道周围没有空隙和松动的情况,从而提高地暖系统的供热效果和使用寿命。
此外,地暖回填的施工工艺也是至关重要的。
在进行地暖回填时,应按照相关规范和要求进行施工,严格控制施工质量。
施工人员应具备一定的技术水平和经验,确保回填工作的质量和效果。
最后,地暖回填后需要进行验收。
验收时应检查地暖回填的厚度、均匀性和填充材料的质量,确保回填工作符合相关标准和要求。
同时,还需要对地暖系统进行压力测试,确保地暖系统的安全性和稳定性。
综上所述,地暖回填标准是保证地暖系统正常运行和使用寿命的重要保障,施工单位和施工人员应严格按照相关标准和要求进行施工,确保地暖回填的质量和效果。
只有这样,才能保证地暖系统的供热效果和舒适度,满足人们对于室内舒适环境的需求。
卫生间回填规范做法篇一:卫生间回填卫生间回填报验申请表工程名称:金谷建设小区6#楼编号:建筑结构隐蔽工程验收记录工程名称:金谷建设小区6#楼水泥混凝土面层工程检验批质量验收记录表填充层检验批质量验收记录篇二:建筑做法标准正文第一章地面做法一、地面1(水泥地面)适用部位:无地下室住宅楼储藏室层车库 1、素土夯实,压实系数大于等于0.9; 2、150厚3:7灰土夯实;3、铺塑料布一道,纵横缝搭接100mm,四周上翻60mm;4、80厚C20砼,找平压实;5、20厚1:2.5水泥砂浆找平压光,做成后同建筑标高。
6、踢脚线做法:墙根部上翻150mm,做1:3水泥砂浆踢脚线,做成后踢脚线高150,凸出墙面8mm,上口线要平直,腻子找平,刷两遍灰色地板漆。
二、地面2(水泥地面)适用部位:回填土地下室层车库1、回填土夯实,压实系数不小于0.9;2、150厚3:7灰土垫层夯实;3、110厚(结构砼回填处及基础梁处100厚)C25细石混凝土找平压光,内配单层双向A4@150冷拔丝,位于砼上部,保护层15mm;4、伸缩缝设置:按柱距设置伸缩缝(切割机切缝),缝宽5mm,深15mm,沥青油膏嵌缝。
三、地面3(水泥地面)适用部位:回填土住宅楼储藏室层的储藏室、设备间、公用部分 1、素土夯实,压实系数大于等于0.9; 2、150厚3:7灰土夯实;3、铺塑料布一道,纵横缝搭接100mm,四周上翻60mm;4、60厚C20砼,找平压实;5、20厚1:2.5水泥砂浆找平压光,做成后同建筑标高。
6、踢脚线做法:墙根部上翻150mm,做1:3水泥砂浆踢脚线,做成后踢脚线高150,凸出墙面8mm,上口线要平直,腻子找平,刷两遍灰色地板漆。
四、地面4(水泥地面)适用部位:地下储藏室层,基层为现浇钢筋砼结构的储藏室、设备间、泵房、共用部分 1、现浇钢筋砼基层;2、50厚C20砼,表面撒1:1干水泥砂,随打随抹,三遍压光,做成后同建筑标高。
地面回填找平工艺标准一、地面清扫在进行地面回填找平之前,必须对地面进行彻底清扫,清除灰尘、碎屑和松散的土壤。
确保地面干净整洁,以便为后续施工提供一个良好的基础。
二、测量定位使用测量工具对地面进行测量定位,确定回填找平的区域和范围。
根据设计要求,确定标高和水平度,并标记出关键的控制点。
三、水泥配比根据设计要求和施工条件,确定水泥、沙子和石子的配比。
按照规定的比例混合水泥、沙子和石子,确保材料的质量和比例符合要求。
四、细石混凝土铺设将搅拌好的细石混凝土铺设在地面上,使用刮板或抹子将混凝土均匀摊铺,并确保混凝土与地面充分结合。
混凝土铺设时应控制厚度,确保符合设计要求。
五、表面抹平在混凝土初凝前,使用抹平工具对表面进行抹平处理。
抹平时应从周边向中心进行,逐步推进,直至表面平整光滑。
抹平过程中应注意防止出现抹纹和气泡。
六、养护处理抹平后的地面应进行养护处理,保持适宜的温度和湿度。
在养护期间,避免过度暴晒或刮风,以免影响混凝土的硬化质量。
养护时间应根据当地气候条件和混凝土质量确定。
七、成品保护在养护期间及养护结束后,应采取措施对地面进行成品保护。
避免重物碾压、污染和损坏地面。
如有损坏,应及时修复。
八、质量验收质量验收是地面回填找平工艺的最后环节。
在验收时,应对地面的平整度、抗压强度和外观质量进行检查。
同时,可进行适当的试验,如泼水试验等,以验证地面的性能是否符合设计要求。
对于不合格的部位,应进行整改或返工。
质量验收合格后,方可通过验收并交付使用。
水压试验⏹北京市低温热水地板辐射供暖应用技术规程(DBJ-T-01-49-2000)6.2 水压试验浇捣混凝土填充层之前和混凝土填充层养护期满之后,应分别进行系统水压试验。
水压试验应符合下列要求:1) 水压试验之前,应对试压管道和构件采取安全有效的固定和保护措施。
2) 试验压力应为不小于系统静压加0.3MPa,但不得低于0.6MPa3) 冬季进行水压试验时,应采取可靠的防冻措施。
6.3 水压试验步骤水压试验应按下列步骤进行:1) 经分水器缓慢注水,同时将管道内空气排出。
2) 充满水后,进行水密性检查。
3) 采用手动泵缓慢升压,升压时间不得少于15mina4) 升压至规定试验压力后,停止加压,稳压1h,观察有无漏水现象。
5) 稳压1h后,补压至规定试验压力值,15min内的压力降不超过0.05MP。
无渗漏为合格。
⏹地面辐射供暖技术规程_JGJ_142-20043.1.3 低温热水地面辐射供暖系统的工作压力,不应大于0.8MPa;6. 4 低温热水系统的水压验6.4.1 水压试验应在系统冲洗之后进行。
冲洗应在分水器、集水器以外主供、回水管道冲洗合格后,再进行室内供暖系统的冲洗。
6.4.2 水压试验应分别在浇捣混凝土填充层前和填充层养护期满后进行两次;水压试验应以每组分水器、集水器为单位,逐回路进行。
6.4.3 试验压力应为工作压力的1.5倍,且不应小于0.6MPao6.4.4 在试验压力下,稳压1h,其压力降不应大于0.05MPao6.4.5 水压试验宜采用手动泵缓慢升压,升压过程中应随时观察与检查,不得有渗漏;不宜以气压试验代替水压试验。
6.4.6 在有冻结可能的情况下试压时,应采取防冻措施,试压完成后应及时将管内的水吹净、吹干。
✓归纳:●水压试验应分别在浇捣混凝土填充层前和填充层养护期满后进行两次;●水压试验应以每组分水器、集水器为单位,逐回路进行。
●水压试验应在系统冲洗之后进行。
⏹冲洗应在分水器、集水器以外主供、回水管道冲洗合格后,再进行室内供暖系统的冲洗。
地暖回填要注意什么地暖系统安装完毕后,地面进行混凝土回填,在回填时如若不注意施工质量,很容易出现问题,导致地暖系统的破坏。
在地暖系统进行地面回填时,应注意以下事项:一,地暖回填施工条件:1,地板采暖系统按照设计、施工要求铺设完毕,并按照规范规定试压合格;2,已经通过施工现场负责人及项目质量检查员检查合格,并报甲方或监理工程师验收,经验收合格,甲方、土建或装修施工方在工程验收资料上相关单位签字认可;3,对验收合格的采暖系统与浇注混凝土的施工单位进行交接,交接单上相应单位签字认可,接收单位对采暖系统的4,为防止加热管因挤压变形,又可以及时发现管道的破坏,在浇注混凝土时采暖水系统内保持压力,压力不应低于0.4MPa;5,施工所需的材料、施工力量、机具等已准备就绪,能保证正常施工;二,混凝土技术要求:原料:1,水泥应采用标号不低于32.5号的普通硅酸盐水泥,因为它早期强度较高,在凝结硬化过程中的干缩性较小,对控制和防止混凝土干缩裂较为有利;2,砂子宜采用中砂或粗砂,含泥量不大于5%。
其质量应符合现行行业标准《普通混凝土用砂质量标准及检验方法》的规定;3,豆石粒径宜为5—15mm,加热管的填充层厚度不宜小于30mm。
当地面荷载大于20KN/m2时,应采取加固措施。
混凝土强度:填充层的材料宜采用C20豆石混凝土。
混凝土浇筑方法:1,混凝土采用分间浇筑的方法,每次浇筑的面积不宜过大,避免产生混凝土的温度裂缝和收缩缝,也利于混凝土的标高控制;2,混凝土的振捣要求人工振捣;3,表面搓平和搓光在混凝土浇筑的同时,抹灰工用刮杠,将其表面按标高(即标高条的上口)进行刮平,然后用木抹子进行压抹;4,混凝土施工时,禁止使用铁锹接触管材。
防止手推车碾压管材,浇注时必须搭踏板(在没有盘管的位置放上砖块搭上木板),确保木板上无钉子,以保护管材;5,混凝土的养护待抹压过后,由专人开始养护,最好关好窗户,这样能有效的保持混凝土表面的水份,为防止混凝土内部裂缝的产生,初凝后砼表层泛白时开始洒水养护,但注意不要积水。
地暖卫生间回填标准
地暖卫生间回填标准指的是在安装地暖系统后,需要对卫生间的地面进行回填和修补的标准要求。
以下是地暖卫生间回填的一般标准:
1. 地暖系统安装完成后,将回填材料(如水泥砂浆)均匀地铺在卫生间地面上,以修复和平整地面。
2. 回填材料的厚度一般为3-5厘米,可以根据地面情况和需要进行调整。
3. 在回填材料还未干透之前,可以使用专用工具进行表面的修整和打磨,以保证地面的平整度和光滑度。
4. 在回填材料干透后,应使用合适的耐水、防滑等性能的地砖或地板进行铺设,以保证地面的使用寿命和舒适度。
5. 回填材料的选择应符合相关的建筑和卫生间装修要求,如耐水、防潮、环保等。
6. 在回填过程中应注意周边设施和管道的保护,以防止损坏或影响使用。
需要注意的是,地暖卫生间回填标准可能会因地区、建筑结构和个人需求而有所不同,应根据具体情况进行调整和确定。
建议在回填前咨询专业的地暖安装公司或装修团队,以获取准确的标准和指导。
