地热盘管施工注意事项及质量措施
- 格式:doc
- 大小:33.50 KB
- 文档页数:2
地暖施工注意事项和建议地暖施工是一项涉及到室内空调和供暖的重要工程,施工过程中需要注意很多细节和要点。
下面列举了10个地暖施工的注意事项和建议。
1. 施工前的准备工作:在进行地暖施工之前,需要先对施工场地进行清理和整理,确保地面平整、干燥,并清除障碍物。
此外,还需要确定地暖系统的布置和管道的走向。
2. 地暖系统设计:地暖系统设计是施工的关键,需要根据室内面积、结构和需求来确定地暖的供暖面积、管道布置和管径等。
在设计过程中,要考虑到不同区域的热负荷和温度差异,以确保供暖效果和舒适度。
3. 地暖管道敷设:地暖管道敷设需要注意管道的走向、坡度和间距等。
管道的走向要避开墙角和拐弯处,以免管道弯曲或堵塞。
管道的坡度要确保热水顺畅流动,避免积水和冷凝水产生。
4. 地暖管道连接:地暖管道的连接需要使用专用的管件和工具,确保连接的紧密和密封。
在连接过程中,要注意管道的对接和固定,以防止漏水和松动。
5. 地暖系统测试:在施工完成后,需要对地暖系统进行测试,确保系统的正常运行和供暖效果。
测试包括检查管道的漏水情况、温度的均匀性和供暖效果的稳定性等。
6. 地暖系统维护:地暖系统在使用过程中需要定期进行维护和清洗,以确保系统的正常运行和使用寿命。
维护包括清洗管道、更换过滤器和检查阀门等。
7. 地暖系统保温:地暖系统的保温是确保供暖效果的重要因素。
施工过程中需要注意选择合适的保温材料和方法,以减少热量的损失和传导。
8. 地暖系统的安装:地暖系统的安装需要按照相关的规范和标准进行,确保施工质量和安全性。
安装过程中要注意使用合格的材料和工具,避免出现安全隐患。
9. 地暖系统的调试:地暖系统安装完成后,需要进行调试和调整,确保系统的运行效果和性能。
调试过程中要注意调整水温、调节流量和检查阀门等。
10. 地暖系统的使用和维护:地暖系统在使用过程中需要注意合理使用和维护,避免造成能源浪费和设备损坏。
使用时要根据需要调节温度和时间,维护时要定期清洗和检查系统的运行状态。
地暖施工要点及注意事项全集地暖施工要点及注意事项全集地暖施工是项技术活。
素有“三分产品七分安装”的说法,安装工艺的好坏对地暖的使用寿命有直接的影响。
今天爱暖通整理了地暖施工过程中需要注意的要点,建议小伙伴们收藏并分享给需要的人。
一、地板采暖系统施工前应注意事项:1 、地板辐射采暖系统施工应避免与其它工种进行交叉施工作业,导致配合困难或责任不明耽误工期,质量难以保证。
需与装修公司提前沟通,协调工作配合流程;2、水电改造应在地板采暖系统施工进场前完成。
地板采暖系统安装前,应保证施工现场水电管路施工完毕,厨房、卫生间应做完闭水试验并经过验收,施工区域地面平整清洁,无裸露的钢筋、水电管线及任何影响施工进行的设备、材料、杂物等。
二、施工中应注意事项:1、地面辐射供暖施工的环境温度不宜低于5度;在低于0度的环境下施工,现场应采取升温措施(塑料管和发热电缆的普遍特性是随着温度的降低,韧性变差,抗弯曲性能变坏),难以施工。
同时,低于5度,混凝土填充层的施工和养护质量难以保证。
2、设置伸缩缝:①在与内外墙\柱等垂直构件交接处应留伸缩缝。
②地面面积超过30平方米或边长超过6米时,应设伸缩缝。
③过门处也得设置伸缩缝。
④凸台的过门处也加伸缩缝。
设置要求:伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
3、塑料及铝塑复合管的弯曲半径不宜小于6倍管外径,铜管的弯曲半径不宜小于5倍管外径(弯曲半径过小的话,宜出现死折,这样环路就不同了;弯曲大了,对管材的寿命有影响)。
4、加热管应设固定装置,可采用以下方法固定:①用固定卡将加热管直接固定在绝热板或设有复合面层的绝热板上;②用扎带将加热管固定在铺设于绝热层上的网格上;③直接卡在铺设于绝热层表面的专用管架或管卡上;④直接固定于绝热层表面凸起间形成的凹槽内。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改地暖工程施工安全措施(最新版)Safety management is an important part of production management. Safety and production are inthe implementation process地暖工程施工安全措施(最新版)一、地暖工程质量安全措施为了使地暖系统安全得到保障,采取以下几方面措施:1、严格按照施工工艺流程施工,交付验收;2、按图施工,且工程竣工绘制竣工图;3、对业主负责,培养施工人员责任感;4、尽量杜绝与其他专业施工的交叉作业;5、配合砼垫层的回填施工;6、地暖施工时,成品检验不能只看试压情况,还要结合盘管质量一并检验,尤其是管路中间死弧的位置。
二、成品保护方面的安全性措施1、地暖施工完毕验收合格,应尽快与土建方协商安排砼回填的施工,期间成品保护必须有专人看管,验收完毕且尚未回填砼的房间应张贴醒目标语。
2、成品保护需与施工各方共同沟通,并需要甲方及总包方的支持协调,让所有工作人员都加强地暖成品保护的意识和责任。
3、砼回填时,需有专人配合,且地暖系统需带压施工,回填层施工中、施工后应随时检查地暖的压力变化。
4、地暖施工完成后,严格禁止一切对地面有破坏性的行为如:凿洞、开槽、楔钉等。
5、禁止在地面上放置火种如:生火做饭、放置喷灯等。
6、装修时应保护好外露分集水器,尽量不要将分集水器包在储物柜等木制家具中,以免给以后的维护和使用带来不便。
三、现场施工安全管理措施施工现场的安全管理,重点是进行人的不安全行为与物的不安全状态的控制,落实安全管理决策与目标,以消除一切事故,避免事故伤害,减少事故损失为管理目的。

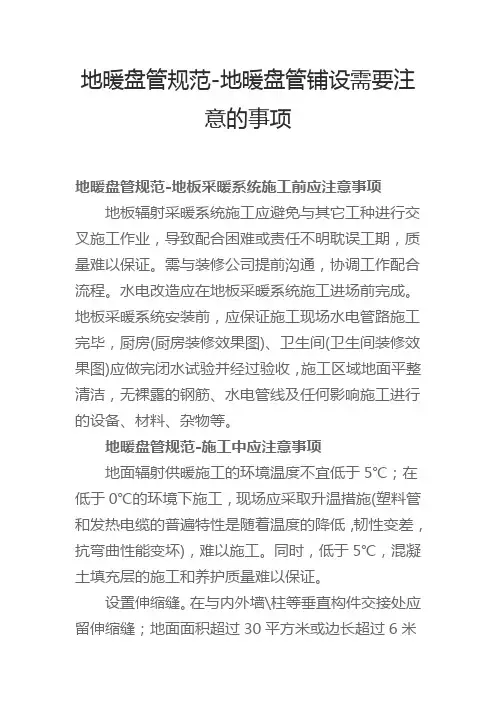

地暖盘管规范-地暖盘管铺设需要注意的事项地暖盘管规范-地板采暖系统施工前应注意事项地板辐射采暖系统施工应避免与其它工种进行交叉施工作业,导致配合困难或责任不明耽误工期,质量难以保证。
需与装修公司提前沟通,协调工作配合流程。
水电改造应在地板采暖系统施工进场前完成。
地板采暖系统安装前,应保证施工现场水电管路施工完毕,厨房(厨房装修效果图)、卫生间(卫生间装修效果图)应做完闭水试验并经过验收,施工区域地面平整清洁,无裸露的钢筋、水电管线及任何影响施工进行的设备、材料、杂物等。
地暖盘管规范-施工中应注意事项地面辐射供暖施工的环境温度不宜低于5℃;在低于0℃的环境下施工,现场应采取升温措施(塑料管和发热电缆的普遍特性是随着温度的降低,韧性变差,抗弯曲性能变坏),难以施工。
同时,低于5℃,混凝土填充层的施工和养护质量难以保证。
设置伸缩缝。
在与内外墙\柱等垂直构件交接处应留伸缩缝;地面面积超过30平方米或边长超过6米时,应设伸缩缝;过门处也得设置伸缩缝;凸台的过门处也加伸缩缝。
设置要求是伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
塑料及铝塑复合管的弯曲半径不宜小于6倍管外径,铜管的弯曲半径不宜小于5倍管外径(弯曲半径过小的话,宜出现死折,这样环路就不同了;弯曲大了,对管材的寿命有影响)。
加热管应设固定装置,可采用以下方法固定,用固定卡将加热管直接固定在绝热板或设有复合面层的绝热板上;用扎带将加热管固定在铺设于绝热层上的网格上;直接卡在铺设于绝热层表面的专用管架或管卡上;直接固定于绝热层表面凸起间形成的凹槽内。
阀门、分水器、集水器组件安装前,应做强度和严密性试验。
试验应在每批数量中抽查10%,且不得少于1个。
对安装在分水器进口、集水器出口及旁通管上的旁通阀门,应逐个做强度和严密性试验,合格后方可使用。

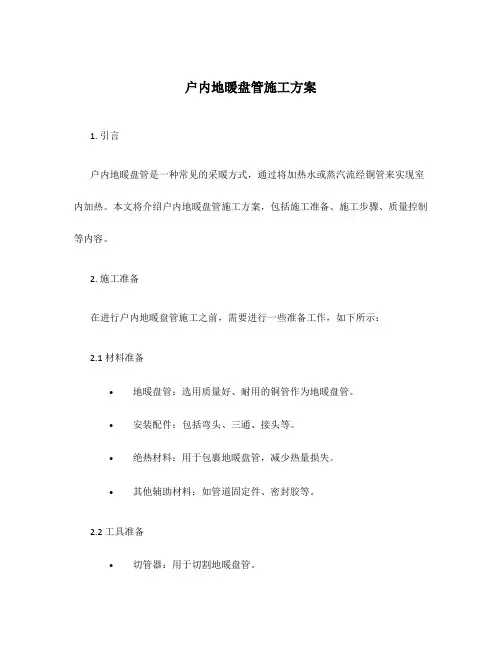

户内地暖盘管施工方案1. 引言户内地暖盘管是一种常见的采暖方式,通过将加热水或蒸汽流经铜管来实现室内加热。
本文将介绍户内地暖盘管施工方案,包括施工准备、施工步骤、质量控制等内容。
2. 施工准备在进行户内地暖盘管施工之前,需要进行一些准备工作,如下所示:2.1 材料准备•地暖盘管:选用质量好、耐用的铜管作为地暖盘管。
•安装配件:包括弯头、三通、接头等。
•绝热材料:用于包裹地暖盘管,减少热量损失。
•其他辅助材料:如管道固定件、密封胶等。
2.2 工具准备•切管器:用于切割地暖盘管。
•手动弯管机:用于弯曲地暖盘管。
•清洁工具:如管道清洗器、管刷等。
•其他常用工具:如扳手、尺子、笔记本等。
2.3 安全准备施工前需要确保安全措施已经落实,包括佩戴安全帽、防护眼镜等个人防护装备,同时需要了解建筑物的结构、管道布置等信息,以确保施工过程中的安全。
3. 施工步骤3.1 规划布局在进行地暖盘管施工之前,需要进行规划布局,包括确定地暖盘管的走向、布置区域等。
同时还需考虑管道与其它建筑设施的距离,避免影响其它管线等。
3.2 铺设地暖盘管首先,清理施工区域并进行地面的处理,如平整、防水等。
然后按照规划布局的要求开始铺设地暖盘管,可以使用固定件将地暖盘管固定在地面上。
在铺设过程中,需要保证地暖盘管的弯曲半径符合规定,避免过度拉伸导致管道损坏。
3.3 连接管道在地暖盘管的铺设完成后,需要连接管道。
首先,使用切管器将管道切割成所需的长度,并使用手动弯管机对管道进行弯曲。
然后,使用接头将各段管道连接在一起,注意保证连接处的密封性。
接头的选择应根据实际情况进行,如三通接头、弯头等。
3.4 绝热处理完成地暖盘管的铺设和连接后,需要进行绝热处理。
使用绝热材料将地暖盘管包裹起来,减少热量的散失。
在包裹绝热材料时需要注意保持管道的排列整齐,避免绝热层出现空隙。
3.5 施工验收完成地暖盘管的铺设、连接和绝热处理后,进行施工验收。
检查地暖盘管的铺设是否符合规划布局要求,检查连接处是否牢固、密封。
第1篇一、施工准备1. 设计审查:在施工前,对供暖地暖系统设计进行审查,确保设计合理、符合国家标准和规范。
2. 材料设备准备:根据设计要求,准备地暖管道、分水器、集水器、保温材料、粘结剂等材料设备。
3. 施工队伍:组建一支具有丰富经验的施工队伍,确保施工质量。
二、施工工艺1. 基层处理:清理施工现场,确保基层平整、干净,若平整度不满足要求,需进行找平处理。
2. 保温层施工:在地暖管道铺设前,先铺设保温层,减少热量损失。
3. 管道铺设:按照设计要求,将地暖管道铺设在保温层上,注意管道间距、走向和弯曲度。
4. 分水器、集水器安装:在地暖管道铺设完成后,安装分水器和集水器,确保连接牢固。
5. 管道连接:采用热熔连接、电熔连接或焊接等方式,将地暖管道连接起来。
6. 检查测试:在管道连接完成后,进行压力测试,确保管道无泄漏、无损坏。
7. 铺设找平层:在管道测试合格后,铺设找平层,确保地暖系统稳定运行。
8. 铺设地砖或地板:在找平层铺设完成后,按照设计要求,铺设地砖或地板。
三、施工注意事项1. 施工人员需具备相关资质,熟悉施工工艺和操作规程。
2. 施工过程中,确保管道铺设平整、无扭曲,连接牢固。
3. 注意管道间距,避免管道交叉、重叠。
4. 在管道连接过程中,确保连接质量,避免泄漏。
5. 施工完成后,进行试运行,检查地暖系统是否正常运行。
6. 严格按照设计要求施工,确保地暖系统质量。
7. 注意施工现场安全,防止安全事故发生。
四、施工验收1. 施工完成后,进行自检,确保地暖系统质量符合要求。
2. 邀请相关部门进行验收,验收合格后方可投入使用。
总之,供暖地暖管道工程施工是一项复杂的工程,需要严格按照设计要求和施工规范进行。
在施工过程中,注意细节,确保地暖系统稳定运行,为居民提供舒适的冬季供暖环境。
第2篇一、施工准备1. 设计图纸:在施工前,需仔细阅读设计图纸,了解供暖系统的布局、管道走向、管材规格等。
2. 材料设备:准备供暖地暖管道所需的各种材料,如管道、保温材料、连接件、阀门等。

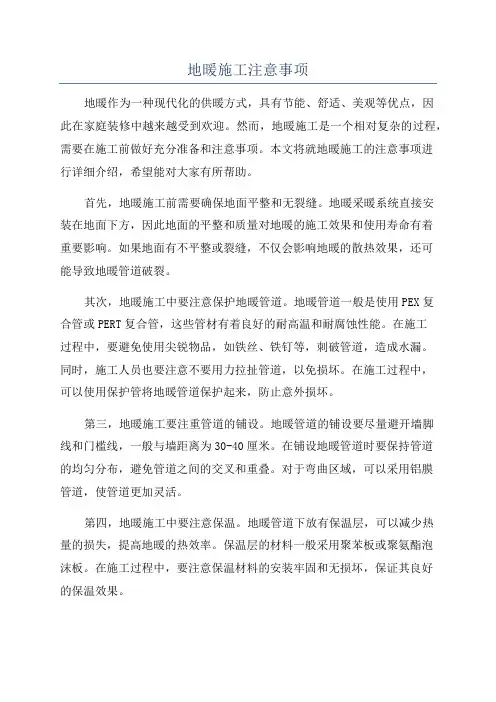

地暖施工注意事项地暖作为一种现代化的供暖方式,具有节能、舒适、美观等优点,因此在家庭装修中越来越受到欢迎。
然而,地暖施工是一个相对复杂的过程,需要在施工前做好充分准备和注意事项。
本文将就地暖施工的注意事项进行详细介绍,希望能对大家有所帮助。
首先,地暖施工前需要确保地面平整和无裂缝。
地暖采暖系统直接安装在地面下方,因此地面的平整和质量对地暖的施工效果和使用寿命有着重要影响。
如果地面有不平整或裂缝,不仅会影响地暖的散热效果,还可能导致地暖管道破裂。
其次,地暖施工中要注意保护地暖管道。
地暖管道一般是使用PEX复合管或PERT复合管,这些管材有着良好的耐高温和耐腐蚀性能。
在施工过程中,要避免使用尖锐物品,如铁丝、铁钉等,刺破管道,造成水漏。
同时,施工人员也要注意不要用力拉扯管道,以免损坏。
在施工过程中,可以使用保护管将地暖管道保护起来,防止意外损坏。
第三,地暖施工要注重管道的铺设。
地暖管道的铺设要尽量避开墙脚线和门槛线,一般与墙距离为30-40厘米。
在铺设地暖管道时要保持管道的均匀分布,避免管道之间的交叉和重叠。
对于弯曲区域,可以采用铝膜管道,使管道更加灵活。
第四,地暖施工中要注意保温。
地暖管道下放有保温层,可以减少热量的损失,提高地暖的热效率。
保温层的材料一般采用聚苯板或聚氨酯泡沫板。
在施工过程中,要注意保温材料的安装牢固和无损坏,保证其良好的保温效果。
第五,地暖施工中要注意对温控器的位置选择。
温控器是地暖的控制中心,可以调节室内温度,提供舒适的居住环境。
温控器的位置选择要避免阳光直射和热源附近,以免影响温控器的准确度与灵敏度。
第六,地暖施工完成后,要进行地暖系统的压力测试。
压力测试是判断地暖系统密封性的重要步骤,可以避免长时间使用后的水漏问题。
在进行压力测试前,要检查系统是否完整,管道是否连接牢固,以免造成不必要的损失。
第七,地暖施工完成后,要进行地暖系统的漏水测试。
漏水测试是确认地暖系统安装质量的关键步骤,也是确保地暖施工质量的重要环节。

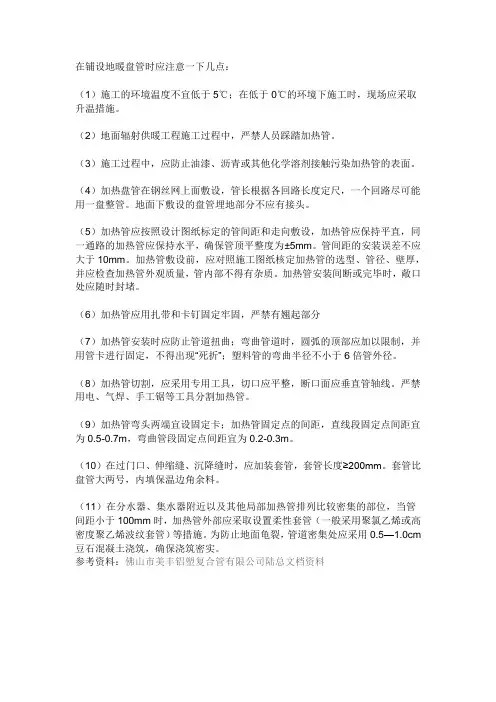

在铺设地暖盘管时应注意一下几点:(1)施工的环境温度不宜低于5℃;在低于0℃的环境下施工时,现场应采取升温措施。
(2)地面辐射供暖工程施工过程中,严禁人员踩踏加热管。
(3)施工过程中,应防止油漆、沥青或其他化学溶剂接触污染加热管的表面。
(4)加热盘管在钢丝网上面敷设,管长根据各回路长度定尺,一个回路尽可能用一盘整管。
地面下敷设的盘管埋地部分不应有接头。
(5)加热管应按照设计图纸标定的管间距和走向敷设,加热管应保持平直,同一通路的加热管应保持水平,确保管顶平整度为±5mm。
管间距的安装误差不应大于10mm。
加热管敷设前,应对照施工图纸核定加热管的选型、管径、壁厚,并应检查加热管外观质量,管内部不得有杂质。
加热管安装间断或完毕时,敞口处应随时封堵。
(6)加热管应用扎带和卡钉固定牢固,严禁有翘起部分(7)加热管安装时应防止管道扭曲;弯曲管道时,圆弧的顶部应加以限制,并用管卡进行固定,不得出现“死折”;塑料管的弯曲半径不小于6倍管外径。
(8)加热管切割,应采用专用工具,切口应平整,断口面应垂直管轴线。
严禁用电、气焊、手工锯等工具分割加热管。
(9)加热管弯头两端宜设固定卡;加热管固定点的间距,直线段固定点间距宜为0.5-0.7m,弯曲管段固定点间距宜为0.2-0.3m。
(10)在过门口、伸缩缝、沉降缝时,应加装套管,套管长度≥200mm。
套管比盘管大两号,内填保温边角余料。
(11)在分水器、集水器附近以及其他局部加热管排列比较密集的部位,当管间距小于100mm时,加热管外部应采取设置柔性套管(一般采用聚氯乙烯或高密度聚乙烯波纹套管)等措施。
为防止地面龟裂,管道密集处应采用0.5—1.0cm 豆石混凝土浇筑,确保浇筑密实。

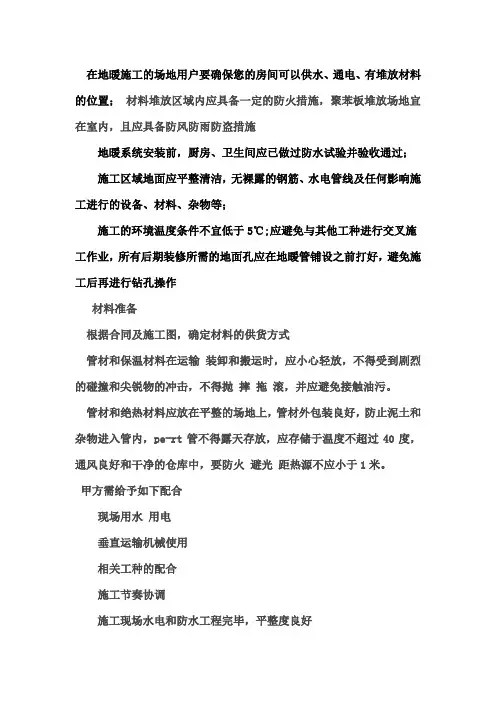

参考资料:佛山市美丰铝塑复合管有限公司陆总文档资料只做套餐,包工,包料......注意:1、以上产品报价为实际安装面积60平方米以上的价格,不足60平米价格另议;2、5层以上不能使用电梯的客户,每层加1元/平方米;3、沙石料不能卸在单元口的,另加100元倒料费;4、因国家建设部已多次提出供暖按计量收费的方案即将执行,我们推荐绝热层使用挤塑板,以达到将来使用时地热节能的目的;管材:日丰PE-XB管材(耐压高,在压力2.5MPA 水温110度条件下连续工作8760小时是现有地热管材中耐压最高的地热管)分水器: 日丰分水器(铜镀镍材质,镍是最有惰性的金属之一,抗氧化性能非常好)过滤器:日丰过滤器(铜镀镍材质,镍是最有惰性的金属之一,抗氧化性能非常好)阀门:1、日丰外牙活结球阀(日丰阀有多种,此阀为地热专用,接点少,安全性高)2、永信过滤器组合阀(过滤器与阀门一体,壁厚,阀体保修2年免费换3年,共5年)保温材料:地热棉(足4MM厚)附料:钢网设计:10年地暖设计经验宋工设计图纸地面回填:河卵石、工源水泥地面抄平压光,全屋抄水平线保修:自施工之日起保修3年。
在地暖施工的场地用户要确保您的房间可以供水、通电、有堆放材料的位置;材料堆放区域内应具备一定的防火措施,聚苯板堆放场地宜在室内,且应具备防风防雨防盗措施地暖系统安装前,厨房、卫生间应已做过防水试验并验收通过;施工区域地面应平整清洁,无裸露的钢筋、水电管线及任何影响施工进行的设备、材料、杂物等;施工的环境温度条件不宜低于5℃;应避免与其他工种进行交叉施工作业,所有后期装修所需的地面孔应在地暖管铺设之前打好,避免施工后再进行钻孔操作材料准备根据合同及施工图,确定材料的供货方式管材和保温材料在运输装卸和搬运时,应小心轻放,不得受到剧烈的碰撞和尖锐物的冲击,不得抛摔拖滚,并应避免接触油污。
管材和绝热材料应放在平整的场地上,管材外包装良好,防止泥土和杂物进入管内,pe-rt管不得露天存放,应存储于温度不超过40度,通风良好和干净的仓库中,要防火避光距热源不应小于1米。
甲方需给予如下配合现场用水用电垂直运输机械使用相关工种的配合施工节奏协调施工现场水电和防水工程完毕,平整度良好铺设地板型干式地暖模块钱必须对地面平整度进行确认,需达到铺设地板要求(平型地面对角高低差小于1.5cm,弧度地面每2米落差小于5mm),平整度不合格地面必须抹灰整平后方可铺设模块。
1 运送材料2材料堆放3清扫场地4铺放保温层安装方法:薄型地暖的安装,施工前应具备下列条件:施工人员到位;水电改造完成。
施工现场、施工用料、用电、材料储放场地等临时设施能满足施工需要。
薄型地暖施工前,了解建筑物结构,熟悉设计图纸,施工方案及工种的配合措施。
薄型地暖安装前,应对薄型地暖的外观和型号尺寸进行仔细检查核对。
按设计图进行核对,并清除地面的杂物。
安装过程中,应防止锐利物件接触地暖盘管。
防止油漆、沥青或化学溶剂污染盘管表面。
隔热层的敷设将隔热层铺设于楼板面层上。
每层管道和网栅干管上的隔热层尽量要厚,将隔热层用膜或是胶带密封,不要露出地板外,在施工过程中保护负荷点(例如使用厚板纸制成的板分摊压力)。
地暖工程施工要点一、工程准备1. 设计施工图纸和有关技术文件齐全:施工前应充分了解和熟悉设计图纸和相关技术文件,确保施工过程中的正确理解和执行。
2. 施工方案、施工组织设计:制定详细的施工方案和施工组织设计,明确施工流程、施工顺序、施工方法、质量标准和安全措施等。
3. 施工现场准备:确保施工现场具有供水或供电条件,设置合适的临时储放材料的措施,保证施工现场的整洁和有序。
4. 土建施工完成:确保土建专业已经完成墙面内粉刷(不含地面层),外窗、外门已安装完毕,并已将地面清理干净;厨房、卫生间应做完闭水试验并经过验收。
5. 材料验收:对各种安装材料进行检验,确保材料符合国家或部颁现行标准,所附带的说明书和合格证齐全。
6. 施工人员培训:对施工人员进行技术交底和培训,使其掌握基本的操作要点和施工工艺。
二、施工过程控制1. 地面平整度要求:待铺管地面应平整、清洁,平整度要求:1米靠尺检查,高低差<8毫米。
2. 标高控制:安装前充分考虑成活面标高,安装过程中严格控制标高,避免影响后期门洞口标高及门口部位收口。
3. 加热管安装:安装加热管时应防止管道扭曲,弯曲管道时,圆弧的顶部应加以限制,并用管卡进行固定,不得出现死折。
根据管材的不同,弯曲半径应符合相应的要求。
4. 伸缩缝设置:当辐射供暖地板的边长超过6m或面积超过30时,需设置伸缩缝。
每隔3m左右设置纵横向20mmx60mm的高发泡聚乙烯泡沫板条,板条高度高出地面20mm。
在走道和客厅之间、门口处等截面突变部位单独做一道聚苯板分隔条,以分割相邻两个区域的地面。
5. 水压试验:地热暖管安装完成并冲洗后进行水压试验。
试验压力为工作压力1.5倍且不低于0.6MPa,稳压1小时,压力降不大于0.05MPa。
检查无渗漏后才可进行下道工序。
地暖管必须在充压不低于0.6MPa的状态下进行混凝土浇筑,混凝土填充24小时后方可泄压。
地暖管在充压不低于0.4MPa的状态下进行养护。

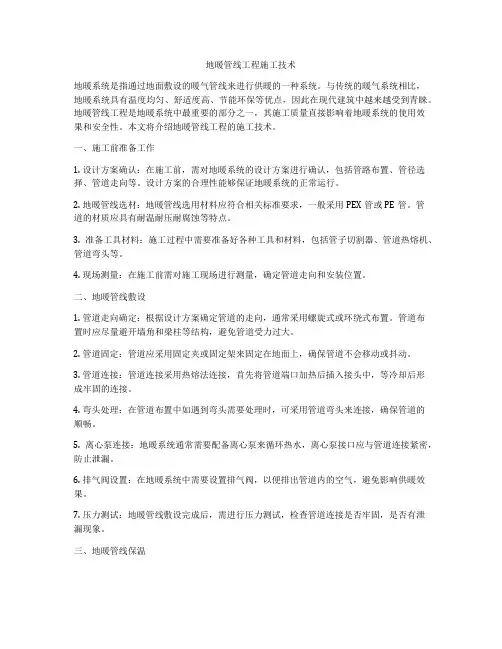

地暖管线工程施工技术地暖系统是指通过地面敷设的暖气管线来进行供暖的一种系统。
与传统的暖气系统相比,地暖系统具有温度均匀、舒适度高、节能环保等优点,因此在现代建筑中越来越受到青睐。
地暖管线工程是地暖系统中最重要的部分之一,其施工质量直接影响着地暖系统的使用效果和安全性。
本文将介绍地暖管线工程的施工技术。
一、施工前准备工作1. 设计方案确认:在施工前,需对地暖系统的设计方案进行确认,包括管路布置、管径选择、管道走向等。
设计方案的合理性能够保证地暖系统的正常运行。
2. 地暖管线选材:地暖管线选用材料应符合相关标准要求,一般采用PEX管或PE管。
管道的材质应具有耐温耐压耐腐蚀等特点。
3. 准备工具材料:施工过程中需要准备好各种工具和材料,包括管子切割器、管道热熔机、管道弯头等。
4. 现场测量:在施工前需对施工现场进行测量,确定管道走向和安装位置。
二、地暖管线敷设1. 管道走向确定:根据设计方案确定管道的走向,通常采用螺旋式或环绕式布置。
管道布置时应尽量避开墙角和梁柱等结构,避免管道受力过大。
2. 管道固定:管道应采用固定夹或固定架来固定在地面上,确保管道不会移动或抖动。
3. 管道连接:管道连接采用热熔法连接,首先将管道端口加热后插入接头中,等冷却后形成牢固的连接。
4. 弯头处理:在管道布置中如遇到弯头需要处理时,可采用管道弯头来连接,确保管道的顺畅。
5. 离心泵连接:地暖系统通常需要配备离心泵来循环热水,离心泵接口应与管道连接紧密,防止泄漏。
6. 排气阀设置:在地暖系统中需要设置排气阀,以便排出管道内的空气,避免影响供暖效果。
7. 压力测试:地暖管线敷设完成后,需进行压力测试,检查管道连接是否牢固,是否有泄漏现象。
三、地暖管线保温1. 保温材料选择:地暖管线需要进行保温处理,一般采用聚乙烯保温管材料。
保温材料的选择应符合相关标准要求,确保保温效果良好。
2. 保温厚度:根据地暖系统的实际情况,需确定保温材料的厚度,通常保温厚度在20mm以上。
地暖施工质量控制地暖施工是指在建造物地面下铺设供暖管道,并通过水循环来实现供暖的一种方式。
地暖施工质量的好坏直接影响到供暖效果和使用寿命。
为了确保地暖施工质量,以下是一些常见的控制措施和标准,供参考:1. 设计规范:地暖施工应按照像关的设计规范进行,如国家标准《建造给水排水及采暖工程施工及验收规范》(GB 50242-2002)等。
设计应考虑到建造物的结构、保温、供暖需求等因素,确保地暖系统的安全、高效运行。
2. 材料选择:地暖施工所使用的材料应符合相关标准,并经过质量检验合格。
例如,供暖管道应选用耐高温、耐压、耐腐蚀的材料,如PEX管、PP-R管等。
地暖终端设备如散热片、地暖垫等也应选择质量可靠的产品。
3. 施工工艺:地暖施工应按照施工工艺要求进行,确保施工质量。
具体包括以下几个方面:- 管道布置:管道应按照设计要求进行布置,保证管道的均匀分布和合理连接。
避免管道过长、过弯等情况,以免影响供暖效果。
- 管道固定:管道应固定在地面上,避免松动或者移位。
固定方法应坚固可靠,不得损坏管道。
- 管道连接:管道连接应采用专用的连接件,连接应坚固、密封,避免漏水或者渗漏。
- 终端设备安装:终端设备如散热片、地暖垫等应按照要求进行安装,确保与管道连接密切,热量能够有效传递。
4. 施工质量检验:地暖施工完成后,应进行质量检验,确保施工质量符合要求。
检验内容包括以下几个方面:- 管道压力测试:对地暖供水管道进行压力测试,确保管道密封性良好,不漏水。
- 散热效果测试:对散热片进行测试,确保热量能够充分传递,供暖效果良好。
- 温度均匀性测试:通过测量地面不同位置的温度,评估地暖系统的温度均匀性。
5. 施工记录和验收:地暖施工过程中应做好施工记录,包括施工图纸、材料清单、施工工艺等。
施工完成后,应进行验收,并出具相应的验收报告。
总的来说,地暖施工质量控制需要从设计、材料选择、施工工艺、质量检验等多个方面进行把控。
惟独确保每一个环节都符合标准要求,才干保证地暖施工质量的可靠性和稳定性。
地暖工程施工安全措施地暖工程是一项极其重要的建筑工程,需要严格按照安全规范进行施工。
以下是地暖工程施工安全措施的一些建议。
1.施工前必须进行详细的安全评估和计划。
工地的现场环境要求清理干净,并确保安全设备的齐全。
施工人员需要对工作环境进行熟悉,了解可能出现的潜在危险。
2.严格遵守施工规范和法规。
地暖工程必须按照当地法规和行业标准进行施工。
施工人员要熟悉相关规范,并且使用符合标准的材料和设备。
3.合理安排工作时间和施工顺序。
为了减少施工过程中的风险,必须合理分配工作时间和施工顺序。
例如,在施工过程中,需要避免在通行区域的安全隐患处工作,为工作区域设置明确的警示标识。
4.使用适当的个人防护装备。
施工人员应戴上头盔、安全鞋和手套等个人防护装备,以保护自身安全。
同时,当操作特殊设备或使用化学材料时,需要戴上特殊的防护装备。
5.确保电源安全。
地暖工程中需要使用电力设备,所以要确保电源的安全。
电线和插头必须符合国家标准,并且需要进行定期检查和维护。
6.避免火灾和电击风险。
地暖系统和电力设备的施工过程中,需要特别注意火灾和电击的风险。
施工人员应经过培训,了解如何正确使用设备和材料,避免不必要的火灾和电击事故。
7.控制施工现场的尘土和噪音。
地暖工程施工会产生大量的尘土和噪音,对工人的健康和安全有一定的影响。
施工人员应对现场进行合理的尘土和噪音控制措施,例如使用吸尘器、水洗地面和增设隔音设备等。
8.妥善处理废料和危险物质。
地暖工程会产生大量的废料和可能有害的物质,如废水和废油等。
这些废料和危险物质必须被妥善处理,防止对环境和工人的危害。
9.加强安全教育和培训。
施工人员应定期参加安全教育和培训,提高他们的安全意识和技能水平。
同时,应建立健全的安全管理制度,确保施工人员能够遵守安全规范和流程。
10.定期检查和维护设备。
地暖系统的设备和管道需要定期检查和维护,以确保其正常工作和安全运行。
总之,地暖工程施工安全措施是确保工人和建筑安全的重要保障。
地暖施工质量控制一、背景介绍地暖施工是指在建筑物内部或地面下铺设供暖管道,通过地面传导热能来实现供暖的一种方式。
地暖施工质量的好坏直接影响着供暖效果和使用寿命,因此,对地暖施工质量进行控制是非常重要的。
二、施工前的准备工作1. 设计方案确认:在施工前,需要确认地暖的设计方案,包括供暖区域、管道布置、管道直径等。
设计方案应符合相关标准和规范要求。
2. 材料准备:准备好地暖所需的材料,包括供暖管道、管道连接件、保温材料等。
材料的选择应符合国家标准,并具有相应的质量证明文件。
3. 工具准备:准备好施工所需的工具,如切管器、焊接机、测量工具等。
工具应保持良好状态,确保施工的准确性和安全性。
4. 施工人员培训:对施工人员进行必要的培训,使其熟悉施工流程、操作规范和安全注意事项。
三、施工过程中的质量控制1. 管道布置:按照设计方案要求,合理布置地暖管道。
管道应平整、紧密,不得出现漏水、漏气等问题。
施工过程中应注意管道的固定和保护,避免损坏。
2. 管道连接:管道连接应牢固可靠,不得出现渗漏、松动等情况。
对于焊接连接,应严格按照焊接工艺要求进行操作,确保焊缝质量。
3. 保温层施工:保温层的施工应符合相关标准要求,保温材料应均匀、密实地覆盖在管道周围,确保供暖效果和节能效果。
4. 测试验收:在施工完成后,进行地暖系统的测试验收。
包括压力测试、漏水测试等。
测试结果应符合相关标准和设计要求。
四、施工后的质量保障1. 施工记录和档案:对施工过程中的记录和相关资料进行整理和归档,包括设计方案、施工记录、测试报告等。
确保施工过程的可追溯性和质量控制的有效性。
2. 使用说明和维护保养:向用户提供地暖的使用说明和维护保养指南,包括使用注意事项、保养方法等。
提醒用户定期检查和维护地暖系统,保证其正常运行和使用寿命。
3. 售后服务:对于地暖施工质量问题,及时响应用户的投诉和需求,提供相应的售后服务和技术支持。
五、质量控制的监督和检查1. 监督部门:建立地暖施工质量监督部门,负责对施工过程进行监督和检查。
地暖工程施工安全措施地暖工程是一个在建筑施工中常见的工程项目,通过向地面散热,使地板温度升高,从而达到供暖的目的。
在地暖工程施工过程中,安全问题是最为重要的。
因此,科学有效的施工安全措施对保障施工人员的生命安全和健康至关重要。
本文将就地暖工程施工中的安全措施进行详细介绍。
一、前期准备工作1. 组织专业化施工队伍地暖工程施工需要由具有丰富经验和技术资质的专业施工队伍进行施工,确保施工过程中技术标准和质量安全。
2. 进行施工前的检查和测量在地暖工程施工前需要对施工现场进行全面的检查和测量,确认地暖敷设的位置和规格,保证施工过程中不会出现错位或错切的情况。
3. 制定详细的施工方案和安全措施在施工前需要制定详细的施工方案和相应的安全措施,明确施工过程中的每一个步骤,事先划定好施工现场的安全区域和施工通道。
二、施工过程中的安全措施1. 施工现场的标识和围栏在施工现场周边设置醒目的安全标识和围栏,并设置合理的出入口,避免外人非法闯入施工区域,确保施工现场的安全。
2. 使用专业施工设备和工具施工过程中需要使用专业的地暖敷设设备和相关工具,如地暖敷设机、保温胶、密封胶等。
同时需要对设备和工具进行定期检查和保养,确保其正常运行和安全使用。
3. 施工现场的通风设施地暖工程施工过程中需要使用各种化学材料和粘合剂,这些材料会产生有害气体,因此需要设置合理的通风设施,确保施工现场的空气清新。
4. 施工现场的作业人员着装和防护措施施工现场的作业人员需要穿戴符合规定的劳动保护用品,如安全帽、防护眼镜、防护口罩、防护手套等,确保施工期间人身安全。
5. 施工现场的安全监控在施工期间需要设置专门的安全监控人员,对施工现场进行24小时不间断的安全监控,及时发现安全隐患并进行处理。
6. 地暖管道敷设和保护在地暖工程的施工过程中,管道敷设和保护是关键的环节。
敷设地暖管道时需遵循相关规范,保障管道的牢固和安全。
同时,在管道敷设完成后需要进行保护工作,确保管道不受外部损害。
地暖施工质量控制引言概述地暖施工质量控制是确保地暖系统正常运行和用户满意度的关键。
本文将从设计规范、施工材料、施工工艺、验收标准和维护保养五个方面详细阐述地暖施工质量控制的要点。
一、设计规范1.1 温度控制:设计时需根据使用场所和用户需求确定合适的地暖温度范围,并合理设置温控设备。
1.2 效能设计:根据使用场所的面积、布局和保温性能,合理设计供暖面积和供暖功率,确保供暖效果和能耗的平衡。
1.3 管道布置:根据地暖系统的供暖方式,合理布置管道,避免管道过长、过细或过密,以确保供暖均匀和热损失最小化。
二、施工材料2.1 管道材料:使用符合国家标准的PEX或PERT材料,保证材料的耐压性能和耐腐蚀性能。
2.2 散热片材料:选择散热性能好、耐腐蚀的铝合金散热片,确保散热效果和使用寿命。
2.3 温控设备:选用品牌可靠、功能稳定的温控设备,确保温度控制的准确性和稳定性。
三、施工工艺3.1 管道安装:按照设计要求进行管道安装,确保管道连接牢固、无渗漏,并合理设置排水阀和排气阀。
3.2 散热片安装:散热片安装要均匀、紧密,确保与地面接触良好,避免热量损失。
3.3 温控设备安装:温控设备安装要合理、美观,与管道连接可靠,确保温度控制的准确性和稳定性。
四、验收标准4.1 压力测试:在施工完成后进行管道压力测试,确保管道系统无渗漏,压力稳定。
4.2 散热性能测试:测试地暖系统的散热性能,确保供暖效果符合设计要求。
4.3 温度控制测试:测试温控设备的准确性和稳定性,确保温度控制符合设计要求。
五、维护保养5.1 定期清洁:定期清洁散热片和管道系统,防止灰尘和杂物堵塞,影响供暖效果。
5.2 定期检查:定期检查管道连接是否松动,散热片是否损坏,温控设备是否正常工作。
5.3 及时维修:发现问题及时维修,防止问题扩大影响整个地暖系统的运行。
结论地暖施工质量控制是确保地暖系统正常运行和用户满意度的关键。
通过合理的设计规范、选择优质的施工材料、严格的施工工艺、符合验收标准以及定期的维护保养,可以有效控制地暖施工质量,提高地暖系统的稳定性和使用寿命。
地热管道施工方案1. 引言地热管道是一种利用地下热能进行供暖、制冷和热水的系统。
在施工地热管道之前,需要进行施工方案的设计和规划。
本文将介绍地热管道施工方案的一般步骤和注意事项。
2. 施工前准备在进行地热管道施工之前,需要进行以下准备工作:•确定施工地点:根据地质勘察报告和设计要求,确定地热管道的施工地点。
•资源准备:准备施工所需的各类材料和设备,包括地热管道、绝缘材料、阀门、泵等。
•施工人员:安排合适的施工人员和队伍,确保施工的顺利进行。
3. 施工步骤3.1 管道敷设地热管道的敷设是整个施工过程的核心环节。
在敷设管道时,应注意以下几点:•确定敷设深度:根据设计要求和地下环境条件,确定地热管道的敷设深度,通常为1米至3米。
•清理地面:清理施工地点的地面,确保地面平整,无障碍物。
•敷设管道:按照设计图纸进行地热管道的敷设,保持管道的平直和均匀间距。
•固定管道:使用支架或固定夹等工具,将地热管道固定在地面上,确保稳固可靠。
3.2 管道连接在敷设完地热管道后,需要进行管道的连接工作。
连接地热管道时,应注意以下几点:•管道定位:根据设计要求,确定各个管道的定位和连接方式。
•清洁连接点:清洁管道连接点,确保连接点无杂质和污垢。
•使用合适的连接件:根据管道材质和规格,选择合适的连接件,如弯头、减径管等。
•连接方式:使用焊接、螺纹连接或压力连接等方式进行管道的连接。
3.3 绝缘处理绝缘处理是保证地热管道正常运行的重要环节。
在进行绝缘处理时,应注意以下几点:•使用合适的绝缘材料:选择适合的绝缘材料,如泡沫塑料、岩棉等。
•绝缘处理位置:在地热管道的暴露部分、接头和阀门处进行绝缘处理。
•固定绝缘材料:使用固定夹等工具,将绝缘材料牢固地固定在管道上,确保绝缘效果。
3.4 系统测试完成地热管道的敷设、连接和绝缘处理后,需要进行系统测试,以确保管道的安全可靠。
系统测试的步骤包括:•压力测试:使用压力表对地热管道进行压力测试,检查是否存在漏气情况。
地热管道施工方案地热能作为一种清洁、可再生的能源,正逐渐被广泛应用于供热系统中。
在地热供热系统中,地热管道的施工方案起着至关重要的作用,它直接影响着地热供热系统的稳定性和效率。
本文将详细介绍地热管道的施工方案及相关要点,以期提供一套完善的指导方案。
一、施工前准备工作1. 方案设计:在施工前,必须根据供热系统的需求和现场条件制定合理的施工方案。
方案设计应包括地热管道的选材、敷设路线、管道直径、连接方式等内容。
2. 地质勘测:进行地质勘测是地热供热系统施工前的重要步骤。
通过地质勘测,可以了解地下地层的情况,包括土层的稳定性、含水层的情况等,从而为地热管道的敷设提供科学依据。
3. 材料准备:根据方案设计所确定的材料需求,提前准备好地热管道、连接件、支架、保温材料等施工所需材料,以确保施工的顺利进行。
二、施工步骤1. 开挖工程:根据设计方案确定的地下管道敷设路线,进行开挖工程,确保地热管道的敷设到位。
开挖的深度应根据地下土壤的特性和气候条件等因素综合考虑,以保证地热管道的稳定性和安全性。
2. 管道敷设:在开挖工程完成后,进行地热管道的敷设。
管道布置应避免尖锐和锐角拐弯,以减少水流的阻力和压力损失。
管道的安装要求严格,确保管道的连接牢固、无渗漏。
3. 管道连通及连接件安装:完成地热管道的敷设后,进行管道的连通和连接件的安装。
连接件的选择要满足管道连接的要求,并确保连接的牢固性和密封性。
4. 支架安装:为了保证地热管道的稳定性,需要进行支架的安装。
支架的设置应均匀、稳固,能够承受管道的重量,并减少外力对管道的影响。
5. 保温材料安装:地热供热系统要求管道具备良好的保温性能,因此需要进行保温材料的安装。
保温材料应选用具有优良的保温效果和抗腐蚀性能的材料,确保系统的热损失控制在合理范围内。
6. 渗漏测试:完成地热管道的安装后,进行渗漏测试。
测试过程中,需要关闭管道两端的阀门,通过加压等方式检测管道是否存在渗漏情况。
地暖安装施工安全措施
1.设立专职安全检查人员,建立安全规章制度。
2.加强施工人员的安全意识教育,进入现场的施工人员必须进行安全培训。
3.施工负责人做好安全交底,并下达到施工班组。
4.施工人员进入施工现场,着装统一、整齐并配戴胸卡及安全帽。
现场严禁吸烟、打闹等,严禁酒后进入现场。
5.施工所用工具、材料、废弃物等设专人管理,严禁随意丢弃。
6.施工所用中小型电动工具,须有可靠的防漏电保护措施。
电线不得随意乱接、乱拉。
使用照明灯必须是36V以下的低压照明,不得使用高压照明。
所有临时电须由现场暂设人员进行操作,其他工种不得私自拆装。
7.随时清理现场,做到活完脚下清,消除隐患,营造一个良好的工作环境。
8.施工现场严禁使用炉具等易引起火灾的物品。
现场消防临时设施,任何人不得随意拆卸、移动,以确保火灾发生时消防设施的可靠性。
9.保温材料、粘接剂、清洁剂、防锈漆等易燃物品必须单独存放,并且要远离火源、热源、电源,室内严禁明火。
10.施工管理人员各尽其职、互相监督,发现问题现场及时解决,严格遵守文明施工守则。
地热盘管施工注意事项及质量措施【方案】(可以直接使用,可编辑优秀版资料,欢迎下载)国宅华园二期低温辐射采暖施工工艺及质量控制措施安装工艺流程:清理地面-—铺设保温板——铺设铝箔及钢丝网-—集分水器安装-—管道环路铺设——外观检验及气压试验——细石混凝土回填1、地面基层清理:施工前地坪面平整,地表面的砂石碎块、杂物须打扫干净2、聚苯板保温层施工。
1)、房间周围边墙、柱的交接处应设绝热板保温带,其高度要高于细石混凝土回填层。
2)、房间面积过大时,以6000mm *6000mm为方格留伸缩缝,缝宽10mm。
伸缩缝处,用厚度10mm 绝热板立放,高度与细石混凝土层平齐。
3)、门、过口处要增加伸缩缝.3、钢丝网加固层的施工(1)规格为方格100*100*2mm,在采暖房间满布,管上铺设,拼接处应绑扎连接。
(2)钢丝网在伸缩缝处应不能断开,铺设应平整,无锐刺及跷起的边角。
4、加热盘管敷设(1)加热盘管在钢丝网下面敷设,管长应根据工程上各回路长度定尺,填充层内不许有接头。
(2)加热管固定点的间距,弯头处间距不大于300mm,直线段间距不大于600mm。
(3)在过门、过伸缩缝、过沉降缝时,应加装套管。
(4)地暖管道距离有窗台墙体间距为等于大于200mm,距离入户门口为300mm,内墙不变,厨房设备、卫生间洁具下侧不得有地暖管道.5、分、集水器安装(1)分集水器安装必须平直,牢固,在细石混凝土回填前安装需作水压试验,冬季施工作气压试验。
(2)水平安装时,一般宜将分水器安装在上,集水器安装在下,中心距宜为200mm,且集水器中心距地面不小于300mm,分水器挡板底距离完成地面高度100mm。
(3)集分水器下侧管道统一采用直角弯 ,下侧管道不得暴漏在挡板外。
(4)加热管与分、集水器分路阀门的连接,应采用专用卡套式连接件或插接式连接件.6、细石混凝土敷设层施工(1)在加热管系统试压合格后4小时内能进行细石混凝土层回填施工,(2)细石混凝土在盘管加压状态下铺设,回填层凝固后依然保压,填充时应轻轻捣固,铺设时不得在盘管上行走、踩踏,不得有尖锐物件损伤盘管和保温层,要防止盘管上浮,应小心下料、拍实、找平。
国宅华园二期低温辐射采暖施工工艺
及质量控制措施
安装工艺流程:清理地面——铺设保温板——铺设铝箔及钢丝网——集分水器安装——管道环路铺设——外观检验及气压试验——细石混凝土回填
1、地面基层清理:施工前地坪面平整,地表面的砂石碎块、杂物须打扫干净
2、聚苯板保温层施工。
1)、房间周围边墙、柱的交接处应设绝热板保温带,其高度要高于细石混凝土回填层。
2)、房间面积过大时,以6000mm *6000mm为方格留伸缩缝,缝宽10mm。
伸缩缝处,用厚度10mm 绝热板立放,高度与细石混凝土层平齐。
3)、门、过口处要增加伸缩缝。
3、钢丝网加固层的施工
(1)规格为方格100*100*2mm,在采暖房间满布,管上铺设,拼接处应绑扎连接。
(2)钢丝网在伸缩缝处应不能断开,铺设应平整,无锐刺及跷起的边角。
4、加热盘管敷设
(1)加热盘管在钢丝网下面敷设,管长应根据工程上各回路长度定尺,填充层内不许有接头。
(2)加热管固定点的间距,弯头处间距不大于300mm,直线段间距不大于600mm。
(3)在过门、过伸缩缝、过沉降缝时,应加装套管。
(4)地暖管道距离有窗台墙体间距为等于大于200mm,距离入户门口为300mm,内墙不变,厨房设备、卫生间洁具下侧不得有地暖管道。
5、分、集水器安装
(1)分集水器安装必须平直,牢固,在细石混凝土回填前安装需作水压试验,冬季施工作气压试验。
(2)水平安装时,一般宜将分水器安装在上,集水器安装在下,中心距宜为200mm,且集水器中心距地面不小于300mm,分水器挡板底距离完成地面高度100mm。
(3)集分水器下侧管道统一采用直角弯,下侧管道不得暴漏在挡板外。
(4)加热管与分、集水器分路阀门的连接,应采用专用卡套式连接件或插接式连接件。
6、细石混凝土敷设层施工
(1)在加热管系统试压合格后4小时内能进行细石混凝土层回填施工,
(2)细石混凝土在盘管加压状态下铺设,回填层凝固后依然保压,填充时应轻轻捣固,铺设时不得在盘管上行走、踩踏,不得有尖锐物件损伤盘管和保温层,要防止盘管上浮,应小心下料、拍实、找平。
(3)细石混凝土接近初凝时,应在表面进行二次拍实、压抹,以防止顺管轴线出现塑性沉缩裂缝。
表面压抹后应保湿养护14d 以上。
质量保障措施:
1、对耐高温聚乙烯管(PE—RT)、管件、分(集)水器等成品进行严格的进货检验,管材、阀门必须上报相关部门检测。
不合格品禁止流人施工现场。
2、所有绝热板材必须经过甲方、监理部验收,并记录验收结论,杜绝不合格材料进场
3、在加热管开始敷设至隐蔽之前,杜绝交叉施工,防止践踏,落物砸伤、利器划伤,在施工现场严禁闲杂人员误入。
4、做好钢丝网接头处的处理,防止接头刺破管道。
5、地面下敷设的盘管埋地部分不应有接头。
盘管隐蔽前必须进行水压试验,试验压力为工作压力的1.5倍,但不小于0.6MPa。
未验收不得进行回填。
6、加热盘管弯曲部分不得出现硬折弯现象,塑料管曲率半径不应小于管道外径的8倍,加热管穿越伸缩缝处,应设长度不小于lOOmm的柔性套管。
填充前墙、柱的交接处,应填充厚度≥lOmm的软质绝热保温材料。
6、若主体完工直接交付给业主或交给装修施工单位进行下道工序时,给用户或装修队伍发出地面装修施工须知,并出具管道隐蔽验收时拍摄管道走向相片,进一步完善成品保护。
7、根据地辐射供暖系统工程施工特点进行中间验收,并做好记录,对发现问题及时查漏补缺,交工前再进行一次水压试验。
若交工前进入冬季将管道内存水吹扫干净。
8、管道走向必须与图纸相符,如有改动必须有文字性记录,所有管路走向必须在竣工图中有所体现,尺寸标注完整。
8、竣工验收要求
1)竣工验收时,应具备下列文件
①施工图、竣工图和设计变更文件。
②主要材料、零部件和构件的检验合格证和出厂合格证。
③中间验收记录。
④试压和冲洗记录。
⑤工程质量检验评定记录。
2)竣工验收标准
符合以下规定,方可通过竣工验收:
①竣工质量符合设计要求和本规程的有关规定。
②填充层表面不应有明显裂缝。
③管道和构件无渗漏。
④阀门开启灵活、关闭严密。
