冬季施工作业指导书一、概述1、编制依据1.1铁道部颁《桥规》(TB J203-96)、《路规》(TBJ202-96)、《隧规》(TBJ204-96)和《砼与砌体工程施规》(TB10210-97)等施工规范及其相关质量验收评定标准1.2陕西省渭南地区的气候、气象资料情况1.3包西铁路通道大保当至张桥段施工图1.4业主及监理对本工程的要求1.5其它有关冬期施工的规定1.6工程统筹计划安排1.7国家法令、法规2、工程项目范围包西铁路通道大保当至张桥段中铁十四局第三项目部管段主要包含:2.1路基土方工程:0.488km2.2大中桥:前坪中桥2.3小桥涵:4座盖板涵2.4隧道:3座(前坪、狄家沟、雷家河隧道)2.5路基边坡防护:片石、砼挡墙防护2.6其它工程项目3、冬期施工界定3.1由当地气象部门提供依据确定3.2查图法3.3查表法3.4计算法3.5根据不同工程项目类别确定各自的冬期施工起止依据4、气象概况4.1本地区属温带半干旱气候,具有冬季寒冷,夏季炎热,温差悬殊,四季明显的特征。
极端最高气温39.4℃,极端最低气温为-16.7℃,最冷月平均气温-3.5℃,最热月平均气温25.2℃,年平均降水量为555.7mm,年最大降水量705.3mm,年平均相对湿度为63%,年平均风速3.5m/s,主导风向NNW、E,最大风速为22m/s,年平均8级以上大风日数为24天,最大积雪厚度16cm,土壤最大冻结深度为0.5m4.2根据“全国主要城市冬期施工起止日期”表,对于陕西省渭南地区冬期施工起迄日期为年10月30日至次年3月31日二、冬期施工准备工作1、根据冬期施工特点,重新调整好机构和人员,并制定好岗位责任制。
重点加强保温、测温、技术检验、热源管理等专业机构和充实其人员。
2、组织审定好冬期施工方案,并逐级进行施工方案的交底。
3、根据整体工程网络计划安排,确定冬期施工工程项目,做好冬期施工任务的安排,统筹考虑,合理分配,均衡生产。
冬季施工作业指导书1.编制依据1.1.《铁路混凝土工程施工技术指南》TZ210-2005;1.2.《铁路混凝土结构耐久性设计暂行规定》铁建设[2005]157号;1.3.《铁路混凝土工程施工验收补充标准》铁建设[2005]160号;1.4.《铁路混凝土与砌体工程施工规范》JB10210-2001 J118-2001;1.5. 长荆电化相关设计文件、施工图纸;1.6. 现场施工调查;1.7. 湖北地区年度气象温度资料;2.工程概况中铁七局长江埠至荆门段电气化改造工程CJZQ标段含长荆线长江埠站(含)至荆门(不含)(K0+000~K176+389),线路全长176.389㎞;汉丹线下辛店(含)至长江埠(不含)、线路全长8.0㎞;长荆线疏解线(DK60+900~DK65+600),线路全长4.6㎞;以上合计线路长188.989㎞。
其中主要工程内容有:陈家湾特大桥36×32m+(40+64+40m连续梁)+73×32m,全长3728.79延米;长荆铁路沿线59处平改立交;下辛店、长江埠、应城东、应城、天门、京山、东桥、官桥、钟祥、冷水十座车站站场改造工程;新建疏解线路基及附属工程。
重点控制工程为下辛店疏解线陈家湾特大桥,其上部结构为预应力砼简支箱梁和连续梁;下部结构为钻孔灌注桩基础,承台,圆端形或圆形桥墩。
管段内设 1座集中拌和站,位于陈家湾特大桥荆门侧长江埠镇内。
站内布置 2台 HSZ90型拌和机,拌和能力为 2×90m3/h。
3.气候状况沿线属亚热带季风气候区,冬季受欧亚大陆冷高压影响,夏季受西太平洋副热带高压影响,气候具有明显的季节性,东有严寒,夏有酷暑,四季分明,日照充足,雨量充沛。
年平均气温16°~16.4℃,一月份平均气温3.1~3.6℃,七月份平均气温27.6~28.1℃,极端最高气温39.4℃,极端最低气温-17.3℃;年平均降雨量970.1~1125.6㎜;年平均相对湿度74%~79%;年平均风速1.8~3.0m/s,主要风向NNE、NNW,最大风速约21m/s;历年最大积雪厚度28㎝;土垠最大冻结深度7㎝。
中铁隧道集团西平铁路XPS-2标冬季施工方案编制:审核:批准:中铁隧道集团西平铁路XPS-2标第一项目部二OO九年元月一日冬季施工方案一、编制说明我部承建的西安至平凉铁路XPS-2标段,位于陕西省咸阳市永寿县及彬县范围。
据永寿县、彬县气象站气象资料显示:本区属于暖温带大陆性亚湿润气候区,夏季炎热,冬季寒冷,春秋两季多风,四季分明。
年平均气温9.2℃(彬县)~11.0℃(永寿县),12月初至3月份中旬为冻土初终期,其中一月份气温最低,最冷月平均气温-3.9℃(彬县)~-2.9℃(永寿县),最大冻结深度1.0m。
为了保证工程施工质量满足设计及规范要求以及施工进度计划的落实,特制定冬季施工方案,以指导冬季施工。
二、编制依据1、《铁路混凝土工程施工技术指南》TZ210-2005;2、《铁路混凝土工程质量验收补充标准》;3、铁道部颁布的铁路暂时规定;4、《建筑工程冬期施工规程》(JGJ104-97);5、设计图纸、施工组织设计、标段所处地区气温特点和现场实际施工情况。
三、冬季施工的定义和阶段当环境昼夜平均温度(最高和最低气温的平均值或当地时间6时、14时及21时的平均值)连续3d 低于5℃或最低气温低于-3℃时,采取冬季施工措施。
西平铁路XPS-2标段冬季混凝土施工定为12月初至3月份中旬,并根据实际的气温情况考虑冬季施工到常温期施工的过渡期。
四、混凝土冬季施工的一般原理混凝土拌和物浇筑后之所以能逐渐凝结和硬化,直至获得最终强度,是由于水泥水化作用的结果。
而水泥水化作用的速度除与混凝土本身组成材料和配合比有关外,主要是随着温度的高低而变化的。
当温度升高时,水化作用加快,强度增长也较快;而当温度降低到0℃时,存在于混凝土中的水有一部分开始结冰,逐渐由液相(水)变为固相(水)。
这时参与水泥水化作用的水减少了,因此,水化作用减慢,强度增长相应较慢。
温度继续下降,当存在于混凝土中的水完全变成冰,也就是完全由液相变为固相时,水泥水化作用基本停止,此时强度就不再增长。
目录一、作业任务 (1)二、编制依据 (1)三、冬施准备工作 (1)四、冬季施工措施 (3)五、冬施主要施工方法 (4)六、冬施质量保证措施 (6)七、冬施安全与消防要求 (6)八、危险源、环境因素辨识及防范措施、文明施工标准。
(8)九、危险源辨识与风险评价控制表 (13)附:汽机间、除氧煤仓间冬季施工保温示意图 (16)附:灰库保温示意图 (17)一、作业任务1.1 作业工程概况:本工程为内蒙古汇能煤化工热电站2×30MW机组工程,由于该工程位于内蒙古鄂尔多斯弓家塔,处于小沙漠地带,冬天温度最低达-20℃,而且风力大,不利于冬季施工。
按目前施工工期要求结合实际施工进度情况,部分工程需进行冬季施工方能满足工期要求。
热电站主厂房预计会进冬季施工的主要施工段有:汽机间、除氧煤仓间分部工程:①BN30和C30汽轮发电机基座施工,施工范围包括:汽轮发电机基座钢筋、模板、混凝土、挡墙、支墩等汽轮机发电基座顶面至基座承台上表面高10.97m,基座平面尺寸13.083×8.0㎡高1.37m机组汽轮机基础位置于A~B轴线之间,中心线距离A轴为10500mm,汽机基础承台面标高为-1.5000m;②汽机间、除氧煤仓间A-D列所有框架梁柱施工至+8.0m以及相应平台计划标高处。
辅助工程:#1、#2引风机土建工程到顶;#1、#2空冷岛上部结构施工到顶;灰库上部结构施工到顶。
该整个施工段计划工期2011年11月15日完成。
二、编制依据1.《火力发电工程施工组织设计导则》国电电源(2002)第849号;2.《混凝土结构工程施工及验收规范》(GB50204-2002);3.《建筑工程冬期施工规程》(JGJ 104-97);4.建筑施工手册第四版第22章5. 《汽轮发电机基座施工图》中国天辰工程有限公司三、冬施准备工作1.技术准备(1)、冬施前由本工程技术人员对参施人员进行冬施前的技术、质量、安全教育,明确各人岗位职责。
铁道部建厂工程局北京第一建筑工程处作业指导书编号:ZYS/TJ01—J——名称:冬期施工要点编制:唐津艳年月日审核:张荣芳年月日批准:林品玉年月日受核状态/持有人冬期施工作业指导书冬期施工由于施工条件及环境不利,是工程质量事故易出现的多发季节。
为确保冬期施工工程质量,并力求做到技术先进、经济合理、安全适用,必须认真编制冬期施工方案。
为更好地指导各项目经理部冬期施工方案的编制工作,现对原《冬期施工要点》作业指导书进行修订,以供大家在编制冬施方案中参考。
冬期施工方案应根据国家规范、规程有关规定和施工组织设计的相关内容,结合工程特点,其主要内容包括冬施总部署、冬施工程计划、施工措施、冬施测温要求、质量保证措施、安全保证措施;各项目部在每年10月底前应将冬期施工方案报施工技术部审批,并根据冬期施工方案认真进行技术交底和技术培训。
1 编制依据地基与基础工程施工质量验收规范(GB50202—2002)砌体工程施工质量验收规范(GB50203—2002)混凝土结构工程施工质量验收规范(GB50204—2002)屋面工程施工质量验收规范(GB50207—2002)地下工程防水技术规范(GB50108—2001)混凝土小型空心砌块建筑技术规程(JGJ/T14—95)钢筋焊接及验收规程(JGJ18—96)混凝土外加剂应用技术规范(GBJ119—88)建筑工程冬期施工规程(JGJ104—97)冬期施工手册(第二版)《质量手册》及《程序文件》2 冬期施工期限当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃时解除冬期施工。
同时北京市规定11月15日至次年3月15日为冬期施工期限,符合二者其一即进入冬季施工。
3 冬期施工措施3.1土方工程3.1.1土方工程的冬期施工,施工前应做好准备工作,并应连续施工。
3.1.2运输道路和施工现场应采取防滑和防火措施。
3.1.3开挖完的基槽(坑)应采取防止基槽(坑)底部受冻的措施。

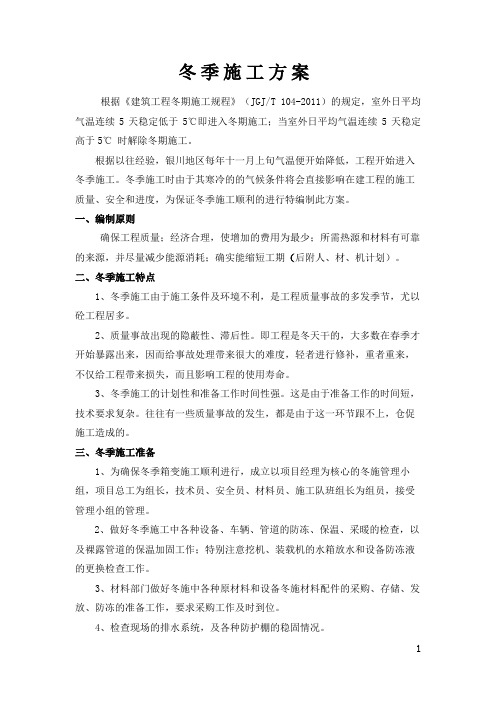

冬季施工方案根据《建筑工程冬期施工规程》(JGJ/T 104-2011)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
根据以往经验,银川地区每年十一月上旬气温便开始降低,工程开始进入冬季施工。
冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为保证冬季施工顺利的进行特编制此方案。
一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期(后附人、材、机计划)。
二、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
三、冬季施工准备1、为确保冬季箱变施工顺利进行,成立以项目经理为核心的冬施管理小组,项目总工为组长,技术员、安全员、材料员、施工队班组长为组员,接受管理小组的管理。
2、做好冬季施工中各种设备、车辆、管道的防冻、保温、采暖的检查,以及裸露管道的保温加固工作;特别注意挖机、装载机的水箱放水和设备防冻液的更换检查工作。
3、材料部门做好冬施中各种原材料和设备冬施材料配件的采购、存储、发放、防冻的准备工作,要求采购工作及时到位。
4、检查现场的排水系统,及各种防护棚的稳固情况。
5、组织现场人员进行冬季施工培训。
四、冬季施工措施1、箱变钢筋工程①从事钢筋焊接生产的焊工必须持证上岗,焊接进行之前进行试焊检查,合格后进行大面焊接。
焊后未冷却的接头避免碰到冰雪,当环温度低于-20℃时停止施焊。
②在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。
新建额济纳至哈密铁路冬天施工作业指导书编制: 石永军复核:王镇审批:李文茂临策铁路有限责任企业二〇一四年十月冬天施工作业指导书一、编制目的依据额哈线工期要乞降详细施组安排,依照总企业工管中心要求,为保证额哈线施工质量,明确冬天施工操作重点和相应的工艺标准,确实做好冬天混凝土施工的保温工作,保证工程冬天施工质量。
二、编制依照1、《铁路混凝土工程施工技术指南》(铁建设〔2010〕241号)2、《铁路混凝土工程施工质量查收标准》(TB10424-2010)3、《铁路桥涵工程施工质量查收标准》(TB10415-2003)4、《客货共线铁路桥涵工程施工技术指南》(TZ203-2008)5、《铁路工程基桩检测技术规程》(TB10218-2008)6、《铁路桥涵工程施工安全技术规程》(TB10303-2009)7、《铁路路基工程施工质量查收标准》(TB10414-2003)8、《客货共线铁路路基工程施工技术指南》(TZ202-2008)9、《铁路路基工程施工安全技术规程》(TB10302-2009)10、《铁路工程基本作业施工安全技术规程》(TB10301-2009)三、冬期施工确实定桥梁及混凝土施工《铁路混凝土工程施工技术指南》铁建设〔2010〕241号规定当环境日夜均匀气温连续3天低于5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工;至第二年气温连续3d稳固高于5℃时止。
气温骤降对混凝土能形成冻害的工作日也应按冬期施工要求进行。
依据《铁路路基施工规范》规定,日夜均匀气温在0℃以下且连续15d,应按低温施工办理。
冬期施工方法和方案确实定应依据本工程特色、当地气象资料、使用资料根源和工期要求等要素,经过热工计算和技术经济剖析确定。
四、施工准备1、施工场所准备:施工场所做好应急通道,暂时施工便道、便桥实时检查保护保障通畅;检查各施工场所电路、防火、防滑、防冻、防煤气中毒等安全举措到位状况,并且建立操作规程通告牌,拟订电气、消防、除雪、防滑等施工安全方案。
冬施指导书 (2011版)
北京建工博海建设有限公司技术质量部 二0 一一年十月
科技质量指导文件 之十 目 录
第一部分 有关概念……………………………………………… 1 第二部分 冬施测温……………………………………………… 2 第三部分 冬施试验……………………………………………… 6 第四部分 冬施技术交底………………………………………… 6 第五部分 机电冬期施工………………………………………… 8 第六部分 热工计算……………………………………………… 8 附件1 冬施室外大气测温记录表…………………………………16 附件2 混凝土搅拌测温记录…………………………………… 17 附件3 冬施室内装修测温记录表……………………………… 18 附件4 混凝土养护测温记录表………………………………… 19 1
第一部分 常用的有关概念 1、冬期施工期限划分原则: 当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。(《建筑工程冬期施工规程》JGJ/T104-2011第1.0.3条) 注意:当室外日平均气温低于5℃或5℃以下,当室外日最低气温低于0℃或0℃以下时,应采取应急防冻保温措施。 2、成熟度: 混凝土在养护期间养护温度和养护时间的乘积。 3、受冻临界强度: 冬期浇筑的混凝土在受冻以前必须达到的最低强度。 冬期浇筑的混凝土,其受冻临界强度应符合下列规定: 1 采用蓄热法、暖棚法、加热法等施工的普通混凝土,采用硅酸盐水泥、普通硅酸盐水泥配制时,其受冻临界强度不应小于设计混凝土强度等级值的30%;采用矿渣硅酸盐水泥、粉煤灰桂酸盐水泥、火山质硅酸盐水泥、复合硅酸盐水泥时,不应小于设计混凝土强度等级值的40%; 2 当室外最低气温不低于-15℃时,采用综合蓄热法、负温养护法施工的混凝土受冻临界强度不应小于4.0 MPa ;当室外最低气温不低于-30℃时,采用负温养护法施工的混凝土受冻临界强度不应小于5.0Mpa; 3 对强度等级等于或高于C50或高于C50的混凝土,不宜小于设计混凝土强度等级值的30%; 4 对有抗渗要求的混凝土,不宜小于设计混凝土强度等级值的50%; 5 对有抗冻耐久性要求的混凝土,不宜小于设计混凝土强度等级值的70%; 6 当采用暖棚法施工的混凝土中掺入早强剂时,可按综合蓄热法受冻临界强度取值; 7 当施工需要提高混凝土强度等级时,应按提高后的强度等级确定受冻临界强度。(《建筑工程冬期施工规程》JGJ/T104-2011第6.1.1条) 4、综合蓄热法 ⑴ 定义: 2
掺早强剂或早强型复合外加剂的混凝土浇筑后,利用原材料加热及水泥水化热放热,并采取适当保温措施延缓混凝土冷却,在混凝土温度降到0℃以前达到受冻临界强度的施工方法。 ⑵ 综合蓄热法的适用条件: a、气温条件:室外最低温度不低于-15℃。 b、结构体型条件:结构表面系数为5 m-1~15m-1。 c、保温条件:围护层散热系数宜控制在50kJ/(m3·h·k)~200 kJ/(m3·h·k)之间。
第二部分 冬施测温 一、冬施测温工作的目的和意义 为了在冬施过程中保证工程质量,使施工部位不受冻,避免出现质量事故,保证工程顺利进行,最关键的问题是做好保温工作。而在保温工作中起指导做用的,就是正确掌握温度变化情况,采取相应保温措施。因此,测温工作和保温工作是密不可分的,对保证工程质量具有重要意义。 如在混凝土施工中,从测温记录中可以看出混凝土在加热和养护过程中是否过热或受冻,以便采取相应措施,保证混凝土的质量。同时可以由测温记录计算出混凝土所达到的强度,作为决定拆模时间的参考依据。因此,准确、及时地做好测温工作,是非常重要的。必须按规定认真操作。
二、冬施测温起止时间 1、测温人员应于当年11月1日至次年3月30日记录大气温度。 2、原材料、混凝土、砂浆、内装修的测温时间应在冬施期间进行。
三、测温的准备工作 1、各项目部技术人员应提前对测温人员进行技术交底,绘制测温孔平面图,并对测孔进行编号。测温人员应熟悉测温方法。 2、每个工程至少准备一只高低温度计,并熟悉使用方法。 3、在施工现场设置测大气温的百叶箱及记录大气温度的小黑板。 4、准备电子测温仪或玻璃酒精温度计,并提前将温度计编号、检验。若误差为“+”,则在测值中减;若误差为“-”,则在测值中加,即为实际温度。 5、制作相应数量的钢筋棍及三角旗。钢筋直径Φ10,长度15——25cm。旗杆直径 3
Φ10,长度15——25cm,旗面用铁片焊制,并在旗面上编号。 6、准备文件夹、圆珠笔、复写纸、测温表格、手电筒、闹钟等必备用品。 7、混凝土浇注时,施工负责人员应与测温人员联系,按测孔布置图预留测温孔。
四、测温孔的设置 1、测温孔应编号,并应绘制测温孔布置图,现场应设置明显标识。 2、测温时,测温元件应采取措施与外界气温隔离;测温元件测量位置应处于结构表面下20mm处,留置在测温孔内的时间不应少于3min;当采用非加热法养护时,测温孔应设置在易于散热的部位;当采用加热养护时,应分别设置在离热源不同的位置;大体积结构应在表面及内部分别设置。 3、砌筑及装修工程室内测点,应布置在楼房北面房间内距地面50㎝处,设置1只温度计。 4、大气温度的测温箱,应设置在距地面高度1.5m的通风处。
五、温度控制 1、拌合水及骨料最高温度(℃): ⑴ 混凝土: 水泥强度等级 拌合水(℃) 骨料(℃) 小于42.5 80 60 42.5、42.5R及以上 60 40 ⑵ 砂浆: 拌合水温不宜超过80℃,砂加热温度不宜超过40℃。 2、混凝土入模温度不得低于5℃。 3、蒸汽养护的混凝土,当采用普通硅酸盐水泥时,最高养护温度不宜超过80℃;当采用矿渣硅酸盐水泥时,养护温度可提高到85℃。但采用内部通汽法时,最高加热温度不应超过60℃。 4、整体浇注的结构,当采有用蒸汽法养护时,混凝土的升、降温度,不得超过下表的规定(℃/h): 结构表面系数(m-1) 升温速度 降温速度 ≥6 15 10 <6 10 5 4
5、电加热法养护混凝土的温度,应符合下表的规定(℃): 水泥强度等级 结构表面系数(m-1) ≤10 10~15 >15 32.5 70 50 45 42.5 40 40 35 注:表面系数指结构冷却的表面积(㎡)与其全部体积(m3)的比值。 6、模板和保温层在混凝土达到要求强度并冷却到5℃后方可拆除。拆除时混凝土表面与环境温度差大于20℃时,混凝土应及时覆盖,缓慢冷却。 7、大体积混凝土分层浇筑时,已浇注层的混凝土温度在未被上一层混凝土覆盖前,不得底于2℃。采用加热法养护混凝土时,养护前的混凝土温度也不得低于2℃。 8、砌筑施工时,砂浆温度不应低于5℃ 9、室内抹灰,施工温度应在5℃以上。抹灰工程结束后,在7d以内应保持室内温度不低于5℃。
六、测温项目、次数及时间规定 项 目 次 数 时 间 大气温度 每昼夜一次 2:00 8:00 14:00 20:00 室内装修环境温度 每工作班四次 7:30 10:30 14:00 21:00 水泥、水、砂子、 石子、白灰膏温度 同 上 上、下开盘一次,上、下午 中间抽查一次,每班四次 砌筑时砂浆温度 同 上 同 上 混凝土出罐温度 同 上 同 上 混凝土入模温度 同 上 同 上 混凝土综合蓄热法养护温度 在达到临界强度之前应每隔4~6小时测一次,混凝土在达到受冻临界强度后,可停止测温。
七、施工测温方法及要求 (一)、大气测温 1、测温大气温度应使用高低温度计。使用方法是:U型水银柱左右两侧所指的温度读数不同,用以记录大气(或室内)的最高最低温度。左侧蓝色浮动砝码的下端所指的刻度为从上次测温以后直到此次测温期间温度发展的最低点,即最低温度;右侧蓝色浮 5
动砝码的下端所刻度为上次测温后直到此次测温期间温度发展的最高点,即最高温度,记录好大气温度和最高最低后,用磁铁将蓝色浮动砝码的下端吸至水银柱两侧的顶点。 2、测大气温度的温度计应放置在标准测温箱内,并加锁,以防外人乱动。测量抹灰室的温度计也应放置在规定的位置。 3、大气温度,是决定砂浆、混凝土掺外加剂量的重要依据。因此,除将每天清晨8:00的大气温度填在记录表内,见附件1,还应抄写在小黑板上,放置在明显的位置,并把大气温度通知技术员、工长。 (二)、原材测温 1、当采用现场搅拌混凝土时,冬期施工期间需对原材加热,并测量其温度以保证混凝土的出罐温度,原材料测温应按安每段的部位及每盘进行测温并保持记录,见附件2。 2、当采用商品混凝土由商品混凝土搅拌测温。 (三)、混凝土测温 1、对现场搅拌的混凝土,出罐前,进行一次测温,并记录,见附件2。 2、混凝土浇筑后,立即对混凝土进行一次测温入模测温,并记录,见附件2。 3、对商品混凝土需测出罐、入模温度,见附件2。 (四)、装修测温 室内测温应按每天4次分别测温记录,见附件3。 室外工程同室内测温相同,但应根据测温情况安排工程施工。 (五)、砂浆测温 砂浆测温应按每天4次分别测温记录,见附件3。 (六)、测温孔要求 1、浇筑混凝土后,立即用钢筋棍按测孔深位置及深度要求插入混凝土,混凝土终凝前钢筋棍,插上标志测孔位置的小旗。 2、按测孔编号顺序测温,并现场记录,见附件4。 3、测温时先拔出测孔上的小旗,将温度计放入测孔内静置3min。读数时将温度计迅速从孔中取出,平视酒精柱上端记录温度。 4、测温后覆盖保温材料,并把小旗插在测孔内。 5、每次所测数据按测孔编号填在测温记录表中。记录要做到:原始、正确、完整、工整。特别注意负温度用“-”表示。
