机电标准化-统一做法

  • 格式:doc
  • 大小:994.50 KB
  • 文档页数:35

管理标准机电工程标准化(统一做法)1(1(2(3(4(5扣,丝扣(6(7(8)JDG2-2.5(9)若(10)径的2-31.5D(11型塑料管的管壁应薄厚均匀,无气泡及管身变形等现象,开关盒、插座盒、接线盒等塑料盒、箱均应外观整齐、开孔齐全无劈裂等现象。

(12)导管的接口处应用胶剂粘结牢固。

(13)敷设管路时,应尽量减少弯曲。

当线路的直线段的长度超过15m或直角弯有3个且长度8m,均应在中途装设接线盒。

(14)暗敷设应在土建结构施工时,将管路埋设入墙体和楼板内。

(15)绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面,保护层厚度大于15mm。

1.2地下室做法集水井、设备房、顶板、墙面、地面等敷设线管材质为热镀锌焊接钢管。

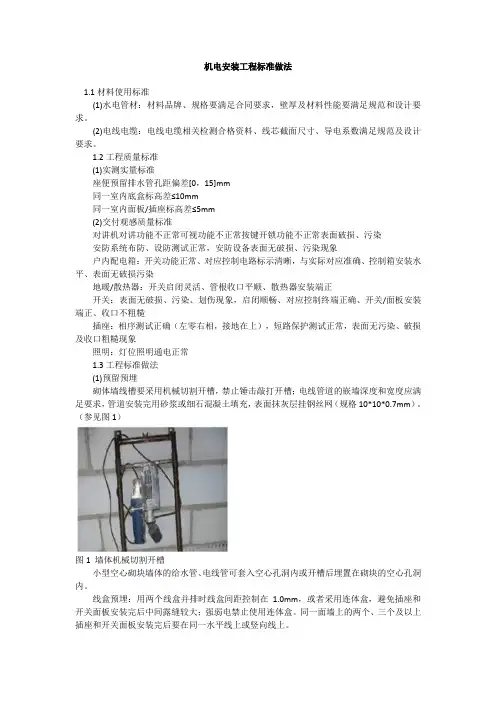

1.3屋面做法屋面、屋顶等室外场所电线管使用热镀锌焊接钢管或增强塑料管(PE管),禁止使用薄壁电线管;固定管卡选择离墙骑马卡(图1);出地面垂直部分线管出线端弯成半圆形弧形弯(图2)。

1.4进箱、盒:线管进盒、箱用专用接头连接;线管进入盒、箱要“一管一孔”(图3)。

1.5接地线:镀锌电线管连接处用专用接地卡跨接,两卡间连线:RBV-4mm2。

非镀锌钢导管(SC)采用螺纹连接时,连接处的两端用∮6~8圆管焊跨接地线。

1.6间距:与暖气、热水煤气管之间的平行距离不小于300mm,交叉距离不小于100mm。

1.7变形缝处理管子穿过变形缝处使用软管连接,软管留有裕量;变形缝其中一端加线盒(图4);废弃的电22.1穿线(1(2(3(42.2相色2.3接线防松垫圈33.1选材(1防火桥架3.2缝处等,两端500mm以内加设固定支持点。

电缆桥架水平安装的支架间距为1.5-3m,垂直安装的支架间距不大于2m。

3.3间距(1)平行间距:与一般工艺管道0.4米;与易燃易爆管道0.5米;与热力管道有保温时0.5米,无保温时1.5米。

(2)交叉间距:与一般工艺管道0.3米;与易燃易爆管道0.5米;与热力管道有保温时0.3米,无保温时0.5米。

3.4其它(1)长度超过30M应设伸缩节,跨越建筑物变形缝时,应设置补偿装置。

(2)转弯的弯曲半径不小于桥架内电缆最小允许弯曲半径。

桥架接头处,采用≧BVR-4mm2或编织铜线作跨接处理,使用爪型垫圈(图5、6),并做好整体接地要求:首末端与接地干线相连接。

(镀锌电缆桥架间连接板的两端可不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。

)4、电缆敷设4.1固定(1)成排敷设时排列整齐,横平竖直,并用扎带固定好。

水平敷设的电缆,首尾两端、转弯两侧及每隔5~10m处设固定点;敷设于垂直桥架内的电缆固定点间距不大于1米。

(2)预分支电缆:电缆井道顶部预埋吊钩;每层固定支架不少于2处,最下层固定支架距地高度为500mm。

4.2标识5(1(2【1【2【3【4【5【6(3【1【2接处。

(4【116mm的钢【2(5记。

5.4高层建筑防雷措施(1)均压环建筑物60m及以上,每三层建筑物外圈梁内二根不小?16的主筋焊接连通作为均压环,此二根钢筋与柱内作为防雷引下线的钢筋可靠焊接,60m及以上的外墙上的栏杆,门窗等金属物采用?10热镀锌圆钢或(-25X4热镀锌扁金刚)与楼层外圈梁内两根(?=16)钢筋可靠焊接;此楼层外围梁内两根(?=16)钢筋与作为防雷引下线的钢筋可靠焊接。

(2)一级防雷30米、二级防雷45米、三级防雷60米以上外墙上的金属栏杆、门窗等所有金属物与防雷装置联接(结构施工时要预埋圆钢)。

(3)屋面、屋顶的金属管道、金属水箱、风管、风帽空调外机等所有金属物均与防雷装置联接(图8)。

(结构施工时要预埋扁钢)避雷带安装高度150mm,支架间距为1000mm,转角处间距为500mm,间均布置均匀可靠,平正顺直;避雷带穿过伸缩缝和沉降缝,有弧形裕量(图9)。

5.6等电位联结:对总等电位的位置进行确认,在确认后进行安装焊接总等电位联结端子板,按设计要求做总等电位联结(1)住宅单元强弱电进楼分别设置等电位联结端子箱,接地端子箱与联合接地系统用两根热镀锌扁钢-40*4可靠焊接.所有进出建筑物的金属管道(包括垂直管道)均应做总等电位联接.(2)卫生间局部等电位做法:将卫生间底板钢筋焊成不大于0.6M﹡0.6M网格,并与卫生间四周圈梁钢筋焊通,采用4﹡25的镀锌扁钢与圈梁钢筋搭焊引至局部等电位盒;局部等电位盒规格为120﹡120﹡60,内置铜排为40﹡4,与镀锌扁钢螺栓拧接,卫生间扦座LEB线采用BVR1﹡4MM2穿PVC20与局部等电位盒内端子可靠联结。

(35.766.1300mm;6.2(1(2(36.3盘、6.4接地6.56.66.7箱内开关照明配电箱内,开关动作灵活可靠;有漏电保护的回路,其保护装置动作反应灵敏。

6.8安装高度按设计要求安装,无设计要求时安装高度底边距地1.5m(大型箱1.2m)。

6.9住户箱住宅住户配电箱、信息箱线管为暗敷设;住宅住户配电箱、信息箱线管安装位置比较隐蔽的位置(如玄关等)。

(图10)7、灯具安装7.1航空障碍灯(1)航空障碍灯装设在建筑物或构筑物的最高部位。

当最高部位平面面积较大或为建筑群时,除在最高端装设外,还在其外侧转角的顶端分别装设灯具。

(2)航空障碍灯在烟囱顶上装设时,安装在低于烟囱口1.5-3m的部位且呈正三角形水平排列。

(3)低光强(距地面60m以下装设时采用)为红色恒定光;高光强(150m以上)为白色闪光;中光强(60~150m)为红或白色闪光(图11)。

(4)航空障碍灯的电源按主体建筑中最高负荷等级要求供电。

7.2防水灯游泳池和类似场所灯具(水下灯及防水灯具)设等电位联结,其电源设专用漏电保护装置。

自电源引入灯具的电线导管采用绝缘导管。

7.3疏散指示灯疏散通道上的诱导灯间距≦20m(人防工程≦10m);走道转角区≦1m。

7.3(1房、(27.47.5(1(2(37.5接线端子上。

7.6灯头7.7(1室外墙上安装(2 2.5m以上。

(3度600mm7.8(1(2(3)重量大于3kg的灯具固定在螺栓或预埋吊钩上;软线吊灯重量在0.5kg及以下时,采用软电线自身吊装;大于0.5kg的灯具采用吊链,且软电线编叉在吊链内,使电线不受力。

(4)建筑物景观照明灯具(图14)构架固定可靠,地脚螺栓拧紧,备帽齐全;灯具的螺栓紧固、无遗漏。

灯具外露的电线或电缆有柔性金属导管保护。

8、开关安装8.1高度开关高度1.3m。

8.2位置进户门处客厅照明开关安装位置沿门开启方向即门锁一侧内墙,水平距离门框150~200mm。

(图15)8.3观感同一建筑物内的开关采用同一系列产品。

开关的通断位置一致,且接触可靠,操作无误,开关安装高度一致,偏差应小于5mm;并列安装的开关高度差小于1mm。

9、插座安装9.1安装:(1)标高:普通插座标高0.3m,卫生间、阳台等部位防溅插座1.5m;抽油烟机、排气扇插座2.2m;壁挂式空调插座安装高度为2.0m,(2)间距:强弱电插座间距300mm(图16)(强电与电视间距500mm)。

9.2观感:9.3接线10【1【2为250mm。

附图图1图2图3图4图5图6图16图171(1(2(3明敷(4(5(6(7的管道采(8(9(10不小于(11(12(13)水表应安装在便于检修、不受暴晒、污染和冻结的地方。

表外壳距墙表面净距离为10~30mm;水表进水口中心标高按设计要求,允许偏差为±10mm。

(14)PP-R2、排水:(1)空调冷凝水管及外立面雨水管与室内塑料排水管用材要加以区别,其各执行的标准也不同,《建筑排水用硬聚氯乙烯管材》GB/T5836可用于室内排水与雨水,而《建筑用硬聚氯乙烯雨落水管材与管件》GB/T2480仅适用于雨水。

(2)高层室内厨卫排污主管道采用空壁螺旋消音管,通气管及横管采用普通U-PVC管;管件与管子要配套。

(3)排水管道的预留:毛坯房洁具预留板洞中心离完成墙面间距宜为:浴缸280mm、坐便器350mm、柱盆205mm、台盆150mm、地漏(淋浴间地漏除外)150mm(3)排水管道的预留:毛坯房洁具预留板洞中心离完成墙面间距宜为:浴缸280mm、坐便器350mm、柱盆205mm、台盆150mm、地漏(淋浴间地漏除外)150mm(4【1【2角小于【3(44m以(5顶。

(6(7(8(9(10(11(12室外雨水管禁止上下穿越住户阳台。

(13)室内立管安装由下而上的顺序进行安装,随时封堵管道敞口;室外雨水管安装顺序由上而下,跟从脚手架拆除进度。

(14)灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度,满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格。

(15)排水管安装的坡度必须满足设计和规范要求。

(16)排水主立管及水平管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%.(17)排水塑料管支、吊架间距应符合规范要求。

(18)地下室出墙套管采用刚性防水套管安装(图18)。

(19)管件:高层建筑中明设≧110的排水塑料管道每层设置阻火圈或防火套管。

(图20)。

(20)固定:排水立管支、吊架选用与管材配套的支、吊架施工;管卡与排水管接触紧密。

(21)地下室、半地下室中低于室外地面的卫生器具和地漏的排水管,不与上部排水管连接,设置集水坑用污水泵排出。

(22)地漏的安装平正、牢固,低于排水表面,周边无渗漏。

地漏水封高度不小于50mm。

(23)检修口:有装饰面的浴盆,雨、污水管检查口处留检修门。

空调排水:【1】毛坯交付(下同)的普通分体壁挂空调机洞口坡向室外,中心距顶板550mm,安放PVC套管,套管周边做防水处理。

普通分体壁挂空调机洞口中心距顶板550mm,插座底边距地2000mm,与洞口垂直的侧墙安装。

【2】空调洞外墙穿墙套管宜在墙体施工时预埋,套管埋设时应保持内高外低,坡度不小于10%,,(【【【(【1~2号,墙内,【翼环及刚,套管根【3【4板应与墙上的预埋角钢焊严,群管逐根穿过两端封口钢板的预留孔,再将每根管与封口钢板沿管周焊接严密,并从钢板的预留浇注孔注入沥青油膏或细石混凝土。

群管穿墙防水构造【5】厨卫间穿楼板立管预留孔洞吊模封堵做法,如下图:穿楼板管道防水节点图附图图18 图19的材料;4、金属风管法兰材料规格和非金属风管法兰材料规格见下表:(矩形风管法兰的四角部位应设有螺孔。

当采用加固方法提高了风管法兰部位的强度时,其法兰材料规格相应的使用条件可适当放宽,中、低压系统风管法兰的螺栓及铆钉孔的孔距不得大于150mm;非金属(硬聚氯乙烯、有机、无机玻璃钢)风管其螺栓孔的间距不得大于120mm);1250mm或低压风管单边平面积大于1.2 m2、中、高压风管大于1.0 m2,均应采取加固措施;有机及无机玻璃钢风管的加固,应为本材料或防腐性能相同的材料,并与风管成一整体;6、风管外径或外边长的允许偏差:当小于或等于300mm时,为2mm;当大于300mm时,为3mm。
