通风机安装工程施工组织设计(方案)
- 格式:doc
- 大小:104.50 KB
- 文档页数:17
通风系统施工组织方案一、引言通风系统在建筑物中起到关键的作用,为室内提供新鲜空气,排除污浊空气,维持舒适和健康的室内环境。
本文档将介绍通风系统施工的组织方案,包括施工人员的安排、施工过程的控制和安全措施。
二、施工人员的安排1.项目经理项目经理负责整个通风系统施工的计划和组织,包括编制施工进度表、协调施工过程中的资源和人力,并负责与业主进行沟通和协调。
2.工程师工程师负责通风系统的设计和施工图纸的编制,同时协助项目经理进行施工进度的控制和质量的监督。
3.施工队施工队是负责具体施工的人员组成的团队,包括施工组长、技术工人和助理工人。
他们负责按照施工图纸和施工要求进行通风系统的安装、调试和维护。
三、施工过程的控制1.施工前准备在施工开始之前,需要对施工现场进行勘测和测量,确保通风系统的安装位置和尺寸符合设计要求。
同时,需要准备好所需要的材料和工具,并进行必要的安全培训和意识教育。
2.施工顺序通风系统的施工顺序一般为先安装风管,再安装风机和末端装置。
在安装风管过程中,需要注意风管的连接和密封,确保气密性和防漏性。
在安装风机和末端装置时,需要根据设计要求进行正确的安装和调试。
3.施工质量控制施工过程中需要加强质量控制,包括对材料的验收、施工质量的检查和测试,确保通风系统的安装符合设计要求和相关标准。
对于出现的质量问题,及时进行整改和处理。
四、安全措施1.施工期间,所有参与施工的人员需要佩戴必要的个人防护装备,包括安全帽、安全鞋、口罩等,以提供足够的安全保障。
2.严禁在施工现场吸烟、使用明火,并注意防止火源引发的火灾事故。
3.在高空施工时,需要使用合适的脚手架和安全带,并进行必要的高空作业培训和防护措施。
4.施工现场应设置明显的安全警示标志,以提醒工作人员注意施工安全,并设置有效的消防设备以应对突发火灾。
五、总结通风系统施工是一个复杂的过程,需要有合理的组织和严格的控制,以确保施工质量和安全。
本文档提供了通风系统施工的组织方案,包括施工人员的安排、施工过程的控制和安全措施,希望能对相关工作提供参考和指导。
目录第一章工程概况 (1)第二章质量目标 (1)第三章资源 (1)第四章本工程使用的施工验收规范 (3)第五章主要施工方法 (3)5.1 现场运输及准备工作 (3)5.2 现场安装 (4)5.2.1 制冷机组安装 (4)5.2.2 水泵安装 (4)5.2.3 通风机安装 (4)5.2.4 风机盘管安装 (5)5.2.5 空调机组安装 (5)5.2.6 风管安装 (6)5.2.7 防火阀的安装 (6)5.2.8 电气施工方法 (7)5.2.9 排水管道安装 (8)5.2.10 卫生器具安装 (8)5.2.11 防腐 (8)5.2.12 保温 (8)第六章竣工资料清单 (9)第七章工期保证措施 (9)第八章质量保证措施 (9)第九章安全技术措施 (10)第十章消防保卫措施 (10)第十一章成品及设备部件保护措施 (11)第十二章现场文明施工管理措施 (11)第一章工程概况1.工程所在地:***内2.建筑结构:现浇钢筋混凝土框架剪力墙结构3.建筑面积:7800平方米4.层数:二层5.空调设计参数:夏季空调室外计算干球温度33.2℃,湿球温度26.4℃,冬季空调室外计算干球温度-12℃,冬季供暖室外干球温度-9℃,夏季通风室外计算温度30℃。
6.工期:六个月7.计划开工:1998,6,158.8.竣工日期:1999,1,15第二章质量目标1.合同范围内的全部工程的所有使用功能符合设计图纸要求。
2.分项工程达到检验评定标准。
3.所有的设备安装,调试符合有关验收规范。
第三章资源1、主要材料计划:主要设备及风机盘管由甲方购入。
焊接钢管:镀锌钢管:镀锌钢板:2、主要施工机械表:3、检验,测量和试验设备配备表4、电气部分动力柜3台;照明箱9个;电缆桥架602米;电缆沿桥架、穿线管敷设700米;管内穿线10000米灯具安装1200盏。
第四章本工程使用的施工验收规范制冷设备安装工程施工验收规范(GBJ66—84)采暖与卫生工程施工验收规范(GBJ242—82)通风与空调工程施工验收规范(GB50243—97)建筑设备施工安装通用图集(91SB1—9)建筑给水排水设计规范(GBJ15—88)建筑排水应聚氯乙烯管道设计规程(CJJ29—89)建筑给水应聚氯乙烯管道设计与施工验收规程(CECS41—92)第五章主要施工方法5.1 现场运输及准备工作制冷机组、冷却塔、水泵、空调机组、新风机组、风机盘管、板换等主要设备按到货期运抵现场后,组织有关人员进行点件、检查外观、核对型号及尺寸、数量、设备有无损坏、缺件、锈蚀等情况,管口保护物和堵盖是否完好,泵的盘车应灵活,符合设计及合同要求后,再运输就位;如不能立即就位,应采取措施防护;地下室设备(制冷机组、板换、水泵、空调机组、新风机组等)运至现场后,可用滚杠等工具,依据现场情况将其就位并找正水平;地上设备(冷却塔、新风机组、通风机、风机盘管等)运至现场后,与工程配合方协商,利用吊装设备将其运至安装位置,找正水平;风管、水管的材料运输从加工地点运到现场或就地加工的管段应及时检验,点件配套。

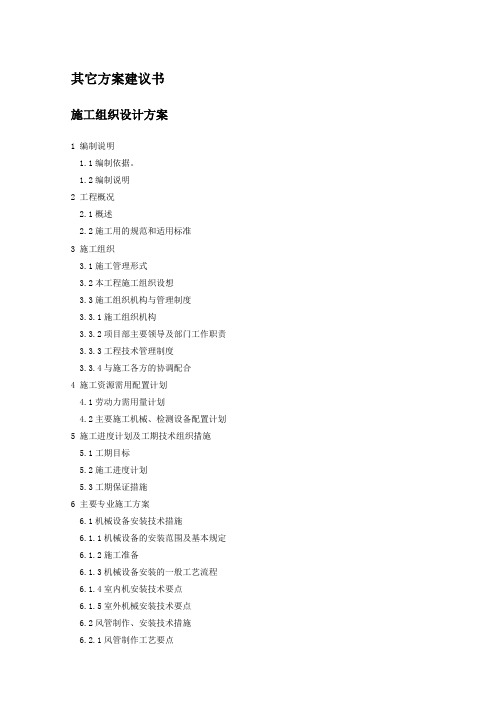

其它方案建议书施工组织设计方案1 编制说明1.1编制依据。
1.2编制说明2 工程概况2.1概述2.2施工用的规范和适用标准3 施工组织3.1施工管理形式3.2本工程施工组织设想3.3施工组织机构与管理制度3.3.1施工组织机构3.3.2项目部主要领导及部门工作职责3.3.3工程技术管理制度3.3.4与施工各方的协调配合4 施工资源需用配置计划4.1劳动力需用量计划4.2主要施工机械、检测设备配置计划5 施工进度计划及工期技术组织措施5.1工期目标5.2施工进度计划5.3工期保证措施6 主要专业施工方案6.1机械设备安装技术措施6.1.1机械设备的安装范围及基本规定6.1.2施工准备6.1.3机械设备安装的一般工艺流程6.1.4室内机安装技术要点6.1.5室外机械安装技术要点6.2风管制作、安装技术措施6.2.1风管制作工艺要点6.2.2风管安装技术要点6.3管道安装技术措施6.3.1制冷剂管道安装技术要点6.3.2凝结水管道安装技术要点6.3.3系统气密性试验6.3.4管道系统真空干燥6.4电气安装施工技术措施6.4.1电气安装工艺流程6.4.2电气安装技术要点6.4.3 配电柜及配电箱安装技术要点6.4.4电缆敷设技术要点6.5施工配合6.6系统调试方案及技术措施7施工和检测配套设备、检测手段和验收方案7.1主要施工及检测设备7.2风管应进行漏光检测7.3对系统风管的检测7.4风管还应进行漏风量测试7.5 系统气密性试验7.6 管道系统真空干燥7.7验收方案8 施工质量技术组织措施8.1质量手册8.2质量职责8.3合同评审8.4施工准备8.5文件资料的控制8.6材料采购的控制8.7施工过程的控制8.8检验和验收的控制8.9不合格、纠正和预防措施的控制8.10机械设备、检测设备的控制8.11内、外部沟通的控制8.12竣工验收与工程保修的控制9 施工安全技术组织措施9.1安全生产目标9.2安全生产保证组织架构9.3安全生产保证措施9.4安全生产技术措施9.5安全生产责任制9.6安全教育和培训制度9.7安全检查制度9.8安全会议和安全活动9.9伤亡事故报告和处理9.10安全防护规程9.11施工现场防火规定10文明施工、环境保护技术组织措施10.1一般规定10.2大气污染的控制措施10.3水污染的控制措施10.4噪声的控制措施10.5射线的控制措施10.6施工现场环境卫生规定10.7文明施工技术措施1 编制说明1.1编制依据1、招标文件、招标图纸、评标办法等;2、施工现场情况调查资料;3、国家、行业现行的有关施工技术规定、规范、标准;4、设计技术标准。
平煤集团一一井有限责任公司通风机设备安装工程施工组织设计目录一、施工前的准备………………………………………………二、设备机具运输………………………………………………三、施工技术措施………………………………………………1、设备检查……………………………………………………2、设备就位……………………………………………………3、机械安装……………………………………………………4、电气安装……………………………………………………四、施工方法及步骤……………………………………………五、劳动力配备计划……………………………………………六、机具设备计划………………………………………………七、施工安全措施………………………………………………八、质量保证措施………………………………………………九、工期计划及保证措施………………………………………平煤集团一一井有限责任公司通风机设备安装施工组织设计平煤集团一一井有限责任公司为技改矿井,徐州淮海建筑工业设计研究院设计,该安装工程风机型号为FBDCZ№17/2×90,由上海登科通风设备有限公司制造,数量两台。
风机由预埋接头、集流器、测试风筒、1级主机、2级主机、扩散器、消音箱;电气部分由电力变压器2台,低压配电柜4块,等部分组成。
为了能顺利地完成施工,现制定如下措施。
一、施工前的准备1、全体参与施工的人员必须树立安全第一的思想。
2、施工人员要熟悉施工工程情况及施工方案,对所用工具和材料仔细检查、落实。
3、工程施工前,对临时建筑、运输道路、水源、电源、照明、消防设施、主要材料和机具及劳动力等应有充分准备、并做出合理安排。
4、安装工程施工前,相关的基础、地坪、沟道工程应已经完工,其混凝土强度不应低于设计强度的75%,并应将施工现场清理干净。
二、运输1、用汽车运输时,所有超长及超高部分要悬挂小红旗等标志。
2、配电盘在搬运过程中,不能使盘损伤,要捆好、扶好。
3、运输时有专人选好路线及合适的搬运方法,搬运中,听从指挥,统一行动,所有的机具要提前检查,不合格坚决不能使用。
通风工程施工组织方案一、项目概况我公司承接了某大型商业综合体的通风工程施工项目,该项目位于城市中心区域,建筑面积达到10万平方米,总共10栋建筑物,包括商业楼、写字楼、酒店等多种功能。
通风工程在商业综合体建设中起着重要作用,能有效提升室内空气质量,保障人员的健康与舒适。
本次施工将采用先进的通风设备和工艺,确保项目顺利完成。
二、组织机构1. 项目经理:负责项目整体管理,协调各部门合作,确保工程按时按质完成。
2. 技术负责人:负责工程技术方案的制定和实施,确保施工过程中技术要求得以满足。
3. 安全员:负责施工现场安全管理,监督施工人员遵守安全规定,保障施工人员安全。
4. 施工队长:负责具体施工工作的分配和监督,确保各项任务按计划进行。
5. 质量员:负责施工过程中的质量管理,检查工程质量,及时发现和解决问题。
6. 物资管理员:负责施工所需物资的采购和管理,确保施工过程中物资供应充足。
7. 现场施工人员:根据工作任务和分工,分为电工、管道工、安装工等不同岗位,共同完成施工任务。
三、施工方案1. 施工准备阶段:(1)查看施工图纸,确认通风设备位置和数量,准备必要的工具和材料。
(2)搭设施工现场围挡,设置施工标志和警示牌,确保施工区域安全。
(3)进行现场勘察,了解周围环境情况和施工条件,为施工做好准备。
2. 施工过程:(1)设备安装:根据施工图纸要求,安装通风设备,包括送风机、排风机、管道等设备,确保设备安装牢固、密封性好。
(2)管道敷设:进行管道敷设,连接通风设备和室内风口,确保管道畅通、不漏气。
(3)电气布线:进行电气布线,连接通风设备和电源系统,确保电气设备正常运行。
(4)调试验收:完成设备安装后,进行测试和调试,确保设备运行正常,达到设计要求。
3. 安全管理:(1)施工现场要设置安全警示牌,明确安全注意事项。
(2)工程施工过程中要定期进行安全检查,及时发现和处理安全隐患。
(3)施工人员必须熟悉安全操作规程,佩戴安全防护用具。

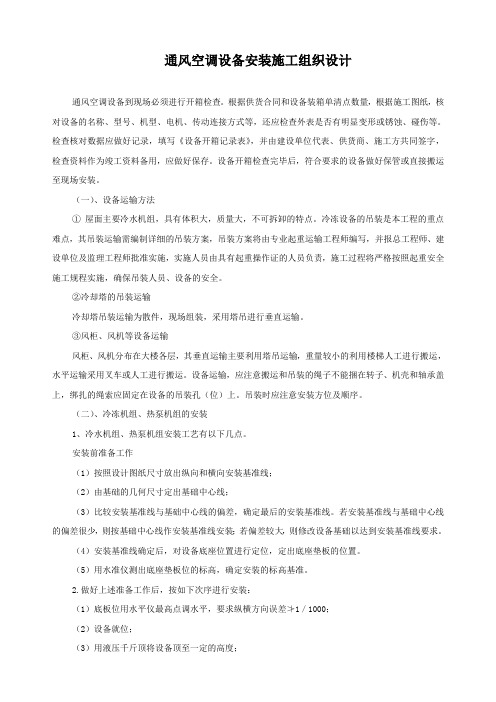

通风空调设备安装施工组织设计通风空调设备到现场必须进行开箱检查。
根据供货合同和设备装箱单清点数量,根据施工图纸,核对设备的名称、型号、机型、电机、传动连接方式等,还应检查外表是否有明显变形或锈蚀、碰伤等。
检查核对数据应做好记录,填写《设备开箱记录表》,并由建设单位代表、供货商、施工方共同签字,检查资料作为竣工资料备用,应做好保存。
设备开箱检查完毕后,符合要求的设备做好保管或直接搬运至现场安装。
(一)、设备运输方法①屋面主要冷水机组,具有体积大,质量大,不可拆卸的特点。
冷冻设备的吊装是本工程的重点难点,其吊装运输需编制详细的吊装方案,吊装方案将由专业起重运输工程师编写,并报总工程师、建设单位及监理工程师批准实施,实施人员由具有起重操作证的人员负责,施工过程将严格按照起重安全施工规程实施,确保吊装人员、设备的安全。
②冷却塔的吊装运输冷却塔吊装运输为散件,现场组装,采用塔吊进行垂直运输。
③风柜、风机等设备运输风柜、风机分布在大楼各层,其垂直运输主要利用塔吊运输,重量较小的利用楼梯人工进行搬运,水平运输采用叉车或人工进行搬运。
设备运输,应注意搬运和吊装的绳子不能捆在转子、机壳和轴承盖上,绑扎的绳索应固定在设备的吊装孔(位)上。
吊装时应注意安装方位及顺序。
(二)、冷冻机组、热泵机组的安装1、冷水机组、热泵机组安装工艺有以下几点。
安装前准备工作(1)按照设计图纸尺寸放出纵向和横向安装基准线;(2)由基础的几何尺寸定出基础中心线;(3)比较安装基准线与基础中心线的偏差,确定最后的安装基准线。
若安装基准线与基础中心线的偏差很少,则按基础中心线作安装基准线安装;若偏差较大,则修改设备基础以达到安装基准线要求。
(4)安装基准线确定后,对设备底座位置进行定位,定出底座垫板的位置。
(5)用水准仪测出底座垫板位的标高,确定安装的标高基准。
2.做好上述准备工作后,按如下次序进行安装:(1)底板位用水平仪最高点调水平,要求纵横方向误差≯1/1000;(2)设备就位;(3)用液压千斤顶将设备顶至一定的高度;(4)安装减振器(减震垫),减振器由设备供应商供应。
风机及通风器安装施工方案1. 引言本文档旨在提供风机及通风器的安装施工方案。
该方案涉及安装风机和通风器的步骤、材料和所需工具等内容。
2. 安装步骤以下是风机及通风器的安装步骤:2.1 准备工作- 确定安装位置,检查其稳定性和适合性。
- 打开风机和通风器的包装,检查是否有损坏。
- 准备所需的安装工具和材料。
2.2 安装风机- 根据风机的要求,进行预先安装工作,如组装螺栓和固定件。
- 将风机放置在安装位置上,确保稳定。
- 按照风机的安装指南,连接风机和相应的管道系统。
- 使用工具紧固连接件和固定件。
- 检查安装是否牢固,并进行必要的调整。
2.3 安装通风器- 根据通风器的要求,进行预先安装工作,如连接电源和控制系统。
- 将通风器放置在安装位置上,确保稳定。
- 按照通风器的安装指南,连接通风器和相应的管道系统。
- 使用工具紧固连接件和固定件。
- 检查安装是否牢固,并进行必要的调整。
3. 所需材料和工具以下是安装风机和通风器所需的材料和工具:- 风机和通风器- 管道系统和连接件- 电源和控制系统- 工具:扳手、螺丝刀、螺栓、螺母等4. 安全注意事项在进行风机和通风器的安装过程中,请遵守以下安全注意事项:- 确保工作区域通风良好,防止有害气体积聚。
- 使用适当的个人防护装备,如手套和安全眼镜。
- 遵循风机和通风器的安装指南和相关安全操作规程。
5. 结论本文档提供了风机及通风器的安装施工方案,包括安装步骤、所需材料和工具,以及安全注意事项。
在进行安装工作时,请确保遵守相关指南和规程,并保证安全和质量。
以上为风机及通风器安装施工方案。
华能阜新风电场一期(高山子)工程风力发电机组场内运输与吊装工程施工组织设计批准:审核:编制:工程公司二〇〇七年四月目录第一章工程概况---------------------------------------------------- 11.1编制依据----------------------------------------------------- 11.2工程建设规模------------------------------------------------- 11.3厂址及自然条件----------------------------------------------- 1 第二章承建范围及主要工程量---------------------------------------- 22.1承建范围----------------------------------------------------- 22.2主要工程量--------------------------------------------------- 2第三章施工进度控制------------------------------------------------ 43.1编制说明----------------------------------------------------- 43.2施工进度计划管理--------------------------------------------- 43.3保证工期措施------------------------------------------------- 5 第四章施工总平面布置及力能供应------------------------------------ 74.1布置原则----------------------------------------------------- 74.2施工场地布置------------------------------------------------- 74.3施工平面布置图----------------------------------------------- 84.4施工用电----------------------------------------------------- 94.5施工用水----------------------------------------------------- 94.6施工用气----------------------------------------------------- 94.7施工消防----------------------------------------------------- 94.8施工通信----------------------------------------------------- 9 第五章资源配置计划----------------------------------------------- 105.1施工组织机构------------------------------------------------ 105.2各部门主要职责简述------------------------------------------ 115.3劳动力配置计划---------------------------------------------- 155.4施工机械及主要工器具配置计划-------------------------------- 15 第六章主要施工方案及重大技术措施--------------------------------- 166.1风电机组安装方案-------------------------------------------- 166.2场内运输作业方案-------------------------------------------- 29 第七章工程技术管理----------------------------------------------- 357.1施工技术管理------------------------------------------------ 357.2计量管理---------------------------------------------------- 417.3技术培训---------------------------------------------------- 427.4工程协调管理------------------------------------------------ 437.5信息化管理-------------------------------------------------- 45 第八章质量管理--------------------------------------------------- 468.1质量管理目标------------------------------------------------ 468.2质量保证体系------------------------------------------------ 468.3管理机构与职责---------------------------------------------- 468.4质量验收依据和执行标准-------------------------------------- 498.5质量验收计划------------------------------------------------ 508.6四级验收责任制---------------------------------------------- 508.7工艺质量控制------------------------------------------------ 518.8检验和试验控制---------------------------------------------- 52 第九章物资管理--------------------------------------------------- 559.1物资部门资源配置--------------------------------------------559.2物资计划与采购----------------------------------------------559.3物资接收和质量文件管理--------------------------------------559.4物资装卸和运输----------------------------------------------569.5物资贮存维护和保管------------------------------------------569.6物资的发放--------------------------------------------------56 第十章成品保护措施----------------------------------------------- 5710.1职责-------------------------------------------------------5710.2成品保护措施-----------------------------------------------57第十一章服务----------------------------------------------------- 5911.1施工前期的服务---------------------------------------------5911.2施工过程中的服务------------------------------------------5911.3试运期间的服务--------------------------------------------5911.4保修期间的服务--------------------------------------------59 11.5保修期后的服务--------------------------------------------59第一章工程概况1.1 编制依据1.1.1华能阜新风力发电有限责任公司华能阜新风电一期工程(安装B标)1.1.2 国家电力公司《电力建设工程施工技术管理导则》1.1.3 国家及部颁的各种现行有效版本的技术规范、规程、标准等1.1.4同类型风电工程施工有关资料1.1.5 现场情况调查资料1.1.7《质量环境职业健康安全管理手册》文件1.2 工程建设规模本标段需要安装35台风力发电机组、塔架(基础预埋件由风机基础承包商负责施工)。
风机设备安装施工组织策划1. 项目背景随着我国经济的快速发展,能源需求的不断增加,风机设备在电力、建筑、环保等领域的应用越来越广泛。
为了确保风机设备的安装质量、提高施工效率,本文将详细阐述风机设备安装施工的组织策划方案。
2. 施工目标1. 确保风机设备安装质量,满足使用功能和安全性要求。
2. 提高施工效率,缩短施工周期。
3. 降低施工成本,提高投资效益。
4. 确保施工过程中的人员安全和环境保护。
3. 施工组织架构成立风机设备安装施工项目组,项目组成员包括项目经理、施工负责人、技术员、安全员、质量员、材料员等。
明确各成员的职责和任务,确保项目顺利进行。
4. 施工流程1. 施工前准备:包括施工现场勘察、施工方案制定、施工材料准备等。
2. 设备运输与卸货:根据设备尺寸和重量,制定合理的运输方案,确保设备安全到达施工现场。
3. 设备安装:包括基础施工、设备就位、附件安装、调试等。
4. 系统调试:包括电气系统调试、机械系统调试、性能测试等。
5. 验收与交付:项目完成后,组织验收,确保设备安装质量符合要求,交付使用。
5. 施工技术要求1. 基础施工:按照设计图纸和规范要求进行基础施工,确保基础强度和水平度。
2. 设备安装:遵循设备安装规范,确保设备安装稳定、可靠。
3. 附件安装:按照设计要求和规范进行附件安装,确保附件功能齐全、性能稳定。
4. 系统调试:调试过程中,严格遵守操作规程,确保设备性能达到预期效果。
6. 施工安全与环保1. 施工安全:制定施工现场安全管理制度,加强安全培训,定期进行安全检查,确保施工现场安全。
2. 环保措施:遵循国家环保法规,采取有效措施减少施工过程中的噪音、粉尘、废水等污染排放。
7. 施工进度计划根据项目特点和施工流程,制定合理的施工进度计划,确保项目按期完成。
8. 质量保证措施1. 施工过程中,严格执行国家法律法规、行业标准和规范。
2. 加强质量检查,对不合格现象及时整改。
3. 定期对施工人员进行质量培训,提高质量意识。
一、工程概况本工程为某风力发电项目,位于我国某地,风机数量为100台,单机容量为1.5MW。
风机机电安装工程主要包括风机塔筒、叶片、发电机、变频器、控制系统等设备的安装。
二、施工准备1. 技术准备(1)组织技术交底,明确施工工艺、质量要求、安全措施等。
(2)编制施工组织设计,明确施工顺序、施工方法、施工进度等。
(3)进行现场勘查,了解现场实际情况,对施工人员进行培训。
2. 材料准备(1)风机塔筒、叶片、发电机、变频器、控制系统等设备。
(2)施工用材料,如螺栓、垫圈、密封件等。
(3)施工工具,如扳手、螺丝刀、焊机等。
3. 人员准备(1)成立施工队伍,明确各岗位人员职责。
(2)组织施工人员参加培训,提高施工技能。
(3)配备专业技术人员,负责施工过程中的技术指导。
三、施工方法1. 施工顺序(1)风机基础施工。
(2)风机塔筒安装。
(3)风机叶片安装。
(4)发电机、变频器、控制系统等设备安装。
(5)电气接线。
(6)调试与试运行。
2. 施工方法(1)风机基础施工:按照设计要求,进行基础开挖、混凝土浇筑、基础模板拆除等工作。
(2)风机塔筒安装:采用吊装设备将塔筒吊装至基础,进行水平校正、垂直校正、焊接等工作。
(3)风机叶片安装:将叶片吊装至塔筒,进行叶片与塔筒的连接、叶片调整等工作。
(4)发电机、变频器、控制系统等设备安装:按照设备说明书,进行设备安装、接线、调试等工作。
(5)电气接线:按照电气图纸,进行电缆敷设、设备接线、接地等工作。
(6)调试与试运行:对风机进行试运行,检查各设备运行状态,确保风机正常运行。
四、质量控制1. 材料质量:选用符合国家标准和设计要求的材料。
2. 施工质量:严格按照施工工艺和质量标准进行施工。
3. 工程验收:按照国家相关标准进行工程验收。
五、安全措施1. 人员安全:加强施工人员安全教育,提高安全意识。
2. 设备安全:定期对施工设备进行检查、维护,确保设备安全运行。
3. 施工现场安全:设置安全警示标志,加强施工现场安全管理。
施工组织设计(方案)审批表工程名称:王家岭煤矿通风机房安装工程编号:
施工组织设计(方案)审批表
【2012】山西王家岭煤业有限公司
作业地点:回风立井地面广场通风机房
王家岭煤矿通风机房安装工程施工组织设计(方案)
编制:
施工负责人:
施工单位:中鼎矿建
批准日期:年月日
目录
第一章编制依据
第二章工程概况
第三章施工部署
第四章施工方法及标准要求
第五章工期保证措施
第六章安全管理措施
编审人员
第一章编制依据
一、编制依据:
1、施工图纸
2、施工及验收规范:
《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高空作业安全技术规范》(GBJ80-91)《建筑机械安全技术规范》(GBJ33-86)
3、主要质量检验评定标准
《煤矿安装工程质量检验评定标准》 MT5010-95
《建筑安装工程质量评定统一标准》(GB50300-2001)《建筑施工安全检查评定标准》(GBJGJ59-99)
4、《煤矿安全规程》2011版
第二章工程概况
一、工程概况
山西王家岭煤业有限公司地面通风机房工程设计安装2台FBCDZ-10-No38/2 X 1120KW煤矿地面用防爆抽出式对旋轴流通风机(湘潭平安电器有限公司生产),其中一台工作,一台备用,每台风机配2台 10级,10KV, 1120KW型电机(随风机供),设计相对标高±相当于风机基础平台绝对标高+。
二、主要工作量
一、施工准备
1、技术准备
熟悉和审查图纸,进行图纸会审。
由工程技术人员认真审图,做好图纸会审的前审图工作,主要检查设备安装位置是否相互矛盾、电缆长度及芯数是否满足要求等,针对有关施工技术和图纸存在的问题作好记录。
工程开工前与设计单位联系,对图纸进行会审,并做好书面记录。
根据施工图,准备与本工程相关的规范、规程、标准,技术人员熟悉掌握《煤矿安装工程质量检验评定标准》(MT5010-95)通风机安装工程、高压电气安装工程、电力变压器及互感器安装工程、屏(柜)及二次回路接线安装工程等章节内容。
基准点交接测量及基础验收
测量人员根据设计图纸提供的标高基准及通风机坐标位置,做好工程的测量定位。
根据基础标高及设备中心线,会同技术部门、土建施工单位对设备基础标高、预留螺栓孔的位置、深度等进行验收。
施工现场准备和材料准备
施工的周转材料包括电缆、小型材料由机电队调运至现场,所需加工材料由器材供应部门供应并及时运到现场进行加工。
设备进场及清点
通风机机械及电气设备到货后,汇同甲方、设备供应商共同对设备进行开箱验收,根据装箱单核对设备及附件(备件)的型号、数量、外观质量等情况,做好分类,保管工作。
遵循先远后近的原则,利用吊车和货车将设备倒运到施工现场。
人员组织
施工工期:本工程施工工期计划30天
工器具准备:施工工具一览表
第四章施工方法及标准要求
一、主要施工方法及标准要求
1通风机的安装
通风机进行分体吊装。
首先按设计位置将通风机的轨道操平找正并进行二次灌浆,待基础凝固后按安装图纸将通风机的各部件用70T吊车吊到轨道上进行对接安装,风机的安装按图纸要求在厂家技术人员的指导下完成。
安装步骤以巷道接头为基准依次向外安装蝶
阀、风筒、集流器等其他风机构件,最后安装测压装置等。
2电气设备安装
电气部分安装主要包括高低压开关柜、高压变频调速系统、电力电缆、控制电缆等。
电气安装前首先安装各盘、柜的基础槽钢,然后按照各盘、柜的安装位置进行就位,并进行操平找正后与基础槽钢固定在一起。
3.电缆敷设与安装
电缆安装前应进行绝缘电阻实验,合格后方可敷设,敷设完成后,要及时对电力电缆的端头进行保护,防止进入潮气。
电缆终端头和接头制作时,应严格遵守工艺流程,应在气候良好的条件下进行。
动力电缆和控制电缆应分开敷设。
其走向与排列应符合标准要求,外观整齐,排列有序。
电缆接头应符合要求,线号、电缆标牌要清晰并与图纸相符,动力电缆相序分明,各电缆接头应压接牢固,严禁虚接、破损现象。
电缆绝缘等级应满足设计要求,电缆安装严禁有绞拧现象,弯曲半径应符合规程要求,电缆管不应有裂缝,内壁光滑,弯制后的电缆套管无明显凹瘪现象。
二次接线按图施工,接线准确,电缆芯线和所配导线的端部均应标明回路编号,配线整齐美观,导线绝缘良好、无损伤。
4.接地装置安装
接地极制作规范,防腐良好。
接地体的连接采用焊接时,焊接长度必须符合下列规定:
注:b为扁钢宽度,d为圆钢直径
机械及电气设备的接地分支必须直接与接地干线相连,接地电阻需符合设计要求,如达不到要求,则应增加接地极。
接地体埋设后顶端距地面不小于。
避雷带引下线之间采用焊接,断线卡宜设在距地面。
5.电气试验由生产厂家人员进行
6.试运转
空盘调试
设备二次线路电缆多、线号多,每个高压开关柜控制线回路用万用表查找,不但查对本开关柜内部线路,同时查对与外部屏柜连接,无误后再检查开关柜机械装置后进行手动合闸,用外接-220v电源进行电动合闸,并检查合、分闸速度及信号正确与否。
联合空盘调试
空盘试验合格后,由施工单位与厂家调试人员一起进行微机控制联动试验,检查信号控制闭锁回路是否正确,控制盘上过流、差动、瓦斯、温度等人为闭合其触点看线路是否正确,动作是否可靠。
机械设备调试
基础二次浇灌达到要求后,对设备进行全方位检查。
设备无漏油现象,传动部位用手动方法转动应运转平稳,无碰、阻现象,无异常响动。
制动装置灵敏、可靠。
第五章工期保证措施
一、工期保证措施
本工程计划工期30天,为保证工程按时完成,施工期间采取以下措施。
1、合理安排人员。
按本工程施工阶段及工作量大小,合理安排施工人员,既能保证工程顺利进行,又不产生窝工现象。
2、工程技术人员要及时进行图纸会审,并编制好施工技术措施和技术交底资料。
3、工程质检人员制定出隐蔽工程及各道工序的检验签证程序和有关制度,确保工程开工后各项工作有条不紊地展开。
4、材料员根据工程进度做好材料供应计划。
5、每天召开班前会,交代工程进度中的重点、难点。
6、安装期间以白天有效时间不间断施工为主,必要时夜间加班的工作制进行。
第六章安全管理措施
一、安全管理措施
1.危险源辨识、风险评价和风险控制
工程开工前进行危险源辨识、风险评价和风险控制的策划,对可能造成的事故、事件的风险予以有效控制,确保在变化发生之前降低风险。
危险源辨识、风险评价考虑正常、异常、紧急三种状态。
对通风机安装工程主要危险源有:机械事故、坠落事故、高空坠物。
2.控制风险的措施
(1)高空坠物风险
起吊前,认真检查钢丝绳等锁具的安全状况,对于出现断丝的钢丝绳套进行更换;起吊时应进行试吊,检查无误后,方可进行正式吊装;起吊前清理吊装构件上的杂物,防止起吊后杂物坠落;高空作业时,工具要拴好保险绳。
(2)高空坠落风险:
要在高空进行作业时,作业人员要系好安全带,安全带生根处要牢固可靠。
作业人员要穿不易打滑的鞋。
(3)物体打击风险:
所有施工人员必须带好安全帽,手套等劳保用品要配备齐全,带班队长、班长随时注意和提醒施工人员;设备吊装时要保持缓慢平稳。
3.施工安全技术保证措施
管理措施
认真贯彻“安全第一,预防为主,综合治理”的方针。
加强安全教育,提高全员意识。
在开展安全生产的教育中要进行四个方面的教育,即主人翁责任感和安全第一的思想教育;做好本职工作
和掌握安全基本知识的技能教育;坚持标准化作业和遵守操作规程的守纪教育;列举易发险情场所和典型事故的案例教育。
完善制度,建立安全岗位责任制。
再高、难、险要点必须设专职安全员,负责各项安全措施落实。
严格执行国家和企业关于安全生产、劳动保护等法规和条例。
同时要发挥员工群体作用,增强自我保护能力。
做好现场施工管理,搞好三通一平工作材料摆放整齐平稳。
施工人员进入现场必须戴安全帽,并正确使用各种劳动保护用品,高空作业必须系安全带,严禁高空抛物。
严禁酒后上岗。
现场临时设施、施工水电管线、材料构件堆场和机械设备应布置合理整洁。
五级以上大风和雷雨天气停止施工。
严禁向下抛扔工具物件和材料
钢丝绳套、卸扣等吊运索具在使用前必须指定专人检查、检修,凡有缺陷不符合安全规程的严禁使用。
防火防爆措施
大风天气严禁施工现场明火作业
明火作业要有安全保护
氧气瓶、乙炔瓶安全距离应大于3米,乙炔要防回火。
其他未尽事宜严格《按照煤矿安全规程》及《王家岭煤业有限公司相关规定》执行。
