中央空调改造工程施工组织方案

第一章工程概况

一、概述:

本项目为慧科大厦空调改造工程,位于北京西四环。改造风机盘管供冷供暖系统和新风系统,本工程为空调系统(原有空调主机及上下供回水主管)所涉及的所有设备、材料、安装工作。

二、工程特点:

1、该项目科技含量非常高,工艺要求严格,施工技术难度大;对施工的科学管理要求高;

2、重点工程责任重,必须保质保量保工期,对施工单位的综合素质、全面管理水平要求

高且严

3、工程内容:风机盘管供冷供暖系统和新风系统等所有设备及管路阀门。提供系统的安

装、调试及售后服务。加装平衡阀.储气罐,风机盘管及管道清洗。吊顶部分拆除.修复。

三、工程质量目标:市优

1、在本工程的实施中,我司将充分发挥技术及工程上的综合优势,全力调动股份公司

资源,特别是技术及人力资源,组织好包括系统规划、总体设计、软件开发、系统集成及施工管理、售后服务等方面的精干力量,根据ISO9001:2000各项要求,和业主一起做好项目建设的各项工作。

2、产品合格率100%,工程总承包合格率100%。

3、工程质量达到优良。

4、安全、消防、治安、环卫、环保文明施工达标。

5、加强质量体系运作,为用户提供满意产品和工程。

四、工期目标

本工程的安装工期为安装进场天(风口随装修施工进度进行)。

第二章施工管理及组织机构

一、管理思想

树立创立意识,集中统一领导,坚持系统管理,增强用户观念。

1、安全施工,实施项目经理责任制、岗位技术负责制、成本核算制和现场管理规范化。

2、贯彻ISO9000系列标准,坚持全面质量管理,建立、健全、完善质量管理体系和工程

质量保证体系,并保持有效运行。

3、发扬公司精神,坚持公司质量方针,严格执行公司颁布的质量体系文件,全面履行工

程承包合同,优质、高速、安全、文明地组织施工,确保工程质量优良。

二、管理目标

信守合同,严格实施质量、安全、工期、成本控制,优质、高效完成工程任务。

三、管理原则:

在公司领导下,协调和控制各管理环节间关系,保证管理工作整体功能的优化,实现管理程序化、施工专业化。

四、组织机构及各部门职责

1、组织机构框图

2、职责划分

1)、项目经理部

严格按照公司的《项目管理办法》进行管理,以科学管理、高效工作为原则,确保机构职能齐全、管理规范,使得整个施工过程始终处于受控状态,并确保优质、高效完成工程,其主要功能如下所述。

⑴围绕工程项目,全面地对工程项目合同以及施工全过程进行管理;

⑵通过计划、组织、协调、控制等手段以及生产诸要素的优化配置和动态管理,确

保项目合同目标的实现。并调动一切积极因素,采取一切可用的手段,满足建设

方对工期的要求;

⑶负责处理项目的内外部关系;

⑷支持质量检验人员行使质量否决权;

⑸对工程安全进行宏观控制管理。

2)、项目经理

为本公司工程总负责人,负责各项目总体协调,确定项目管理运作方式,为施工创造良好的外部环境。

⑴编制项目总体管理方案、管理策略及管理目标;

⑵组织编制管理网络计划及计划的检查、落实、考核;

⑶掌握工期目标及合同条款,合理组织工程资源,确保合同工期目标的顺利实现;

⑷组织工程施工前的准备工作;

⑸项目管理部内的职能分解、职责分工及协调运做;

⑹控制并协调项目管理的工期、质量、安全及成本;

⑺全权处理项目管理过程中一切需要解决的重大问题;

⑻对工程项目的全过程负责;

⑼负责与业主、监理公司、设计院、土建公司等各方面的协调工作。

3)、项目技术负责人

⑴在项目管理方案的制约下,组织编制并审批施工方案、作业指导书,主持新技术、

新工艺、新材料、新设备在工程项目上的推广使用;

⑵由项目经理授权,根据合同质量要求,组织编制项目质量计划,建立质量保证体

系,进行职能分配,落实质量责任制检查,监督质量体系程序文件的实施;

⑶对工程施工实施全过程质量、技术全面控制,主持全面质量管理活动及质量动态

分析会,并对质量工作提出改进建议,负责安全生产、文明施工的具体措施;

⑷组织工程试运行和工程验收交付使用;

⑸协助项目经理实现项目质量目标。

4)、项目管理部:

⑴负责各项目协调管理工作,包括与公司内部各专业间、部门间的协作,保证施工

用物料的及时组织供应、技术支持、质量安全监督等的顺利开展;

⑵定期向主管经理汇报,保证对工程质量、安全进度的有效控制;

⑶参与公司组织的与项目相关的合同变更评审工作;

⑷负责工程计划、进度的统计工作;

⑸负责工程款项结算及项目成本管理工作。

5)、设计部、工程技术部:

为本工程全阶段提供全方位技术支持(系统软件编制、调试、并保证在工程后期提供贴合本工程实际的技术资料用于工程的调试竣工交验)。

6)、售后服务部:

工程竣工阶段及竣工后,为工程提供培训、维护、维修等售后服务。

7)、生产及计划组主要职责:

⑴组织施工,布置施工任务,对施工进度负责;

⑵负责工程施工生产协调、人员、机具、材料的组织工作;

⑶负责质量、安全、进度等保证措施的实施,杜绝重大设备人身伤亡事故;

⑷定期组织施工生产会,采取一切必要措施保证施工进度;

⑸组织编制施工方案,并审核批准

⑹组织工程技术、质量、安全及消防检查现场会;

⑺组织工程技术交底工作;

⑻按时间要求编制月施工计划及统计月实际完成情况,并根据现场实际及时调整施

工计划;

⑼签署质量资料评定意见,负责组织督促竣工资料的整理、归档。

8)、技术组主要职责:

⑴负责合同范围内的各项技术工作;

⑵编制施工技术方案,对施工人员进行专业技术交底;

⑶收集、整理工程中的各种技术、质量资料,负责组织竣工资料的整理、归档;

⑷根据工程性质和合同要求,制定、实施培训计划,开展技术练兵,提高全员素质;9)、质量安全组主要职责:对工程全项目安全和质量负责。

⑴负责贯彻公司的质量方针、质量目标、程序文件、项目质量计划并验证其执行情

况;

⑵全面负责项目施工过程中的质量跟踪与质量控制工作;

⑶负责过程检验和实验的监督、管理工作,参与工程竣工验收;

⑷负责现场检验和实验工作的管理;

⑸负责项目不合格品的控制和统计分析工作;

⑹负责本项目质量记录的监督、管理工作;

⑺编制安全生产方案,审核安全技术措施;

⑻负责纠正和预防措施的跟踪与验证工作;

⑼负责现场过程中的安全监督、检查及安全纠正措施的跟踪与检验;

⑽现场文明施工的统一管理、监督、整改和复查。

10)、物资采供组主要职责

保证使用于本项目的各种物资、材料符合设计和规范、标准的要求。

⑴统一管理本项目的物资供应工作,控制工程材料成本;

⑵依据材料需用计划,编制材料采购计划;

⑶根据工程进度情况,及时组织材料进场;

⑷负责进场材料进货检验和实验,并记录存档;

⑸负责本项目各类材料的标识,使得其具有可追溯性;

⑹负责本项目材料、半成品的搬运、储存的控制管理工作;

⑺负责业主提供材料的进场检验,并办理书面手续。

11)、前期准备

⑴选定材料、设备合格供应商,签订合同,对物质进行严格检验入库;

⑵购置新型机具设备,建立加工预制工场;

⑶为参加设计交底和图纸会审作好充分的准备,深化和完善施工图设计;

⑷编制施工技术文件,优化施工组织设计和施工方案;

⑸强化施工过程管理和控制,确保工序质量,提高工序能力。在施工阶段的全过程,必

须着重于生产要素的优化配置和保持质量体系的有效运行,科学合理的设置工期控制点和质量保证的停靠点;

⑹推行岗位技术负责制,逐级进行施工技术交底,分层次检查落实。技术交底时应明

确指出各专业工种施工过程中的特殊工序、关键或重要工序,这些工序应严格按“特殊工序控制程序”和公司的有关规定施工;

⑺工序质量控制实行“三检制”,即自检、互检、交接检(专检)。质量记录应真实、

准确、齐全,具有可追溯性。班组长是责任人,由质安员检查、监督;

⑻技术的进步、科技成果的应用和开发是提高工程质量,缩短工期,增加公司效益的

有效措施。本工程项目施工过程中将由本公司总工程师下达科技进步指标,项目技术负责人制定计划,工长实施执行;

⑼提高机械化和工厂化施工程度,增加预制加工的工程量,减少零星拼装的工程量,

努力降低一线工人的劳动强度。

五、本项目管理特别措施:

1、列为本公司2012年度重点工程,全方位保证项目的运作。

2、建立项目简报制度,每月将本项目的各种质量、安全、进度、协作关系情况实时向业主、及有关部门, 并通报给相关的总包装饰公司。

第三章管理人员及施工人员安排

一、本工程主要负责人员安排:

公司项目管理人员配置

本项目现场工程监督、管理人员配置

二、施工人员安排

根据工程进度计划及项目状况确定。

第四章力能供应及临时设施

为了高效、有序地保证工程顺利进行,业主应尽可能在施工现场或附近准备或帮助我们解决下面事宜。

一、力能供应:

1、供水:生活、生产

2、供电:生活、生产

3、通讯

上述三项的具体内容将根据业主对工期的安排、装修进度详细实施计划编制。

二、临时设施:

1、现场办公、库房布置根据现场布置

2、生产区:非标加工制作场地平方米

原材料仓库平方米

第五章工程质量保证体系及措施

一、质量目标:

1、创建优质工程。

2、杜绝一切重大质量责任事故。

3、杜绝一切隐蔽工程的潜在隐患。

二、质量保证组织体系

三、质量保证体系职责:

严格执行ISO9001:2000质量体系要求,保障合同范围内的所有物资、施工质量符合国家、行业及地方标准要求。

工程执行标准:

1)《供水水文地质勘察规范》GB50027

《给排水管道工程施工及验收规范》GB

《工业设备及管道绝热工程施工及验收规范》

《采暖通风与空气调节设计规范》GB50019

《通风与空调工程施工质量验收规范》GB50243

《地源热泵供暖空调应用技术规程》(国家行业标准·内部讨论稿)

《通风与空调工程施工及验收规范》GB

《采暖卫生工程施工及验收规范》GBJ242-82

《制冷设备安装工程施工及验收规范》GBJ66-84

《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB

《电气装置安装工程电缆线路施工及验收规范》GB

《电气装置安装工程施工及验收规范》

《建筑电气通用图集》92DQ5

四、质量保证主要措施:

1、为了实现质量目标,实行施工全过程的质量控制。实行四检制,在工程开工前,确定关键工序停工检验点,一般工序实行工序交接检,上道工序不合格,不得转入下道工序。

2、配备必要的质检人员和检测手段,对参加项目全体人员进行质量教育,提高质量意识。

3、制定完善的施工方案及严格执行施工技术文件、质量管理标准、规范和工艺措施,做好施工前的技术交底及一切准备工作。

4、特殊工种必须执证上岗,组织各工种工程前的考核及交底,提高施工人员的技术水平和质量意识,增强自身素质。

5、设备、材料按性能要求,分别妥善管理,严格执行发放制度。

6、施工中各工序都应执行自检和专检制度,关键地方,设专人检查,出现问题及时纠正,不得留隐患,上道工序不合格不得转入下道工序施工。

7、建立质量信息体制,随时收集反映质量情况,及时分析和处理质量问题,认真接受有

关质量部门的质量监督。

8、根据施工及验收规范和基建工程档案的要求,使用专项工程质量检查表格。开工前必须进行技术、质量交底。质量验收标准、关键工艺技术措施要点及采用的质量验收表格都要作为交底内容。每个分项、分部工程都要求施工队、组详细填写质量检查表,以保证施工原始记录的及时、完整和准确。

9、在施工工艺流程图中标出重点工序质量控制点,以要求和强调施工人员及质检人员精心施工,重点检查,并进行质理预测。

10、隐蔽工程在隐蔽前,由专职质检员复检合格,报经业主或政府主管部门确认后方可进行隐蔽。

11、工程材料和产品的质量控制是工程质量的基础。应严格按质量标准订货、采购、保管、供应。坚持原材料、设备、器材入场检验制度.达不到标准不得入场、入库。未经查验合格证、材质证明,不得办理入库。保管中要防止损坏变质。物质供应部门做到:产地、厂家不明、不合格的原材料、器材,不采购、不验收、不发放。

12、施工及检验用计量器具,必须严格按国家有关要求定期校验和核查,未经周检或过期、失准的计量器具严禁使用。

五、质量保证的具体实施措施

1、施工准备质量保证措施

1)、工程开工前,施工人员应认真熟悉设计文件,参加建设单位组织的技术交底和图纸会审,施工员依据施工图纸编制准确的施工预算;

2)、根据设计要求,各专业配备该项目所采用的施工验收规范、质量检验评定标准和标准图等施工技术文件。

3)、由项目技术负责人主持,各专业施工人员参加进行内部图纸会审和技术交底,并依据质量计划明确施工的关键过程和质量控制点;开工前,由各专业施工人员对施工班组做施工程序、施工方法、施工技术要求、施工质量要求等详细的技术交底。

4)、按照本公司质量计划要求,配备合格的计量测量工具和仪器。

2、施工过程质量保证措施

1)、工序质量控制

⑴工序质量控制是控制工程质量的关键,对工序活动条件的质量(即:施工操作者、

材料、施工机械设备、施工方法和施工环境)和工序活动效果的质量(即:符合质量检验评定标准程度),必须进行全过程有效控制;

⑵施工人员应严格按照自己编制审定后的质量计划、施工方案或作业指导书要求施

工,严格遵守相应的规范、标准、施工工艺要求施工,并及时作好施工记录;

⑶各专业按照相应的施工程序,以公司相关文件规定要求,对质量特征的技术参数

进行监控;

⑷施工中应特别强调工程的前期配合和主体安装工作。对于孔洞的预留和预埋件埋

设,在主体施工过程中,施工人员应密切配合土建施工单位,施工班组做到自检、施工人员进行复查,项目技术负责人核查无误后,才能进行毛坯安装到位。在器具安装中做到不污染墙面和地面;

2)、工序质量检查

⑴施工班组严格执行“三检”制度:自检、互检、交接检。为保证每道工序达到合

格,对施工班组任务书结算实行质量认证制度,即没有质量员验收签字不得结算。

⑵项目部设专职质量员,对质量点进行专人控制,在每道工序班组自检的基础上,

质量员按照分项工程进行检查验收,并参照设计、规范、标准要求作出是否合格

的判定;

⑶若造成直接经济损失在100元以上者,视为不合格品,按照公司有关规定文件,由

施工员填写“不合格品记录”,项目技术负责人主持召开会议,对不合格品作出评审处理,并对施工人员作出相应的经济处罚;

⑷在工序质量检验中,对已经确定的关键过程和质量控制点均属于停工待查点,必

须在自检合格的前提下,有建设单位、监理公司验收通过后,方可进入下道工序的施工;

⑸工程质量检验评定实行“两检一评”制度,即项目部、公司检查,公司质量管理

部作出最后的质量等级评定,其资料作为企业自检和对外质量评定的依据。

3、材料质量保证措施

1)、采购质量控制

⑴除甲供材料设备外,所有材料的采购应严格执行公司“采购质量控制”程序文件

的规定;

⑵材料采购前,应对分供方进行评价。由项目经理、项目技术负责人会同材料人员,

对分供方的能力进行评价,由此确定合格的分供方,并将分供方的名录上报公司;

⑶已经确定的分供方,在采购中任何人不得随意更换厂家,采购的材料必须是一级

品或以上级;必须有产品合格证和质量保证书,且经过监理公司及业主的认可后才能使用;

⑷编制材料采购计划时,按照设计要求,必须明确材料及设备的名称、规格、型号、

材质、数量、技术要求等,并由工程技术人员复核,项目经理批准。

2)、进货检验和实验

⑴材料进库前,材料专职检验人员和仓库保管人员共同验证材料的名称、规格、型

号、数量和验收单是否相符,并进行外观检验,检查是否有出厂合格证和质量保证书等。以上检验通过后,填写“材料入库记录”;

⑵需要实验的材料,按照规定进行批量抽检,如阀门等;

⑶属于甲供设备材料,我司在现场会同监理人员进行认真的质量检查,确认合格后

方可签收代保管,若检查验收不合格或者有缺陷,应及时通知甲方或监理公司,请求解决;

⑷设备的验收,应对其外观、包装情况、附件以及随机技术文件和合格证等进行验

收,确认无误后,填写“设备入库记录”。

3)、搬运和储存

⑴材料设备的存放,应分类标识,并采取相应的防雨、防潮措施,对设备存放要注

意设备的支点和吊点的位置,以方便搬运;

⑵电气器材等防潮物料应选择晴天进行搬运,如遇雨天应加盖苫布;

⑶运输人员应按照技术人员的要求对设备进行吊装和装卸;

⑷对于特殊设备及材料的运输,应先深入现场,搞清道路情况及装卸情况,必要时

可会同现场技术人员编制运输和吊装方案。

4、成品及半成品保证措施

工程竣工交付之前,由现场专职保卫人员作好产品保护,以免损坏或丢失。

5、保证工程质量的特别措施

1)、项目开工时,项目经理必须安排专人到当地质量监督部门办理有关的质量监督手续。了解当地政府主管部门对本项目的质量要求和程序。

2)、定期请当地质量监督部门派员来现场检查我们的工程实施质量。

3)、对重大及关键的质量环节及时请地方质量监督部门检测施工质量。

6、主要质量控制点:

项目实施时根据各系统详细的施工技术方案及各系统工艺流程要求,与施工进度计划一起进行编制。

6、本项目质量保证体系职责分配及说明:

项目质量保证体系要素分配表

空调工程施工组织设计模板

空调工程施工组织 设计

机电工程施工组织设计 第一节: 工程概况 一、概况说明 1、上海市***********工程位于上海市************。空调面 积约为****平方米 2、空调工程概况与特点: 本工程空调系统: 冷负荷为**KW, 空调热负荷为** KW。采用*台**牌整体式直接蒸发式空调机组。 二、工程内容 空调系统工程内容主要有: (1)提供及安装*台*******空调机组,以及相关风管、风量调节 阀、消声器、 *电动球形喷口、支架等。 (2)设计、提供及安装*个约**米高的设备不锈钢支架。 (3)提供及安装**个电动排烟风阀,包括执行机构。 (4)提供及安装空调机组的冷凝水管。 (5)上述系统进行测试等。 强电系统工程内容主要有: (1)提供及安装一台配电箱(AP配电箱-90KW)供电至新增的空调 设备、电动球形喷口控制箱和电动排烟风阀,包括线槽、 电缆、线管与支架等。 (2)调整现有吊灯的安装高度,如有需要,更换所有现有的支撑和 电线以满足调整后的吊灯安装高度。

(3)拆除现有的吊扇,然后归还给业主。 (4)移动所有现有灯具镇流器的位置,以便日后维修等。 消防报警系统内容主要有: (1)提供及安装红外光束感烟探测器系统,包括红外光束感烟探测器发射端、红外光束感烟探测器接收端、火灾报警控制屏、管线、以及连线至大楼现有火灾报警控制主机等 (2)从新增的火灾报警控制屏连接信号线至AP配电箱和电动排烟风阀等 三、施工前要做的准备工作: ( 1) 图纸深化及熟悉图纸。 ( 2) 设备及材料的呈审及采购; ( 3) 准备机具; ( 4) 组织施工人员; ( 6) 学习有关的操作规程及质量验收标准; ( 7) 由技术人员向技术班组进行全面交底; ( 8) 加强安全管理, 消除事故隐患。 第二节: 主要施工方法及技术要求 一、设计用料要求 1、空调送、回风管采用镀锌钢板, 厚度按技术标书之要求。 具体为: 矩形风管长边(b) 1~300mm δ=0.5mm

改造工程施工组织设计方案

某路路灯改造工程施工组织设计 (1) 第一章项目简介 (1) 第二章施工组织方案与部署 (1) 第三章施工准备 (3) 第四章工期保证措施 (4) 第五章协调与配合 (7) 第六章施工程序和主要施工方法 (8) 第七章安全保证措施 (10) 第八章文明施工与环境保护措施 (11) 第九章成品保护和成本控制措施 (12) 第十章工程技术资料管理 (13) 某路路灯改造工程施工组织设计 第一章项目简介 一、工程概况 1、本工程为中山市东明路路灯改造工程 2、工程地址:中山市东明路 3、建设单位:中山市市政工程建设中心 4、合同工期总日历天数25天 二、工程范围: 路灯安装和路灯电缆敷设,路灯控制柜的安装 电缆预埋管敷设 三、工程保修期: 综合验收交付使用起计一年 四、工程项目特点: 以考虑节省工程费用为原则 组织各工种配合施工,以达到士建、安装及其它工种互创施工条件、确保工程总进度 第二章施工组织方案与部署 第一节部署原则 1、集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各

工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合 2、组织各工种配合施工,穿插作业,重点部位重点赶工。以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度 第二节施工组织机构 一、本电气安装工程项目,负责安装施工组织和管理, 1、其组成成员如下: 二、项目经理将负责各专业施工队伍的施工现场协调和安排。抓好工程质量和安全的同时,抓好对环境保护的要求 第三节施工管理措施 一、为顺利实现质量目标,我们采取的主要管理措施有: 1、将该工程列为我公司的重点工程,由公司总经理直接领导,并组成施工现场管理机构,发挥公司的优势,在各施工生产要素的配置上对该工程实行重点政策,确保工顺利完成 2、建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,全权组织技术、质检、材料、安全、劳资、财务等部门对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、成本核算及经济效益等进行全方位的目标责任管理与控制 3、用技术熟练,纪律严明,经过多个大型工程锤炼的能打硬仗的高素质的作业队伍,在该工程上进行施工,发挥我公司管理上的优势,强化职能,统筹协调,综合管理,确保工程总体目标的实现 第四节施工方案 进场阶段 对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安

循环水系统空调系统改造施工方案

目录 1.编制依据、规范 (1) 2.工程概况 (1) 3.施工前的准备 (3) 4.施工组织机构 (4) 5.主要施工方法 (7) 6.施工计划及安排 (13) 7.施工质量的保证措施 (14) 8.施工安全的保证措施 (17)

1.编制依据、规范 1.1 编制依据: (1)站循环水泵房管道安装图(电子版) (2)站35KV变电所一层通风布置图(电子版) (3)S2004-58E-RG-001非设计原因设计更改单 (4)随设备所带来的相关技术文件。 1.2 工程施工中应执行的标准及规范: (1)GB50275-98 《压缩机、风机、泵安装工程施工及验收规范》 (2)GB50235-97 《工业管道工程施工及验收规范》 (3)GB50236-97《现场设备工业管道焊接工程施工及验收规范》 2.工程概况 2.1 工程简介: XXX站操作运行人员描述,天然气压缩机在带荷载投运后,变频器温度升高,并连锁温度报警,为保证天然气压缩机正常运行。原变频器上部排风风口处安装排风罩,排风罩底部与变频器顶部密封连接,顶部与设在吊顶内的排风管连接,在风管内安装有一台排风机。 现场系统回水压力偏低,回水总管最高点压力很低,容易产生空气,导致流量偏低;回水管定压补水压力偏低,导致系统压力偏低。增加一套低位定压膨胀补水系统(成撬)进行空调水系统定压,系统定压值0.2~0.3Mpa。 循环水泵降频在380V/45Hz频率下运行,未达到设计工况。水泵若在设计工频(380V/50Hz)下运行,则存在发热量大,轴承温度过高、震动偏大现象。目前泵出口止回阀工作异常,阀体内有异样的撞击声,可能阀门的弹簧或者舌片已经损坏。更换循环水泵和止回阀。 2.2 主要工程量: (1)安装工作量:

最新-通风空调施工组织设计方案

通风空调工程施工组织设计方案 目录 一、施工组织方案 (02) 1、工程概况 (02) 2、施工总体布署计划 (03) 3、施工部署 (04) 4、劳动力计划 (09) 5、主要工程的施工方法 (10) 6、施工机具 (14) 二、施工进度计划 (16) 三、主要技术组织措施 (17) 1、保证质量的技术组织措施 (17) 2、保证进度的技术组织措施 (18) 3、保证安全及文明施工的技术组织措施 (21) 4、环境污染防治的技术组织措施 (24) 四、施工平面布置图 (25) 1、临时施工用水 (25) 2、临时用电 (25) 3、主要施工机械设备一览表 (26) 4、施工人员及其技术资格一览表 (27) 5、拟派项目经理一览表 (28) 五、保修服务计划 (30) 1、售后服务中心简介 (30) 2、售后服务承诺 (30) 3、售后服务时间安排 (30) 4、售后服务收费标准 (30) 5、维修技术人员情况一览表 (30)

一、施工组织方案 1、工程概况及设计标准和依据 ****有限公司机电设备工艺安装工程之通风空调是根据中国轻工业**设计工程有限公司的设计方案、施工图纸、有关资料及说明和通风空调设计施工规范为依据,结合现场实际情况而制定的施工方案。 1.1、工程概况: (1)工程名称:****有限公司机电设备工艺安装工程 (2)工程地点:**省**高新技术开发区**小区 (3)建设单位:**省**有限公司 (4)工程简介: ****有限公司机电设备工艺安装工程为**省**有限公司投资兴建的机电设备工艺安装工程(包括工艺管道及部分设备、动力、照明、给排水、空调通风、消防等工程安装),项目总用地面积约为77610m2,建筑面积约为29535 m2。 (5)通风空调工程项目范围(包括全厂范围内的所有通风空调设备): 1)钢结构天面风机设备及安装由建设单位提供,但线路及控制部分 在本工程内。 2)生产区空调系统的主机及其空气处理机组由建设单位提供,但冷 却塔及其泵组设备和整个系统的设备安装几调试在本工程内。 3)包括主办公室通风和空调安装,但须与二次装修公司配合。1.2施工设计规范和标准

VRV空调施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一篇施工部署 (2) 第一章、施工组织的指导思想 (3) 第二章、施工组织的实施目标 (3) 第三章、施工准备工作 (3) 第二篇施工方案 (10) 第一章、施工前的准备 (10) 第二章施工重要性和工程安装顺序 (17) 第三章预埋管道工程 (18) 第四章设备安装 (20) 第五章冷媒配管工程 (24) 第六章气密性试验 (34) 第七章抽真空干燥 (36) 第八章追加充填冷媒 (39) 第九章排水配管工程 (40) 第十章保温工程 (44) 第十一章电气配线工程 (47) 第十二章调试前工作 (48) 第三篇施工质量与组织措施 (51) 第一章、质量保证体系及措施 (51) 第二章、安全保证体系及措施 (56) 第三章、施工进度计划及工期保证措施 (58) 第四章、安全文明施工现场措施 (66) 第五章、劳动力安排措施 (72)

第四篇项目管理机构配备情况 (75) 项目经理简历表 (76) 项目技术负责人简历表 (76) 附表施工进度横道图 (78)

第一篇施工部署 第一章、施工组织的指导思想 施工组织的指导思想是:质量第一、服务周到、业主满意。我们将以质量为中心,建立工程质量保证体系,选配高素质的项目经理、管理人员和施工队伍,按照国际惯例实施项目管理,积极推广及应用新技术、新工艺、新设备、新材料,精心组织、科学管理,优质高效地完成本工程的施工任务,争创一流水平的工程。 第二章、施工组织的实施目标 发挥我公司专业安装优势,科学安排作业面、作业顺序、工程进度、交叉施工等工作,协调好土建、其他安装单位间关系,创造一个良好的施工氛围,精心施工,严格履行合同,确保实现如下目标: (1)质量目标:设备质量合格;安装满足主体工程质量等级评定要求,确保湖北省重点工程“省级优质工程”。 (2)工期目标:75日历天内。 (3)安全施工目标:与主体工程一起,获得湖北省建设工程“楚天杯”。(4)文明施工目标:与主体工程一起,获得省级文明工地。 (5)服务目标:信守合同,认真协调与各有关单位的关系,接受业主、监理和有关部门等对工程质量、工程进度、计划协调、现场管理监督指导。 第三章、施工准备工作 施工准备工作是整个施工生产的前提,根据本工程的工程内容和实际情况公司以及项目部共同制定施工的准备计划,为工程顺利进展打下良好的基础。 (一)施工准备工作顺序

维修改造工程施工组织设计最新版

目录 第一章综合概述 第二章施工方案与技术措施 第三章质量管理体系与措施 第四章安全、文明管理体系与措施 第五章工程进度计划与措施 第六章主要施工机械和主要测量、质检仪器设备第七章环境保护管理体系与措施 第八章成品与半成品的保护措施 第九章施工总平面布置图 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四、劳动力曲线图 附表五、施工进度横道图 附表六、施工总平面图

第一章综合概述 本施工组织设计主要编制依据如下: (一)、维修改造项目第一标段工程招标文件 (二)、施工现场实际情况和周围情况 (三)、工程测量规范 (四)、工程测量基本术语标准 (五)、《广东省维修改造项目暂行办法》 (六)、《广东省维修改造技术规范(修订)》 (七)、《广东省维修改造技术规程》 (八)、雨棚平面图(施工图) (九)、平面图(施工图) (十)、设备动力平面图(水泵房施工图) (十一)、动力平面图(水泵房施工图) (十二)、工艺流程图 (十三)、国家现行其他相关规范、规程、标准 本工程为广东省环市西苑片区进行微改造,包括维修路面、修补绿化、疏通下水道、重新布置三线、解决水压不足等问题,总改造面积约4500平方米(祥见图纸及工程量清单)。包工、包料、包工期、包质量、包安全、包文明施工总包干的形式承包。 。

第二章施工方案与技术措施 一、门窗拆除 (一)拆除准备工作 门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。 场地搭设:为方便前期旧门窗拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。 (二)人员布置 人员准备:拆除人员预计在30人左右。拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。拆除人员在门窗拆除前统一进场,进行统一调度。 (三)安全防护 1、施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场 2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。 (四)拆除流程

机房改造工程施工组织方案

机房改造工程施工组织 方案 文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

目录

第一部分设计依据 参照标准 《计算站场地技术要求》GB 2887-89 《计算站场地安全要求》GB 9361-88 《计算机机房设计规范》GB 50174-93 《计算机机房活动地板技术条件》GB6650-86 《高层民用建筑设计防火规范》GBJ 45 《建筑设计防火规范》GB 50222-95 《七氟丙烷洁净气体灭火系统设计规范》

《火灾报警系统设计规范》GBJ116-88 《气体灭火系统施工及验收规范》GB50263-97 《低压配电设计规范》GB 50054-95 《建筑防雷》IEC1024-1:1990 《用户终端耐过电压和过电流能力》:1998 《电气装置安装工程电气设备交接试验标准》GB 50150-91 《现场设备、工业管道焊接工程施工及验收规范》GB 50236-98 《建筑装饰工程施工及验收规范》JGJ 73-91 《电子计算机机房施工及验收规范》(SJ/T30003) 《电气装置安装工程接地装置施工及验收规范》(GB50169-92); 《民用闭路电视监控系统工程技术规范》GB50198-94; 《民用建筑电气设计规范》JG5176-92 《安全防范工程设计程序要求》GA/T75-94 《工业企业通信接地设计规范》 《智能建筑设计技术》GBJ232-82等 第二部分工程概况及任务 长天科技有限公司原有计算机机房已经不能满足信息化建设发展的需要。现决定在中控楼二楼建设一个面积200平米的标准现代化机房。本工程项目包括旧装修拆除、建筑装修工程、配电工程、空调工程、核心机柜设计、安全工程、消防工程、门禁工程等八大部分。根据国家标准及行业标准进行设计和施工。 第三部分项目经理部的组成及施工进度计划 3.1 工程项目经理部人员组成 项目经理

完整版医院中央空调安装工程施工组织设计方案

完整版医院中央空调安装工程施工组织设计方案

目录 1、工程概况 2、编制依据和采用标准及规范 3、实施目标 4、施工组织及部署 5、主要施工方法 6、空调系统调试 7、主要施工技术措施及保证体系 8、空调工程的维保 9、施工进度计划 10、劳动力计划图表 11、主要施工机具及仪器计划表 12、现场平面布置图 13、售后服务承诺及技术培训

第一章工程概况 一、工程概况 (一)基本情况 本工程位于**市**路,建筑面积约10000平方米,地上8层,地下一层,建筑高度30米。本施工组织设计内容为该大楼的空调系统、通风系统和防排烟系统。 (二)空调系统设计参数 夏季空调室外计算参数:干球温度35.2℃ 温球温度28.2℃ 夏季通风室外计算相对温度:63% 冬季空调室外计算参数:干球温度-5℃ 冬季室外计算相对湿度:76% 本工程选用的冬、夏季室内设计参数如下表。 (三)系统概述 1.冷热源方式

选用开利直燃型溴化锂吸收式主机集中供冷、热源。 2.空调及采暖负荷:设计日冷负荷1400KW,冬季空调热负荷810KW,卫生热水290KW。 (四)通风及防排烟系统 主要为地下室通风、排风系统以及电梯前室加压送风系统。火灾时,消防控制中心指令打开或手动打开着火层及其上下层常闭风口,输出动作电信号,同时打开所有的加压送风机。 二、施工要点与重点 该分项工程的要点如下: 1.主机的就位及安装 2.水泵的安装 3.冷却塔的安装 4.支吊架制作安装 5.风管制作 6.风管系统安装 7.管井内空调水立管施工 8.空调水系统水压试验、冲洗、防腐及保温 9.风机盘管、新风机、空调机组等空调设备安装 10.自控系统安装 11.单机试运转、设备试运转及联合调试 12.空调系统保养

道路改造工程施工组织设计精选.

目录 第一章编制说明 (1) 1.1 编制依据 (1) 1.2编制原则 (1) 1.3编制采用标准和规范规程 (2) 第五章工程概况 (3) 2.1 工程建设概况 (3) 2.2 道路设计概况 (3) 2.3排水工程概况 (5) 2.4照明工程概况 (8) 2.5主要项目工程量 (10) 2.6 施工现场相关的周围环境 (13) 2.7施工特点 (14) 第三章施工部署 (14) 3.1 项目部组织机构的设立 (14) 3.2 项目部主要人员的职责 (14) 3.3 施工前的准备工作 (19) 3.4 施工部署 (22) 3.5施工现场总平面布置 (24) 第四章施工进度 (25) 4.1 施工进度计划 (26) 4.2 施工进度管理 (26)

第五章主要分项工程施工方法 (31) 5.1 施工测量 (31) 5.2土方工程 (33) 5.3排水管线工程 (34) 5.4 道路施工 (36) 第六章主要机械设备扩实验、测量、质检仪器 (44) 6.1 拟投入本工程的主要机械设备 (44) 6.2 拟投入本工程的主要实验、测量、质检仪器 (44) 第七章施工质量管理及保证质量措施 (44) 7.1质量管理目标 (44) 7.2质量保证体系 (45) 第八章工期保证 (51) 8.1 工期保证措施 (51) 8.2 保证工程进度具体措施 (51) 第九章安全措施 (54) 9.1安全方针 (54) 9.2安全施工目标 (54) 9.3保证安全生产措施 (54) 9.4 安全用电及电气防火 (58) 9.5 安全保证体系 (62) 第十章文明施工措施 (69)

空调新风施工方案

空调新风施工方案 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

宁夏无线电博物馆新风系统改造项目 施 工 方 案 编制单位:西安天幕实业有限公司 编制日期:2018年8月25日

目录 第一章编制依据及原则 编制依据 1、依据建设单位提供的通风空调施工图纸。 2、中华人民共和国《建筑法》,银川市人民政府有关建筑工程管 理、市政管理、环境保护等地方性行政法规。 3、中华人民共和国颁布的现行安装工程施工的有关规范、规程及 验收标准,所执行规范主要目录如下: 1)《建筑给排水及采暖工程施工质量验收范》 GB50242-2002

2)《通风与空调工程施工质量验收规范》 GB50243-2002 3)《通风管道技术规范》 JGJ141-2004 J363-2004 4)《建筑工程施工质量验收统一标准》 GB50300-2013 5)《建设工程文件归档整理规范》 GB/T50328-2014 6) 施工图纸 编制目的 我方将充分利用各种有利条件,以敬业、求实的工作作风,创一流的管理水平、一流的工程质量、一流的工程进度,优质、高速、安全地完成该工程的建设任务,向业主提交一个满意的答卷。 第二章工程概况 本次货物采购安装地点位于宁夏无线电监测设施与无线电博物馆和国际葡萄酒博物馆及宁夏专用通信局楼内,具体为一、二层(1-C)轴至(1/1-H)轴交(1-3)轴至(1-7)轴局部,改造面积1300 ㎡(其中一层 618 ㎡、二层 682 ㎡)。 具体内容如下: 宁夏无线电博物馆原有风机盘管拆除及重新安装,新增风机盘管、新风机组及其管道、管道附件、电源线路等。 1、材料使用 通风管道:采用镀锌钢板制作;

多联机空调施工组织设计方案

施工组织设计方案 a、施工组织设计 一流的施工质量,来源于完美的施工方案、严格的施工管理和高素质的施工队伍! 一、编制依据 1、招标人发出的招标文件(包括图纸) 2、招标人所发出的其它相应书面文件 3、《通风与空调工程施工质量验收规范》GB50243—2002 4、《采暖通风与空气调节设计规范》GB50019-2003 5、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 6、《低压配电设计规范》GB50055-95 7、《通用用电设备配电设计规范》GB50055—93 8、《建筑设计防火规范》GB50016-2006 9、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 10、《现场设备、工业管道焊接工程施工及验收规范》(GB50236—98) 二、施工前准备工作 1、施工安装队组织 本工程的安装、调试人员都经过海信日立公司的专业培训和认定,技术熟练、作风严谨、经验丰富、组织纪律性强;安装过程中有明确的分工,实行工程质量责任制,如发现质量不合格的,除进行返工外,还要对相关责任人进行经济处罚. 施工管理、质量体系见上表,职责如下: 项目经理——施工方案、进度计划、质量控制、技术支持、系统调试、安全检查、 工作协调。 技术负责人—-技术交底、方案落实、工序安排、人员调配、材料准备、资料整理。 施工班组长——分项、分步工程的施工、技术指导、人员分配、质量自检. 施工人员—-具体工作的施工。 2、安装材料部分 关键在于冷媒管,大金所有冷媒管均为从已取得ISO9002证书厂家直接购置的去磷无缝紫铜管.

1。引用标准如下: GB/T1527-1997 《铜及铜合金拉制管》 GB/T5121-1996 《铜及铜合金化学分析方法》 2.现场检验标准如下: 管道的内外表面应无针孔、裂纹、起皮、起泡、粗划道、夹杂、铜粉、积碳层、绿锈、脏污和严重氧化膜,并不允许存在明显的划伤、凹坑、斑点等缺陷! 3.管材规格:(mm) 4.包装、运输、储存 每件产品清洁干燥后,管口用洁净软质泡沫材料或胶塞密封,泡沫材料或胶塞不允许出现破裂、掉渣。 产品包装应用防潮纸和塑料布依次垫好,装入包装箱内,包装箱应有标识,标有产品名称、型号、规格、数量、合格证、生产日期、产品批次.运输过程应防止碰撞、挤压、雨雪淋袭。 产品应储存在无腐蚀气体、通风良好、干燥的库房中。 3、施工方案及主要技术措施 空调室内、外机用铜管联接,冷凝水管采用UPVC管引至卫生间或者室外排放。针对工 程的实际情况,同时考虑到空调安装阶段处于和室内装修以及其他专业交叉进行时期,我 们从施工方法、人员配备、设备工具配备等方面着手,进行了仔细的研究,制定出了切实 可行的方法. 风管制作:其质量和速度将直接影响整个工程的质量和进度,针对这种情况,将专门组 织一个素质好、业务强的风管制作综合作业队,可在现场设置加工场地将不同规格的风管,

空调工程施工组织设计方案

目录 第1卷编制依据 (3) 第2卷施工部署 (3) 第1章施工准备 (4) 第2章施工人员部署: (6) 第3章安装各工种之间的施工配合 (7) 第4章安装与土建的配合 (7) 第5章安装与二次装修的配合 (8) 第3卷通风空调工程安装 (9) 第1章工程概况 (9) 第2章工艺流程 (10) 第3章系统施工做法及要求 (10) 第1节设备安装 (18) 第2节试车及调试 (19) 第4卷电气工程 (25) 第1章选择导线 (26) 第2章穿带线,扫管 (26) 第3章放线及断线 (26) 第4章导线与带线的绑扎 (26) 第5章管内穿线 (26) 第6章导线连接 (27) 第7章线路检查及绝缘摇测 (27) 第5卷质量保证体系及措施 (27)

第1章管理职责 (27) 第1节项目经理 (27) 第2节现场材料员 (28) 第3节工长 (29) 第4节综合管理员 (29) 第5节安全员 (30) 第2章质量检查员 (31) 第3章质量保证措施 (31) 第6卷工期保证措施 (33) 第7卷安全生产及消防保卫措施 (33) 第8卷成品保护措施 (36) 第9卷环境保护与文明施工措施 (38) 第10卷降低造价措施 (38) 第11卷竣工、服务及承诺 (39)

编制依据 1.1、招标文件及答疑文件。 1.2、建筑图纸 1.3、规程、规范、标准及图集 通风与空调工程施工质量验收规范GBJ50243-2002 建筑安装分项工程施工工艺规程(第三册)DBJ01-26-96 《建筑安装工程资料管理规程》DBJ01-51-2000 工业金属管道工程施工及验收规范GB50235-97 机械设备安装工程施工及验收规范通用规范GB50231-96 压缩机、风机、泵安装工程施工及验收规范GB50275-96 建筑设备施工安装通用图集暖气工程91SB1 建筑设备施工安装通用图集给水工程91SB3 建筑设备施工安装通用图集通风与空调工程91SB6 建筑安装工程资料管理规程DBJ01-51-2000 施工部署 按照设计和有关标准、规范及甲方代表按合同发出的指令要求并接受监督部门和甲方检查监督,依据国家施工质量验收规范标准要求,工程质量达到优良标准,同时建立健全质量保证体系、制定质量保证措施,确保达到质量目标。 我公司如有幸承担本工程各项目的施工任务,将按照公司已获得ISO-9000族(2000版) 质量保证体系和ISO-14000环境体系认证的要

房屋改造工程施工组织设计方案

精选范文、公文、论文、和其他应用文档,希望能帮助到你们! 2019年房屋改造工程施工组织设计方案 目录 第一章质量目标 (3) 第二章工期目标 (3) 第三章工程概况 (4) 第四章施工组织机构 (4) 第五章施工部署及主要部位形象进度 (5) 第六章施工准备及人力、设备、材料计划 (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电 (6) 第四节施工用水 (6) 第五节劳动力准备 (7) 第六节设备准备 (7) 第七节施工现场准备 (8) 第七章主要项目施工方法及技术措施 (9) 第一节测量放线 (9) 第二节基础工程 (9) 第三节主体工程施工方法 (9) 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (10) 第六节装饰工程施工方法 (10) 第七节屋面工程施工方法 (11) 第八节管道工程施工方法 (11) 第九节电照工程施工方法 (11) 第八章工程质量保证措施 (12) 第九章主要安全施工方案 (13) 第十章安全保证措施 (15)

第十一章工期保证措施 (16) 第十二章现场文明施工措施 (18) 第十三章原材料质量保证措施 (19) 第十四章成品与半成品保护措施 (19) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (20) 第十六章创优质工程质量保证措施及制约措施 (20) 第十七章创市级文明工地措施 (21) 第十八章农忙季节、节假日连续施工措施及违约承诺 (22) 第十九章创无质量通病工程措施 (23) 第二十章技术管理措施 (24) 第二十一章雨季施工措施 (25) 第二十二章停水停电保证连续施工措施 (26) 第二十三章环境保护措施 (26) 第二十四章回访保修措施及维修承诺 (27) 第二十五章降低燥音,减少污染的具体措施 (27) 第二十六章现场消防措施 (28) 第二十七章协调友临关系,保证施工现场的安定团结措施 (29) 第二十八章创优工程保工期制约措施 (29)

中央空调改造工程施工组织设计方案

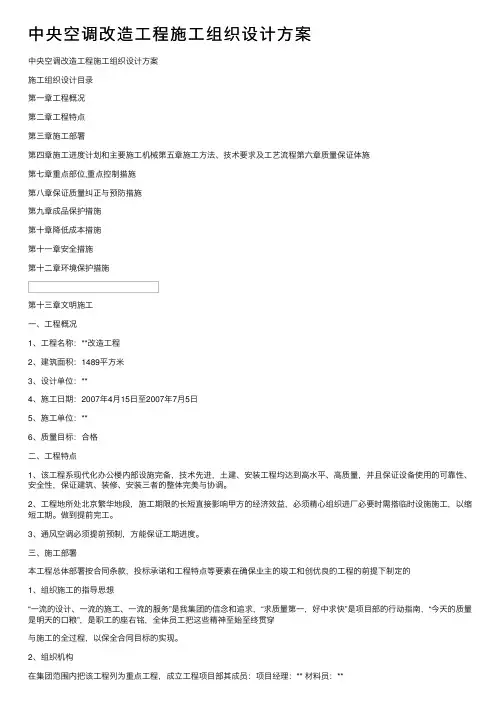

中央空调改造工程施工组织设计方案

施工组织设计目录 第一章工程概况 第二章工程特点 第三章施工部署 第四章施工进度计划和主要施工机械第五章施工方法、技术要求及工艺流程第六章质量保证体施 第七章重点部位,重点控制措施 第八章保证质量纠正与预防措施 第九章成品保护措施 第十章降低成本措施 第十一章安全措施 第十二章环境保护措施 第十三章文明施工

一、工程概况 1、工程名称:**改造工程 2、建筑面积:1489平方米 3、设计单位:** 4、施工日期:2007年4月15日至2007年7月5日 5、施工单位:** 6、质量目标:合格 二、工程特点 1、该工程系现代化办公楼内部设施完备,技术先进,土建、安装工程均达到高水平、高质量,并且保证设备使用的可靠性、安全性,保证建筑、装修、安装三者的整体完美与协调。 2、工程地所处北京繁华地段,施工期限的长短直接影响甲方的经济效益,必须精心组织进厂必要时需搭临时设施施工,以缩短工期。做到提前完工。 3、通风空调必须提前预制,方能保证工期进度。 三、施工部署 本工程总体部署按合同条款,投标承诺和工程特点等要素在确保业主的竣工和创优良的工程的前提下制定的 1、组织施工的指导思想 “一流的设计、一流的施工、一流的服务”是我集团的信念和追求,“求质量第一,好中求快”是项目部的行动指南,“今天的质量是明天的口粮”,是职工的座右铭,全体员工把这些精神至始至终贯穿

与施工的全过程,以保全合同目标的实现。 2、组织机构 在集团范围内把该工程列为重点工程,成立工程项目部其成员:项目经理:** 材料员:** 技术负责人:** 安全员:** 水暖组组长:** 空调通风组组长:** 保管员:** 电工:** 电焊工:** 3、施工班次 本工程除局部工程外,工种均采用8小时工作的班次,以利于交叉作业,分项工程施工完后及时补修。 4、目标计划 工程质量目标: 优质工程 工程施工工期: 72天(阳历) 工程施工现场: 安全设施完善,消防符合规定,现场文明管理. 四、施工进度计划和主要施工机械 1、根据现场情况和配合其它工种穿插作业,确定本工程的施工情况。制定进度表(见附表) 2、主要施工机械

医院暖通空调工程施工组织设计方案

【最新资料,WORD文档,可编辑修改】

某医院暖通空调工程施工组织设计 第一章工程概况 1.1 总体概况 项目内容 1 工程名称 2 工程地址 3 建设单位 4 设计单位 5 监理公司 6 质量监督 7 施工单位 1.2建筑设计概况: 建筑面积38819.12m2 占地面积 建筑用途 层数 ±0.000标高 檐口高度 建筑防火 1.3暖通空调系统概况 本工程为XXX医院新病房大楼,总建筑面积38819.12平米,高度为59.4米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。 第二章编制依据 甲乙双方签定的工程承包合同;

已批准的本工程施工组织设计; 工程设计蓝图、图纸会审纪要及设计变更通知等; 现行施工及验收规范: 建筑暖通空调工程施工质量验收规范 火灾自动报警系统施工及验收规范(GB50166-92) 参考资料: 建筑施工手册(第四版,中国建筑工业出版社) 高层建筑施工手册(第二版,中国建筑工业出版社) 第三章主要施工组织设计 第一节施工顺序和流向 一、施工顺序 1、管道部分 法兰制作风管制作风管安装漏光检测风管施工准备保温 主管安装风机盘管吊装支管安装冲洗、试压 防腐、保温 2、机房部分 基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试 二、施工流向 1、在平面上风管按风向制作安装,水管从立管向四周施工。 2、在竖向按从下到上的原则施工。

三、施工段的划分 施工时将每层作为一个单独的施工段。这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。 第二节分项工程的施工方法 一、镀锌铁皮风管制作 1、材料要求 1.1板材、型钢具有出厂合格证和鉴定文件。 1.2镀锌铁皮表面要光滑平整、厚薄均匀,不得有裂纹、结疤及水印等缺陷。 1.3根据规范要求:风管长边≥1200mm,采用1.2mm厚镀锌铁皮;风管长边<1200mm, 采用1.0mm厚镀锌铁皮。 2、作业条件 2.1集中在宽敞、洁净、地面平整、不潮湿的车库加工。 2.2风管制作要有技术员书面的技术、质量及安全交底。 3、操作工艺 3.1咬口形式:板材的拼接采用单平咬口;矩形风管或配件的四角采用转角咬口或联合角咬口。 3.2风管的连接: 3.2.1风管拼接的咬口缝应错开,不得有十字型拼接缝 3.2.2风管法兰材料规格不应小于下表所示: 金属圆形风管法兰及螺栓规格(mm) 风管直径D 法兰材料规格(角钢) 螺栓规格

一改造工程施工组织设计

施工组织设计 编制: 审核: *****装饰工程公司 二00三年四月

目录 第一章:编制依据 第二章:工程概况 第三章:施工部署和施工准备工作第四章:施工进度计划 第五章:施工现场平面布置 第六章:主要分部分项工程施工方案第七章:质量保证措施 第八章:安全文明施工措施

第一章编制依据 一、与建设单位签定的工程施工承包合同。 二、***工程建筑、结构、设备、电气专业施工图 三、****设计装饰工程公司设计的室内装饰工程深化图。 四、国家、北京市和行业制定的有关规范、规程及标准: 1、《建筑工程施工质量验收统一标准》(GB50300-2001) 2、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 3、《砌体工程施工质量验收规范》(GB50203-2002) 4、《混凝土结构工程施工质量验收规范》(GB50204-2002) 5、《建筑地面工程施工质量验收规范》(GB50209-2002) 6、《屋面工程质量验收规范》(GB50207-2002) 7、《建筑装饰装修工程质量验收规范》(GB50210-2001) 8、《钢结构工程施工质量验收规范》(GB50205-2001) 9、《建筑给排水及采暖工程施工质量验收规范》(GB50240-2002) 10、《建筑电气工程施工质量验收规范》(GB50303-2002) 11、《建设工程文件归档整理规范》(GB/T50328-2001) 12、《建设工程项目管理规范》(GB/T50326-2001) 13、北京市《建筑工程资料管理规程》(DBJ01-51-2003) 14、《建筑施工商处作业安全技术规范》(JBJ/80-91) 15、《建筑机械安全技术规程》(JBJ33-88) 16、《施工现场临时用电安全技术规范》(JBJ46-88) 17、《北市市建筑工程施工安全操作规程》(DBJ01-62-2002) 18、《工程建设标准强制性条文》(房屋建筑部分) 19、北京市有关施工现场管理相关文件和标准 20、公司按ISO9002质量体系建立的质量体系文件和质量保证手册 第三章工程概况

空调改造施工方案

一、改造方案总体说明 一)、改造工程简介 二)、工程内容 二、各分项工程施工工艺 一)原有设备及辅助配件的拆除施工工艺二)明装壁挂式风机盘管施工工艺 三)电源和控制部分的施工工艺 四)球阀、二通阀、软接的施工工艺五)供回水支管及保温的施工工艺 三、施工质量保证措施 一)质量管理的要素与环节控制 二)机械设备的配置 四、施工工期及保证办法 一)进度控制及保证措施 二)施工进度计划的控制及保证措施五、安全文明施工措施 一)入场安全教育 二)安全措施 三)安全用电 四)减少环境污染和噪声 五)安全应急预案 六)安全管理人员职责 七、中央空调改造应急措施 一)安全管理

二)工程负责人责任三)安全防护管理 八、方案平面布置 九、工程报价

一、改造方案总体说明 一)、改造工程简介 本工程位于四川省广安市代市镇,需考虑改造的中央空调为办公大楼,其空调效果差,达不到温度调节的作用,供回水管变形不能正常运行,原空调配件已无厂家生产,维修工作难以开展。必须对其末端设备进行更换改造,由于办公楼装修完毕并投入使用,故在不破坏装修时进行末端设备改造的施工难度较大。 二)、工程内容 1、原有38台末端设备及相关配件的拆除; 2、安装38台明装壁挂式风机盘管; 3、末端设备电源控制线的敷设; 4、铜球阀的安装; 5、金属软接的安装; 6、电动二通阀的安装; 7、供回水管及保温的安装; 8、中央空调系统全面调试。 二、各分项工程施工工艺 一)原有设备及辅助配件的拆除施工工艺 1、从水系统的最低点将水系统的冷冻水释放干净,避免在拆去风机盘管时有很多水泄漏(如果局部地方有泄漏,使用盛水容器放在泄漏处,待无泄漏时将盛水容器的水排放至卫生间)到墙面、地面以及室内,严重影响用户的工作; 2、将房间外面过道上吊顶处的检修口的挡板撤下,使用扳手将末端设备与供回水支管连接的软连接拆除,从而将壁挂式风机盘管以及风机盘

暖通空调工程施工组织设计

一、编制依据: 1、《天津阳光壹佰国际新城采暖通风工程施工图》。 2、土建工程的施工进度计划及整体工程的竣工日期。 3、《通风与空调工程施工质量验收规范》 (GB50243-2002) 4、《建筑给水排水及采暖工程施工质量验收规范》 (GB50242- 2002) 5、《工艺管道施工及验收规范》 (GB235-82) 6、 《压缩机、风机、泵安装工程施工及验收规范》(GB50275- 98) 7、《建筑安装分项工程施工工艺规程》(DBJ-01-26-96) 二、工程概况: (一)土建概况: 本工程位于南开区红旗南路北园,由天津阳光壹佰房地产开发公司投资兴建,设计单位是天津市建筑设计院,监理单位是金屋监理公司,由中铁十八局阳光壹佰项目部负责施工。 1、本工程为一类高层建筑、耐火等级一级、抗震烈度为7度 (0.15g)。 2、主要技术经济指标: (1)总建筑面积为68629.87平方米,其中地上为整个建筑 呈“一”形布置。 (2)建筑层数:地上18层,为商品住宅用;地下1层,为换热站和地下车库,13与14号楼之间裙房地上2层,地下1层。建筑标高59.75m。(3)本建筑为框架剪力墙结构,地下室包括2个换热站、泵房、配电室、值班室、控制室、卫生间等。 (二)通风工程概况

1、辅助用房新风、排风管道制作及安装。 2、通风设备安装。 3、排风、消防排烟共用一套设备,厨房使用单独的排烟设备。 三、系统简介 (一)通风 本工程地下车库设机械通风系统,卫生间采用低噪音管道换气扇通风换气。 新风通过新风竖井分布到各楼层及地下室。 排风由排风机箱及风机引到排风竖井并排出室外。 (二)防火及防排烟 根据规范要求,地下室设置机械排烟系统,空调、通风管道进出机房处,穿越防火墙、楼板处,均设置防火阀。 消防自动控制系统引入消防控制中心;火灾发生时,制冷、空调、通风系统全部停止供电。消防排烟系统自动开启。 (5) 主要材料 空调风管采用铝箔隔热加芯板材料制作;通风和消防排烟管采用镀锌薄钢板制作。 空调、采暖水管DN≤50采用焊接钢管;DN200采用无缝钢管;其它采用热镀锌钢管。 风管阀门用厚钢板制作;各式风口用铝合金材料制作。 保温材料采用PEF管壳或板材。 四、施工方法 (一)镀锌薄钢板风管制作 1.工艺流程: 剪切 倒角

某维修改造工程施工组织设计

维修改造工程 施 工 组 织 设 计

建筑安装公司 二○年月日 一、工程概况 1、房间和走廊墙面及顶棚刷乳胶漆二遍;卫生间墙面、地面瓷砖 铲除,墙面重新贴墙面砖,高度到顶,地面重新贴防滑卫生专用 地面砖;门窗更换。屋面、地面维修等。 2、给排水工程:上下水钢管全部更换。 二、施工方法 按照建设单位#楼改造方案,结合施工实际,我公司同时认真学习了招标文件的有关条件规定,确定选派有经验的项目经理为该工程项目部经理,具体负责本项目工程的施工,不搞分包转包,根据本工程具体特点和情况,采用以下施工方法: (一)施工部署 项目部采用土建、给排水、照明三个施工班组平行、立体交叉施工,各工种、工序及用工项目部明确分工,土建班组以楼层卫生间为主,为不影响单身楼正常使用,计划先改造一、三层,完成使用后,再改造二、四层,装饰队对房间、走廊墙面、顶棚乳胶漆及墙裙油漆,同步按楼层进行,门窗改造按楼层完成一层油漆后改造一层水、电,安装队开工后,随土建施工班施工,予埋管线在油漆前完成,卫生间

管道改造要在铺贴面砖前完成。 (二)施工方法 1、拆除工程 卫生间拆除:先拆除原有卫生洁具,再拆除墙面瓷砖,最后拆除地面砖,及时清理运出垃圾、墙面及地面管道,考虑到分层施工同时又不影响正常使用,施工贴面打底前只拆改给水管道,排水系统待卫生间全部改造后一次性系统改造。 栏杆拆除采用按层拆除,设置临时护栏,拆除一层新做一层,由下而上逐层进行。照明系统予埋暗管、开墙洞槽、改线路注意原有予埋管路尽可能利用原来管路,确需开槽洞时,不破坏主体结构。 2、土建施工 (1)卫生间贴瓷砖:原瓷砖拆除清理,进行1:2水泥砂浆找平。 (2)地板砖施工:原贴面拆除清理干净后,冲洗,用1:3水泥砂或细石砼找平,进行地板砖铺贴工程。 (3)乳胶漆、油漆工程施工:原墙面及顶棚原涂料清理到底,批腻子,刷乳胶漆,再做油漆墙裙。 3、装潢工程 门窗工程:原木门及钢窗拆除,改为成品木门,铝合金窗,按照施工规范和操作规程施工。 4、水电工程 专业队伍施工:水电工程严格按照设计要求进行。 三、保证施工工期措施

空调改造工程施工方案及组织计划

***装修改造 通风与空调分项工程施工组织计划 2014年9月12日

目录 一、编制依据 二、工程概况 三、施工部署 四、施工方案 五、施工保证措施

一、编制依据: 本施工组织计划依据《**装修改造工程》空调设计图纸和相关规范图集编制。参考的主要规范和标准如下: 1、建筑设备施工安装通用图集(91SB族) 2、《通风与空调工程》91SB6 3、《通风与空调工程施工及验收规范》(GB50243/2002) 4、电气装置安装工程低压电器施工及验收规范 二、工程概况: 1、工程名称:***行装修改造工程 2、工程地点: *** 3、建设单位:*** 4、施工单位:*** 5、工程简介及工程特点: 北京***共两层,一层营业,二层为办公,按照图纸要求,本次装修工程空调分项工程只对一层进行空调改造。空调系统采用VRV多联机空调,机房及自助服务区安装分体空调。 本次施工甲方要求分段施工,不能影响邮行的正常营业,按照邮行领导要求,空调施工分为一期、二期进行,一期先进行4-8轴部位的施工,二期进行1-4,A-J轴施工改造。施工时要注意将施工噪音及扬尘尽量降到最低,以免影响储户和银行的正常营业办公。 6、主要工程量: 按照图纸要求,采购并安装15台多连机风管室内机,1台室外机,两台分体空调,空调系统的风管制作安装、保温、风口安装,氟系统铜管安装、打压保温、冷凝水安装,通讯线安装,设备调试。 三、施工部署 1、管理目标: 严格按照国家或本市相关规范以及图纸组织施工,保证施工质量达到优良标准;科学合理地组织施工,保证施工工期;加强成本管理,采取严密周到的安全措施,保证施工期内不发生安全事故,杜绝安全隐患,作到安全生产文明生产。
