地下连续墙施工实用工艺流程.doc
- 格式:doc
- 大小:617.51 KB
- 文档页数:14


地下连续墙导墙施工流程地下连续墙导墙施工那可是个挺有趣的事儿呢。
一、施工前的准备。
咱们先得把场地给整好呀。
这场地要是乱七八糟的,那后面的活儿可就没法好好干啦。
要把那些个障碍物都给清理干净,不管是大石块还是小垃圾,统统都不能留。
就像咱们打扫自己的房间一样,得清清爽爽的才好。
而且呀,测量放线这个环节可不能马虎。
这就像是给导墙施工画个地图一样,得精确得很。
测量的师傅们可得仔细着点儿,要是线放歪了,那导墙可就跟着歪了,到时候就麻烦大了。
二、导墙的开挖。
场地准备好了,线也放好了,那就开始挖导墙的坑啦。
这挖的时候也有讲究呢。
不能挖得太深也不能太浅,得按照设计要求来。
要是挖深了,可能会破坏下面的地层结构,挖浅了呢,导墙就可能不够牢固。
挖的时候就像小心翼翼地在地里寻宝一样,一点一点地把土给挖出来。
而且挖出来的土也不能随便乱扔呀,得有个规划,堆放到合适的地方,不然把场地又弄乱了可不好。
三、钢筋的绑扎。
坑挖好了,接下来就是钢筋绑扎的环节啦。
这钢筋就像是导墙的骨架一样,非常重要。
工人们得把钢筋按照一定的间距和形状摆放好。
这可不是个简单的事儿呢,就像搭积木一样,每个钢筋都有它自己的位置。
而且在绑扎的时候,要绑得紧紧的,不能松松垮垮的。
要是钢筋没绑好,那导墙就像个没有骨头支撑的软柿子,很容易就出问题啦。
四、模板的安装。
钢筋弄好了,就该安装模板了。
这模板就像是给导墙做个模子一样。
模板要安装得平平整整的,不能有缝隙。
要是有缝隙的话,混凝土在浇筑的时候就会漏出来,那可就糟糕了。
安装模板的时候,工人们就像在给导墙穿上一件精致的衣服,要把每一个角落都处理好。
而且还要对模板进行加固,不然在浇筑混凝土的时候,模板可能会被撑开,那就功亏一篑了。
五、混凝土的浇筑。
前面的准备工作都做好了,就到了混凝土浇筑这个关键的步骤啦。
混凝土就像是给导墙注入生命一样。
在浇筑的时候,要均匀地倒进去,不能一股脑地倒在一个地方。
就像给花浇水一样,得让每一个地方都能喝到水。
土钉墙和地下连续墙的施工工艺流程
一、施工前准备工作
1. 检查工程图纸,了解墙的线位、高程和墙体结构等要求。
2. 准备好施工要用的土钉、钢丝网、混凝土等材料。
3. 挖掘基坑,基坑宽度大于墙体宽度,基坑深度与图纸要求一致。
4. 在基坑两侧保留作坡面进行土体支护。
二、土钉墙施工流程
1. 根据图纸要求,按排列规律将预制的土钉钉入基坑两侧。
2. 在土钉两侧并排紧贴铺设钢丝网,并将边缘部分向下弯折内回,使其与土钉紧密结合。
3. 从下往上同时从两侧灌浆,在灌浆的同时将土体压实,保证土体与土钉紧密结合。
4. 重复第2、3步,层层叠加,直到修建至设计高度为止。
三、地下连续墙施工流程
1. 挖掘矩形基坑,两侧留有作垛土坡面。
2. 从下往上依次浇筑混凝土,每隔一定高度打入模板支座。
3. 浇筑完成后日内拆卸模板。
4. 检查混凝土是否漏水,有无其他问题并予以修补。
5. 基坑两侧回填坡面土体,恢复地面造型。
以上就是土钉墙和地下连续墙的主要施工工艺流程概括。
地下连续墙施工方案地下连续墙施工方案本地下连续墙采用导板式抓斗成槽机静态泥浆护壁施工。
成槽机一次扫孔,泵吸反循环二次清孔。
钢筋笼采用四点吊装,由100t吊车和50t吊车双机抬吊、整体回直下笼的方法。
接头采用圆弧形柔性接头、刷壁器清洗工艺。
砼灌注采用导管法水下砼浇灌。

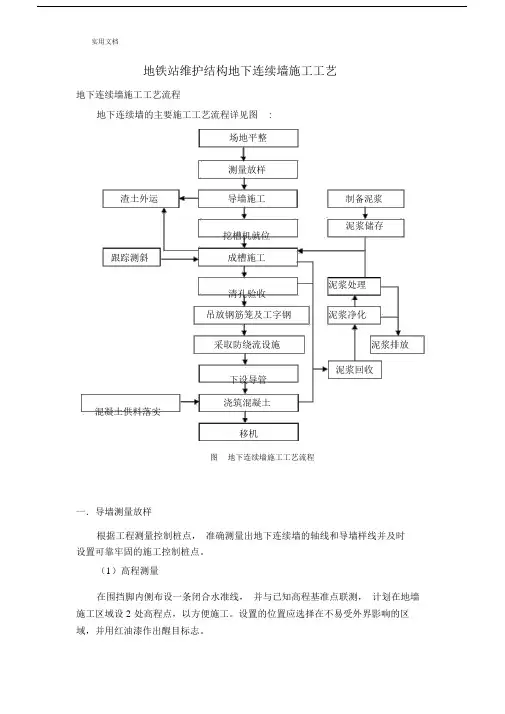

施工工艺流程:1.测量放线导墙施工泥浆配制成槽。
2.清基吊放锁口管入槽(刷接头)吊放钢筋笼。
3.浇注水下砼墙顶圈梁。
施工技术措施:1.导墙施工A)在地下连续墙成槽前,砌筑导墙。
导墙是成槽设备的导向,其施工质量的好坏直接影响地下连续墙的轴线和标高,同时,导墙还是存储泥浆稳定液位,维护上部土体稳定,防止土体坍落的重要措施。
B)导墙采用“”型整体式钢筋砼结构。
C)导墙必须对称浇筑,强度达到70%后方可拆模。
模板拆除后设置100直径上下二道圆木支撑,并在导墙顶面铺设安全网片,保障施工安全。
D)导墙内墙面要垂直,墙面与纵横轴线间距的允许偏差±10mm,内外导墙间距允许偏差±5mm;导墙面应保持水平,砼底面和土面应密贴。
E)导墙砼养护期间起重机等重型设备不得在导墙附近作业停留,成槽前支撑不允许拆除,以免导墙变位。
2.泥浆工艺在地墙施工时,泥浆性能的优劣直接影响到地墙成槽施工时槽壁的稳定性,是一个影响地墙施工质量的很重要的因素。
根据本工程的地质情况和以往地墙施工的经验,本工程拟采用常规泥浆和超泥浆。
A)泥浆系统工艺流程图泥配制浆→新室鲜内泥浆试验→鲜泥浆贮存→净化泥浆贮存振动筛除土渣劣化浆贮存→调整泥浆指标旋流器除土渣→再生泥浆贮存泥浆沉淀池→装罐车外弃泥浆→脱水处理→施工槽段粗筛除土渣。
B)常规泥浆钠基土:8--10%。
CMS:0.3%。
比重:1.05~1.15克/立方厘米。
粘度:20~24秒(漏斗粘度)。
失水量:<30ml/30min。
泥皮厚度:<1mm。
PH值:8~9.施工过程中如果上述泥浆指标不能满足槽壁土体稳定,可对泥浆指标进行调整。
1.5地下连续墙施工工艺标准1 前言地下连续墙施工工艺近十年应用广泛,它是建造深基础工程和地下构筑物的一项新技术。
该工艺主要采用一种挖槽机械,在泥浆护壁的条件下,开挖出一条狭长的深槽,清槽后在槽内吊放安装钢筋笼,紧接用导管灌注水下混凝土,筑成一个单元槽段,如此逐段进行,以特殊接头方式,在地下筑成一道连续的钢筋混凝土墙壁,作为挡土、截水、防渗、承重结构。
连续墙主要适用于建造建筑物的地下室、地下商场、停车场、挡土墙,深层建筑的深基础,逆作法施工围护结构等。
地下连续墙具有刚度大,强度高,可承重、挡土、截水、抗渗,耐久性好的优点;对周边建筑物,地下设施影响小;如采用于逆作法施工,使地下部分与上部结构同时施工,更可大大缩短施工工期。
适合于淤泥、粘土层、冲积土、砂层及粒径50mm以下的砂砾层中施工。
2 适用范围本工艺标准适用工业与民用建筑、市政公路、桥梁涵洞等的地下室、地下商场、停车场、挡土墙,深层建筑的深基础,桥涵承台,基础等。
3 施工准备3.1材料设备3.1.1材料进场连续墙施工前材料众多,经常材料有组合钢模板,木枋,直边板,钢材,导墙商品砼,地下连续墙商品砼。
3.1.2施工设备进场需要配合应用的施工设备主要有以下设备。
主要施工设备配置表3.2作业条件3.2.1.根据地质勘察报告中的地质、土层、以及水文情况,选用挖槽设备及槽段划分。
地下连续墙适用于各种地层施工,除了在岩溶地区和承压水头很高的砂砾层需结合并采用其他辅助措施外。
在岩层中,地下连续墙可采用冲击成槽方法施工。
3.2.2.按设计地面标高进行场地平整,拆迁施工区域内的房屋、通讯、电力设施以及上下水道等障碍物和挖除工程部位地面以下3m内的地下障碍物。
3.2.3.根据工程结构、地质情况及施工条件制定施工方案,根据工程量、工期控制和施工条件,合理安排设备及劳动力投入,设置临时设施,修筑道路并安装水电线路。
3.3作业方式根据地下连续墙的施工经验,主体地下连续墙采用ICOS型导板抓斗,导板抓斗使用日本产的7080GS,按三孔两抓的施工工艺,分一、二期槽段进行施工。
