地下连续墙施工工艺要点

地下连续墙是在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构,是基础工程在地面上采用一种挖槽机械,沿深开挖工程的周边轴线,在泥浆护壁条件下,挖出一条狭长的深槽,清槽后,在槽内吊放钢筋笼,然后用导管法灌注水下混凝土筑成一个单元槽段,如此逐段进行。

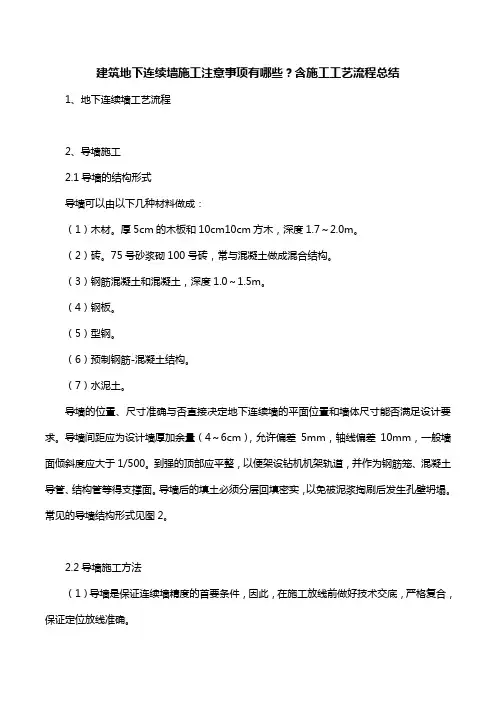

N O.1导墙

1、测量放样

根据地下连续墙轴线定出导墙挖土位置;测量放样完成后,请总包单位复核。

2、挖土

测量放样后,洒白灰线,采用机械挖土和人工修整相结合的方法开挖导墙。挖土标高由人工修整控制。

3、立模及浇混凝土

绑扎钢筋之前,再次采用全站仪放样出导墙中线桩位,而后再绑扎钢筋、立模,立模完成后,请总包单位和监理单位进行复核。

4、拆模及加撑

混凝土达到一定强度后拆模,同时在内墙上面分层支撑,防止导墙向内挤压,方木水平间距2m,上下间距1.0m。

5、回填土

导墙拆完模并加撑后,应立即在导墙背后分层回填粘性土并

压实;施工缝:导墙施工缝处应凿毛,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开。

6、养护

导墙制作好后自然养护到70%设计强度以上时,方可进行成槽作业,在此之前禁止车辆和起重机等重型机械靠近导墙。

N O.2泥浆护壁

护壁泥浆在使用前,应进行室内性能试验,施工过程中根据监控数据及时调整泥浆指标。不符合灌注水下混凝土泥浆指标要求的应作为废弃泥浆处理。

1、泥浆储存

泥浆储存采用半埋式砖砌泥浆池。盛装泥浆的泥浆池的容量应能满足成槽施工时的泥浆用量。

2、泥浆的分离净化

泥浆使用一个循环之后,利用泥浆净化装置对泥浆进行分离净化并补充新制泥浆,以提高泥浆的重复使用率。提高泥浆技术指标的方法是向净化泥浆中补充重晶石粉、烧碱、钠土等,使净化泥浆基本上恢复原有的护壁性能。

3、泥浆施工管理

成槽作业过程中,槽内泥浆液面应保持在不致泥浆外溢的最高液位,并且必须高出地下水位1m以上,成槽作业暂停施工时,泥浆面不应低于导墙顶面50cm。在清槽过程中应不断置换泥浆。清槽后,槽底0.5~1m处的泥浆比重应小于1.15,含砂率不大于

7%,粘度不大于25Pa·s。

N O.3成槽施工

1、槽段划分及放样

槽段划分:根据设计图纸将地下连续墙分幅,幅长按设计布置。槽段放样:根据设计图纸和建设单位提供的控制点及水准点及施工总部署,在导墙上精确定位出地下连续墙标记。

2、槽段开挖

(1)成槽机垂直度控制。成槽前,利用车载水平仪调整成槽机的平整度。成槽过程中,利用成槽机上的垂直度仪表及自动纠偏装置来保证成槽垂直度,成槽垂直精度不得低于设计要求,接头处相临两槽段的中心线任一深度的偏差不得大于槽深×垂直度要求的结果数值。

(2)成槽开挖顺序的确定。开挖顺序均采用先两边后中的抓法。

(3)成槽要点。挖槽过程中,抓斗入槽、出槽应慢速、稳当,根据成槽机仪表显示的垂直度及时纠偏。挖槽时,应防止由于次序不当造成槽段失稳或局部坍落,在泥浆可能漏失的土层中成槽时,应有堵漏措施,储备足够的泥浆。

(4)槽深测量及控制。槽深采用标定好的测绳测量,每幅根据其宽度测2~3点,同时根据导墙标高控制挖槽的深度,以保证设计深度。

3、导墙拐角部位两端部位处理

成槽机在地下连续墙拐角处挖槽时,即使紧贴导墙作业,也会因为抓斗斗壳和斗齿不在成槽断面之内的缘故,而使角内留有余土。为此,在导墙拐角处根据所用的成槽机械端面形状相应外放约20cm,以免成槽断面不足,妨碍钢筋笼下槽。

4、清底、刷壁

在刷壁过程中槽段同时也在进行自然沉淀,待刷壁结束后开始清底工作,直至测锤碰实的感觉出现,表明槽底沉渣清理到位;钢筋笼下放完成后,混凝土浇筑之前,再次采用测锤对槽底沉渣进行检测,若槽底沉渣超出10cm,则采用正循环输送新浆入槽,控制槽底沉渣小于10cm。为提高接头处的抗渗及抗剪性能,在连续墙接头处对先行幅墙体接缝进行刷壁清洗;刷壁上下反复刷动至少8次,直到刷壁器上无泥为止后,继续采用刷壁器对接头刷壁2~3次,彻底刷除接头沉渣。

N O.4墙段接头处理

地下连续墙是由许多墙段拼组而成,为保持墙段之间连续施工,接头采用锁口管工艺,即在灌注槽段混凝土前,在槽段的端部预插1根直径和槽宽相等的钢管,即锁口管,待混凝土初凝后将钢管徐徐拔出,使端部形成半凹榫状接状。也有根据墙体结构受力需要而设置刚性接头的,以使先后2个墙段连成整体。

N O.5钢筋笼制作和吊放

1、钢筋笼制作

钢筋笼加工时纵向钢筋采用对焊或机械连接,横向钢筋与纵

向钢筋连接采用点焊,桁架筋采用单面焊,长度不小于10d,接头位置要相互错开,同一连接区段内焊接接头百分率不得大于50%,纵横向桁架筋相交处需点焊,钢筋笼四周0.5m范围内交点需全部点焊,搭接错位及接头检验应满足钢筋混凝土规范要求。钢筋保证平直,表面洁净无油污,内部交点50%点焊,钢筋笼桁架及钢筋笼吊点上下1m处需100%点焊。

2、钢筋笼吊放

(1)吊点的确定:根据钢筋笼重心的计算结果,结合钢筋笼的形状合理确定吊点,确保钢筋笼平稳起吊,回直后钢筋笼垂直。钢筋笼加工后初步考虑整体吊装。

(2)吊装过程:钢筋整体起吊,故先用主钩起吊钢筋笼前4个主吊吊点,副钩起吊钢筋笼的后4个副吊吊点,多组葫芦主副钩同时工作,使钢筋笼缓慢吊离地面,控制钢筋笼垂直度,对准槽段位置缓慢入槽并控制其标高。

N O.6水下灌注混凝土
