第十八条 释义
变更:指对设计内容进行修改、完善、优化的确认。主要有以下
两种类型:
1.由设计单位出具的变更:由建设单位(甲方)或者施工单位提
出,最终需由设计单位确认的变更。
⑴由于设计单位的施工图出现错、漏、碰、缺等情况而导致的变
更;
⑵由于建设单位(甲方)改变建设标准、结构功能、使用功能、
工程做法、增减工程内容等导致的变更;
⑶由于施工单位采用新工艺、新材料或其他技术措施等,而导致
工艺、工法的变动、材料代换或其他需要变更的事项。
2.由建设单位出具的变更:由建设单位(甲方)或者施工单位提
出,但不需要通过设计单位确认,需要经过甲方认可的变更。
签证:指施工现场发生的、无法根据图纸和现场情况计算工程量、
无法根据合同报价书和相关定额确定综合单价,而与建设单位确认价
格或计价原则的事件总称。主要包括以下几种类型:
1.因变更导致已施工的部位需要拆除的(需标明变更单编号);
2.施工过程中出现的未包含在合同中的各种措施处理费用,如冬
季施工增加费、抢工费等以及结算时无法计算并确定价格的模板、脚
手架、垂直运输等费用;
3.施工过程中,由于施工条件、地下状况
(土质、地下水、构筑物

及管线等)
变化,需要由建设单位确认的事项;
4.建设单位在施工合同之外,委托承包单位施工的零星工程或甲
方的借工、使用材料、机械等;
5.根据现场实际情况需实测实量工程量的变更项目
(破除路面、拆

除管道等)
以及不能绘制详图的土方工程量、土方购买单价等。
第十九条 分类
签证变更主要分为以下几类:
1.图纸会审记录:工程开工前,设计单位、建设单位、监理单位、
施工单位对图纸审核结果、意见的记录。
2.变更通知单:设计单位下发并签字、盖章的变更单。
⑴根据变更图纸可计算工程量、有相应投标预算单价可套用、且
造价结果能保证公司利益的变更,可不用与甲方办理签证确认,结算
时根据合同约定、变更图纸直接计入结算
(甲方要求进行确认的除外)。

如涉及钢筋型号、间距改变、砼标号改变、增加图纸设计范围内工程
量等变更。
⑵根据变更不能计算工程量、投标预算单价中无相同或类似项
目、按照投标预算确定造价低于实际成本;由于变更滞后、与原施工
部位冲突等,除变更单内容外,增加由于变更而导致需将已施工部位
拆除、整改,或者完成制作、购买半成品、成品等成本、损失,需在
变更完成后,按照变更内容报相应签证让甲方确认。
3.现场签证:由施工单位上报,经监理单位、建设单位主管人员
签字、盖章确认的签证单。
4.认质认价单:按照合同要求,施工过程中对需认质认价的项目
(如钢筋、商砼等)进行数量、价格的确认;
施工过程中对暂估价项目
进行价格的确认
(如门窗、玻璃幕墙、地砖、墙砖等)。

5.其他:签证变更还可能出现工作联系单、说明、报告等涉及经
济内容的资料,需要在工作内容完成后由甲方确认。

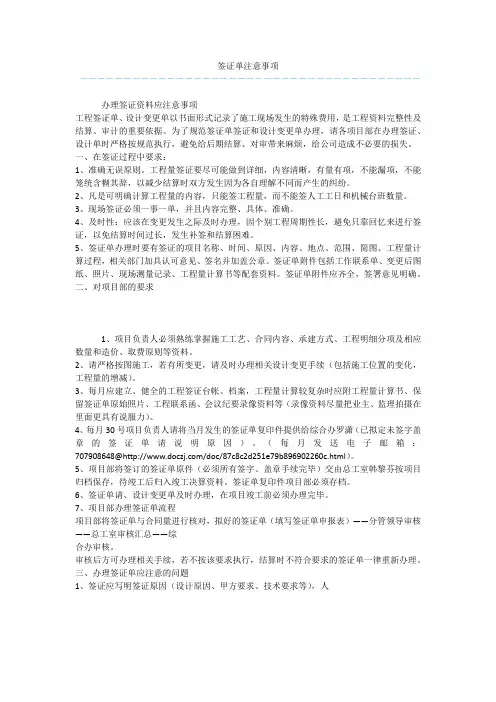

第二十条 办理的一般原则
签证变更内容完整,不丢项、落项,能根据签证变更描述内容确
定造价;确定的造价不低于实际发生成本,保证公司利润最大化;手
续完备,签字盖章齐全。
1.土方工程:土方工程的签证变更会因土质、有无外运、外运
距离、挖土形式、运输机械等内容的不同导致签证变更最终确定单
