合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。
现场收方签证制度及工作流程:
1.现场收方签证申请单由施工单位向监审组报送。
2.专业工程师负责签收监审组传送的收方计量和现场签证申请单根据要求、相关规定以及现场施工的实际情况审查申请收方的依据和监审组的审核意见。
二天内完成。
若符合收方要求则于当天报请收方签证小组负责人批准后,通知监审组予明确收方时间,地点。
若不符合则当天回复监审组,书面明确不符合的原因或需补充完善的收方签证依据。
3.收方签证小组负责人组织收方签证小组成员参加现场收方计量,并做好原始记录。
小组成员必须两人以上,其中必须包括现场专业工程师和监审组人员。
4.在收方工作结束后三天内由参加收方的专业工程师把收方结果报送总工审核签认。
5.审核签认后的现场收方记录,由专业工程师当天送交行政登记备案。
工作流程:
收方计量申请
施工单位
收方依据审查否专业工程师结果
现场收方
收方小组成员
收方结果审核
部门经理
备案登记
文员。

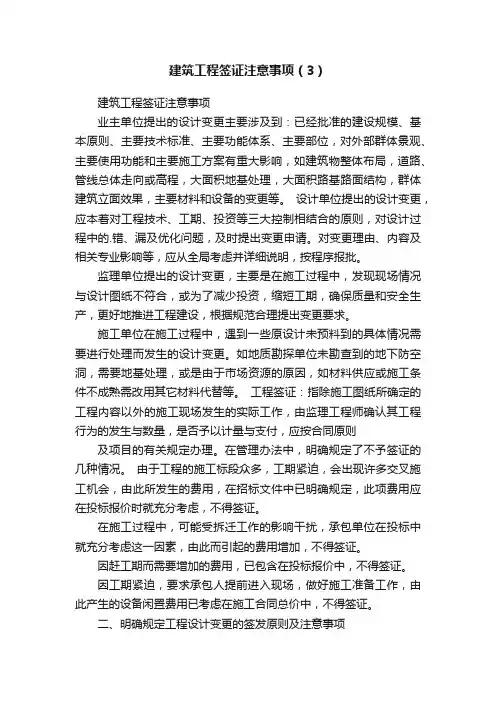

建筑工程签证注意事项(3)建筑工程签证注意事项业主单位提出的设计变更主要涉及到:已经批准的建设规模、基本原则、主要技术标准、主要功能体系、主要部位,对外部群体景观、主要使用功能和主要施工方案有重大影响,如建筑物整体布局,道路、管线总体走向或高程,大面积地基处理,大面积路基路面结构,群体建筑立面效果,主要材料和设备的变更等。
设计单位提出的设计变更,应本着对工程技术、工期、投资等三大控制相结合的原则,对设计过程中的.错、漏及优化问题,及时提出变更申请。
对变更理由、内容及相关专业影响等,应从全局考虑并详细说明,按程序报批。
监理单位提出的设计变更,主要是在施工过程中,发现现场情况与设计图纸不符合,或为了减少投资,缩短工期,确保质量和安全生产,更好地推进工程建设,根据规范合理提出变更要求。
施工单位在施工过程中,遇到一些原设计未预料到的具体情况需要进行处理而发生的设计变更。
如地质勘探单位未勘查到的地下防空洞,需要地基处理,或是由于市场资源的原因,如材料供应或施工条件不成熟需改用其它材料代替等。
工程签证:指除施工图纸所确定的工程内容以外的施工现场发生的实际工作,由监理工程师确认其工程行为的发生与数量,是否予以计量与支付,应按合同原则及项目的有关规定办理。
在管理办法中,明确规定了不予签证的几种情况。
由于工程的施工标段众多,工期紧迫,会出现许多交叉施工机会,由此所发生的费用,在招标文件中已明确规定,此项费用应在投标报价时就充分考虑,不得签证。
在施工过程中,可能受拆迁工作的影响干扰,承包单位在投标中就充分考虑这一因素,由此而引起的费用增加,不得签证。
因赶工期而需要增加的费用,已包含在投标报价中,不得签证。
因工期紧迫,要求承包人提前进入现场,做好施工准备工作,由此产生的设备闲置费用已考虑在施工合同总价中,不得签证。
二、明确规定工程设计变更的签发原则及注意事项1.设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、监理单位、施工单位协调、经确认后由设计单位发出相应的图纸及说明,并办理签发手续,下发到各部门付诸实施。
工程签证管理制度一、目的和依据为了加强工程项目的管理,确保工程质量和安全,根据国家有关法律法规和行业标准,结合本单位实际情况,特制定本管理制度。
二、适用范围本制度适用于本单位负责的所有工程项目,包括新建、改建、扩建以及维修等各类工程项目。
三、签证原则1. 工程签证必须以书面形式进行,确保签证内容的准确性和可追溯性。
2. 签证内容应包括但不限于工程变更、材料替换、施工方法变动、工期调整等。
3. 签证应由项目负责人、监理工程师、设计代表等相关方共同参与,确保签证的公正性和合理性。
四、签证程序1. 提出签证需求:施工单位在遇到需要签证的情况时,应及时向项目管理方提出书面申请,并详细说明签证的原因和内容。
2. 审核签证申请:项目管理方应对提出的签证申请进行审核,评估其必要性和合理性。
3. 签证决策:根据审核结果,项目管理方应决定是否批准签证申请,并将决策结果通知相关各方。
4. 实施签证:一旦签证申请获批,施工单位应按照批准的内容执行,并确保工程质量和安全不受影响。
5. 签证记录:所有签证活动都应有详细的书面记录,并保存备查。
五、责任与义务1. 施工单位应严格按照签证内容执行工作,并对签证后的工程质量负责。
2. 监理单位应加强对签证工作的监督和管理,确保签证活动合规合法。
3. 项目管理方应对签证过程进行有效管理,及时解决签证中出现的问题。
六、监督管理本单位将定期对工程签证管理制度的执行情况进行检查和评估,对于违反管理制度的行为,将依据相关规定进行处理。
七、附则本管理制度自发布之日起实施,如有调整,由本单位负责解释和修改。
工程量签证审核的重点和注意问题
工程量签证审核的重点和注意问题有以下几点:
1. 合同条款的确认。
审核工程量签证应首先确认工程合同的相
关内容,特别是工程量的计算方式、签证的种类、签证的时限等条款。
2. 施工现场的实际情况。
工程量签证应针对实际施工情况进行
审核,包括施工图、工程技术交底书、施工日志等文件。
3. 工程量计算的准确性。
审核工程量签证时要核实工程量计算
的准确性,确认计算公式、计算过程和计算结果是否正确。
4. 工程量变更的合理性。
审核工程量签证时要检查工程量变更
的合理性,判断工程量变更是否符合保证工程质量和工程安全的要求,是否符合建设工程规范和标准的要求。
5. 签证材料的齐全性。
审核工程量签证时要确认签证材料的齐
全性,包括签证申请书、工程量计算表、证明文件等。
6. 审批程序的规范性。
审核工程量签证时要关注审批程序的规
范性,确认签证审批是否符合相关法规、规章和文件的要求。
7. 相关规定的遵守性。
审核工程量签证时要关注是否遵守相关
的法规、规章和文件的要求,包括建设工程招标投标法、工程造价管
理办法、建设工程质量管理条例等。
工程签证有哪些注意事项
申请工程签证时需要注意以下事项:
1. 资格要求:工程签证通常需要申请人具备相关领域的学历和工作经验。
确保自己符合申请要求并准备好相关证明文件。
2. 工作机会:在申请工程签证前,先了解目标国家的工程行业就业机会和市场需求,确保有足够的工作机会。
3. 语言能力:不同国家对申请人的语言要求不同,例如英语、法语、德语等。
需要提前准备和考取相关的语言能力证明。
4. 资金证明:申请工程签证需要提供资金证明,证明自己有足够的经济能力在目标国家生活和工作。
5. 寻找雇主或招聘机构:在申请工程签证前,可以尝试联系目标国家的雇主或专门的招聘机构,寻求他们的支持和帮助。
6. 咨询专业移民机构:如果对申请工程签证的流程和要求不了解,可以咨询专业的移民机构或律师,获得更准确的指导和帮助。
7. 准备材料:申请工程签证需要准备大量的文件和证明材料,如护照、学历证书、工作经验证明、语言能力证明、资金证明等。
确保所有材料的准备齐全和准确。
8. 递交申请:在准备好所有申请材料后,按照目标国家的要求
递交申请。
确保在规定的时间内递交申请以避免延误。
9. 跟进申请进度:一旦申请递交,需要跟进申请的进度,并随时保持联系以获取任何进展或要求补充材料的通知。
10. 合法居留:如果工程签证申请成功,需要按照目标国家的规定办理合法居留手续,如办理居住许可、注册工作等。
如何做好工程签证工程签证是指在建筑工程施工过程中,由相关部门对工程实施的合法性、规范性进行审核认可,确保工程质量和安全的一种管理措施。
如何做好工程签证,是每一个施工单位和相关人员都需要了解和重视的问题。
下面将结合实际经验,从准备工作、签证流程、注意事项等方面详细介绍如何做好工程签证。
一、准备工作1. 完备资料:在进行工程签证前,首先要准备相关的资料,如施工图纸、工程设计说明、施工方案、质量检测报告等,确保资料完备,以便审核人员能够全面了解工程情况。
2. 检查工程质量:在申请工程签证前,要对工程质量进行严格检查,确保符合相关的标准和规范,避免出现质量问题而导致签证不通过。
3. 定期沟通:与签证审核部门进行定期沟通,了解签证要求和流程,及时处理相关问题和意见,确保工程签证顺利进行。
二、签证流程1. 申请签证:首先向相关部门递交工程签证申请,提交完备的资料,并按要求缴纳相关的费用。
2. 签证审核:审核部门会对提交的资料进行审查,如发现问题会及时通知并要求整改,直至符合标准要求为止。
3. 签证发放:审核通过后,签证部门会颁发相应的工程签证文件,并加盖相关的章印。
4. 监督验收:在工程施工过程中,签证部门会定期对工程进度和质量进行监督验收,确保工程符合规范要求。
三、注意事项1. 注意保密:在进行工程签证过程中,要注意保护好相关资料的机密性,避免泄露导致不必要的麻烦。
2. 严格遵守规定:在进行工程签证时,要严格遵守相关的规定和要求,不得私自篡改资料或逃避审核。
3. 积极配合:在签证审核过程中,要积极配合审核部门的工作,及时处理问题并接受监督验收。
通过以上几点,我们可以了解到如何做好工程签证。
只有在准备工作充分、签证流程规范、注意事项合理的情况下,才能确保工程签证顺利通过,为工程质量和安全提供保障。
希望各位施工单位和相关人员都能够重视工程签证工作,做到规范操作,确保工程顺利进行。
工程现场签证单有哪些基本注意事项,手把手教学,赶紧收藏1、签证单或设计变更单签证单:按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
设计变更:指设计单位依据建设单位要求调整,或对原设计内容进行修改、完善、优化。
设计变更应以图纸或设计变更通知单的形式发出。
根据每个甲方不同,签证单及设计变更的名称及流程可能有所不同,在开工前就应与甲方进行商务交底。
施工现场2、要求1、准确无误原则。
工程量签证要尽可能做到详细,内容清晰,有量有项,不能漏项,不能笼统含糊其辞,以减少结算时双方发生因为各自理解不同而产生的纠纷。
2、凡是可明确计算工程量的内容,只能签工程量,而不能签人工工日和机械台班数量。
3、现场签证必须一事一单,并且内容完整、具体、准确。
4、及时性:应该在变更发生之际及时办理,因个别工程周期性长,避免只靠回忆来进行签证,以免结算时间过长,发生补签和结算困难。
5、签证单办理时要有签证的项目名称、时间、原因、内容、地点、范围、简图、工程量计算过程,相关部门加具认可意见、签名并加盖公章。
签证单附件包括工作联系单、变更后图纸、照片、现场测量记录、工程量计算书等配套资料。
签证单附件应齐全,签署意见明确。
6、每月应建立、健全的工程签证台帐、档案,工程量计算较复杂时应附工程量计算书、保留签证单原始照片、工程联系函、会议纪要资料等(照片资料尽量把业主、监理拍摄在里面更具有说服力)。
增加工程现场签证单几种比较典型的签证单1、拆除及垃圾清运拆除类签证单应注意,写明被拆除物的材质(混凝土、钢筋混凝土或砌体等),是否为保护性拆除(拆除后是否有残值回收,如果有残值回收需要甲方工程师写明回收比例);垃圾清运类签证单应注意,写明垃圾的工程量多少立方米,什么类型的垃圾(建筑垃圾、生活垃圾等),清运的距离是多少或是写明清运的目的地是哪里。
工程量比较小的拆除及垃圾清运建议使用人工工日或是机械台班表达工程量,工程量大的时候需要写明计算依据,照片上有测量的尺寸,现场绘制草图,要求甲方工程师在草图上签字认可后期补齐其他签证资料。
中铁二十局集团房地产开发有限公司文件公司成本〔2014〕82号签发人:周玉山关于印发《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》的通知中铁二十局六公司同景国际城项目经理部、各专业工程单位:现将《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》印发给你们,望各单位遵照执行。
一、从本通知印发后,各承包单位要立即按照本规定要求对前期已经进行现场收方的工程量填报《工程量收方及设计变更、技术变更(洽商)完工确认单》(简称《完工确认单》),办理完工工程量确认手续,同时要对前期安排的现场签证事项进行整理,按照本规定要求填报《现场签证单》。
二、除中铁二十局六公司同景国际城项目部外,其他各专业工程承包人必须在8月25日前完成前期收方及签证资料填报并报送至监理单位,8月25日前未填报的,当月涉及到的工程量不予计量。
从2014年9月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
三、六公司同景国际城项目部必须在9月25日前完成前期收方及签证资料填报并报送至监理单位,9月25日前未填报的,当月涉及到的工程量不予计量。
从2014年10月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
四、本通知印发前已经报送至公司山水时光项目部、山水屹城项目部的,可按照原格式继续办理审核审批,请公司相关部门尽快审核,确保8月25日前完成审批。
五、物资部负责将本规定要求传达给部门负责管理的专业工程承包单位,具体要求由物资部自行安排。
六、本规定由公司成本合约部负责解释,如有疑问请与成本合约部主管造价工程师联系。
附件:《工程量现场收方及现场签证规定》中铁二十局集团房地产开发有限公司2014年8月16日附件中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定为了进一步规范工程量完工收方及现场签证办理工作,便于相关单位开展工作,现将有关事项予以明确:一、工程量现场收方1.适用范围(1)合同清单内项目及变更新增项目依据施工图纸(原设计图纸、变更图纸)无法准确计算工程量的;(2)依据合同约定合同清单内项目及变更新增项目确需按实计量的项目;(3)合同中未约定计量规则或计量规则不详细而导致无法计量工程量的项目;(4)发包人现场临时指令施工项目及非承包人责任事件引起的承包人额外工作,估算金额超过1万元的。
浅谈工程签证现场签证是由业主代表、监理工程师、施工单位负责人共同签署的,用于正式施工活动中某些特殊情况的一种书面手续。
它不包含在施工合同和图纸中,也不象设计变更文件有一定的程序和正式手续.它的特点是临时发生,具体内容不同,没有规律性,是施工阶段投资控制的重点,也是影响工程投资的关键因素之一.一、现场签证的主要内容包括以下几个方面的内容:1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程.(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失.如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
二、现在签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
现场签证是记录现场发生情况的第一手资料.通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
工程签证目前存在的问题:凡是从事过工程造价及施工管理的工程师都有这样的体会,现场签证的处理是工程施工中最容易引起争议的部分。
我们接触的工程签证,或多或少存在问题,产生问题的原因一方面由于建筑市场的不规范,另1/ 6一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理.很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。

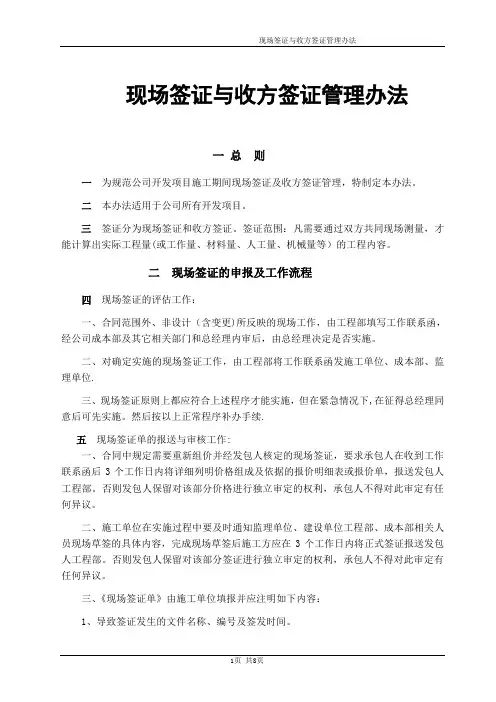

现场签证与收方签证管理办法一总则一为规范公司开发项目施工期间现场签证及收方签证管理,特制定本办法。
二本办法适用于公司所有开发项目。
三签证分为现场签证和收方签证。
签证范围:凡需要通过双方共同现场测量,才能计算出实际工程量(或工作量、材料量、人工量、机械量等)的工程内容。
二现场签证的申报及工作流程四现场签证的评估工作:一、合同范围外、非设计(含变更)所反映的现场工作,由工程部填写工作联系函,经公司成本部及其它相关部门和总经理内审后,由总经理决定是否实施。
二、对确定实施的现场签证工作,由工程部将工作联系函发施工单位、成本部、监理单位.三、现场签证原则上都应符合上述程序才能实施,但在紧急情况下,在征得总经理同意后可先实施。
然后按以上正常程序补办手续.五现场签证单的报送与审核工作:一、合同中规定需要重新组价并经发包人核定的现场签证,要求承包人在收到工作联系函后3个工作日内将详细列明价格组成及依据的报价明细表或报价单,报送发包人工程部。
否则发包人保留对该部分价格进行独立审定的权利,承包人不得对此审定有任何异议。
二、施工单位在实施过程中要及时通知监理单位、建设单位工程部、成本部相关人员现场草签的具体内容,完成现场草签后施工方应在3个工作日内将正式签证报送发包人工程部。
否则发包人保留对该部分签证进行独立审定的权利,承包人不得对此审定有任何异议。
三、《现场签证单》由施工单位填报并应注明如下内容:1、导致签证发生的文件名称、编号及签发时间。
2、执行签证事实的依据(工程指令、草签单或委托书等函件作为附件)。
3、已经或将要发生的签证事实。
对于需实测实量的工程量须及时通知监理、建设单位工程部、成本控制部现场收方,应如实记录并留有影像资料,以防移除或掩埋后无法进行确认,现场收方的记录表原件留存成本部,复印件留存施工单位、监理单位和公司工程部。
4、施工单位签发人员的签名和项目部印。
5、所有现场签证均需按照本办法规定的表格填报,签证单中应能如实反映工程量、工程概况和工作内容说明并有详细的工程量计算式,必要时应附CAD图纸。
为保证工程签证的准确性,根据签证检查中发现的一些问题,总结10条签证注意事项,望大家在签证时参考以下10条注意事项进行签证,如有不当之处请及时勾通;
1、首先保证工程量签证单位、数量(如管道的长度、设备
的重量等)的准确性;
2、签证中规格型号必须正确;
3、施工材料的材质必须正确;
4、安装与拆除工程量要分别标示清楚;
5、除锈刷漆工程不要单独分开签,同安装一起签,以避免
重复签证;
6、设备安装中设备标高要明确;
7、工艺管道签证过程要标明设计压力、连接方式(如电弧
焊、氩电联焊、螺栓连接等);
8、工艺管道拆除工程量中管件、阀门未单独拆下的按管道
延长米计算,不计拆除;
9、工程量所在位置要标示明确,现场审核时能一目了然;
10、严格按照附件中标准表格进行签证。
收方与签证、工程指令单管理相关规定合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。
一、工程签证的流程1. 现场实物确认:首先需要对施工现场的实物进行确认,包括施工内容、材料、设备等。
这一步骤是为了确保签证内容与实际情况相符,避免出现误差。
2. 填写签证申请表:在确认现场实物后,需要填写工程签证申请表。
申请表应包括以下内容:签证原因、签证内容、工程量、单价、总价等。
填写申请表时,应确保内容真实、准确、完整。
3. 报送审批:将填好的签证申请表报送至相关部门进行审批。
在报送前,应确保申请表内容齐全、符合规范。
审批部门可能会对申请表进行核对、审查,确保其符合要求。
4. 跟踪审批过程:在报送审批后,应及时跟踪审批过程,了解审批进度。
如有需要,可以与审批部门沟通,补充相关资料或说明情况。
5. 取回签证单:当审批通过后,可以取回签证单。
签证单应包括以下内容:签证原因、签证内容、工程量、单价、总价、审批意见等。
确保签证单内容与实际情况一致,并妥善保存。
6. 现场实施:最后,根据签证单的内容进行现场实施。
施工过程中,应确保施工质量和安全。
同时,对施工内容进行记录,以便日后核对和结算。
1. 及时办理:工程签证应当及时办理,避免因拖延导致无法追溯或核实。
在施工过程中,如发现需要办理签证的情况,应及时与相关部门沟通并报送申请。
2. 真实准确:填写签证申请表时,应确保内容真实准确。
如有虚假或夸大其词的情况,将会影响签证的审批和日后的结算。
同时,对于施工内容和现场实物的描述,应尽可能详细、具体。
3. 依据充分:在填写签证申请表时,应提供充分的依据。
这些依据可以包括施工图纸、合同条款、现场照片等。
这些资料可以帮助审批部门更好地理解签证原因和内容,提高审批效率。
4. 完整规范:申请表应填写完整规范,严格按照要求填写各项内容。
如有漏填或填写不规范的情况,可能会导致审批部门无法准确理解申请内容,影响审批进度和通过率。
5. 沟通顺畅:在办理工程签证的过程中,应保持与相关部门和审批部门的良好沟通。
如有疑问或需要补充资料的情况,应及时与相关部门沟通解决。
挡土墙收方资料签证单怎么做(二)引言:在挡土墙施工中,收方资料签证单起到了重要的作用。
它记录了挡土墙施工过程中的各项资料和签证信息,为工程的顺利进行提供了保障。
本文将详细介绍挡土墙收方资料签证单的制作步骤和相关注意事项。
正文:1. 收方资料签证单的格式要求a. 确定收方资料签证单的标准格式;b. 根据具体工程要求,确定需要填写的信息和字段;c. 确保资料签证单有足够的空间和格式来记录各项资料。
2. 填写收方资料签证单的步骤a. 准备好相关资料和签证信息;b. 在资料签证单上填写项目、日期及相关编号;c. 逐项填写各项资料和签证信息;d. 确认填写的准确性和完整性;e. 签署并审阅收方资料签证单。
3. 注意事项a. 检查挡土墙施工过程中的各项资料和签证信息的准确性;b. 保证收方资料签证单与实际施工过程相符;c. 注意记录挡土墙施工过程中的关键环节和重要细节;d. 做好相关签证单的归档和备份工作。
4. 收方资料签证单的管理与使用a. 建立完善的收方资料签证单管理制度;b. 配备专人负责收方资料签证单的管理;c. 定期对收方资料签证单进行整理和归档;d. 根据需要,提供收方资料签证单的查询和使用。
5. 提高挡土墙收方资料签证单的质量a. 加强施工人员的培训和管理;b. 定期组织内部审核和评估工作;c. 提供必要的工具和设备,方便收方资料签证单的制作;d. 定期总结和分享挡土墙收方资料签证单的经验和教训。
总结:挡土墙收方资料签证单是挡土墙施工中的重要文件,其正确的制作和使用将有助于工程的顺利进行。
通过规范的格式要求、正确的填写步骤以及注意事项的把握,我们可以提高收方资料签证单的质量,并对挡土墙施工过程进行有效的管理和控制。
工程签证的原则和注意事项
工程签证是一种重要的文书,用于指定某一工程的结果是否符合最初的计划、目标和实施方式。
工程签证的原则和注意事项是必须遵守的。
首先,要完全按照最初计划和目标来实施工程,并确保工程的质量和安全。
如果需要对工程进行改进,则一定要进行详尽的评估,以免影响最终的工程结果。
其次,在施工过程中,要确保施工设备和材料符合国家规定的标准。
另外,在施工过程中,工程经理必须对施工人员的安全措施进行充分的认识和指导,并确保施工过程中的施工安全。
另外,还要注意施工过程中的环境保护,要确保施工过程中不会污染环境,并确保环境保护措施的执行。
最后,在施工完成后,工程经理必须进行全面的检查,确保工程结果符合最初的计划、目标和实施方式,并签发工程签证,通知相关部门完成最终报告。
总之,在施工过程中,工程经理必须严格遵守工程签证的原则和注意事项,确保工程的质量和安全,确保工程结果符合设计要求,为工程提供有效的保障。
工程签证注意事项在申请工程签证前,有一些重要的注意事项需要考虑。
以下是几个需要注意的方面:1.提前了解工程签证条款和要求:首先,你应该仔细研究并了解申请工程签证的具体条件和程序。
这包括你所需要提供的文件,资格要求,申请费用以及处理时间等。
确保你具备符合这些要求的条件,以免浪费时间和金钱。
2.寻求专业的法律建议:由于签证申请程序通常涉及复杂的法律文件和程序,建议你寻求专业的法律建议。
专业律师可以帮助你了解流程和要求,并提供有关如何最大化你的申请成功率的建议。
3.准备充分的文件:根据签证所要求的文件,对于工程签证,你通常需要提供以下文件:护照,个人履历,学位证书,相关工程资质证书,工作经验证明,推荐信以及其他可能需要的文件。
确保这些文件是完整的、最新的,并按照签证部门的要求进行格式化。
4.语言要求:为了申请工程签证,你可能需要提供语言测试成绩,如雅思或托福。
这些测试通常要求你在英语听说读写方面达到一定的水平。
提前了解并满足相关的语言要求是非常重要的,否则你的签证申请可能会被拒绝。
5.资金要求:签证部门通常要求申请人拥有足够的资金来支付生活费用,包括住宿费、食品费和其他生活必需品费用。
确保你能提供足够的证据来证明你有能力支付这些费用。
7.健康检查和医疗保险:为了申请工程签证,有些国家可能需要你进行健康检查,以证明你没有传染病或身体疾病。
此外,一些国家还要求申请人购买医疗保险以保证其在国外的治疗和紧急情况下的费用。
确保你了解并满足这些要求是非常重要的。
8.诚实和准确的申报:在准备申请工程签证时,请务必诚实和准确地填写申请表和提供的文件。
提供虚假信息或隐瞒重要事实可能会导致你的签证申请被拒绝,甚至被列入不良记录。
总之,在申请工程签证时,提前了解申请要求并准备充分的文件至关重要。
合理规划你的时间,并在需要的时候寻求专业的建议,以确保你的签证申请顺利通过。
工程签证单、收方单中应注意的问题1、凡涉及到设备的应把具体的设备名称及型号写准确,并尽量把设备的主要参数写全;
2、不论法兰阀门的材料费中是否含法兰,与阀门相配套的法兰一定要单独列项;
3、各种设备的电机接线检查应单独列项(如果是我们接),并标明电机功率及实际台数,例如1台冷风机可能含2~3台电机;
4、支架列项时应分清是管道支架还是设备支架,管道支架仅指单组重量在100㎏以内的,大于100㎏的按设备支架,各种型钢的型号、壁厚及材质应写清楚;
5、设备支架、操作平台定额中不含除锈刷漆,应单独注明(注明刷哪种漆、刷几遍),管道支架定额中已含除锈、刷防锈漆,刷面漆应另计;
6、各种管道的工程量,均按管道中心线长度以延长米计算,不应扣除阀门及各种管件所
占长度;
7、签证单前一定要附相关的设计变更通知、工程联络单等资料,力求有据可依,且一定要有各方的签字、盖章;
8、零工单价应执行合同约定的零工单价或人工费单价,所以签零工时应以此价来核算零工的数量;
9、为减少争议,所有主材均应注明甲供或者乙供;
10、所有无缝钢管(含搁架和顶排)要注明内外壁机械除锈,并注明刷哪种漆、刷几遍;
11、搁架排管和顶排管注明具体焊接方式、打压方式;
12、冷风机要明确注明冷却面积、重量、外形尺寸、电机数量等;
13、电缆应注明敷设方式(穿管、桥架、电
缆沟等);
14、自控阀门:组合阀中各种功能的阀门、接管等要分别列项;电磁阀要单列检查接线。
