杭州卷烟厂易地技术改造项目二期工程编制说明+工程概况
- 格式:docx
- 大小:793.78 KB
- 文档页数:16
卷烟厂总体技术改造工程环评报告书1 总论1.1 任务由来yy卷烟厂是烟草行业大型二类骨干企业,始建于一九四二年,一九四九年三月由苏北益林镇迁入yy,一九五六年更名为yy卷烟厂。
yy卷烟厂用地较为分散,全厂用地由新厂区、老厂区、一钢库区、钓鱼台库区、长淮库区和西酒库区等六处组成。
总面积为20余公顷。
“六五”期末,卷烟产品全部移至新厂区生产、老厂区改为第三产业用房。
新厂区位于yy市西南,占地面积10.45公顷,其中含新征东海路0.5公顷。
卷烟厂现有职工1485人。
拥有大中专以上学历463人,研究生4人,初级职称313人,高级职称11人,中级职称149人。
二○○二年,全年产量为45.5195万箱,销售收入22.4374亿元,实现税利总额11.5704亿元,其中工商利润总额1961万元。
全厂拥有固定资产原值12.9亿元,其中设备固定资产原值8.99万元,净资产5.50亿元。
在国家局、省公司和地方政府等有关部门的支持下,yy卷烟厂经过“六五”、“七五”、“八五”技术改造,一九九四年跃居全国500家最佳经济利益工业企业,荣获“中国明星企业”的称号,一九九七年获国家局设备管理二级企业,二○○○年被评为“国家经贸委授予的全国设备管理优秀企业”。
通过了ISO9001质量体系认证,主要产品“黄山”、“渡江”牌卷烟连续多年获得全国名优卷烟产品称号。
1980~1992年累计实现利税52.05亿元,1993~1999年实现利税总额63.25亿元。
1995~1999年连续五年为xx省跨行业利税第一,为国家经济建设作出了较大的贡献。
依据烟草行业跨世纪改革和发展战略,从企业现状和行业发展规律出发,与行业组织机构、产品结构的合理调整相结合,yy卷烟厂拟实施以技术进步、创新为出发点的“十五”总体技术改造工程。
xx省烟草专卖局以皖烟计[2002]428号文对yy 卷烟厂“十五”重点技术改造总体设计进行了批复。
根据《中华人民共和国环境保护法》及《建设项目环境保护管理条列》等法规文件,yy卷烟厂委托xx省环境保护科学研究所承担该项目环境影响评价工作。

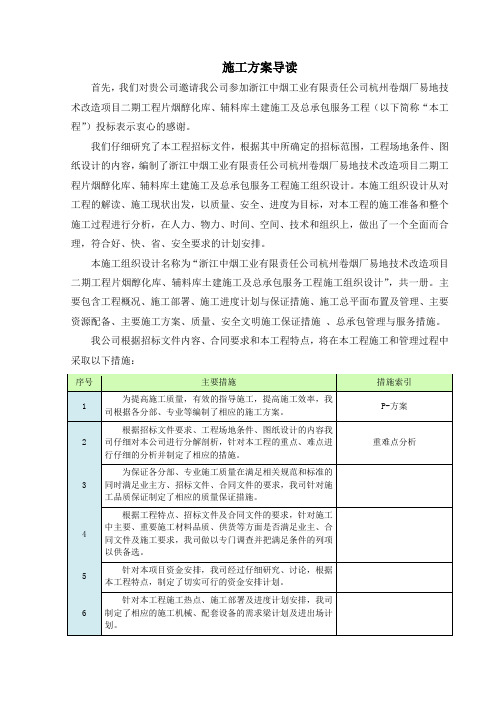

施工方案导读
首先,我们对贵公司邀请我公司参加浙江中烟工业有限责任公司杭州卷烟厂易地技术改造项目二期工程片烟醇化库、辅料库土建施工及总承包服务工程(以下简称“本工程”)投标表示衷心的感谢。
我们仔细研究了本工程招标文件,根据其中所确定的招标范围,工程场地条件、图纸设计的内容,编制了浙江中烟工业有限责任公司杭州卷烟厂易地技术改造项目二期工程片烟醇化库、辅料库土建施工及总承包服务工程施工组织设计。
本施工组织设计从对工程的解读、施工现状出发,以质量、安全、进度为目标,对本工程的施工准备和整个施工过程进行分析,在人力、物力、时间、空间、技术和组织上,做出了一个全面而合理,符合好、快、省、安全要求的计划安排。
本施工组织设计名称为“浙江中烟工业有限责任公司杭州卷烟厂易地技术改造项目二期工程片烟醇化库、辅料库土建施工及总承包服务工程施工组织设计”,共一册。
主要包含工程概况、施工部署、施工进度计划与保证措施、施工总平面布置及管理、主要资源配备、主要施工方案、质量、安全文明施工保证措施、总承包管理与服务措施。
我公司根据招标文件内容、合同要求和本工程特点,将在本工程施工和管理过程中采取以下措施:
我公司承诺,若我公司中标,将以优秀的管理团队、丰富的资源配备、合理的施工组织、出色的施工管理经验应用于本项目施工过程中,保证各项目标的实现。
我公司承诺中标后将严格按施工组织设计中各项措施内容,从组织、流程、资源、现场管理等方面履行本施工组织设计。
浙江中烟工业责任有限公司宁波卷烟厂“十二五”易地技术改造项目岩土工程勘察施工组织设计摘要:宁波卷烟厂“十二五”易地技改项目位于奉化市江口街道孙俞村,勘察施工分陆地和水上,场地地形较为复杂,河流纵横交错,地势高低不平,工作量大,施工难度大,工期紧,对勘察施工提出了较高的要求。
通过对卷烟厂工程特点的介绍,精心编写了勘察施工组织设计,在勘察工期内顺利地完成了任务,做到了文明施工、安全施工。
关键词:宁波卷烟厂勘察施工组织设计陆地钻探水上钻探1 概述为引入中式特色卷烟技术,提高产品技术含量,实施技术改造和配合宁波市政府“退二进三”,宁波卷烟厂将实施易地搬迁,宁波卷烟厂易地技改项目是行业“十二五”期间重点投资项目。
项目总征地面积840.90亩,其中建设用地740.85亩。
规划新建联合工房、动力中心、生产管理中心、后勤服务楼、原辅料周转库、废品库及垃圾站等生产、科研、办公、仓储、公用动力设施用房。
配置两条综合能力4000kg/h的制丝生产线、一条综合能力2000kg/h的制丝生产线、一条综合能力3000kg/h的梗丝生产线,最终形成年产500亿支(100万箱)的生产规模。
项目总投资为37.83亿元。
拟建项目基础采用500mm预应力管桩,持力层选用⑤-1层圆砾,桩长25~30m。
场地共布置503只勘探孔,设计孔深为35~40m,施工周期为60天。
场地工程地质条件2.1 自然条件项目位于奉化市江口街道孙俞村,宁波市奉化经济开发区三横工业园北部、宁波竹产业工业园西侧。
场地地形较为复杂,河流纵横交错,地势高低不平,有低洼的沼泽地、稻田地、河流、湖泊、未拆除的农房及回填整平好的场地,特别是沼泽地及河流、湖泊对钻探施工造成很大的影响,如何确保水上及沼泽地施工安全是这次勘察工作中的难点。
2.2 场地地层情况该场地地貌类型为海积、冲海积平原,浅部分布有厚度较大的淤泥质土,具有高压缩性、低抗剪强度和低承载力的特点,工程性质差,其下部分布的圆砾,中密状,中低压缩性,物理力学性质较好,局部夹有砾砂层及粉质粘土层,场地下卧基岩为砾岩,埋深起伏较大,岩芯抗压强度较高,属较硬岩,物理力学性质好。
xx工业有限责任公司xx卷烟厂“十二五”技术改造配套工程监理规划xx 工程管理有限公司20 年月日监理规划审批记录表工程名称:xx卷烟厂技术“十二五”技术改造配套工程编号:JT-B16-001注:a)表中带“□”为选择项,选中时在“□”中画“√”;2目录(一)工程项目概况(二)监理工作范围(三)监理工作内容(四)监理工作目标(五)监理工作依据(六)项目监理机构的组织形式(七)项目监理机构的人员配备(八)项目监理机构的人员岗位职责(九)监理工作程序(十)监理工作方法及措施(十一)监理工作制度3一、工程项目概况建设单位:xx中烟工业有限公司xx卷烟厂设计单位:xx省轻工纺织设计院施工单位:xx建设集团总公司监理单位:xx工程管理有限公司有限公司本工程位于xx市友谊路以北利通街以西地段。
单项工程分为道路工程、给排水工程、围墙工程、广场、采暖、弱电、照明、动力、配电、场地平整土石方工程。
(1)道路工程:新铺道路及铺砌广场采用沥青混凝土路面,其构造自上而下分依次为:细粒式沥青混凝土(AC-13)上面层4CM;中粒式沥青混凝土(AC-16)下面层6CM;水泥稳定碎石基层38CM;天然砂砾层15CM。
(2)给排水工程分为雨水排水系统、生活污水排水系统、、给水工程、消防水工程。
生活给水管管径大于等于DN100的采用钢丝网复合塑料管,管径小于DN100采用PE管,连接方式采用热熔连接,消防加压管采用镀锌钢管,法兰连接,排水管采用聚乙烯(HDPE管)塑钢缠绕排水管,连接方式采用管件连接,雨水管采用钢筋混凝土管,连接方式采用承插连接。
(3)围墙工程:围墙采用MU10粘土土实心砖,M7.5水泥砂浆砌筑,栅栏基础采用C30混凝土现浇,立柱埋入后二次浇筑,围墙栏杆采用铸铁栏杆。
二、监理工作范围本工程的监理范围包括给排水工程、围墙工程、广场、采暖、弱电、照明、动力、配电、场地平整土石方工程施工的全过程。
对工程的质量控制、进度控制、投资控制、合同管理、安全文明生产、信息管理和工作协调实施全面管理,对包括质量保修期在内的全部工作承担合同规定的责任。
卷烟厂易地技术改造项目地基强夯工程施工组织设计目录工程概况 (3)工程特点 (3)项目组织机构 (3)施工方法 (11)工期及进度计划 (19)资源需用量计划 (21)施工现场总平面布置图 (23)管理目标和指标计划 (26)工期保证措施 (30)季节性施工措施 (32)安全施工保证措施 (33)环境施工保证措施 (36)文明施工措施 (37)产品防护措施 (39)一编制依据1**卷烟厂易地技术改造项目土石方(含地基强夯)工程施工招标文件;2**卷烟厂易地技术改造项目土石方(含地基强夯)工程方案及现场踏勘所获得的资料;3《建筑地基基础工程施工质量验收规范》(GB50202-2002);4《建筑地基处理技术规范》(JGJ 79-2002);5《强夯地基技术规程》(YSJ209-92、YBJ25-92);6《工程测量规范》(GB50026-2007);7《岩土工程勘察规范》(GB50021-2001);8《建筑地基基础设计规范》(GB50007-2002);9我公司拥有的先进施工方法和科学的管理水平、劳动力、设备、技术能力以及长期从事地基处理工程建设所积累的丰富施工经验。
二工程特点1本工程工期紧,任务重,势必要进行周密的施工部署,作好充分的准备工作,编制切实可行的施工方案,采用适宜的技术措施,合理安排进度计划,调遣富有经验的队伍,建立可靠的管理体系,从而实现保质保量按期完成任务。
2强夯群机作业中,安全管理是施工管理的又一重点。
三项目组织机构本工程按项目法施工,实行项目管理责、权、利相结合,调动各层次积极性,以达到优质、高效、低消耗的经营目标。
1项目班子配备项目经理、项目副经理、项目技术负责人均由具有丰富大型土石方施工和地基处理施工经验的同志担任,全面负责项目的施工管理工作。
同时配备专业的机械员,全面负责现场机械管理工作,确保机械出勤率。
项目专职质检员由多年从事大型土石方、地基处理工程施工质量管理的人员担任。
工程项目财务竣工决算中的转固问题工程项目财务竣工决算中的转固问题 ————以浙江中烟以浙江中烟以浙江中烟““十一五十一五””易地技改项目为例易地技改项目为例2015年10月22日建设单位工程项目竣工财务决算是指由建设单位在项目竣工后编制出能反映建设项目投资效果和财务状况的文件,是核定建设单位新增资产价值的手段和办理交付资产验收和移交的依据。
从财务核算的角度,核定建设单位工程新增资产价值和办理交付资产验收和移交的程序,即账务系统的在建工程转固定资产(简称“转固”)的核算问题。
大型工程项目往往投资数额大、建设周期长、工程覆盖单位多、涉及专业和管理范围广,因此使得结转固定资产工作千头万绪、异常复杂。
本文以浙江中烟“十一五”易地技改项目为例,探讨大型工程项目财务竣工决算中在建工程转固相关实践问题。
一、浙江中烟项目财务竣工决算制度保障浙江中烟项目财务竣工决算制度保障 浙江中烟在大型工程项目开展过程中,严格执行相关制度规定,在财务管理方面,以《基本建设财务管理规定》、《浙江中烟公司工程建设项目财务管理办法》等为准绳,在竣工决算时,严格执行《烟草行业固定资产投资项目竣工验收管理办法》,确保工程项目竣工决算按要求进行。
按照《基本建设财务管理规定》的规定,在建设单位工程项目竣工后,为了便于使新增固定资产得到准确核定,建设单位应尽快对竣工项目进行财务决算。
项目竣工财务决算能够准确反映出工程项目的两个方面,一个是反映出整个建设工程项目的造价与投资结果,另一个是通过以竣工决算结果与预算、概算作对比,反映出投资控制和财务管理的工作成效,以便总结经验,改进工作,提高日后建设工程项目的投资效益。
二、浙江中烟财务决算的转固实践浙江中烟财务决算的转固实践 1.浙江中烟“十一五”一期技改竣工决算总体概况。
浙江中烟杭州卷烟厂“十一五”易地技改项目工程(浙江中烟技改工程共两期,本文探讨主体为一期工程,二期于2013年底启动)于2008年启动建设,2013年11月30日出具财务决算报告。
卷烟专用生产线技术改造项目施工组织设计第一篇综合说明第一章工程概况 ..................................................- 1 -一. 项目概况................................................... - 1 -二. 各单体概况................................................. - 2 -1. 生产工房................................................... - 2 -2. 辅助工房................................................... - 2 -3. 许昌路连廊................................................. - 3 -4. 昆明路连廊................................................. - 3 -5. 景观墙..................................................... - 3 -6. 污水处理站................................................. - 3 -7. 附属配套................................................... - 3 -三. 机电安装工程概况........................................... - 3 -四. 周边环境概况............................................... - 4 - 第二章质安控制目标.. (5)一. 质量目标 (5)二. 工期目标................................................... - 5 -三. 安全生产目标............................................... - 5 -四. 文明施工目标............................................... - 5 - 第三章工程特点、难点及关键点情况.................................- 6 -一. 施工为生产工艺设备安装和投产的保驾护航..................... - 6 -二. 确保“白玉兰”争创“鲁班奖”等质量目标的实现............... - 6 -三. 安全经济合理的基坑围护工程................................. - 7 -四. 大型地下室的防渗抗裂....................................... - 7 -五. 成品高架库、片烟高架库23m高支排架的施工................... - 7 -六. 压力管道的安装............................................. - 8 -七. 防爆电气的施工............................................. - 8 -八. 基地周边环境的保护和协调................................... - 9 -九. 绿色节能环保建筑的施工体现................................. - 9 -十. 总承包的集成管理........................................... - 9 -第二篇施工组织设计第一章施工总体流程安排及部署.................................... - 11 -一. 施工流程总体安排.......................................... - 11 -二. 围护工程施工部署.......................................... - 12 -三. 基础工程施工部署.......................................... - 12 -四. 上部框架结构施工部署...................................... - 14 -五. 钢结构工程施工部署........................................ - 14 -六. 砌筑装饰工程施工部署...................................... - 14 -七. 安装工程施工部署.......................................... - 16 -八. 室外总体施工.............................................. - 16 - 第二章施工总平面布置............................................ - 17 -一. 工程场地情况.............................................. - 17 -二. 施工围墙、出入口、道路设置................................ - 17 -三. 临时设施布置.............................................. - 17 -四. 各阶段施工总平面布置...................................... - 18 -五. 临时用电、用水布置........................................ - 18 -六. 安全防护措施.............................................. - 19 - 第三章主要施工机械的配置........................................ - 20 -第四章工程进度计划与保证措施.................................... - 21 -一. 工期安排.................................................. - 21 -1. 总工期.................................................... - 21 -2. 其中关键时间节点进度...................................... - 21 -二. 总进度计划表及劳动力配置计划表............................ - 21 -三. 进度控制保证措施.......................................... - 22 -1. 进度控制管理.............................................. - 22 -2. 加快进度的措施............................................ - 24 -2.1. 部署保证.................................................. - 24 -2.2. 技术保证.................................................. - 24 -2.3. 组织保证.................................................. - 24 -2.4. 制度保证.................................................. - 25 -2.5. 计划保证.................................................. - 25 -2.6. 经济手段保证.............................................. - 25 -2.7. 作风保证.................................................. - 25 - 第五章土建部分主要施工方案...................................... - 26 -一. 工程测量控制方案.......................................... - 26 -二. 基坑围护设计方案.......................................... - 27 -1. 中华烟生产工房基坑围护方案................................ - 27 -2. 中华烟辅助工房基坑围护方案................................ - 28 -3. 污水处理站基坑围护方案.................................... - 29 -4. 化粪池基坑围护方案........................................ - 29 -三. 基坑围护施工方案.......................................... - 29 -1. 钻孔灌注桩施工技术措施.................................... - 29 -2. 三轴搅拌桩止水帷幕施工技术措施............................ - 30 -3. 水泥土搅拌桩施工.......................................... - 31 -4. 钢板桩施工技术措施........................................ - 31 -5. 立柱桩施工................................................ - 32 -四. 基坑降水施工方案.......................................... - 32 -1. 中华烟生产工房基坑降水方案................................ - 32 -2. 中华烟辅助工房基坑降水方案................................ - 33 -3. 污水处理站及化粪池基坑降水方案............................ - 33 -五. 基坑挖土施工方案.......................................... - 33 -1. 生产工房基坑挖土施工方案.................................. - 33 -2. 辅助工房基坑挖土施工方案.................................. - 33 -3. 污水处理站基坑挖土施工方案................................ - 34 -4. 基坑开挖施工安全技术措施与控制要点........................ - 34 -5. 挖土标高控制.............................................. - 35 -6. 基坑排水.................................................. - 35 -7. 土方处置.................................................. - 35 -六. 支撑施工及拆除............................................ - 35 -七. 桩顶处理及垫层施工........................................ - 36 -八. 基础及地下室施工.......................................... - 37 -1. 钢筋工程.................................................. - 37 -2. 模板工程.................................................. - 37 -3. 砼工程.................................................... - 38 -4. 大体积砼施工.............................................. - 38 -5. 上部结构施工.............................................. - 39 -5.1. 一般框架结构施工.......................................... - 39 -5.2. 高支排架体系.............................................. - 42 -5.3. 后张法预应力梁施工........................................ - 42 -5.4. 钢管柱砼施工.............................................. - 44 -5.5. 组合板混凝土施工.......................................... - 45 -九. 脚手架施工................................................ - 46 -十. 砌筑工程.................................................. - 47 - 第六章地下施工监测方案及周边管线等环境保护措施、应急预案........ - 48 -一. 环境现状.................................................. - 48 -1. 周边道路及建筑物概况...................................... - 48 -2. 周边地下管线概况.......................................... - 48 -3. 保护重点.................................................. - 49 -二. 地下施工监测方案.......................................... - 49 -1. 监测项目内容.............................................. - 49 -1.1. 周边环境监测.............................................. - 49 -1.2. 基坑围护监测.............................................. - 49 -2. 监测工作布置.............................................. - 49 -2.1. 周边地下综合管线变形监测.................................. - 49 -2.2. 周边建(构)筑物垂直位移监测................................ - 50 -2.3. 围护顶部变形监测.......................................... - 50 -2.4. 围护结构侧向位移监测...................................... - 50 -2.5. 坑外潜水水位观测.......................................... - 51 -2.6. 支撑轴力监测.............................................. - 51 -2.7. 立柱桩垂直位移监测........................................ - 51 -3. 监测频率.................................................. - 51 -三. 应急预案 (52)1. 应急组织机构 (52)2. 基坑开挖应急预案 (53)2.1. 接缝开叉渗漏水............................................ - 53 -2.2. 流沙及管涌现象处理........................................ - 54 -2.3. 基坑边坡失稳和滑坡........................................ - 54 -2.4. 基坑坑底土体挠动.......................................... - 54 -2.5. 基坑坑底土体隆起.......................................... - 54 -2.6. 支护体系水平位移.......................................... - 54 -2.7. 许昌路2m上水管保护措施................................... - 54 -2.8. 基坑周边环境保护应急措施 (54)3. 支护结构应急处理措施的工作流程............................ - 55 -4. 地下管线应急处理措施的工作流程............................ - 56 - 第七章钢结构部分主要施工方案概述................................ - 57 -一. 工程概况.................................................. - 57 -二. 总体技术路线.............................................. - 57 -三. 施工机械的选择和布置...................................... - 57 -四. 钢构件堆场安排............................................ - 57 -五. 典型钢结构加工工艺流程.................................... - 58 -六. 预埋锚栓的安装............................................ - 58 -七. 钢柱安装.................................................. - 58 -八. 钢梁安装.................................................. - 59 -九. 高强度螺栓施工............................................ - 59 -十. 焊接施工.................................................. - 59 -十一. 栓钉施工.................................................. - 60 - 十二. 压型板安装方法............................................ - 60 - 第八章机电安装工程施工方案.. (61)一. 电气安装施工方案 (61)1. 电气系统概况 (61)2. 变配电所安装 (61)3. 电气动力系统安装 (62)4. 防雷接地安装 (63)5. 照明系统安装 (63)6. 防爆区域电气安装 (64)二. 给排水安装施工方案 (65)1. 给排水系统概况 (65)2. 管道材质及连接形式 (65)3. 给排水安装施工技术要点 (65)三. 循环水安装施工方案 (66)1. 循环水系统概况 (66)2. 管道材质及连接方式 (66)3. 循环水安装施工技术要点 (67)四. 压缩空气安装施工方案 (68)1. 动力安装概况 (68)2. 压缩空气管道特性一览表 (68)3. 压缩空气管道材质及连接方式 (68)4. 压缩空气安装施工技术要点 (69)五. 蒸汽安装施工方案 (72)1. 蒸汽管道安装概况 (72)2. 蒸汽管道特性一览表 (72)3. 蒸汽管道材质及连接方式 (73)4. 蒸汽管道安装施工技术要点 (73)六. 机电安装调试方案 (75)1. 电气工程调试方案 (76)1.1 配电干线及动力系统调试 (76)1.2 消防系统和给排水系统电气测试 (76)1.3 照明系统 (76)2. 给排水工程调试方案 (76)2.1 给水调试 (76)2.2 排水调试 (77)3. 联动调试 (77)3.1 联动调试阶段的安排 (77)3.2 联动调试 (77)七. 主要设备吊装专项施工方案 (77)1. 地下室及屋顶设备的吊装设想 (77)2. 工程主要大件设备一览表 (78)3. 设备吊装工艺流程方框图 (79)八. 压力管道管道焊接专项施工方案 (79)1. 焊接工程说明 (79)2. 管道材质 (80)3. 焊接工艺评定(PQR) (80)4. 焊工资格 (80)5. 焊接方法 (80)6. 焊接材料匹配及要求 (80)7. 焊接环境 (81)8. 焊件的坡口型式与加工要求 (81)9. 焊件的组对 (81)10. 焊接工艺要点 (82)11. 焊接质量检验 (82)12. 焊接返修要点 (82)九. 管道工厂化预制专项施工方案 (83)1. 工厂化预制概况 (83)2. 厂化预制和传统施工工艺比较 (83)3. 工厂化预制的原则 (83)4. 管道预制加工工艺 (84)第九章装饰及防水施工方案 (86)一. 各分项装饰施工方案简述 (86)1. 粉刷施工 (86)2. 墙面砖施工 (86)3. 细石砼地面施工 (86)4. 地砖楼地面施工 (86)5. 吊顶施工 (87)6. 对成品及设备部件的保护管理措施 (87)二. 防水施工方案 (87)1. 地下室防水施工 (87)2. 屋面防水施工方案 (88)第十章工程质量保证与检测措施 (89)一. 工程质量目标 (89)二. 质量保证体系 (89)三. 围绕质量目标的质量控制重点 (89)四. 质量保证措施 (90)1. 大型地下室的防渗抗裂措施 (90)2. 混凝土工程质量保证具体措施 (90)3. 安装工程质量保证具体措施 (91)3.1 管道安装工程质量控制要点及预防措施 (91)3.2 电气安装工程控制要点及预防措施 (91)3.3 通风空调工程控制要点和预防措施 (92)4. 装饰工程施工质量保证措施 (92)五. 争创“鲁班奖”的创优策划 (92)第十一章保证安全、文明环保生产的技术措施 (94)一. 文明环保与安全施工目标 (94)二. 保证文明安全生产的技术措施 (94)1. 安全施工保证体系 (94)2. 施工现场的安全保证措施 (94)2.1 模板工程安全保证措施 (95)2.2 钢筋工程安全保证措施 (95)2.3 混凝土工程安全保证措施 (95)2.4 脚手架工程安全保证措施 (96)2.5 施工用电安全保证措施 (96)2.6 机械施工安全保证措施 (97)2.7 高处作业安全防范措施 (97)2.8 消防措施 (98)2.9 现场防汛防台措施 (98)2.10 保证现场内外交通安全的管理措施 (98)2.11 基坑施工期间保证道路、管线安全的措施 (99)三. 保证文明施工的技术措施 (99)1. 文明施工环境保护组织体系 (99)2. 保证文明施工的技术措施 (100)2.1 现场设施的标准要求 (100)2.2 工地的环境卫生 (100)2.3 劳务管理制度 (100)2.4 工具间管理 (100)2.5 场容管理 (101)2.6 治安管理 (101)2.7 交通管理 (101)四. 施工节能、环保措施 (102)1. 节约用地、合理安排材料堆场 (102)2. 废弃物的处理 (102)3. 水、电资源的节约 (102)4. 材料的合理使用 (102)5. 减少环境污染,提高环境品质 (102)第十二章总包管理及组织措施 (103)一. 总承包管理体系及项目班子人员构成 (103)1. 总承包管理构架........................................... - 103 -2. 76#地块管理构架 (104)3. 80#地块管理构架 (104)4. 项目经理及项目管理班子成员介绍(详见附录) (104)二. 总承包管理的主要内容 (105)三. 总包管理的重点与针对性措施 (106)四. 总包对专业分包的管理协调 (106)五. 总包对钢结构专业分包的协调配合管理 (107)六. 总包对机电安装专业分包的协调配合管理 (109)1. 对本项目机电安装分包工程的认识 (109)2. 安装工程承包特点 (109)3. 总承包机电管理部对机电工程交叉施工的协调管理 (110)3.1 确定机电交叉施工的协调形式和流程 (110)3.2 机电工程协调管理的范围、重要节点和内容 (110)3.3 总承包机电工程管理控制的保证措施 (113)七. 总包对幕墙专业分包的协调配合管理 (114)八. 总包对精装饰专业分包的协调配合管理 (115)九. 对园林绿化分包的管理 (116)第一篇综合说明第一章工程概况一. 项目概况工程名称:某卷烟厂某牌卷烟专用生产线技术改造项目建设单位:某烟草(集团)公司设计单位:五洲工程设计研究院●拟建的某卷烟厂某牌卷烟专用生产线技术改造项目位于某市杨浦区76#街坊和80#街坊两个地块,为市级重大建设项目。
工程项目财务竣工决算中的转固问题工程项目财务竣工决算中的转固问题 ————以浙江中烟以浙江中烟以浙江中烟““十一五十一五””易地技改项目为例易地技改项目为例2015年10月22日建设单位工程项目竣工财务决算是指由建设单位在项目竣工后编制出能反映建设项目投资效果和财务状况的文件,是核定建设单位新增资产价值的手段和办理交付资产验收和移交的依据。
从财务核算的角度,核定建设单位工程新增资产价值和办理交付资产验收和移交的程序,即账务系统的在建工程转固定资产(简称“转固”)的核算问题。
大型工程项目往往投资数额大、建设周期长、工程覆盖单位多、涉及专业和管理范围广,因此使得结转固定资产工作千头万绪、异常复杂。
本文以浙江中烟“十一五”易地技改项目为例,探讨大型工程项目财务竣工决算中在建工程转固相关实践问题。
一、浙江中烟项目财务竣工决算制度保障浙江中烟项目财务竣工决算制度保障 浙江中烟在大型工程项目开展过程中,严格执行相关制度规定,在财务管理方面,以《基本建设财务管理规定》、《浙江中烟公司工程建设项目财务管理办法》等为准绳,在竣工决算时,严格执行《烟草行业固定资产投资项目竣工验收管理办法》,确保工程项目竣工决算按要求进行。
按照《基本建设财务管理规定》的规定,在建设单位工程项目竣工后,为了便于使新增固定资产得到准确核定,建设单位应尽快对竣工项目进行财务决算。
项目竣工财务决算能够准确反映出工程项目的两个方面,一个是反映出整个建设工程项目的造价与投资结果,另一个是通过以竣工决算结果与预算、概算作对比,反映出投资控制和财务管理的工作成效,以便总结经验,改进工作,提高日后建设工程项目的投资效益。
二、浙江中烟财务决算的转固实践浙江中烟财务决算的转固实践 1.浙江中烟“十一五”一期技改竣工决算总体概况。
浙江中烟杭州卷烟厂“十一五”易地技改项目工程(浙江中烟技改工程共两期,本文探讨主体为一期工程,二期于2013年底启动)于2008年启动建设,2013年11月30日出具财务决算报告。
杭州市2012年重点建设项目名单一、实施项目(共290项)(一)发展平台(15项)1.江东新城配套设施项目2.港城大道一期工程3.临江新城配套设施项目4.杭州九乔国际商贸城5.钱江世纪城配套设施项目6.浙大科技园老和山区块建设项目7.北部软件园8.余杭创新基地(科创区、海创园)配套设施项目9.浙江省科研创新基地建设项目10.国际农业生物技术研发平台11.杭州国家通讯产业园12.上城区都市型工业基地13.杭州创新创业新天地建设发展有限公司创新创业新天地项目14.奥体博览城配套基础设施项目15.白马湖生态创意城及配套设施项目(二)基础设施(61项)16.沿江大道跨运河二通道桥梁及接线工程17.华电杭州下沙天然气热电联产工程18.幸福北路下穿金沙湖隧道工程19.青年路(乐园路—建设一路)工程20.千黄高速公路淳安段21.秋石快速路工程三期(石德立交南—清江路立交)22.东湖快速路(德胜路立交南—外翁线)工程23.机场二期河道改线工程24.建德市寿昌江治理工程25.杭州市抗灾抢险物资储备库(场)26.杭长高速公路延伸线工程(吉鸿路)27.杭新景高速公路寿昌至白沙关建德段工程28.桐庐县钱塘江流域分水江干流(桐庐段)河道综合治理工程29.萧山区围垦外八至外十工段标准海塘工程30.江东大道至机场连接线工程31.浙赣线临浦货场搬迁白鹿塘站建设项目32.萧山03省道杭州绕城高速至临浦段改建工程33.萧山境内有关铁路专用线整合搬迁白鹿塘站工程34.风情大道南伸工程35.03省道萧山东复线新街至瓜沥连接线工程(建设四路东伸)36.杭州萧山机场疏港公路(义南至六工段)工程37.余杭区储运路工程38.余杭区西安路南延工程39.拱康路延伸工程二期40.金昌路(余杭段)工程41.城东新城0901工程42.德胜东路(沪杭高速—文汇路)提升改造工程43.杭州华电半山天然气热电联产项目44.杭州市闲林水库工程45.扩大杭嘉湖南排杭州三堡排涝工程46.临安市昌化溪(昌化段)防洪堤工程47.快速公交建设项目48.彩虹快速路工程(滨江段)49.杭州城市轨道交通一期工程(1号线)50.杭州城市轨道交通一期工程(2号线)51.秋石快速路工程二期52.九堡大桥北接线工程53.杭新景高速公路延伸线(之江大桥)工程54.京杭运河沟通钱塘江第二通道工程55.钱江通道及接线工程56.杭长高速公路杭州段工程57.富春江船闸扩建改造工程58.杭州绕城公路转塘停车场59.九堡大桥南接线工程60.机场高速公路改建工程61.余杭320国道至104国道连接线工程(疏港道路)62.凤起东路工程(三新路—车站南路)63.金昌路工程(巨州路—320国道)64.丽水路工程(石祥路—康桥路)65.杭州东站综合交通枢纽及配套设施项目66.余杭塘路工程(俞家圩路—紫金港路西侧)67.钱江新城穿越运河隧道工程68.沿江公路工程(之江东路—下沙1号路)69.杭行路工程70.杭州市天然气利用工程71.玉皇山南综合整治工程72.梅城大坝除险加固工程73.公交场站建设项目74.220千伏输变电工程75.110千伏输变电工程76.余杭区仁和水厂供水工程(三)转型升级(139项)77.农夫山泉三期工程78.杭州建新浮法玻璃工业有限公司年产870万平方米光伏及LOW-E玻璃深加工项目79.杭州南车城市轨道交通车辆维修组装基地80.杭州默沙东制药有限公司药品生产及包装基地81.望湖宾馆改扩建项目82.百果园科技建设项目83.浙江彭公竹制品市场(二期)84.杭州市山南国际设计创意产业园85.杭州西奥电梯有限公司电、扶梯生产线项目86.杭州良渚大学生汽车产业创业园87.西溪派(商务办公中心)项目88.西子联合电梯部件产业园项目89.杭州鸿雁电器产业园建设项目90.杭州福斯特光伏材料股份有限公司太阳能电池胶膜项目91.颐高圣泓工业设计创意园92.天鸿文化创意产业园93.杭州轨道交通电气设备制造及维修基地建设项目94.浙商财富中心大楼95.中国人寿大厦96.浙江中烟公司杭州卷烟厂易地技术改造项目二期工程97.杭州日报报业集团富阳阳光文化创意大厦98.五福新天地(天虹百货)项目99.汇禾•禧福会项目100.珍珠半岛广场暨中轴溪项目101.华为杭州二期生产基地102.聚光(杭州)有限公司半导体激光在线气体分析仪研发生产基地103.浙江飞鹰莱普特游艇制造有限公司游艇制造基地104.浙江施强制药有限公司男科用药研发生产项目105.浙江龙生汽车部件股份有限公司座椅滑轨生产线扩建项目106.浙江金固年产350万只无内胎高强度钢制滚型车轮项目107.千岛湖红星文化度假村108.万好万家锂离子动力及储能电池生产线项目109.钱江星河国际商业广场110.蓝星(杭州)膜工业有限公司海水淡化技术装备制造基地111.浙江尽心医药有限公司现代医药物流项目112.新兴铸管(浙江)有色股份有限公司电解铜项目113.杭州华日家电有限公司制冷设备生产基地114.运河国际财富大厦115.钱江商城项目116.方家塘综合大楼117.建德市桥东城市客厅综合体118.杭州中策橡胶股份有限公司新安江分公司迁扩建项目119.建德市千岛湖皇冠假日酒店建设项目(塘坞口宾馆)120.长睦新天地商务楼121.新风社区商业综合用房(天城银座)122.百大•西子国际建设项目(庆春广场西侧地块)123.杭州易辰孚特汽车零部件有限公司年产35万台汽车无级变速器CVT项目 124.杭州临安湍口众安氡温泉度假酒店项目125.杭叉股份大叉车制造、试验与检测中心126.中国工商银行股份有限公司浙江分行金融商务楼127.浙江金贝能源科技有限公司晶体硅太阳能电池片和组件生产线项目128.福朗特机电科技有限公司汽车维修设备生产项目129.钱江BLOCK商业用房项目130.丰盛恒泰广场131.象山国际广场132.西溪新天地133.五洲国际购物花园134.凤凰大厦135.陆板桥社区综合用房项目136.中天商务楼137.西联大厦(物美•购物中心)138.杭州嘉里中心139.杭州中大圣马广场140.浙江商会大厦141.英冠•水天城项目142.圣照光电(杭州)有限公司光伏太阳能组件生产项目143.沈阳新松机器人自动化股份有限公司激光项目144.浙江双兔科技有限公司差别化纤维项目145.吉利汽车碰撞中心及研发大楼146.杭州民生药业集团有限公司整体搬迁项目147.阿里巴巴淘宝城148.华东勘察设计院商务综合楼149.地铁1号线闸弄口站上盖物业建设项目(天城广场)150.杭州市居住区发展中心商务楼151.地铁九堡东站综合体152.南星单元E12/13地块商务楼153.杭州格林香料化学有限公司异地搬迁技改项目154.赛诺菲安万特(杭州)制药有限公司医药生产基地155.杭州张小泉集团迁建项目156.杭州力龙液压有限公司高压大流量液压件系列产品制造项目 157.杭州瑞利科技有限公司海洋声学科技产业化项目158.浙江建德建业有机化工有限公司迁建技改项目159.杭州中策橡胶有限公司易地迁(扩)建工程160.浙江传化股份有限公司精细化工项目161.杭州市物流信息交易中心162.杭州永丰大润发超市项目163.浙江亿丰家居建材城(二期)164.石大现代物流中心165.南宋御街•中北创意街区166.富阳商贸城167.“星光大道”商业步行街168.运河商务区169.北城广场170.银泰购物中心综合体171.祐康东润世纪商业地块建设项目172.望江阳光国际广场173.复兴国际商务广场综合体174.杭州国际博览中心175.武林广场地下商城176.金龙集团庆春路商贸综合大楼177.杭州国际大厦改造项目178.华丰商城179.杭州灯塔商贸大楼180.新华广场181.杭州西溪深国投商业中心182.光彩国际中心183.国际•时代广场184.华联钱江•时代广场185.华润•杭州万象城186.亚包中心187.迪尚大厦(汉嘉大厦)188.中国移动杭州分公司综合楼189.中华航空大厦(一统实业)190.杭州万银置业有限公司商务楼191.钱江商务广场(金基房产)192.浙江利有置业有限公司商务楼(大有实业)193.浙江迪凯金宏房地产有限公司商务楼194.杭州华凯房产公司商务楼项目(中信大厦)195.来福士(杭州)房地产有限公司商务楼196.浙江华峰房地产开发有限公司商务楼197.高地有限公司商务楼项目198.华鼎国际大厦199.富阳市东大道城市小客厅综合体200.千岛湖国际商务度假中心201.湖滨商贸旅游特色街区二期改造工程202.西溪天堂(杭州西溪旅游服务中心)203.杭州潇洒休闲运动公园(剪湖项目)204.分水江水利枢纽库区休闲旅游项目(杭州天溪湖休闲旅游度假项目) 205.之江国家旅游度假区极地海洋公园206.阿里巴巴(中国)网络技术有限公司软件生产基地207.杭州海正药用植物有限公司富阳生产基地208.华数数字电视有限公司数字电视产业基地209.杭州海康威视数字技术有限公司视频监控智能系统软件生产基地 210.杭州市高科技企业孵化中心211.杭州经济开发区服务外包人才培训基地212.省大学科技园创业研发大楼213.杭州香江科技有限公司科研及附属用房项目(杭州香江国际大厦) 214.杭州恒生网络技术股份有限公司生产用房项目215.东部国际商务中心(四)城乡统筹(11项)216.建德市白章线(洋溪至大洋段)改建工程217.15省道至02省道连接线(长西线)临安段改建工程218.桐庐县农民置换安置房建设工程219.闲祝线改建工程(余杭段)220.15省道工程二期221.320国道至申嘉湖杭高速德清新市互通连接线工程(余杭段)222.杭州农村历史建筑保护工程223.富阳市大自然农副产品批发市场224.浙江新农都现代农产品物流中心225.闲祝线改建工程(富阳段)226.杭新景高速公路连接线—建德市洋溪大桥及配套工程(五)生态文明(14项)227.千岛湖中心湖区景观飘带工程228.富阳城市河道综合整治工程229.建德市城东污水处理厂二期及配套管网工程230.建德市梅城垃圾填埋场231.千桃园建设项目232.石龙山南侧I期废弃矿山生态环境综合治理工程233.杭州云石三清文化园234.临平污水总泵站工程(一期)235.杭州市清洁直运停车场工程236.市区河道综合整治与保护开发工程237.杭州市城西(蒋村)污水处理厂工程238.西湖综合保护工程239.超山风景区环境综合整治工程240.城区绿化工程(六)社会民生(50项)241.淳安秀水广场242.淳安县职教中心243.杭州桐庐潇洒足球基地244.保障性住房项目245.淳安县社会保障服务中心246.高桥受降中学二并一工程247.新登镇二中248.拱墅区人防指挥所城北文化中心249.临安青山初级中学改扩建项目250.临安市体育文体会展中心251.临安市昌化人民医院整体迁建工程252.勇进中学项目253.上城区行政中心254.公共租赁房建设项目255.桐庐县中医院改扩建工程256.萧山区人才公寓建设项目257.萧山盛和居老年养身公寓项目258.萧山区公共卫生中心迁建项目259.市公安局特警综合训练基地改扩建项目 260.望江地区改造项目261.南宋皇城大遗址保护工程262.杭师大迁建项目263.市奥林匹克体育中心264.市科技馆265.杭州艺苑(市委党校区块)266.杭州杂技剧团改扩建工程267.城北体育公园268.浙江海洋学院萧山科技学院迁建工程 269.京杭运河塘栖段综保工程270.运河市区段综合整治和保护工程271.余杭区民生保障住房工程272.富阳市医疗卫生中心273.富阳市妇保医院二期工程274.建德市工业技校扩建项目275.杭州高级中学钱江新城校区建设项目 276.杭州市妇女医院277.杭州汽车技校扩建项目278.杭州技师学院校区扩建项目279.杭州市江滨职业学校迁建工程280.杭十四中康桥新校区建设项目281.杭州市第三社会福利院282.市农口事业单位整体迁建项目283.杭州市滨江医院284.杭州市下沙医院285.周浦老年公寓(老人福利院)286.萧山国家粮食储备库迁扩建工程287.萧山区看守所、拘留所迁建项目288.余杭区第一人民医院迁建项目289.临安市第四期保障性住房建设项目 290.临安市中心粮食库迁扩建项目。
第1篇一、工程概况本项目为烟草公司旧厂房改造工程,原厂房始建于上世纪80年代,占地面积约10000平方米,建筑面积约8000平方米。
由于原厂房设施老化、功能落后,无法满足现代烟草生产需求,因此决定对其进行拆除改造。
本次拆除工程主要包括以下内容:1. 拆除原厂房主体结构;2. 拆除附属设施,如办公楼、宿舍楼、食堂等;3. 清理场地,为新建厂房做好准备。
二、拆除工程目标1. 确保拆除工程安全、顺利进行;2. 保护环境,减少拆除过程中对周边环境的影响;3. 最大限度地回收利用拆除材料,降低工程成本;4. 确保拆除工程在规定时间内完成。
三、拆除工程组织机构1. 成立拆除工程指挥部,负责全面协调、指挥拆除工程;2. 设立拆除工程现场管理组,负责现场施工管理;3. 设立拆除工程安全监督组,负责现场安全监督;4. 设立拆除工程材料回收组,负责拆除材料的回收利用。
四、拆除工程实施方案1. 拆除工程前期准备(1)编制拆除工程方案,明确拆除范围、进度、方法等;(2)组织施工队伍,进行施工人员培训,确保施工人员具备相应的拆除技能;(3)办理拆除工程相关手续,如施工许可证、环保审批等;(4)对拆除区域进行围挡,设置警示标志,确保周边环境安全。
2. 拆除工程实施(1)拆除原厂房主体结构1)拆除顺序:先拆除楼板、屋面,再拆除墙体、柱子;2)拆除方法:采用机械切割、爆破等方法进行拆除;3)拆除过程中,注意保护地下管线、电缆等设施,避免损坏。
(2)拆除附属设施1)拆除顺序:先拆除办公楼、宿舍楼、食堂等附属设施;2)拆除方法:采用机械切割、爆破等方法进行拆除;3)拆除过程中,注意保护地下管线、电缆等设施,避免损坏。
(3)清理场地1)清理原厂房内残留的垃圾、杂物;2)对拆除后的废墟进行平整,为新建厂房做好准备。
3. 拆除工程后期工作(1)拆除工程验收:拆除工程完成后,组织相关部门进行验收;(2)拆除材料回收:对拆除材料进行分类、整理,回收利用;(3)拆除工程总结:对拆除工程进行总结,总结经验教训,为今后类似工程提供借鉴。
1编制说明
1.1前言
1.1.1公司概况
xxxxxxx有限公司是具有多功能、集团化经营的国有大型建筑安装骨干企业,具有房屋建筑总承包特级资质,拥有一套标准化、规范化、科学化、制度化的管理体系,先后通过了ISO9001质量管理体系、OHSAS18000职业健康安全管理体系以及ISO14000环境管理体系认证。
凭借自身强劲的综合实力,承接了上海环球金融中心、央视新址CCTV大楼、深圳证券交易所、安徽广电新中心、武汉绿地中心等一批“高、大、新、尖”工程,荣获鲁班金像奖/国家优质工程奖达100项。
1.1.2对本工程的承诺
首先感谢浙江中烟工业有限责任公司的信任,使我司能参与杭州卷烟厂易地技术
改造项目二期工程片烟醇化库、辅料库土建施工及总承包服务的竞标。
我司充分认识
到本工程的重要性,若有幸中标,我们将组织优秀的管理团队,集合丰富的资源配置,采取合理的施工组织,应用先进的施工管理经验,为业主建造满意的精品工程。
我们
确信有实力、有能力出色完成本工程招标文件所规定的内容,接受招标文件提出的有
关工程总承包范围、总承包管理要求,积极做好对各专业分包的协和配合工作,严格
落实各项方案和措施,确保本工程进度、质量、安全等各项目标的实现,全面达到业
主要求。
1.1.3技术标编制说明
本施工组织设计对工程的施工准备工作和整个的施工过程,在人力和物力、时间和空间、技术和组织上,做出了一个全面而合理的计划安排。
本施工组织设计从项目机构安排,合理安排施工顺序和进度计划,合理布置施工场地,优化配置和节约使用人力、物力、财力、技术等生产要素,协调各方面的工作,能够保证质量、进度、安全、文明施工,取得良好的经济效益、社会效益和环境效益。
本施工组织设计主要编制对象为招标文件所含杭州卷烟厂易地技术改造项目二期工程片烟醇化库、辅料库土建施工及总承包工程,工程实体设计主要为招标文件所包含工程图纸及施工范围。
1.2编制依据
1.2.1国家规范和标准
1.2.2行业规范和标准
1.2.3施工图集
1.3工程范围
本工程包含8幢片烟醇化库、1幢辅料库、仓储区变电所、自行车棚、围墙、围墙大门及仓储区厂区道路(含绿化)等施工阶段的总承包服务及土建施工,包括土方开挖、弃土外运、土方回填、基坑支护及降排水、桩基工程、地下室、主体建筑及围墙道路等厂区工程的施工。
主要内容有:
➢总承包服务;
➢土建钢筋混凝土框架结构主体;
➢室内外装饰;
➢仓储区道路、排水、围墙、自行车棚等厂区工程;
➢仓储区绿化工程。
1.4施工要求
2工程概况
2.1工程基本概况
2.2工程建筑概况
2.3工程结构概况
2.4机电工程概况2.4.1强电系统
2.4.2弱电系统
2.4.3给排水工程
2.4.4通风及空调工程
2.4.5热力系统
2.4.6消防自控系统
2.5 自然条件
2.5.1 气象条件
工程所在地杭州市属亚热带季风性气候,四季分明,温暖湿润,降水充沛,季节分配比较均匀。
多年平均气温16.5℃, 极端最高气温40.3℃,极端最低气温-9.6℃。
年平均降水量1454.6mm, 年最大降水量2354.6mm ,年最小降雨量954.6mm 。
降雨主要集中在3~9 月,其中6 月最多,平均为230mm, 多年平均相对湿度80~82%;全年平均日照1899.9
小时。
夏季盛行南-西南风,年平均风速1.3-2.4m/s ,冬季盛行西北风,全年主导风向以西南风和西北风为主,其频率分为10%~25%,全年0~3.0m/s ,风速所见比例为92.4%。
7~9 月份易受台风影响。
2.5.2地质条件
本工程场地位于杭州市西郊,转塘镇良户村及回龙村内,东侧为良浮路,北侧为河山路。
场地现状为空地,局部为一期建设时挖出的填土堆积,部分地段被当地居民种植有经济作物。
场地地貌类型为杭州河口相冲海积平原与滨海湖沼相平原接触地带,本次勘察区域多属于滨海湖沼相平原沉积。
根据野外勘探结果,结合室内土工试验,地基土依其沉积年代、成因类别和强度特征可分为4个工程地质层,细分为18个工程地质亚层,现将各岩土层的岩性特征自上而下描述如下:
2.5.3水文条件
存在于本工程场地浅部地层的地下水性质属松散孔隙型潜水,主要分布在1层填土、2层粉性土和3淤泥质土中,1层填土、2层砂质粉土透水性较强,地下水水位埋深一般较浅,局部堆填杂填土高的区域埋深较大。
详勘期间在勘探孔内测得地下水位埋深在现地表下0.10~8.20m,相当于85国家高程(复测)的4.65~9.54m之间。
该层潜水主要受大气降水及地下同层侧向径流的补给,以竖向蒸发及侧向径流方式排泄,其水位随季节性变化明显。
据区域水文地质资料,年均变化幅度值约1.00~2.00m。
本
场地地下水在现状条件下,按II类腐蚀环境,弱透水层的地下水(B类)考虑,在现状条件下,对混凝土具有微腐蚀性。
在长期浸水及干湿交替条件下对钢筋混凝土结构中的钢筋具有微腐蚀性。
承压水主要赋存于场地中下部的8-1-2层砾砂、8-2-2层粉砂、8-3-1层砾砂和8-3-3层圆砾中,属微承压水,补给来源少,对工程建设影响微弱。
2.6基坑围护概况
2.6.1基坑概况
基坑开挖区域为已建成联合工房的东北侧(4号库房)。
地下室底板底标高-
6.800m~-
7.000m,地下室承台底标高-7.400m~-
8.400m。
3、本工程设一层地下室,基坑
大面积挖深5.35m~6.90m。
整个基坑开挖面积约1800m 2 ,基坑周长190m,基坑安
全等级为二级。
本场地辅料库和仓储区变配电所区域含一层地下室,地下室底板埋深约6.0m。
详
勘期间在本区域(辅料库和仓储区变配电所区域)勘探孔内测得地下水位埋深在现地
表下0.80~8.20m,相当于85国家高程的5.49~8.42m之间。
地下室基坑在开挖深度
范围内,坑壁土体为1层填土、2层粉质粘土、粘质粉土及砂质粉土,坑底土为3层淤泥质土。
根据本场地周边环境条件,为维护基坑自身安全,防止基坑开挖过程中对周
边道路及坑内工程桩造成不利影响,对于地下室基坑开挖均需采取必要的支护措施,
以确保工程安全。
若施工工序条件允许时,建议采用复合土钉结合放坡及被动土加固
等综合方式进行开挖支护,当施工工序条件难以满足时,则应采用桩加支撑并结合水
泥搅拌桩止水方案进行支护。
基坑围护所需岩土参数见附表1。
为防止基坑开挖过程中,对周边现有道路、地下管线及坑内工程桩产生不利影响,基坑开挖时应做好对邻近道路和基坑壁的位移监测工作,做到信息化施工。
2.6.2 基坑支护形式
2.7 场地状况和周边路况
何山路
良浮路
科海路 狮闻线
工程
所在
位置。
