铁路线路防护栅栏图 通线(2008)8001
- 格式:doc
- 大小:8.14 MB
- 文档页数:19


目录1.编制依据 ..............................................................................................- 3 -2.工程概况 ..............................................................................................- 3 -3.防护栅栏设计情况及主要工程量 ..........................................................- 3 -4.小型构件预制工期计划 ........................................................................- 4 -5.施工总体安排.......................................................................................- 4 -5.1.预制场地建设...................................................................................................- 4 -5.1.1生活区建设..................................................................................................................- 4 -5.1.2.生产区建设 .................................................................................................................- 4 -5.2 施工准备 ..........................................................................................................- 5 -5.2.1施工劳动力组织 ..........................................................................................................- 5 -5.3 劳动力计划及人员安排.....................................................................................- 6 -5.4 材料计划 ..........................................................................................................- 7 -5.4.1模板 ............................................................................................................................- 7 -5.4.2主要机械设备 ..............................................................................................................- 7 -6.施工工艺流程及质量控制要点 .............................................................- 8 -6.1 预制件施工 ......................................................................................................- 8 -6.1.1钢筋工程 .....................................................................................................................- 8 -6.1.2模板施工 .....................................................................................................................- 9 -6.1.3混凝土工程.................................................................................................................- 10 -6.2 安装施工 .........................................................................................................- 11 -6.2.1材料要求及准备 .........................................................................................................- 11 -6.2.2施工技术准备 .............................................................................................................- 12 -6.2.3线路封闭技术要求及方法 ...........................................................................................- 13 -6.2.4施工的质量控制 .........................................................................................................- 13 -7.质量保证措施......................................................................................- 14 -7.1.质量目标 .........................................................................................................- 14 -7.2.质量管理机构..................................................................................................- 14 -7.3.质量保证体系及措施 .......................................................................................- 15 -7.3.1质量保证体系 .............................................................................................................- 15 -7.3.2保证工程质量的措施 ..................................................................................................- 17 -8.安全保证措施......................................................................................- 18 -8.1.安全目标 .........................................................................................................- 18 -8.2.安全保证体系..................................................................................................- 19 -8.2.1安全组织机构 .............................................................................................................- 19 -安全管理组织框图...............................................................................................................- 19 -8.2.2安全生产保证措施......................................................................................................- 19 -9.环境保护措施......................................................................................- 22 -9.1 方针和目标 .....................................................................................................- 22 -9.2 保证体系 .........................................................................................................- 22 -9.2.1管理机构 ....................................................................................................................- 23 -9.2.2主要职责 ....................................................................................................................- 23 -9.3 施工环境保护措施...........................................................................................- 24 -9.3.1维护自然生态环境的措施 ...........................................................................................- 24 -9.3.2生活区环境保护措施 ..................................................................................................- 24 -9.3.3完工清场的环境保护措施 ...........................................................................................- 24 -9.3.4防治施工噪声污染的措施 ...........................................................................................- 25 -9.3.5防治水环境污染的措施...............................................................................................- 25 -10 文明施工保护措施.............................................................................- 25 -10.1 文明施工保护目标.........................................................................................- 25 -10.2 文明施工保证体系.........................................................................................- 25 -10.3 文明施工保证措施.........................................................................................- 26 -10.3.1 施工现场管理措施....................................................................................................- 26 -10.3.2 预制场保证措施 .......................................................................................................- 27 -新建杭州至长沙铁路客运专线 HCJX-3 标段防护栅栏施工方案防护栅栏施工方案1.编制依据1)铁路线路防护栅栏施工设计图[通线(2011)8001];2)新建铁路杭州至长沙铁路客运专线路基设计工点图;3)《高速铁路路基工程施工质量验收标准》[TB10751-2010];4)《高速铁路路基工程施工技术指南》;5)新建杭州至长沙铁路客运专线(江西段)工程站前施工 HKJX-3 标实施性施工组织设计;6)设计单位相关施工技术要求、设计交底等相关文件;7)本公司所拥有的施工经验、设备资源、技术力量等。

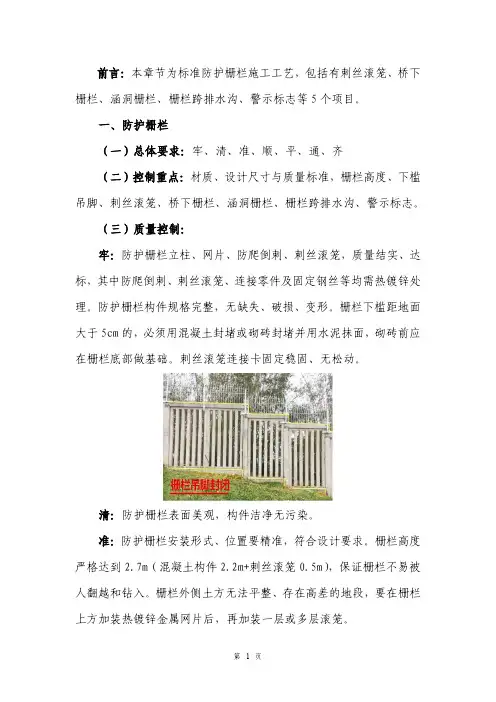

前言:本章节为标准防护栅栏施工工艺,包括有刺丝滚笼、桥下栅栏、涵洞栅栏、栅栏跨排水沟、警示标志等5个项目。
一、防护栅栏(一)总体要求:牢、清、准、顺、平、通、齐(二)控制重点:材质、设计尺寸与质量标准,栅栏高度、下槛吊脚、刺丝滚笼、桥下栅栏、涵洞栅栏、栅栏跨排水沟、警示标志。
(三)质量控制:牢:防护栅栏立柱、网片、防爬倒刺、刺丝滚笼,质量结实、达标,其中防爬倒刺、刺丝滚笼、连接零件及固定钢丝等均需热镀锌处理。
防护栅栏构件规格完整,无缺失、破损、变形。
栅栏下槛距地面大于5cm的,必须用混凝土封堵或砌砖封堵并用水泥抹面,砌砖前应在栅栏底部做基础。
刺丝滚笼连接卡固定稳固、无松动。
清:防护栅栏表面美观,构件洁净无污染。
准:防护栅栏安装形式、位置要精准,符合设计要求。
栅栏高度严格达到2.7m(混凝土构件2.2m+刺丝滚笼0.5m),保证栅栏不易被人翻越和钻入。
栅栏外侧土方无法平整、存在高差的地段,要在栅栏上方加装热镀锌金属网片后,再加装一层或多层滚笼。
刺丝滚笼采用刀片刺丝绕圈后相临两圈每隔120°用刺丝连接卡固定,张开后形成蛇腹网状;闭合时刺绳圈径为50cm,张开后的交叉圈安装间距为20cm,直径不小于45cm。
刺丝滚笼每卷覆盖长度6m。
针对3米以下桥墩封闭采用《铁路线路防护栅栏》(通线〔2012〕8001)标准,2.2米混凝土防护站+0.5米刺丝滚笼。
针对3米以上旱桥封闭采用《铁路线路防护栅栏》(通线〔2012〕8002)标准,城镇等人口密集地段,采用1.8米高的混凝土立柱+金属网片防护栅栏,人口稀少边远地区,采用1.5米高的混凝土立柱+刺绳。
涵洞地段的防护栅栏应封闭至翼墙端部,并包围翼墙锥体坡脚,保证有效防护高度达3米。
防护栅栏应从涵顶通过,对部分路段涵洞顶部紧靠路基电缆沟,无法埋设立柱安装栅。
栅栏跨越水沟采用混凝土箅子或12厘钢筋护网封闭,金属网片封闭,间隙不大于6cm。
顺:栅栏两侧地面平直,栅栏外侧2m范围内地面土方进行压实平整。

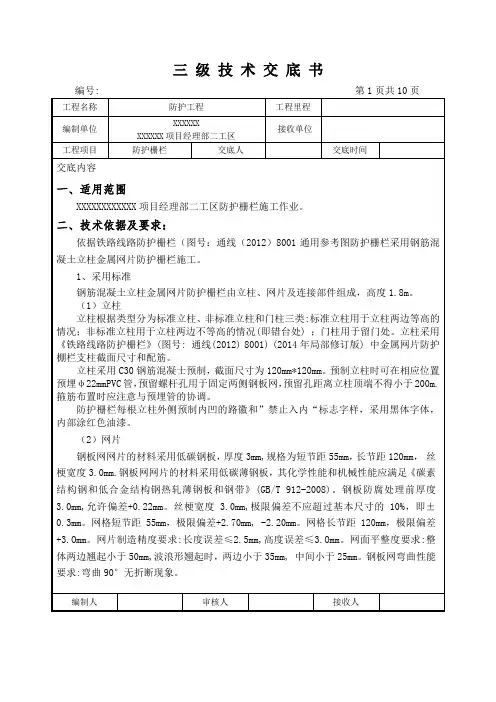

三级技术交底书编号: 第4页共10页工程名称桥梁工程工程里程编制单位XXXXXXXXXXXX项目经理部二工区接收单位工程项目防护栅栏交底人交底时间交底内容二、防护栅栏线路封闭方法1、防护栅栏安装需做到“严、直、齐、美”线路封闭严实,不留有间隙;沿线路方向顺直,不忽远忽近;防护栅栏顶端与下端纵向过渡平滑整齐,不忽高忽低;要求整体效果美观,避免给人零乱感觉,安装应清理场地,下槛下部地面应平整、夯实,保证两侧排水不受影响。
栅栏底距离地面高度严禁大于10cm。
不满足时,必须进行回填处理。
当防护栅栏设置位置为坡地或栅栏两侧地面存在高差时,应采取措施,保证栅栏达到有效防护高度。
2、桥头封闭防护栅栏设置于用地界内0.5m处时,应从桥台下包围锥体封闭线路;钢筋混凝土立柱金属网片防护栅栏设置于路肩上时可连接至桥头栏杆处。
3、矮墩旱桥地段封闭早桥墩身露出地面高度(地面至墩顶U型槽底)≤3m的矮墩地段,线路两侧应设置防护栅栏,棚栏形式应与相邻路基地段相同,并应与相邻路基两侧防护栅栏顺接,沿线路纵向设置于用地界内0.5m处,直至墩身露出地面高度>3m时于桥下横向封闭。
4、涵洞封闭防护栅栏应从涵顶通过,放线时应先满足涵顶宽度要求,使涵顶防护栅栏距涵洞两侧等距,两侧应保持相同角度。
编制人审核人接收人编号: 第5页共10页工程名称桥梁工程工程里程编制单位XXXXXXXXXXXX项目经理部二工区接收单位工程项目防护栅栏交底人交底时间交底内容5、排水沟封闭防护棚栏跨越水沟等设施时,下部应采用混凝土篦子或钢板网等封闭网封闭,封闭网间隙不得大于10cm,并应根据排水流量等进行设计,设计时应考虑防止杂草等物可能堵塞封闭网等因素。
6、其他封闭放线遇到建筑物、铁路设备及用地界宽度发生变化等情况时,应采用直角拐弯形式封闭,建筑物、设备等应根据实际情况选择放入防护栅栏以内或者以外,车站、货场、正线与支线交汇物、等处防护拥栏应保证开口位置距封闭处200m以上。
防护栅栏安装施工方案一、编制依据、原则(一)、编制依据(1)国家、铁道部和地方政府(省、直辖市)有关政策、法规、条例和规定;(2)国家和铁道部现行设计规范、施工指南、验收标准;(3)《铁路线路防护栅栏管理办法》(铁运函[2007]517号);(4)《南昌铁路局营业线施工及安全管理细则》(南铁运发[2012]610);(5)《关于印发〈南昌铁路局线路防护栅栏管理办法〉的通知》(南铁公安发[2011]178号);(6)《关于加强高铁栅栏门(作业通道)管理的通知》(南铁公安函[2011]364号);(7)《关于重新明确线路防护栅栏设置标准的通知》(南铁工务函[2012]397号);(8)《关于重新印发〈南昌铁路局高铁栅栏门管理办法〉的通知》(南铁工务发[2012]273号);(9)铁路线路防护栅栏通用图(通线〔2012〕8001及其2014年局部修订版、通线〔2012〕8002);(10)现场调查资料。
(二)、编制原则1、最大限度地减少对铁路运营干扰的原则。
2、当施工与铁路行车安全发生矛盾时,遵循“安全第一”的原则,服从铁路行车的需要;严格执行“行车不施工,施工不行车”、确保行车、人身和施工安全的原则。
3、临近营业线施工严格执行现场防护员和临近既有线隔离等专项防护原则。
4、施工前对有关人员进行岗前培训,掌握技术要点及安全注意事项,确保施工万无一失,严格按照施工方案进行施工的原则。
5、严格执行“安全生产、持证上岗”的原则,参建人员须经安全教育培训,考试合格后,方准上岗的原则。
二、工程概况1、工程简介新建厦门前场铁路大型货场工程位于厦门市集美区,紧临新建厦深铁路前场I场,位于前场I场北侧,与前场I场呈横列式排列。
根据规划,货场分二期施工,目前施工的是货场一期工程,施工起止里程为JXK0+000~JXK6+100(厦深线施工里程为D1K252+600~D1K259+593.538),货场通过在前场I场插入联1线31#单开道岔与前场I场接轨,货左联络线在东孚车站插入404#道岔与既有鹰厦右线接轨、货右联络线在东孚车站插入302#道岔与既有鹰厦左线接轨。
