铁路路基防护栅栏安装技术交底
- 格式:docx
- 大小:203.27 KB
- 文档页数:9
一、交底目的为确保防护栅栏施工过程中的安全,预防事故发生,特进行安全技术交底,要求所有施工人员认真学习和遵守。
二、适用范围本交底适用于所有防护栅栏的施工、安装和维护工作。
三、施工前准备1. 人员准备:施工人员必须经过专业培训,熟悉防护栅栏的施工工艺和安全操作规程。
2. 材料准备:确保所有材料符合国家标准,且在有效期内。
3. 工具准备:准备齐全的施工工具,并检查其完好性。
四、安全技术要求1. 现场安全防护:- 施工现场应设置明显的警示标志,并配备安全防护设施,如防护网、警示灯等。
- 高处作业时,施工人员必须佩戴安全帽、安全带等防护用品。
- 严禁在施工现场吸烟、饮酒。
2. 施工操作安全:- 钢筋混凝土栅栏施工时,应确保模板支撑牢固,防止坍塌。
- 钢筋绑扎、焊接时,注意防止烫伤和触电。
- 防护栅栏安装过程中,注意调整栏片、立柱等构件的垂直度和水平度。
3. 运输安全:- 运输材料时,应确保材料固定牢固,防止在运输过程中发生意外。
- 运输车辆应配备灭火器等消防设施。
4. 设备安全:- 施工过程中,应定期检查机械设备,确保其正常运行。
- 机械设备操作人员必须持证上岗,严格遵守操作规程。
五、应急处置1. 高处坠落:施工人员应佩戴安全带,并确保安全带正确使用。
2. 触电:施工人员应遵守电气安全规程,防止触电事故发生。
3. 物体打击:施工现场应设置安全防护网,防止物体坠落伤人。
六、交底记录1. 交底人:________2. 接交人:________3. 日期:________七、注意事项1. 施工人员应严格遵守安全技术交底内容,确保施工安全。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门。
3. 施工结束后,应进行全面检查,确保施工质量符合要求。
八、附则本安全技术交底模板适用于所有防护栅栏施工项目,如有特殊情况,可根据实际情况进行调整。
路基防护栅栏施工技术交底1. 概述路基防护栅栏是用于路面边缘的防护措施,主要用于保护行人、车辆和路面的安全。
其设计和使用在各种道路项目中趋于普及。
本文档旨在介绍路基防护栅栏的施工技术,以确保施工符合安全规范和工程质量要求。
2. 材料2.1. 路基防护栅栏路基防护栅栏通常由金属和木材制成。
其中,金属防护栏杆是最常用的材料,在强度和防撞性能方面表现出色,木材材质则更加环保。
2.2. 固定件路基防护栅栏需要使用固定件来固定,通常使用的固定件有木杆带和U型卡扣子等。
2.3. 工具施工过程中需要使用锤子、电锯、螺丝刀、电动钻等工具。
3. 施工流程3.1. 准备工作在施工前,需要检查施工现场环境和施工图纸,并设置标志牌来警示施工区域,确保施工安全。
同时,还需要对施工工具和材料进行检查和清理,确保所有工具和材料都处于良好的工作状态。
3.2. 安装路基防护栅栏安装路基防护栅栏时,需要按照施工图纸做好定位和布置工作。
首先,用电动钻修整道路边缘,并且将固定件固定到地面。
然后将防护栏杆根据要求安装到固定件上,并使用螺丝拧紧。
3.3. 调整防护栏杆位置安装好防护栏杆之后,需要对其进行调整,确保其水平和垂直方向的正确性。
如果防护栏杆角度不合适,需要用锤子轻敲栅杆底部,进行调整并测定其高度。
4. 安全注意事项施工过程中必须注意施工现场的安全问题,切勿影响交通。
同时,还要保护施工人员的工作安全,防止发生意外事故。
5. 总结路基防护栅栏的施工需要严格遵循安全规范和工程质量要求。
本文档简单介绍了施工流程和材料要求,并提供了相关安全提示。
通过正确施工,可确保防护栏的功能发挥作用,保护行人和车辆的安全。
技术交底记录表注:此表写不下可用附页。
技术交底记录(附页1)技术交底记录(附页2)2.0mm;内部钢丝采用HPB235Φ4.0mm高线钢丝冷拔加工,规格上抛网70mm*150mm(Φ4.0mm)。
三、立柱基础一般土质地段,地基承载力≥100kPa,防护栅栏立柱基础采用80*60*90cm。
埋入立柱时,应严格控制好位置,定位后,用C25混凝土浇注,并保证立柱横向不移位,竖向要垂直,待基础混凝土强度到达强度70%后方可撤除支撑。
技术交底记录(附页3)四、钢筋混凝土防护栅栏施工工艺及技术规定1.施工工艺防护栅栏施工工艺图.2.技术规定及注意事项脱模时混凝土强度不得低于设计强度旳70%;出厂时,混凝土强度不得低于设计强度旳80%。
立柱及门柱截面边长误差≤2.5mm,高度误差≤10mm,立柱中预留孔位误差≤2.0mm。
牛脚支撑及其上块状卡销旳位置及尺寸误差≤3.0mm。
上槛、下槛、栏片和柱帽旳各部分尺寸误差均应≤2.0mm。
技术交底操作人员签名单技术交底记录(附页4)技术交底记录(附页5)技术交底记录(附页6)6.线路封闭措施桥头封闭:对易攀爬进入墩顶旳桥梁,在高度低于3m旳矮墩处应设栅栏封闭。
防护栅栏构造与路基地段相似;桥头两端按包绕桥台全封闭。
涵洞封闭:对于路堑式涵洞、低矮(净空<2.0m)旳涵洞原则上采用栅栏上绕涵洞全封闭;防护栅栏应从涵顶通过,放线时应先满足涵顶宽度规定,使涵顶防护栅栏距涵洞两侧等距,两侧应保持相似角度。
对于净空>2.0m填土高度>2.5m旳,由涵洞顶帽下缘至防护栅栏立柱间用钢筋混凝土加高翼墙,保证防护高度到达2.7m以上,宽度为18cm,详见“防护栅栏涵洞封闭参照图”。
见下图。
排水沟封闭:防护栅栏跨越水沟等设施时,下部应设篦子封闭,详见“防护栅栏跨越水沟安装示意图。
”技术交底记录(附页7)技术交底记录(附页8)。

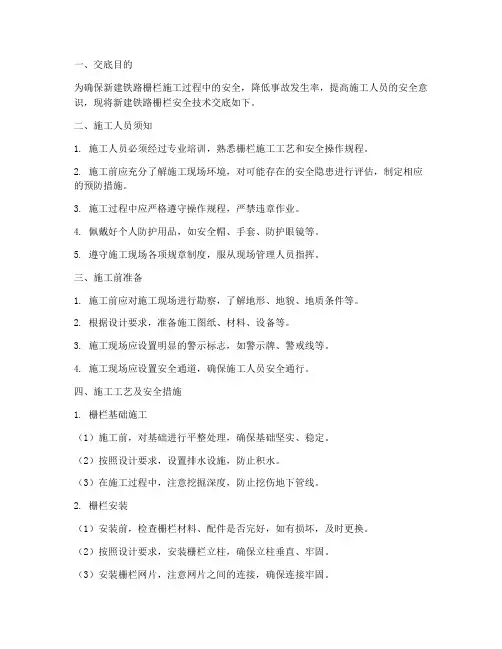

防护栅栏安装技术交底1. 前言防护栅栏的安装是许多场所的必需品,往往关系到人们的生命安全和财产安全。
因此,在进行防护栅栏的安装时,必须要仔细、认真、负责任的进行交底。
本文将详细介绍防护栅栏的安装技术交底,希望对读者有所帮助。
2. 安装前准备在安装防护栅栏之前,必须要做好相关的安全准备工作。
以下是一些必要的安全准备:2.1 立起警示牌在安装现场的周围,必须要立起警示牌,提醒过往行人和车辆注意安全,避免人员进入危险区域。
2.2 清理安装现场在安装防护栅栏之前,必须要将安装现场进行清理。
清理现场主要是为了确保工作区域干净整洁,避免工作过程中遇到一些危险因素。
2.3 确定安装方式在安装防护栅栏之前,必须要确定防护栅栏的安装方式和位置。
根据现场的情况,需要对防护栅栏的高度、长度、宽度等进行评估,以确保栅栏的安装符合国家标准要求。
3. 安装步骤3.1 定位在进行安装时,应先确定防护栅栏的长度和宽度,以及栅栏的位置。
3.2 固定立柱一般情况下,防护栅栏的固定立柱的间距在2-3m之间。
在固定立柱时,应先用土壤进行填充,然后在土壤上使用锤子或其他工具进行敲打,确保立柱的稳定性。
3.3 连接栅栏安装完立柱之后,就可以将栅栏固定在立柱上。
在连接栅栏时,应使用专用的连接器进行连接,并确保连接牢固、稳定。
3.4 检查在完成栅栏的连接之后,需要对栅栏进行检查,以确保栅栏的质量和稳定性。
检查过程主要是对立柱和栅栏的连接处进行检查,以确保连接牢固稳定,以及栅栏的高度和长度是否符合要求。
3.5 安装防护栅栏门在完成防护栅栏的安装之后,还需要安装栅栏门。
栅栏门的安装需要注意以下几点:•确保栅栏门的高度和长度符合国家标准;•栅栏门的固定方式应该与防护栅栏相同,即采用立柱固定方式;•安装栅栏门时,应使用专用的连接器进行连接,并确保门的连接牢固稳定。
4. 安全注意事项在进行防护栅栏的安装过程中,需要注意一些安全问题。
以下是一些必须注意的安全问题:4.1 人员安全在进行防护栅栏的安装时,必须要注意人员的安全。

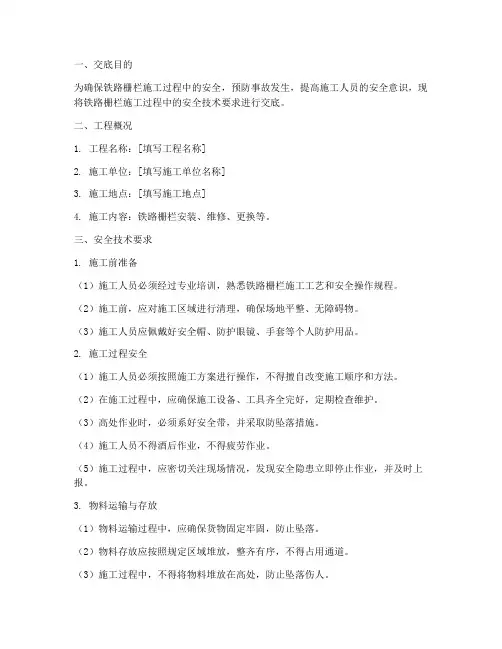

一、交底目的为确保铁路栅栏施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将铁路栅栏施工过程中的安全技术要求进行交底。
二、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 施工地点:[填写施工地点]4. 施工内容:铁路栅栏安装、维修、更换等。
三、安全技术要求1. 施工前准备(1)施工人员必须经过专业培训,熟悉铁路栅栏施工工艺和安全操作规程。
(2)施工前,应对施工区域进行清理,确保场地平整、无障碍物。
(3)施工人员应佩戴好安全帽、防护眼镜、手套等个人防护用品。
2. 施工过程安全(1)施工人员必须按照施工方案进行操作,不得擅自改变施工顺序和方法。
(2)在施工过程中,应确保施工设备、工具齐全完好,定期检查维护。
(3)高处作业时,必须系好安全带,并采取防坠落措施。
(4)施工人员不得酒后作业,不得疲劳作业。
(5)施工过程中,应密切关注现场情况,发现安全隐患立即停止作业,并及时上报。
3. 物料运输与存放(1)物料运输过程中,应确保货物固定牢固,防止坠落。
(2)物料存放应按照规定区域堆放,整齐有序,不得占用通道。
(3)施工过程中,不得将物料堆放在高处,防止坠落伤人。
4. 交叉作业安全(1)施工过程中,若与其他工种交叉作业,应保持安全距离,防止碰撞。
(2)交叉作业时,应设置明显的警示标志,提醒他人注意安全。
(3)交叉作业时,应加强沟通协调,确保施工顺利进行。
四、应急处理1. 施工过程中,如发生安全事故,应立即停止作业,并及时上报。
2. 事故发生后,应立即组织人员进行现场救援,并采取必要措施防止事故扩大。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
五、交底人及接受人1. 交底人:[填写交底人姓名及职务]2. 接受人:[填写接受人姓名及职务]3. 交底日期:[填写交底日期]六、注意事项1. 施工人员应认真学习本安全技术交底,确保掌握安全操作规程。
2. 施工过程中,应严格遵守各项安全规定,提高安全意识。
防护栅栏施工技术交底
六、防护栅栏安装工艺及技术要求
6.1 安装工艺
6.2 安装技术要求
6.2.1 立柱、上槛、下槛及柱帽,运输中应有保护措施,可与其间夹草席、稻草、锯末或其他缓冲防震材料,竖向堆码层数不超过五层,高度不超过60cm。
6.2.2 防护栅栏安装时,应先将立柱定位固定,待浇筑的混凝土基础强度达到设计的80%以上后,在安装下槛、栏片、上槛及柱帽,安装后上、下槛与栏片的间隙应采用C30细料混凝土或M30水泥砂浆灌满形成牢固整体,固定后不得出现栏片晃动现象。
6.2.3 所有连接螺栓均采用防盗设计,有螺杆、螺帽、防盗垫圈组成,安装及拆卸需有专门工具,根据不同连接点的厚度,选用图集中不同尺寸的防盗螺栓,螺帽拧紧固定后螺栓头部采用焊机现场电焊固定,防止螺帽松动。
防护栅栏安装技术交底技术交底书编号: 工程名称路基工程施工单位中铁七局瓦五铁路项目部分项工程名称防护栅栏预制及安装施工部位DK34+800-DK53+000线路两侧交底内容:防护栅栏、预制构件技术要求一、区间防护栅栏采用钢筋混凝土立柱金属网片防护栅栏钢筋混凝土立柱金属网片防护栅栏由立柱、网片及连接部件组成,高度1.8m。
1.立柱立柱采用C30钢筋混凝土预制,截面尺寸分120mm*120mm,高度2.2m。
预制立柱时,于顶部中间位置预留42mm*42mm方孔,深度150mm,现场安装时插入带连接板并封口的HPB235方管,并用封水材料填充缝隙。
方管规格40mm*40mm,厚度2.5mm矩管插入端长度150mm,外露部分向外折角30°,垂直高度300mm。
在立柱相应位置预留三个Φ10mm圆孔,安装时通过螺杆固定两侧连接板。
2.网片金属网片采用HBP235矩管边框,规格30mm*50mm,矩管厚度2.0mm;内部网丝采用HPB235Φ6.5mm高线钢丝冷拔加工,规格75*150mm(Φ4.0mm),上部向外折角30°,垂直高度300mm。
3.连接板于螺栓立柱连接板、网片连接板采用90°折角钢板,厚度4.0mm。
螺栓采用防盗设计,由螺杆、螺帽、防盗垫圈组成,安装及拆卸需有专门工具,根据不同连接点的厚度,选用图集中不同尺寸的防盗螺栓。
连接板与螺栓均采用HPB235钢,并镀锌处理,镀锌量270g/㎡。
4.基础1.8m高防护栅栏基础采用600mm*600mm*700mm(根据地质条件,在保证防护栅栏稳定的前提下合理加大或者减小)。
为保证防护栅栏牢固、稳定,防护栅栏立柱每隔4根第5根灌注混凝土基础,高0.5m,壁厚0.15m,并高出地面0.05m。
埋入立柱时,应严格控制好位置,定位后,用C20混凝土浇注,并保证立柱横向不移位,竖向要垂直,待基础混凝土强度达到设计强度70%后方可撤去支撑。
技术交底记录表工程名称DK122+500.00~DK135+210.00路基段铁路线路防护栅栏工程分部(分项)工程线路防护栅栏交底项目预制、运输、安装图纸名称、图号通线(2012)8001交底人接底人质量负责人:安全负责人:领工员:操作者:审核人批准人日期注:此表写不下可用附页。
铁路线路防护栅栏施工技术交底一施工范围:DK122+500.00~DK135+210.00之间六段路基,铁路防护线路栅栏工程,全长约8500米。
二采用的规范标准《铁路混凝土工程施工技术指南》、《高速铁路路基工程施工技术规程》。
三本段防护栅栏的类型设计时速200公里以上的铁路,采用2.2米高度钢筋混凝土防护栅栏加0.5米的刺丝滚笼,防护栅栏应设置在用地界以内0.5米处。
四施工准备4.1 原土地坪隧道临建场地设置防护栅栏预制场。
预制场地采用混凝土硬化,保证场地平整。
4.2 制作防护栅栏立柱、上槛、下槛、栏片及柱帽模板。
模板应具有足够大的强度、刚度和稳定性,为保证构件各部位形状、尺寸及预埋件的准确定位及外观光滑美观,应采用钢模。
五钢筋混凝土防护栅栏构造钢筋混凝土栅栏由基础、立柱、上槛、下槛、栏片、柱帽、刺丝滚笼构件组成,现场拼装。
每单元(相邻两立柱中心距离)长度分为3.0m和1.59m、1.15m 三种。
0°<地面坡度<6°时,按3m一单元;6°<地面坡度<12°时,按1.59m 一单元;12°<地面坡度<36°时,按1.15m一单元;各构件采用C30钢筋混凝土预制,主筋采用HRB335,箍筋及构造筋采用HPB300;适用于地面沿设置方向纵坡小于36°地段。
1.立柱:截面尺寸为180mm×180mm,两侧设置100mm长牛腿支撑,以便搭接下槛。
在设置防护栅栏的起点、终点或其他建筑物连接时,单侧设牛角支撑。
牛腿支撑处设凸榫,以便卡住下槛。
凸榫截面尺寸为50mm×50mm,高度为130mm。
防护栅栏安装施工技术交底项目名称中铁四局二公司涪秀二线铁路工程项目经理部二分部共7页交底编号工程名称改建铁路重庆至怀化线涪陵至梅江段设计文件图号施工部位防护栅栏安装交底日期2019年6月3日技术交底内容:1 技术交底范围本交底适用于涪秀二线站前1标铁路路线防护栅栏施工。
2 质量标准(1)防护栅栏立柱应按设计要求位置、深度埋设。
(2)防护栅栏应在基础混凝土强度达到设计的80%以上后安装,安装应牢固。
(3)防护栅栏立柱、上槛、下槛、栏片、柱帽、刺丝滚笼、连接矩管及螺栓等原材料的品种、规格、质量应符合设计要求。
混凝土制品表面应光滑平整,不应有麻面,掉皮。
(4)预制防护栅栏立柱、上槛、下槛、栏片、柱帽混凝土强度应满足设计要求。
(5)防护栅栏高度应符合设计要求,栅栏下槛底面距地面距离不应大于设计。
3技术措施既有铁路改建工程一般条件下,应采用与新建铁路工程相同形式的防护栅栏,且应设置在用地界以内处:改建困难条件下,可设在路肩上,并采用高度的钢筋混凝土立柱金属网片防护栅栏,其设置位置应满足倾倒后不侵入界限及避车要求。
钢筋砼防护栅栏由立柱、上槛、下槛、栏片、柱帽构件组成,采用预制厂集中预制,现场拼装的方法进行施工。
每单元(相邻两立柱中间距离)长度分别为、、三种。
地面纵坡小于6º地段,防护栅栏单元长度3m;6º~12º地段,防护栅栏单元长度;12º~36º斜坡地段,防护栅栏单元长度;各构件均采用C30钢筋砼预制。
⑴立柱立柱截面尺寸为180mm*180mm,两侧设置100mm长牛腿支撑,以便搭接下槛。
防护栅栏的起点、终点或与其它建筑物连接时,单侧设牛腿支撑。
⑵上槛及下槛上槛高125mm、宽180mm,分端部及中部两种形式,分别用于防护栅栏起终点线路方向顺直,不忽远忽近;防护栅栏顶端与下端纵向过渡平滑整齐,不忽高忽低,要求整体效果美观,避免给人凌乱感觉。
安装前应清理场地,下槛下部地面应平整、夯实,保证两侧排水不受影响。
防护栅栏施工技术交底技术交底内容及要求:一、设计要求1.1、根据要求我标段内所有防护栅栏均按照《铁路线路防护栅栏(2012)8001]》进行预制。
[ 通线1.2防护栅栏应设置在用地界以内0.5m处(具体情况可根据现场实际情况进行微调,达到线性美观“严、直、齐、美”),采用钢筋混凝土防护栅栏。
1.3、根据施工图规定我标段符合设计时速为200公里及以上的规定,因此栅栏高度为 2.2 米高度钢筋混凝土防护栅栏加二、路基防护栅栏0.5m刺丝滚笼。
钢筋混凝土栅栏由立柱、上槛、下槛、栏片、柱帽构件组成,现场拼装。
每单元(相邻两立柱中心距离)长度分3m、1.59m、1.15m 三种。
各构件采用C30 细石混凝土预制,地面纵向坡度小于6°地段,防护栅栏单元长度为3m,6°-12°地段防护栅栏单元长度1.15m。
2.1立柱:立柱截面尺寸为1.59m,12°-36°斜坡地段防护栅栏单元长度为180*180mm,两侧设置10cm长牛腿支撑,以便搭接下槛。
防护栅栏的起点、终点或与其他建筑物搭接时,单侧设牛腿支撑。
2.2上槛及下槛:上槛高125mm 宽180mm,分端部及中间两种形式,分别用于防护栅栏起终点位置及中间位置,其下部有向下开口的卡槽,卡槽深度20mm。
下槛宽180mm,2.2m高防护栅栏下槛高度175mm。
2.3 栏片:每单元含1~2 片栏片,通过上、下槛的卡槽固定。
2.2m 高防护栅栏栏片高1875mm,2.2m 防护栅栏栏片肋柱下部 1.0m 间隙宽度为105mm,上部间隙宽度120mm,中部设置100mm渐变段。
防护栅栏施工技术交底2.4柱帽:柱帽截面尺寸为180mm*180mm,高度150mm,中心预留螺栓C30 混孔。
用于立柱顶部及台阶过渡处前后上槛间的连接,拼装后螺栓孔采用凝土封填。
2.5 刺笼滚笼采用刀片刺绳绕圈后相临两圈每隔120°用刺丝连接卡固定,50cm,张开后每交叉圈安装间距张开后形成蛇腹网状,闭合后刀片刺绳圈径为20cm,直径不小于45cm。
2.6陡坡地段防护栅栏下槛下部与地面间的间隙采用C25混凝土封闭,宽度0.3m,每单元于地面处留φ100mm 180mm,与立柱两侧平齐埋入地面以下不小于泄水孔。
三、立柱基础3.1一般土质地段,地基承载力≥100kpa,抵抗侧向应力≥60kpa,基础采用C25 混凝土浇筑。
地质承载力不满足设计要求的地段要与设计联系,现场确认。
2.2m 高防护栅栏平缓地段基础尺寸采用600mm*800mm*900mm,斜坡地段防护栅栏基础尺寸采用600mm*600mm*900mm。
3.2 基坑应尽量垂直开挖,基坑尺寸应符合设计要求,不得扰动基坑侧的原状土体。
对扰动土体应挖除回填,回填土压实系数不小于0.93。
埋入立柱时,应严格控制好位置,定位后,用C25 混凝土浇筑,并保证立柱纵、横向不移位,竖向垂直,待基础混凝土强度达到设计强度70%后方可撤去立柱支撑。
3.3栅栏门根据工务、电务等设备检查和维修施工作业的需要设置。
3.4钢筋混凝土立柱、上槛、下槛、栏片及柱帽均应采用工厂化集中预制,自然保温养护,表面均应光滑,不得有麻面、掉皮、脱模时,混凝土强度不得低于设计强度的70%;出厂时,混凝土强度不得低于设计强度的80%。
防护栅栏施工技术交底四、钢筋混凝土防护栅栏施工工艺及技术要求4.1制造工艺施工准备拼模钢筋笼入模报验混凝土浇筑混凝土面收光半成品养护拆模、洗模涂刷脱模剂4.2技术要求成品修补转运堆码成品养护场地清理4.2.1 施工准备:振动台开启前,先检查线路是否存在破皮、漏电现象,在振动台表面,存料斗的表面涂刷一层脱模油,用水湿润存料斗的表面,检查栏杆静停区的地面是否水平,整齐一致。
4.2.2拼装模板:将模型各个部件按顺序组装好,拼模时应注意检查模板表面是否有残余砼或者粘有灰尘。
4.2.3 钢筋笼入模:将各种不同型号的钢筋笼分类装入模型中(注意在栏片的四边加设塑料垫块,避免发生露筋现象),带有预埋板、预埋螺栓的立柱必须确保预埋件位置准确无误。
4.2.4混凝土浇筑:立柱、上下槛的预制:先将两根立柱并排置于振动台上,检查立柱预埋件的位置是否准确,上好立柱的牛腿处的盒子,并用螺栓固定。
为保证砼在浇筑过程中不出现漏浆,应在立柱的连接榫头处的预埋螺杆洞口处粘上透明胶带。
开始浇筑砼,砼在浇筑过程中不应太快,当浇筑至模型的一半位置时,应停止防护栅栏施工技术交底加砼约30s,待构件底层的气体排出来后再行浇筑砼。
砼在浇筑工程中,应保持振动台处于工作状态。
总共振动时间约3min,一般情况下,振动到构件表面无明显气泡冒出为宜。
完成振动后,在立柱的顶部插入预埋钢筋,注意预埋件外漏尺寸。
栏片的预制:栏片砼在浇筑工程中,应保持振动台处于工作状态。
栏片总共振动时间约2min,一般情况下,振动到构件表面无明显气泡冒出为宜。
振动完成后,利用干抹布擦除模型周边的砼。
4.2.5收光:振动成型后的构件转运至静停区,静停区的构件应该分类分区摆放,静停时,必须对模型内的砼(严禁私自往砼内添加生水)填满,并经过有效的人工振捣后,利用5cm 宽的小烫子进行表面收光处理。
在砼构件达到初凝后(夏天一般为2h,冬天为5h),拆除立柱、上下槛的堵头与压条。
小型堵头与压条,应分类码放,严禁现场随意丢弃。
4.2.6带模养护:混凝土浇筑完毕1小时后对混凝土进行保温养护。
暴露面混凝土初凝前,应卷起覆盖物,用抹子搓压表面至少二遍,使之平整后再次覆盖,此时应注意覆盖物不要直接接触混凝土表面,直至混凝土终凝为止。
4.2.7拆模:拆模时,立柱先拆除榫头处的塑料盒子,再利用橡皮锤子轻轻敲打模型的带肋周边,敲打时,应分别敲打模型不同的部位,防止由于应力集中而出现的碰损、开裂现象,掉边使其缓慢脱模。
拆模后的产品,进行分类堆码,统一转运。
4.2.8 涂刷脱模剂:用清水冲洗干净的模型晾干后,利用空压机进行喷涂。
喷涂脱模剂,必须定专人喷涂,模型表面喷涂均匀,喷涂脱模剂后的模型必须于当天内浇注完毕(考虑到此种脱模剂的特殊性),严禁使用柴、机油调配。
防护栅栏施工技术交底4.2.9 转运堆码:拆模后的产品应分类码放,码放时在构件的底部垫设木方对于废品,应由项目部登记后于当天进行破碎处理,钢筋笼、预埋件交项目部, 对于次品应于当天进行修补。
4.2.10 成品养护:拆模后的产品,应及时采用土工布覆盖、进行洒水养护, 防止构件开裂。
4.2.11 场地清理:每日工程完工后 ,必须清除振动台、存料斗内表面的混凝土,并涂刷一层脱模油。
构件模型、钢筋、拆模架、垫设木条、拆模工具等必须整齐、统一。
振动台电机表面不得有残余混凝土,现场不得有积水。
坚决 杜绝机器长时间运转,分组人员下班后应及时断开设备电源开关。
五、质量控制点5.1 预制混凝土构件采用混凝土为细石混凝土。
5.2 刺丝滚笼应进行热镀锌处理,镀锌量一般环境采用120g/m ,特殊环境采用 270g/m ,纵向拉筋、 冷拔钢丝、 支架、抱箍、 连接钢丝等均需要热镀处理, 镀锌量 270g/m 。
222防护栅栏施工技术交底(1)路基防护栅栏立柱、门柱的尺寸允许偏差、检验数量及验收方法项目检验项目允许偏差施工单位检验数量检验方法1 23 4截面边长≤2.5mm高度≤5mm立柱中预留孔位置≤2mm牛腿支撑及其上块状卡销≤3mm位置及尺寸按构件数量的10%抽样检验尺量(2)防护栅栏上槛、下槛、栏片、柱帽的允许偏差,检验数量及检验方法项目检验项目允许偏差施工单位检验数检验方1 2 3长度≤2mm宽度≤2mm高度≤2mm量按构件数量的10%抽样检验法尺量(3)防护栅栏金属网片的允许偏差、检验数量及检验方法项目1 2 3 4金属网片检验项目允许偏差长度≤2.5mm高度≤3mm网面平整度≤5mm焊接网孔尺寸≤3mm施工单位检验数量按金属网片数量的10%抽样检验检验方法567 8≤1mm 连接板长度宽度≤0.5mm厚度≤0.5mm孔眼位置≤1mm按连接板数量的10%抽样检验尺量9网片连接板焊接位置≤1.5mm 按焊接连接板数量的10%抽样检验防护栅栏施工技术交底六、防护栅栏安装工艺及技术要求6.1安装工艺6.2安装技术要求6.2.1立柱、上槛、下槛及柱帽,运输中应有保护措施,可与其间夹草席、稻草、锯末或其他缓冲防震材料,竖向堆码层数不超过五层,高度不超过60cm。
6.2.2 防护栅栏安装时,应先将立柱定位固定,待浇筑的混凝土基础强度达到设计的80%以上后,在安装下槛、栏片、上槛及柱帽,安装后上、下槛与栏片的间隙应采用C30 细料混凝土或M30 水泥砂浆灌满形成牢固整体,固定后不得出现栏片晃动现象。
6.2.3所有连接螺栓均采用防盗设计,有螺杆、螺帽、防盗垫圈组成,安装及拆卸需有专门工具,根据不同连接点的厚度,选用图集中不同尺寸的防盗螺栓,螺帽拧紧固定后螺栓头部采用焊机现场电焊固定,防止螺帽松动。
6.2.4 防护栅栏及上部刺丝滚笼的安装均应满足有关规定要求,建设单位应根据有关规定进行相关验收。
七、线路封闭技术要求及方法7.1防护栅栏安装要做到“严、直、齐、美”,线路封闭严实,不留有间隙;沿线路方向顺直,不忽远忽近;防护栅栏顶端与下端纵向过渡平滑整齐,不忽高忽低;要求整体效果美观,避免给人凌乱感觉。
安装前应清理场地,下槛下栅栏底部距离地面高度不应大部地面应平整、夯实,保证两侧排水不受影响。
于5cm。
7.2防护栅栏安装时,应对栅栏两侧地面进行平整压实,当栅栏设置为坡地或栅栏两侧存在高差时,应将栅栏两侧各2m范围内的高出部分进行平整,两侧地面应平齐等高且不高于栅栏下槛底部,以保证栅栏相对于两侧地面均达到防护高度。
2m;地7.3 隧道进出口封闭:防护栅栏应设置于隧道进出口堑顶以外至少形陡峭,人及动物难以达到处可不设置。
7.4桥台、桥墩封闭:防护栅栏设置于用地界内0.5m处时,应从桥台下包围锥体封闭线路;钢筋混凝土立柱金属网片防护栅栏设置于路肩上时可连接至U 型槽底)3m的矮桥头栏杆处;对易攀爬进入墩顶的桥梁,在高度低于(墩顶墩处应设置栅栏进行封闭。
7.5涵洞封闭:防护栅栏应从涵洞顶通过,放线时应先满足涵顶宽度要求,使涵顶防护栅栏距涵洞两侧等距,两侧应保持相同角度。
7.6排水沟封闭:防护栅栏跨越水沟时,下部应采用混凝土篦子或金属网片封闭,封闭网间隙不得大于10cm,并应根据排水流量等进行设计,设计时应考虑防止杂草等物可能堵塞封闭网等因素。
7.7其他封闭:放线遇到建筑物、铁路设备等情况时,应采用直角拐弯形式封闭,建筑物、设备等应根据实际情况选择放入防护栅栏以内或以外。
车站、货场、正线与支线交汇等处防护栅栏应保证开口位置距封闭处200m以上。
