瓦屋面施工方案样本
- 格式:doc
- 大小:39.00 KB
- 文档页数:9

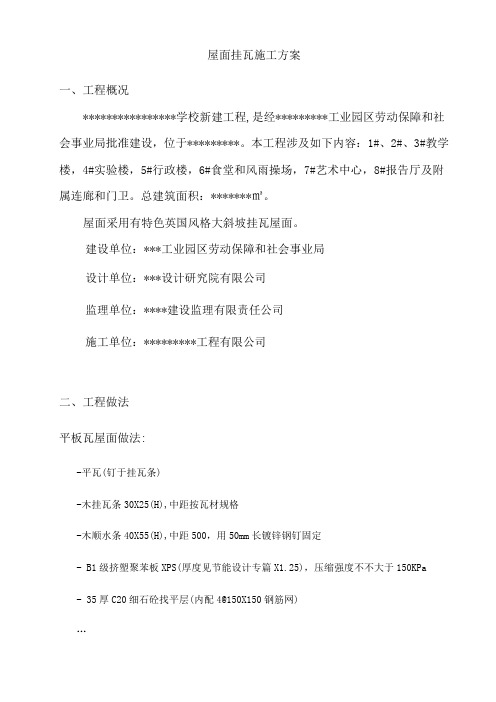

屋面挂瓦施工方案一、工程概况****************学校新建工程,是经*********工业园区劳动保障和社会事业局批准建设,位于*********。
本工程涉及如下内容:1#、2#、3#教学楼,4#实验楼,5#行政楼,6#食堂和风雨操场,7#艺术中心,8#报告厅及附属连廊和门卫。
总建筑面积:*******㎡。
屋面采用有特色英国风格大斜坡挂瓦屋面。
建设单位:***工业园区劳动保障和社会事业局设计单位:***设计研究院有限公司监理单位:****建设监理有限责任公司施工单位:*********工程有限公司二、工程做法平板瓦屋面做法:-平瓦(钉于挂瓦条)-木挂瓦条30X25(H),中距按瓦材规格-木顺水条40X55(H),中距500,用50mm长镀锌钢钉固定- B1级挤塑聚苯板XPS(厚度见节能设计专篇X1.25),压缩强度不不大于150KPa - 35厚C20细石砼找平层(内配4@150X150钢筋网)…屋面斜沟采用先铺装600*0.76彩色喷涂钢板,颜色同屋面瓦。
6#楼挂瓦做法:-平瓦(钉于挂瓦条);-钢挂瓦条L110X7,中距按瓦材规格,打孔Φ5@300,镀锌螺丝固定木挂瓦条30X25(H),中距按瓦材规格-砼顺水条(间距详构造)…三、准备工作1、技术准备:a依照设计图纸及有关施工验收规范编制本施工方案。
b 按照本施工方案规定,各楼号施工负责人做好技术交底、安全交底。
2、材料规定:A平瓦及其脊瓦应边沿整洁,表面光洁,不得有分层裂纹和露砂等缺陷,平瓦瓦爪与瓦槽尺寸应精确。
B平瓦运送时应轻拿轻放,不得抛扔碰撞,进入现场后应堆垛整洁。
C材料进场后应进行外观检查,并按规定进行复验。
D平瓦规格尺寸及质量规定:尺寸容许偏差mm:长度±3 宽度±2掉角欠缺某些mm:两直角边长不得同步不不大于20*40瓦面裂缝长度mm:≤153、重要工具选用:尼龙线、靠尺、灭火器、钢卷尺、墨斗,水平尺、运送小车,锤子,弯角尺、笤帚、砂轮锯、角磨机、手动剪板锯等。
瓦屋面专项施工方案
瓦屋面作为建筑屋面的一种常见形式,具有耐久性强、维护便捷等特点,在建
筑工程中得到广泛应用。
为了确保瓦屋面施工质量,提高施工效率,本文将就瓦屋面专项施工方案进行详细介绍。
一、施工前准备
•准备施工图纸及相关资料。
•选购符合规范要求的瓦片、胶水、沥青等材料。
•安排施工人员,分工明确,确保施工队伍配备齐全。
二、瓦片安装
1.搭建施工脚手架,确保安全施工。
2.按照图纸要求,在屋面铺设防水膜。
3.开始瓦片安装,从屋面边缘向中心逐步铺设,注意瓦片之间的间距和
重叠部分。
三、屋面防水处理
1.在瓦片铺设完成后,进行屋面防水处理,一般采用涂抹沥青或涂刷防
水涂料的方式。
2.注意处理屋面细节部位,如烟囱、天窗等处需要特别加强防水处理。
四、边缘处理
1.对屋面边缘进行封边处理,一般采用铁皮或人造石材等材料进行封边,
确保边缘完整牢固。
2.添加防护层,加固屋脊等部分,以防止风吹雨淋导致屋面损坏。
五、清洁和验收
1.清理施工现场,清除杂物,确保屋面干净整洁。
2.进行屋面施工质量验收,检查瓦片安装是否平整、防水处理是否到位
等。
结语
瓦屋面施工是一个综合性的工程,涉及到多个环节和专业知识。
只有严格按照
施工方案执行,才能确保屋面施工质量,并为建筑物提供持久的保护。
希望本文介绍的瓦屋面专项施工方案能对相关施工人员提供实用指导和参考。
瓦屋面工程施工方案一、项目背景瓦屋面工程是指使用石子或陶瓷瓦等材料进行屋顶覆盖的施工工程。
该工程具有防水、保温、隔热等功能,在建筑工程中起到重要的作用。
本文档将介绍瓦屋面工程的施工方案,以保证施工质量和安全。
二、施工准备在开始施工之前,需要做好以下准备工作:1.完成相关设计图纸的审核和审批。
2.确定瓦屋面工程的工程量和物料清单。
3.确定施工方案,包括施工方法和工艺要求。
4.准备好所需的施工设备和工具,如爬梯、搅拌机、铲刀等。
5.安排好施工人员,明确各个岗位的职责和任务。
三、施工步骤1.清理现场:施工前需要将屋顶清理干净,清除杂物和积水,确保施工面准备充分。
2.安装防水层:根据设计方案,首先进行防水层的安装。
使用防水胶或焊接热风枪对防水卷材进行粘贴或焊接,确保屋顶整体具备防水功能。
3.安装保温层:根据设计方案,进行保温层的安装。
可以使用聚苯板、岩棉板等材料,将其整齐铺设在屋顶上,并使用特制的固定件将其牢固固定。
4.安装防潮层:根据需要,可以进行防潮层的安装。
将防潮层材料(如聚乙烯薄膜)铺设在保温层上,并使用胶带或特制的固定件将其固定。
5.安装瓦片:选择适合的瓦片进行安装。
使用专用的瓦片胶将瓦片牢固粘贴在保温层上,并按照设计要求安排瓦片的排列方式。
6.防护措施:在施工完成后,对瓦屋面进行适当的防护,防止瓦片脱落或受损。
四、施工质量控制为保证瓦屋面工程的施工质量,需要进行以下质量控制措施:1.施工材料的质量检验:对进场的瓦片、胶水、保温材料等进行质量检验,确保其符合相关标准和要求。
2.施工工艺的控制:严格按照施工方案中规定的工艺要求进行施工,确保每个环节的施工质量。
3.施工现场的检查:对施工现场进行巡视检查,发现问题及时予以整改,确保施工质量符合要求。
4.施工成果的验收:在施工完成后,组织验收人员对瓦屋面工程进行验收,确保其达到设计要求和标准。
五、施工安全措施为保障施工人员的安全,需要采取以下安全措施:1.使用安全装备:施工人员必须佩戴好安全帽、防滑鞋、防护手套等个人防护装备。
一、工程概况本工程为某地区灰泥瓦屋面工程,屋面面积约为1000平方米。
屋面采用灰泥瓦作为主要材料,结构层为现浇混凝土板,基础层为砖混结构。
本施工方案旨在确保工程质量、安全、进度和成本控制,为业主提供优质、美观、耐用的灰泥瓦屋面。
二、施工准备1. 材料准备:根据工程量清单,提前采购合格的灰泥瓦、水泥、沙子、钢筋等原材料。
材料必须符合国家相关标准,具备出厂合格证明和质保书。
2. 人员准备:组织具有丰富施工经验的瓦工、木工、钢筋工等施工队伍,并对施工人员进行技术培训和安全教育。
3. 施工工具准备:准备足够的施工工具,如瓦刀、批刀、锯子、锤子、配电箱、搅拌机、运输车辆等。
4. 施工图纸及技术规范:熟悉施工图纸和技术规范,了解设计要求,向施工队伍进行技术交底。
5. 现场准备:确保施工现场道路畅通,水电供应充足,施工场地平整,拆除原有设施,清理垃圾。
三、施工流程1. 基础层处理:检查基础层是否平整、牢固,如有问题及时整改。
在基础层上铺设一层10mm厚的砂浆找平层,确保找平层平整、坚实。
2. 防水层施工:在找平层上铺设一道防水层,采用沥青防水卷材或聚氨酯防水涂料。
防水层施工应遵循相关规范,确保防水效果。
3. 结构层施工:按照设计图纸,铺设钢筋网片,绑扎钢筋,然后浇筑混凝土结构层。
混凝土强度等级应符合设计要求。
4. 灰泥瓦铺设:待混凝土结构层达到设计强度后,开始铺设灰泥瓦。
首先,在结构层上铺设一层10mm厚的砂浆找平层,然后按照灰泥瓦的规格和设计要求,进行铺设。
灰泥瓦之间应留有适当的缝隙,缝隙宽度均匀一致。
5. 瓦片固定:采用钢筋或木钉固定灰泥瓦,固定点间距均匀,确保瓦片稳定。
6. 屋面排水系统施工:按照设计要求,设置屋面排水坡度,施工排水管道和排水沟,确保屋面排水畅通。
7. 验收合格:施工完成后,组织验收,确保工程质量符合设计要求和规范。
四、施工质量控制1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量。
第1篇一、工程概况本工程为某住宅小区屋顶防水及装饰工程,屋顶面积为10000平方米。
根据设计要求,采用平面沥青瓦进行屋顶施工。
为确保工程质量,特制定本施工方案。
二、施工准备1. 施工人员准备(1)组织施工队伍,对施工人员进行技术交底,确保施工人员熟悉施工工艺和操作规程。
(2)对施工人员进行安全教育培训,提高安全意识。
2. 材料准备(1)沥青瓦:选择符合国家标准的产品,规格、颜色、质量应符合设计要求。
(2)防水卷材:选用高品质的防水卷材,规格、厚度应符合设计要求。
(3)保温材料:选用符合国家标准的高效保温材料。
(4)施工工具:剪刀、卷尺、墨斗、水平尺、锤子、电钻、螺丝刀、滚筒等。
3. 施工机械准备(1)卷扬机、提升机、电动搅拌机、平板振动器等。
(2)施工车辆:运输车辆、吊装车辆等。
4. 施工现场准备(1)施工场地平整、清洁,确保施工顺利进行。
(2)搭建施工脚手架,设置安全防护措施。
(3)施工材料堆放整齐,便于施工使用。
三、施工工艺1. 施工流程(1)基层处理:清理屋顶表面,确保无油污、杂物等。
(2)铺设防水层:按照设计要求,铺设防水卷材,确保防水效果。
(3)铺设保温层:根据设计要求,铺设保温材料,确保保温效果。
(4)铺设沥青瓦:按照设计要求,铺设沥青瓦,确保美观、牢固。
(5)施工缝处理:按照设计要求,处理施工缝,确保防水效果。
2. 施工要点(1)基层处理:清理屋顶表面,确保无油污、杂物等,对不平整的地方进行找平处理。
(2)铺设防水层:按照设计要求,铺设防水卷材,搭接处应重叠50mm,确保防水效果。
(3)铺设保温层:根据设计要求,铺设保温材料,确保保温效果。
(4)铺设沥青瓦:按照设计要求,铺设沥青瓦,搭接处应重叠50mm,确保美观、牢固。
(5)施工缝处理:按照设计要求,处理施工缝,确保防水效果。
四、施工质量控制1. 材料质量控制(1)沥青瓦、防水卷材、保温材料等材料应选用符合国家标准的产品。
(2)材料进场时,应进行抽样检验,确保材料质量。
瓦屋面工程施工方案一、准备工作1.1施工前的勘察:对屋顶进行仔细勘察,了解屋顶结构、面积、坡度等情况,并根据勘察所得的数据制定施工方案。
1.2材料准备:根据设计要求确定所需的瓦片种类和数量,并将瓦片送入施工现场。
1.3设备准备:准备必要的施工设备,如脚手架、吊篮、梯子等,确保施工的安全和顺利进行。
二、施工流程2.1屋顶清洁:将屋顶表面的灰尘、杂物等清除干净,确保屋顶平整。
2.2搭建脚手架:根据屋顶的高度和形状,在屋顶上搭建脚手架,提供施工人员的工作平台。
2.3铺设防水层:在屋顶上铺设防水层,防止水分渗入屋内。
可以采用防水卷材或刷涂防水材料。
2.4安装屋脊瓦:根据设计要求,从屋顶两侧开始,逐渐往中间安装屋脊瓦,确保屋脊瓦的安装牢固。
2.5瓦片铺设:根据设计要求和施工图纸,从屋顶的下方开始,依次按照瓦片的图案和花色进行铺设,注意瓦片之间的缝隙,确保整体效果美观。
2.6瓦片修整:在铺设瓦片的过程中,可能会出现需要修整瓦片的情况,及时对其进行处理,确保瓦面整齐、平整。
2.7固定瓦片:在铺设瓦片的同时,使用专用的瓦楞钉将瓦片固定在屋顶上,确保瓦片不会因为外力而脱落。
2.8完整验收:在施工完成后,对整个瓦屋面进行验收,确保施工质量符合设计要求和规范标准。
三、质量控制3.1施工图纸的严格执行:根据施工图纸中的要求进行施工,确保施工的准确性。
3.2施工人员的培训和技术指导:提供必要的培训,确保施工人员具备相应的技术能力,熟悉施工工艺。
3.3施工过程中的监督和检验:施工过程中,进行定期的检验和监督,确保施工质量的可控性。
3.4质量记录和整改:在施工过程中,及时记录施工质量,并对存在的问题进行整改,确保施工质量达到要求。
3.5现场安全控制:加强施工现场的安全控制,确保施工人员的安全和顺利进行。
结语:瓦屋面工程施工方案是一个复杂的过程,需要对屋顶结构、施工材料、施工工艺等方面进行充分的准备和控制。
通过精心的施工,确保瓦屋面的质量和安全。
目录一、编制依据 (1)二、工程概况 (1)三、施工顺序 (1)四、施工方法 (1)五、安全及保证措施 (9)屋面瓦施工方案蔚蓝香醍苑北地块项目部舜元建设(集团)有限公司一、编制依据1.《建筑工程施工质量验收规范》(GB50204-2002)2.《建筑工程强制性条文》3.本工程设计图纸4.《屋面工程施工质量验收规范》(GB50207-2002)5.国家其他规范、条文、规定二、工程概况1、建设地点:上海市嘉定新城 ,白银路北侧、合作路东侧。
2 、本工程由8幢三层联排别墅和2幢二十七层高层住宅组成的城市综合体,地下车库为一整体。
3 、建筑高度:联排为11.30M,高层为79.90M。
4 、结构形式:地下室和联排为框架结构(设人防),高层住宅为框剪结构,设计使用年限为50年,抗震设防烈度为7度.5、屋面工程:该工程屋面包括平屋面、坡屋面。
坡屋面防水层采用1.5厚双组份聚氨酯防水涂膜(Ⅱ),上盖屋面瓦,排水坡度为1:3。
平屋面防水层采用1.5厚双组份聚氨酯防水涂膜(Ⅱ),3厚APP防水卷材(热粘)层,上铺细石砼保护层,排水坡度为2%。
屋面工程应满足《屋面工程施工及验收规范》(GB50207-2002)等有关规范和规程的要求.三、施工顺序坡屋面:基层清理→找坡层→防水层→粘保温板→细砼找平层→钉顺水条→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。
平屋面:基层清理→找平层→防水层→保温板→陶粒混凝土找坡→细石砼(掺3%防水剂)→嵌缝→细部处理→检查验收四、施工方法4.1找坡层(最薄处20厚陶粒混凝土找坡)4.1.1 配合比:1∶64.1.2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。
4.1.3留置分格缝:每6m见方留20宽缝。
出屋面排气管采用Φ50PVC管情况留设,排气孔高度自屋面最高点向上30㎝。
其管体埋入屋面部分周体打孔。
4.1.4 坡度应满足设计要求。
4.2.1 作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。
瓦屋面施工方案(2)
一、施工准备工作
•确定施工计划和时间表
•搭建安全防护措施
•准备所需的施工材料和设备
二、基层处理
•清理屋面基层,确保平整干净
•处理基层裂缝和凹陷,保证表面平整
三、瓦屋面铺设
•根据设计要求选择合适的瓦片
•依照施工图纸确定铺设方式和瓦片排列
•从屋脊开始铺设,逐渐向两侧延伸
•瓦片固定使用专用的瓦钉或粘结剂
四、骨架加固
•在瓦片的下方加固木质骨架,以增加屋面承载能力•确保骨架与屋面基层牢固连接
五、屋面处理
•对已铺设好的瓦面进行定期检查和维护
•清理屋面积水,防止水泄漏
•检查瓦面整体平整度,做出必要修整
六、施工成本控制
•精细化施工计划,减少闲置时间和资源浪费
•选择性价比高的施工材料和设备
•合理管理施工工人,提高施工效率
七、施工质量检验
•完工后进行全面检查,确保施工质量符合标准
•检查屋面是否有漏水、裂缝等问题
•对施工工艺进行评估,提出改进建议
八、施工总结
•总结施工过程中遇到的问题和解决方案
•对施工质量和工期进行评价
•为下一步施工积累经验教训
以上是瓦屋面施工方案的具体内容,希望对您有所帮助。
瓦屋面施工方案瓦屋面施工方案一、工程概况:本工程位于xx市,建筑面积为xxx平方米,屋面部分采用瓦屋面,总计需铺设瓦片xxx平方米。
二、施工准备:1. 施工前期材料准备:按照设计要求购买瓦片、墙头砖、垫层材料等。
2. 施工前期施工准备:清理屋面,检查和维修基层结构,确保屋面平整稳固。
3. 施工前期机械设备准备:调查道架设施,并准备搭设脚手架、吊篮等工具。
三、施工工序:1. 安装导线:按照设计要求,在房屋结构檩条上预留导线插槽,并进行焊接和固定。
2. 搭设脚手架:根据屋面形状,搭设脚手架,以保证施工的平整与安全。
3. 基层处理:在屋顶基层上加铺1-2层防水垫层,并用专用瓷砖胶粘贴瓦片。
4. 定位和切割:根据屋面尺寸和设计要求,将瓷砖进行定位和切割,并采用专用胶粘贴在基层上。
5. 投砂粘贴:采用特制陶瓷胡粘贴法,将瓦片统一投砂粘贴在基层上,确保平整而稳固。
6. 顶部排水系统:安装排水孔和屋檐排水系统,保证降雨时能够迅速排出水分。
7. 巡检和整理:完成瓦屋面的铺设后,对整个屋面进行巡检和整理,确保质量达到设计要求。
8. 安装避雷装置:根据屋面的防雷要求,安装避雷带和避雷针等设备。
四、施工组织:本工程的施工组织采用分段施工的方式,分为以下几个工序:导线安装、脚手架搭设、基层处理、定位和切割、投砂粘贴、排水系统安装、巡检和整理、避雷装置安装。
每个工序都设有专人进行负责,确保施工质量。
五、安全措施:1. 建立施工安全制度,规范工人的作业行为,杜绝高空作业违章行为。
2. 施工现场设置安全警示标识,提醒工人注意安全。
3. 使用合格的施工材料,确保质量过关。
4. 严格按照操作规程进行施工,避免发生意外事故。
5. 检查施工设备和脚手架的稳固性,确保施工顺利进行。
六、工程验收:1. 施工结束后进行瓦屋面的验收,包括施工质量、工程量和成本等方面。
2. 对于存在质量问题的地方,进行整改或返工,直到达到设计要求为止。
3. 编制工程验收报告,由建设单位、监理单位和施工单位签字确认。
一、块瓦屋面施工方案(一)一般规定1、块瓦包括烧结瓦、混凝土瓦等,适用于防水等级为一级和二级的坡屋面。
2、块瓦屋面坡度不应小于30%。
3、块瓦屋面的屋面板可为钢筋混凝土板、木板或增强纤维板。
4、块瓦屋面应采用干法挂瓦,固定牢固。
檐口部位应采取防风揭措施。
(二)设计要点1、块瓦屋面应采用如下构造:(1)保温隔热层上铺设细石混凝土保护层做持钉层时,防水垫层铺设在持钉层上,构造层依次为块瓦、挂瓦条、顺水条、防水垫层、持钉层、保温隔热层、屋面板。
(2)保温隔热层镶嵌在顺水条之间时,保温隔热层上铺设防水垫层,构造层依次为块瓦、挂瓦条、防水垫层或隔热防水垫层、保温隔热层、顺水条、屋面板。
(3)采用具有挂瓦功能的保温隔热层时,在屋面板上做水泥砂浆找平层,防水垫层铺设在找平层上,保温板固定在防水垫层上,构造层依次为块瓦、保温隔热层、防水垫层、持钉层、屋面板。
(4)采用波形沥青通风防水垫层时,通风防水垫层铺设在挂瓦条和保温隔热层之间,构造层依次为块瓦、挂瓦条、通风防水垫层、保温隔热层、屋面板。
2、通风屋面的檐口部位宜设置隔栅进气口,屋脊部位宜作通风构造设计。
3、屋面排水系统可采用混凝土檐沟、成品檐沟、成品天沟;斜天沟宜采用混凝土排水沟瓦或金属排水沟。
4、块瓦屋面挂瓦条、顺水条安装应符合下列规定:(1)木挂瓦条钉在顺水条上,顺水条用固定钉钉入持钉层内;(2)钢挂瓦条与钢顺水条焊接连接,钢顺水条用固定钉钉入持钉层内;(3)通风防水垫层可替代顺水条,挂瓦条应固定在通风防水垫层上,固定钉应钉在波峰上。
5、檐沟宽度应根据屋面集水区面积确定。
6、屋面坡度大于100%或处于大风区,块瓦固定应采取下列加强措施:1)檐口部位应有防风揭和防落瓦的安全措施;2)每片瓦应采用螺钉和金属搭扣固定。
(三)细部构造1、通风屋脊构造应符合下列规定:(1)屋脊瓦采用与主瓦相配套的配件脊瓦;(2)托木支架和支撑木固定在屋面板上,脊瓦固定在支撑木上;(3)耐候型通风防水自粘胶带铺设在脊瓦和块瓦之间。
1 2020年4月19日
瓦屋面施工方案 文档仅供参考,不当之处,请联系改正。 2 2020年4月19日
河建晋中学院项目二部 瓦屋面施工方案 一、工程概况 晋中学院新校区14#、15#、18#公寓楼由天津大学建筑设计研究院设计。 1、结构设计方面:分属剪力墙/框架结构,屋顶层为钢筋混凝土双斜坡屋面,前后檐处均设天沟或檐沟,该斜坡屋面附设屋面上人孔、通风道、出屋面管道、正屋脊等 2、建筑设计方面:防水等级为Ⅱ级,采用瓦屋面结合SBS改性沥青防水卷材双道设防,雨水经天沟或檐沟收集、经过外附落水管集中下排。本方案主要针对瓦屋面施工,卷材防水工程另附。本工程瓦屋面设计要点:①瓦材:学院统一指定采用釉面全瓷欧式连锁瓦、规格300×400、属平瓦范畴,②铺瓦方式:木挂瓦条挂瓦,固定方式为平瓦均用专用平瓦自攻螺钉固定在挂瓦条上、挂瓦条固定在顺水条上、顺水条钉牢在细石混凝土找平层上,细石混凝土找平层配钢丝网片经过预埋或后植10钢筋与现浇砼结构板连牢 二、施工准备 1、材料准备 ①细石混凝土找平层:钢丝网片采用4﹫100×100,砼为C20细石混凝土(商品砼) ②水泥砂浆:零星抹灰/卧瓦层/封边泛水用、现场机拌,文档仅供参考,不当之处,请联系改正。 3 2020年4月19日
配比分别为1﹕2.5/1﹕3/聚合物1﹕2.5水泥砂浆,水泥标号不小于32.5 ③平瓦:采用“荣泰”牌欧式连锁瓦,由淄博腾奥建陶有限公司依据设计图纸结构尺寸配套提供,产品标准应符合GB/T21149- 。现场检查要求瓦边缘整齐,表面光洁,不得有分层、裂纹、缺釉、色差等明显缺陷,瓦爪与瓦槽的尺寸应准确。贮运、保管方面要求运输时应轻拿轻放,不得抛扔、碰撞,进入现场后应堆垛整齐。为保证质量应一次性同批进场 ④零星材料:木顺水条、木挂瓦条规格为30×25,含水率≤18%;4×60水泥钉;45圆钉;专用平瓦自攻螺钉;冷底子油等 ⑤辅材:尼龙线绳、米丝、塑料布等应充分到位 2、机具准备 ①垂直运输机械:工地采用塔吊 ②手提电锤、电锯、切割机等手动工具 ③安全带、安全帽、安全绳等防护用品 3、人员准备:选择专业配套班组、有相关近期施工经验者优先 4、技术准备 ①施工图纸和技术资料齐全 ②施工方案编制完毕并经审批 ③施工前应组织参施人员熟悉图纸、方案、现场,并进行文档仅供参考,不当之处,请联系改正。 4 2020年4月19日
技术、环境、安全交底 三、细石砼找平层施工 1、要求C20细石混凝土、厚350,本工程材料方面采用预拌商砼、塌落度160±20mm 2、运输方面:现场塔吊垂直运输 3、找平层整体不设伸缩缝,但在与屋面突出物相连处留30宽缝隙,缝内填密封膏封严,密封油膏选用非下垂的密封膏—沥青油膏(其性能符合GB494-85) 4、锚固筋数量:应与设计要求核实,不足部分采用后植筋补设。锚筋处满粘100×100改性沥青防水卷材(同大面防水层),破口处用密封膏封严 5、砼浇筑时应在檐口与屋脊处垂直于流水坡向,设通长控制水平线或冲筋,沿坡向拉通线由上到下、由远到近逐条浇筑,条宽控制在600~800,采用铝合金刮杆刮平、木抹子原浆压实 6、注意气候变化,终凝前可能下雨时不宜施工。施工完应用薄膜及时覆盖,铺设12h后需洒水养护 7、找平层允许偏差:表面平整度5mm(2m靠尺和楔形塞尺检测),表面平整、坚固、不起砂、不起皮、不开裂 四、瓦屋面施工 1、平瓦铺挂前的准备工作 ①堆瓦:平瓦运输堆放应避免多次倒运。要求平瓦长边侧立堆放,最好一顺一倒合拢靠紧,堆放成长条形,高度以5~6层文档仅供参考,不当之处,请联系改正。 5 2020年4月19日
为宜,堆放、运瓦时要稳拿轻放 ②选瓦:瓦的质量应符合要求,砂眼、裂缝、掉角、缺边等不符合质量要求的不宜使用,但半边瓦和掉角、缺边的平瓦可用于山檐边或屋脊处,其使用部分的表面不得有缺损或裂缝 ③上瓦:待基层检验合格后方可上瓦。上瓦时应特别注意安全。本工程采用塔吊垂直运输,要求吊笼内装量要适度,采用慢就位机构或利用制动器使之缓慢下降,信号司索工与塔吊司机要保持通讯畅通,信号不明时禁止作业 ④摆瓦:本工程考虑采用“堆摆”方式,要求均匀错开、摆置稳妥。檐口应留出起始工作面,宽度不小于600 2、平瓦屋面施工 ①平瓦屋面施工工艺: 清理基层→木挂瓦条、顺水条防腐→钉顺水条→钉挂瓦条→铺瓦→检查验收→淋水试验 ②木挂瓦条、顺水条:进场时应控制含水率≤18%,规格30×25(h),使用前应集中采用冷底子油浸涂,均匀、不透底,使用时以不粘手为宜。铺钉时应控制顺水条中距500~600,采用4×60水泥钉中距600钉牢在细石砼找平层上;木挂瓦条3×25(h)中距以瓦规格试铺确定,采用45圆钉钉牢在顺水条上。应保证:a.挂瓦条与顺水条、顺水条与基层砼固定点处接触紧密、不松动。b.檐口起始挂瓦条应满足檐口瓦挑出檐口50~70mm。c.铺钉行列应平整顺直,可采用不等厚防腐木片作为背衬材料局部填文档仅供参考,不当之处,请联系改正。 6 2020年4月19日
塞调整,应全数钉牢、不得漏钉。拉通线逐块逐段检查,保证每块瓦眼落于挂瓦条上,挂瓦条长度一般不小于3根顺水条间距。d.顺水条上表面平直度允许偏差4mm;挂瓦条间距允许偏差±5mm;挂瓦条、顺水条截面尺寸允许偏差2mm ③屋面瓦:挂瓦次序从檐口由下向上、自右向左方向进行,檐口瓦要挑出檐口50~70mm;瓦眼均应落在挂瓦条上,与右边、下边两块瓦落槽密合,随时注意瓦面、瓦楞平直,不符合质量要求的瓦不能铺挂。为保证铺瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊下第一张瓦左下角,顺次与各排同列瓦的左下角、直到檐口瓦的左下角都在一直线上。然后由下到上依次逐张铺挂,从而达到瓦沟顺直、整齐美观。檐口瓦应铺成一条直线,整坡瓦应平整、行列横平竖直、无翘角和张口现象。基于本工程屋面坡度>50%,要求每张瓦均采用两个专用螺钉用手电钻配合十字起上牢 ④脊瓦:本工程18#楼设计为混凝土正脊,坡瓦整体完工后,应拉通线采用1∶2.5水泥砂浆20厚抹平直,且在相邻坡屋面瓦上搭盖宽度≥50mm,具体参见05J5-2(11页6、8节点);14#、15#楼设计为筒瓦屋脊,应拉通线铺平、挂直,扣脊瓦应用1∶3水泥砂浆铺坐平实,脊瓦与平瓦的搭接每边不小于40mm,脊瓦的接头口要顺主导方向;脊瓦接口以及脊瓦与平瓦间的缝隙处要用聚合物水泥砂浆嵌严密实,铺好后要平直、无起伏现象。具体参见05J5-2(9、10页节点1)。聚合物水泥砂浆要求砂浆内文档仅供参考,不当之处,请联系改正。 7 2020年4月19日
掺聚丙烯或锦纶-6纤维(0.75~0.90kg/) ⑤瓦屋面节点泛水的施工要求:a.山墙、上人孔、出屋面风道等处,应采用聚合物水泥砂浆做半径R50的圆角泛水,在坡瓦上搭盖宽度≥50mm;与突出屋面的墙体搭接高度不应小于250mm,本工程要求外露结构面全高抹灰。b.坡瓦屋面上避雷带支架要求-25×4/L=120,与瓦块连接采用瓦卡-25×4,宜卡在坡瓦的坡顶处,瓦卡处相应瓦头切28×5槽口 3、平瓦屋面质量要求 瓦屋面施工应符合屋面工程质量验收规范GB50207- ①屋面瓦不得有缺角、砂眼、裂纹、翘曲和张口等缺陷,铺设后的屋面不得渗漏水(淋水或雨后检测) ②挂瓦应平整、搭接紧密,行列横平竖直,靠屋脊一排瓦应为整瓦,檐口瓦出檐尺寸一致,檐头平直整齐 ③屋檐要平直,脊瓦搭口以及脊瓦与平瓦的缝隙、沿山墙及檐口的平瓦下应用聚合物水泥砂浆填实抹平、封固严密,仅沿檐口@3000内采用20PVC管设泄水嘴(与顺水条处同一平面上) ④封檐应平直,天沟、檐沟、泛水的质量要求以及落水口、过水洞均应符合设计要求和工程质量验收规范 ⑤平瓦屋面搭盖尺寸和检验方法见下表
项目 搭盖尺寸(mm) 检验方法
脊瓦在两坡面瓦上的搭盖宽度 ≥40 用尺量检查 文档仅供参考,不当之处,请联系改正。 8 2020年4月19日
瓦伸入天沟、檐沟的长度 50~70 瓦头挑出封檐板的长度 50~70 突出屋面的墙体侧面瓦伸入泛水宽度 ≥50
⑥平瓦屋面工程质量检验项目、要求和检验方法见下表 检验项目 要求 检验方法
主控项目
1、平瓦及脊瓦的质量 必须符合设计要求 观察检查和检查出厂合格证或质量检验报告
2、平瓦的固定 必须铺置牢固。地震设防地区或坡度>50%的屋面应采取固定加强措施 观察和手扳检查
一般项目
1、挂瓦条质量 分档均匀、铺钉平整牢固 观察检查 2、瓦面质量 瓦面平整、行列整齐、搭接紧密、檐口平直 观察检查 3、脊瓦 应搭盖正确、间距均匀、封固严密 观察检查 4、屋脊 应顺直、无起伏现象 观察检查 5、泛水做法 应符合设计要求,顺直平整,结构严密,无渗漏 观察检查和雨后或淋水试验 五、施工安全 1、垂直运输期间,吊笼、料斗严禁从施工人员上方经过 2、塔吊司机与信号司索工应密切配合,做到慢放、稳放 3、工作面材料应堆放整齐有序,传递物件禁止抛掷,建筑垃圾下班前应集中吊运、严禁向下抛弃 4、外围护栏(护网)应设置,采取封闭施工 5、临时上人通道、上人梯要搭设规范、牢固 6、施工分配电箱应由工地专业电工引设至屋面,现场临时用
