国际工程承包全部
- 格式:doc
- 大小:43.50 KB
- 文档页数:5
国际建设项目工程总承包管理标准国际建设项目工程总承包管理标准的制定是为了规范和提高国际建设项目工程总承包的管理水平,促进项目的顺利进行并保证项目的质量和安全。
本标准适用于各类建设项目,包括房屋建筑、桥梁、道路、隧道、水利、电力、石油化工等各个领域的工程项目。
一、总体要求1. 高起点规划:项目的总体规划应在工程建设前充分完成,包括项目设计、施工方案、质量控制计划等,确保工程项目在充分考虑风险和安全性的前提下顺利进行。
2. 合理招标:项目招标应按照法律法规的要求进行,公开、公正、公平,确保投标人有平等竞争的机会。
3. 严格合同管理:建设项目工程总承包方应与业主签订合同,明确双方的权利和义务,并按照合同约定进行施工管理和质量控制。
4. 严控成本:建设项目工程总承包方应编制详细的成本控制计划,遵循合理的成本管理原则,确保工程项目的成本控制在可控范围内。
二、施工管理1. 组织管理:工程项目的总承包方应建立科学的组织管理体系,包括人员配置、岗位职责、工作流程等,确保施工管理的高效性和专业化。
2. 质量控制:建设项目工程总承包方应制定详尽的质量控制计划,保证工程项目的质量符合设计要求和相关标准,并及时纠正和处理出现的质量问题。
3. 安全管理:建设项目工程总承包方应建立健全的安全管理体系,包括安全教育培训、安全设施设置、危险源监控等,确保施工过程中无安全事故发生。
4. 进度控制:建设项目工程总承包方应制定科学的施工进度计划,严格按照计划进行施工,确保项目的及时完成。
三、风险管理1. 风险评估:建设项目工程总承包方应对项目进行全面的风险评估,包括技术风险、环境风险、市场风险等,确保在项目实施过程中能够及时应对和控制风险。
2. 风险应对:建设项目工程总承包方应根据风险评估结果制定相应的风险应对措施,包括风险转移、风险控制、风险保险等,确保项目不受风险的影响。
3. 风险监控:建设项目工程总承包方应设立专门的风险管理团队,进行风险监控工作,及时发现和处理风险,并及时向相关方报告和反馈。

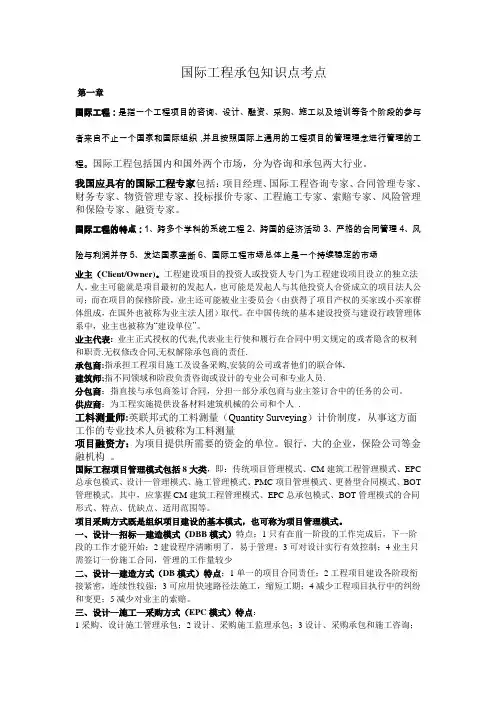

国际工程承包知识点考点第一章国际工程:是指一个工程项目的咨询、设计、融资、采购、施工以及培训等各个阶段的参与者来自不止一个国家和国际组织,并且按照国际上通用的工程项目的管理理念进行管理的工程。
国际工程包括国内和国外两个市场,分为咨询和承包两大行业。
我国应具有的国际工程专家包括:项目经理、国际工程咨询专家、合同管理专家、财务专家、物资管理专家、投标报价专家、工程施工专家、索赔专家、风险管理和保险专家、融资专家。
国际工程的特点:1、跨多个学科的系统工程2、跨国的经济活动3、严格的合同管理4、风险与利润并存5、发达国家垄断6、国际工程市场总体上是一个持续稳定的市场业主(Client/Owner)。
工程建设项目的投资人或投资人专门为工程建设项目设立的独立法人。
业主可能就是项目最初的发起人,也可能是发起人与其他投资人合资成立的项目法人公司;而在项目的保修阶段,业主还可能被业主委员会(由获得了项目产权的买家或小买家群体组成,在国外也被称为业主法人团)取代。
在中国传统的基本建设投资与建设行政管理体系中,业主也被称为“建设单位”。
业主代表:业主正式授权的代表,代表业主行使和履行在合同中明文规定的或者隐含的权利和职责.无权修改合同,无权解除承包商的责任.承包商:指承担工程项目施工及设备采购,安装的公司或者他们的联合体.建筑师;指不同领域和阶段负责咨询或设计的专业公司和专业人员.分包商:指直接与承包商签订合同,分担一部分承包商与业主签订合中的任务的公司。
供应商:为工程实施提供设备材料建筑机械的公司和个人.工料测量师:英联邦式的工料测量(Quantity Surveying)计价制度,从事这方面工作的专业技术人员被称为工料测量项目融资方:为项目提供所需要的资金的单位。
银行,大的企业,保险公司等金融机构。
国际工程项目管理模式包括8大类,即:传统项目管理模式、CM建筑工程管理模式、EPC 总承包模式、设计—管理模式、施工管理模式、PMC项目管理模式、更替型合同模式、BOT 管理模式。
国际工程承包的概念
国际工程承包是指企业或组织在国际上承担工程或设施的建设、设计、施工、调试和交付等全过程,并为此承担风险,收取相应报酬。
这是一种复杂的商业活动,涉及技术、资金、法律、文化等多个方面。
以下是国际工程承包的几个重要概念:
一、承包商:
承包商是指在承担工程发包人委托的全部或部分工程范围内的工程设计、采购、建设、试验和交付等全部或部分责任的企业或组织。
二、发包人:
发包人是指在工程承包过程中,承担相应权利和责任的企业或组织,
包括国家政府、开发银行、投资公司、工程管理公司等。
三、合同:
合同是工程承包的法律依据,是承包商与发包人之间约定的工程范围、技术指标、工期、报酬、保证金、索赔等关键内容的书面文件。
四、技术标准:
技术标准是工程承包整个过程中的重要组成部分,包括国际标准和地
区标准,是技术交流、合作、监理和验收的重要依据。
五、施工过程管理:
施工过程管理是指承包商在工程承包过程中,制定计划、控制进度、
质量、安全、成本、环境等方面的管理活动,以确保工程按时、按质、按量完成。
六、法律风险:
工程承包过程中,涉及到法律的多个方面,如合同纠纷、知识产权、
环境保护等,承包商需要进行风险评估和管理,以防范法律纠纷的发生,保护企业的利益。
在国际工程承包领域,承包商需要具备全方位的能力,包括技术、管理、经济、法律等方面,才能在激烈的竞争中立于不败之地。
国外十种工程总承包与工程项目管理方式1、设计采购施工总承包EPC—Engineering、Procurement、ConstructionEPC总承包是指承包商负责工程项目的设计、采购、施工安装全过程的总承包,并负责试运行服务由业主进行试运行;EPC总承包又可分为两种类型:EPCmax s/c和EPCself-perform construction;EPCmax s/c是EPC总承包商最大限度的选择分承包商来协助完成工程项目,通常采用分包的形式将施工分包给分承包商;其合同结构形式是:EPCself-perform construction是EPC总承包商除选择分承包商完成少量工作外,自己要承担工程的设计、采购和施工任务;其合同结构形式是:2、交钥匙总承包LSTK—Lump Sum Turn Key交钥匙总承包是指承包商负责工程项目的设计、采购、施工安装和试运行服务全过程,向业主交付具备使用条件的工程;交钥匙总承包也可分为两种类型,其一是总承包商选择分承包商分包施工等工作,其二是总承包商自行承担全部工作,除少数必须分包的内容外,一般不进行分包;交钥匙总承包的合同关结构与EPC工程总承包的合同结构是相同的;3、设计、采购、施工管理承包EPCm —Engineering、Procurement、Construction management 设计、采购、施工管理承包是指承包商负责工程项目的设计和采购,并负责施工管理;施工承包商与业主签订承包合同,但接受设计、采购、施工管理承包商的管理;设计、采购、施工管理承包商对工程的进度和质量全面负责;设计、采购、施工管理承包的合同结构是:4、设计、采购、施工监理承包EPCs —Engineering、Procurement、Construction superintendence设计、采购、施工监理承包是指承包商负责工程项目的设计和采购,并监督施工承包商按照设计要求的标准、操作规程等进行施工,并满足进度要求,同时负责物资的管理和试车服务;施工监理费不含在承包价中,按实际工时计取;业主与施工承包商签订承包合同,并进行施工管理;设计、采购、施工监理承包的合同结构是:5、设计、采购承包和施工咨询EPCa—Engineering、Procurement、Construction advisory 设计、采购承包和施工咨询是指承包商负责工程项目的设计和采购,并在施工阶段向业主提供咨询服务;施工咨询费不含在承包价中,按实际工时计取;业主与施工承包商签订承包合同,并进行施工管理;设计、采购、施工监理承包的合同结构是:6、项目管理承包PMC—Project Management ContractorPMC是指项目管理承包商代表业主对工程项目进行全过程、全方位的项目管理,包括进行工程的整体规划、项目定义、工程招标、选择E、P、C承包商、并对设计、采购、施工过程进行全面管理,一般不直接参与项目的设计、采购、施工和试运行等阶段的具体工作;PMC 的费用一般按“工时费用+利润+奖励”的方式计取;PMC是业主机构的延伸,就从定义阶段到投产全过程的总体规划和计划的执行对业主负责,与业主的目标和利益保持一致;对大型项目而言,由于项目组织比较复杂,技术、管理难度比较大,需要整体协调的工作比较多,业主往往都选择PMC承包商进行项目管理承包;作为PMC承包商,一般更注重根据自身经验,以系统与组织运作的手段,对项目进行多方面的计划管理PROGRAM MANAGEMENT;比如,有效地完成项目前期FEL阶段的准备工作;协助业主获得项目融资;对技术来源方进行管理,对各装置间的技术进行统一和整合;对参与项目的众多承包商和供应商进行管理尤其是界面协调和管理,确保各工程包之间的一致性和互动性,力求项目整个生命周期内的总成本最低;PMC可分为三种类型:1代表业主管理项目,同时还承担一些界外及公用设施的EPC工作;这种方式对PMC来说,风险高,而相应的利润、回报也较高;2代表业主管理项目,同时完成项目定义阶段的所有工作,包括基础工程设计、±10%的费用估算、进行工程招标选择EPC承包商和主要设备供应商等;3作为业主管理队伍的延伸,负责管理EPC承包商而不承担任何EPC工作,这种方式的风险和回报都比较小;PMC的合同结构是:PMC方式与EPC方式的主要区别见下表:7、项目管理组PMT—Project Management TeamPMT是指工程公司或其它项目管理公司的项目管理人员与业主共同组成一个项目管理组,对工程项目进行管理;在这种方式下,项目管理服务方更多的是作为业主的顾问,工程的进度、费用和质量控制的风险较小;PMT的合同结构是:8、设计、采购承包EP—Engineering、Procurement设计、采购承包是指承包商对工程的设计和采购进行承包,施工则由其他承包商负责;其合同结构是:9、施工管理CM—Construction Management代表业主进行施工管理;其合同结构是:10、设计、采购、安装、施工承包EPIC—Engineering、Procurement 、Installation、ConstructionEPIC方式是针对海上平台项目来说的,海上平台的安装工作比较复杂、工作量比较大,所以将安装从施工中分离出来,给予特别强调;它的承包内容和合同结构与EPC相似;。
第一章1.国际工程:指一个工程项目的咨询、设计、融资、采购、施工以及等各个阶段的参与者来自不止一个国家或组织,并且国际上通用的工程项目的管理理念进行管理的工作。
2.国际工程的内容:【1】.国际工程包含国内和国外两个市场。
【2】.国际工程包括咨询和承包两大行业【3】国际工程提供的是一种服务3.国际工程咨询:包括对工程项目前期的投资机会研究、预可行性研究、可行性研究、项目评估、勘测、设计、招标文件编制、项目管理、监理、后评价等工作4.咨询业:是以高水平的脑力劳动为主的智力再加工行业,一般都是为业主一方面服务的,但也可应承包商的聘请为其服务。
5.国际工程承包:包括对工程项目进行投标、施工、设备和材料采购及设备安装调试、分包、提供劳务等工作6.国际工程的特点:【1】跨多个学科的系统工程。
【2】跨国的经济活动。
【3】严格的合同管理。
【4】风险与利润并存。
【5】发达国家垄断【6】国际工程市场总体上市是一个持续稳定的市场。
7.国际工程市场:包括总体市场规模和某一承包商可以占有的某一细分市场规模两个方面,总体上是一个比较稳定的大市场。
8. 国际工程市场形势分析:【1】全球各个国家建设行业的情况,【2】世界上最大的工程公司和咨询公司的情况。
9.促进国际工程承包市场稳步发展的因素:【1】社会稳定和经济发展,生活水平的提高【2】自然资源开发【3】基础设施更新【4】自然灾害后重建和战后重建10.“走出去”战略含义:积极开拓国内外两个市场,充分利用国内外两种资源11.“走出去”战略的意义:是我国的经济发展到一定水平后提出的一项基本国策,对中国经济长期稳定发展具有非常重要深远的战略意义。
12.为什么说“走出去”战略是发展我国经济的重大战略决策:【1】可以通过努力开拓两个市场,充分利用有效资源。
【2】我国的相关企业可以制定“走出去”的发展战略【3】在实践中可以培养国际工程管理人才【4】国际工程也可以带动国产设备、材料的出口、带动国内多个行业的发展,增加大批得劳动就业机会。
国际工程承包的基本原则很多的国际工程涉及到的项目都是特别大的,所以一般都会承包给有资质的人来进行,其实承包都是有原则的,而且国内的建设工程项目和国籍的工程项目又是存在区别的。

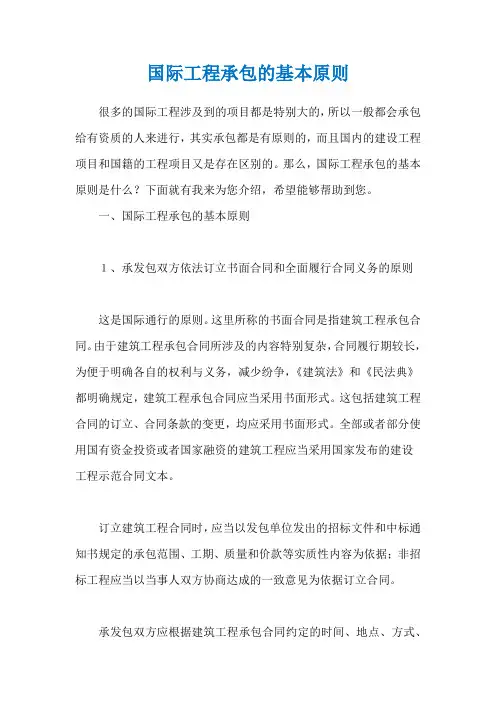

那么,国际工程承包的基本原则是什么?下面就有我来为您介绍,希望能够帮助到您。
一、国际工程承包的基本原则1、承发包双方依法订立书面合同和全面履行合同义务的原则这是国际通行的原则。
这里所称的书面合同是指建筑工程承包合同。
由于建筑工程承包合同所涉及的内容特别复杂,合同履行期较长,为便于明确各自的权利与义务,减少纷争,《建筑法》和《民法典》都明确规定,建筑工程承包合同应当采用书面形式。
这包括建筑工程合同的订立、合同条款的变更,均应采用书面形式。
全部或者部分使用国有资金投资或者国家融资的建筑工程应当采用国家发布的建设工程示范合同文本。
订立建筑工程合同时,应当以发包单位发出的招标文件和中标通知书规定的承包范围、工期、质量和价款等实质性内容为依据;非招标工程应当以当事人双方协商达成的一致意见为依据订立合同。
承发包双方应根据建筑工程承包合同约定的时间、地点、方式、内容及标准等要求,全面、准确地履行合同义务。
一旦发生不按照合同约定履行义务的情况,违约方将依法承担违约责任。
详见第五章。
2、建筑工程发包、承包实行以招标、投标为主,直接发包为辅的原则工程发包可以分为招标发包与直接发包两种形式。
招标发包是一种科学先进的发包方式,也是国际通用的形式,受到社会和国家的重视。
因此,《建筑法》规定:建筑工程依法实行招标发包,对不适于招标发包的可以直接发包。
由于我国已于2000年1月1日起,开始实施《中华人民共和国招标投标法》,因此,对于符合该法要求招标范围的建筑工程,必须依照《招标投标法》实行招标发包。
招标投标活动,应该遵循公开、公正、公平的原则,择优选择承包单位。
3、禁止承发包双方采取不正当竞争手段的原则发包单位及其工作人员在建筑工程发包中不得收受贿赂、回扣或者索取其他好处。
国际工程承包知识点总结一、国际工程承包基本概念1. 什么是国际工程承包国际工程承包是指承包商在合同规定的时间内,按要求的质量标准、技术规范、安全规定,按照合同规定提供的技术文件,利用合同规定的方式和合同规定的材料和设备,完成合同规定的工程,并承担相应的设计、施工、材料和设备的采购和租赁等工作,同时承担与工程有关的风险和责任,以赢得合同规定的报酬的商务行为。
2. 国际工程承包的特点国际工程承包具有复杂性、风险性和特殊性。
首先,国际工程承包通常涉及不同国家或地区之间的合作和交流,需要处理各国政治、法律、文化等不同的因素。
其次,国际工程承包常常需要应对工程规模大、周期长、施工环境复杂等特点。
最后,国际工程承包通常需要应对外汇、税收、保险、知识产权等方面的特殊要求。
3. 国际工程承包的分类国际工程承包可以根据不同的分类标准进行分类:按合同形式可分为总承包和分包;按地域范围可以分为进口工程承包和出口工程承包;按业务范围可以分为工程设计、工程施工、工程勘察、工程管理等。
二、国际工程承包流程1. 国际工程承包的招投标国际工程承包常常需要进行招投标程序。
招标是承包方向外界公开征询投标人来承建工程的行为,以确定承建单位;投标是投标人向承建方提交书面投标文件,以确定中标单位。
国际工程承包招标流程包括招标通知、资格预审、招标文件发售、投标、开标评标、中标公示、签订合同等环节。
2. 国际工程承包的合同签订合同签订是国际工程承包的重要环节。
国际工程承包合同中应包括工程范围、工程价格、工程质量、工程工期、变更条款、索赔条款、保修期等内容。
国际工程承包合同通常由合同招标文件、合同招标文件附件、中标通知书、合同正文和合同附件等组成。
合同签订后,双方应根据合同要求履行合同义务,确保工程施工的顺利进行。
3. 国际工程承包的工程实施工程实施是国际工程承包的核心环节。
工程实施包括工程设计、工程采购、工程施工等过程。
工程设计是根据工程技术规范和合同要求,编制工程施工图纸和设计文件的过程。
《国际建设项目工程总承包管理标准》《国际建设项目工程总承包管理标准》是由国际建设行业协会制定的一套规范和准则,旨在规范和管理国际建设项目工程总承包过程。
该标准涵盖了项目计划、合同管理、工程实施、质量控制、安全管理、成本控制、进度管理、风险管控等多个方面内容,以确保项目的高效完成和质量安全。
一、项目计划:项目计划是项目管理的首要步骤,包括项目目标、项目范围、项目工期、项目资源等的定义和排布。
其中重点包括项目目标的明确、项目工期的合理规划以及项目资源的充分利用。
二、合同管理:在总承包项目中,合同管理是保障项目执行有效进行的重要环节。
合同管理包括合同审查、合同签订、合同履约和合同变更等多个方面。
通过合同管理,可以确保项目各方的权益得到保护,合同约定的义务和责任得到履行。
三、工程实施:工程实施是项目的核心环节,涉及工程进度、质量控制和安全管理等内容。
需要确保施工过程中的各个环节严格按照图纸、设计和合同要求进行,同时采取有效的安全措施,确保施工过程的安全性和质量。
四、质量控制:质量是关乎项目成败的重要指标之一。
质量控制包括确定和制定质量目标与标准、建立质量保证体系、进行质量检查与测试等内容。
通过有效的质量控制措施,确保项目工程的质量达到预期要求。
五、安全管理:安全是建设项目的重中之重,也是工程总承包管理中必须重视的方面。
安全管理包括施工安全规划、安全监管和事故预防等内容。
需要确保施工过程的安全性和施工人员的安全,预防和避免工程事故的发生。
六、成本控制:成本控制是确保项目资金使用高效和节约的重要环节。
成本控制包括预算编制、成本核算、资金调配等内容。
通过严格的成本控制,确保项目在预算范围内进行,同时确保各项工作的顺利推进。
七、进度管理:进度管理是项目管理中的一项重要任务。
进度管理包括项目计划与控制、进度跟踪与调整等内容。
通过有效的进度管理,可以及时发现并解决项目工期推迟的问题,确保项目的按时完成。
八、风险管控:建设项目中存在各种各样的风险,如市场风险、技术风险、自然风险等。
国际工程承包方式有哪些在国际工程领域,承包是一种常见的合作方式,不同的承包方式在不同的项目中起着不同的作用。
在国际工程承包方式中,主要包括独立式承包、总承包、EPC、EPCM等几种类型。
本文将对这些主要的国际工程承包方式进行详细介绍。
独立式承包独立式承包是指业主与不同的承包商签订独立的合同,这些独立的合同涵盖了不同的工程任务和范围。
在这种承包方式下,各个承包商相互独立,他们分别负责不同的工作内容,不需要相互协调、合作。
独立式承包适用于工程项目较为简单,工作任务相对独立的情况。
总承包总承包是指业主将工程全部或部分范围委托给一个总承包商负责,总承包商可以根据业主的要求和要求招募其他分包商来完成工程项目。
总承包商在承包范围内对所有的分包商负责,确保工程按时、按质完成。
总承包适用于项目规模较大,有较高技术要求和风险的工程项目。
EPCEPC(Engineering, Procurement, Construction)是指工程、采购、施工三个环节由同一家承包商负责。
在EPC形式的项目中,承包商除了承担设计和施工责任外,还负责采购所需的设备、原材料等。
EPC方式对项目周期、成本和质量进行了有效的控制,降低了业主的风险。
EPCMEPCM(Engineering, Procurement, Construction Management)是指工程、采购、施工管理三个环节由不同的公司分别负责。
工程和采购由一家公司负责,施工管理则由另一家公司专门负责。
EPCM形式下,业主可以有更多的选择空间,可以更加灵活地调整各个环节的合作关系。
在国际工程领域,选择适合的承包方式对项目实施的效果和效率起着至关重要的作用。
不同的承包方式有不同的特点和适用范围,业主应该根据自身项目的具体情况选择合适的承包方式,以确保项目顺利完成。
第二章1国际工程承包的招标程序一般分为几个阶段?共分为项目决策阶段,资格预审,招标和投标,开标,评标投标书及谈判,授予合同六个2国际工程招标方式有哪几种?其使用条件是什么?公开招标,如果采用这种方式,业主加强资格预审,认真评标。
邀请招标,谈判招标,两阶段招标,双信封投标。
3两阶段招标和双信封投标有什么区别?两阶段招标:对大型复杂的设施或特殊的的工程,要求事先准备好完整的技术规范是不现实的,此时采用两阶段招标双信封投标:对某些机械制造厂的招标其技术工艺可能有选择方案是可以采用双信封投标4是列出总价合同,单价合同和成本补偿合同各自的优点缺点和实用条件?总价合同一般分为:固定总价合同,调价总价合同,固定工程量总价合同,复费率表总价合同,管理费总价合同单价合同分为:估计工程量总价合同,纯单价合同,单价与子项包干混合式合同成本补偿合同:成本价固定费用合同,成本价定比费用合同,成本加奖金合同,成本加保证最大酬金合同,工时及材料补偿合同第三章1什么叫投标决策?一个公司在某一个阶段参不参加投标,在某一个范围的工程投哪一个子工程的标,投高标价还是低标价,这就是投标决策。
2为什么要把投标前的准备工作分为两个阶段?这样做有什么好处?分为:投标决策进行前期调查研究的阶段,买到招标文件后进行项目投标的准备工作阶段第一个的好处:这一阶段决不能在见到招标广告之后才去准备工作应该较早进行市场调查,做一些准备,这方面预支一些经费是为了今后节省大量经费,为了使投标报价建立在大量可靠信息的基础上,使之既有竞争力。
又可以提高承包效益,因此是完全必要的第二个好处:为了有选择的投标,一个企业在决策之前,必须要从分析企业外部环境,企业内部环境入手,企业的外部环境包括机遇和风险,即有利和不利条件,企业内部条件即企业的优势和虏势。
都要分析出来,以便客观地,科学的决策。
3采用联营体形式投标和实施项目要注意什么问题?首先应为是临时性的合伙,彼此不易搞好合作,有时难以迅速决策,这就需要拟定联营体协议时,明确各方职责。
权力和义务,组成一个强有力的领导班子,一定要注意了解该公司的信誉和资源情况,包括资金,技术力量,设备力量,是否有足够的能力对项目的责任等,应为业主均要求联营体中各承担自身和连带的责任,除了注意事项还要研究如何符合世行,亚行贷款项目评标的优惠条件,亦有利于中标。
4投标时应注意那些事项?1企业的基本条件2业主的条件和心理分析3质询问题的策略4采用工程报价宏观审核指标和方法进行分析判断5编制工程进度是需要注意的事项6注意工程量表于工程量表前言中的说明7分包商的选择5什么叫不平衡报价?为什么采用不当时,会弄巧成拙?不平衡报价也叫前重后轻法,不平衡报价法是指一个工程项目在投标报价,在报价基本确定后,如何调整内部的各个子项目报价,以期既不提高投标项目总价,又不影响中标,在结算时还能得到跟理想的经济效益。
6什么叫备选方案?提出备选方案时要注意什么问题?有时招标文件中规定,可以提一个备选方案,既是可以部分或全部修改原设计方案,提出投标人的方案。
要注意:不要将方案写的太具体,要保留方案的技术关键,以防止业主将此方案交给其他承包商实施,备选方案一定要比较成熟或过去有这方面的实践经验。
第四章1投标报价的七个步骤现场考察,研究招标文件,复核工程量,制定总体施工方案,询价计算确定工料机单价,计算确定间接费率,做分项工程单价分析表确定工程量表各子相的单价,填工程量表和编制投标书。
2单价分析的概念及其必要性单价是决定投标报价的重要因素,与投标的成败休戚相关。
在投标前对每个价值高的或工程量大的分享工程惊醒单价分析是十分必要的第五章1tqcc名词解释T工期控制q质量控制c成本控制c合同控制2施工管理的一般程序启动,计划,实施,控制和收尾3项目管理部的组织形式,优缺点比较组织形式也称组织机构的类型,是指一个组织以何种结构方式去处理层次,跨度,部门设置和上下级关系。
工作队式项目组织适用于大型,工期要求紧迫时需要多公众多部门密切配合的项目。
部门控制式项目组织适用于小型,专业性强的项目。
矩阵式项目组织对于大型,复杂的施工项目,项目总经理部与分项目经理部之间也可以采用这种形式。
4项目经理部部门的设置商务合同管理部,工程技术部,工程设计部,工程测试计量部,物资设备部,质量管理部,财务部,办公室。
5人力资源管理的定义绩效及酬薪管理和激励机制人力资源管理是指一个组织对人力资源的获取维护激励运用与发展的全部管理过程与活动。
绩效及酬薪管理和激励机制的盖帘式随着人力资源管理的推广和升入而出现的。
他不同与传统意义上的工资和福利管理。
他不仅涵盖对员工激励的外部因素,包括薪金,提升,表扬等也包括内在激励因素。
6承包商的项目计划与控制1施工组织设计与方案:工程概况及施工特点,施工方案选择,施工进度计划,施工准备工作计划,劳动力,材料,构件,施工机械和机具等需求量计划,施工平面图,质量保证,安全施工,降低陈本和冬雨季施工的技术组织措施以及各项技术经济指标等2施工进度计划:编制计划方法:横道图,关键线路法,计划评审技术控制程序:跟踪检查施工实际进度,整理统计检查数据,对比实际进度与几乎是进度质量管理:承包商需要在工程实施过程中采用全面质量管理(tqm)3成本计划及控制:成本预测:成本预测就是根据有关成本资料,采用科学的方法和手段对一定时期内成本变动的趋势做出判断,从而确定成本目标成本控制方法:事前成本控制,联系费用的横道图法,成本计划评审法,成本分析表法成本单项费用分析表法4Hse:目标:无事故,零伤亡,无损于环境。
措施:组织保证措施,物质保证措施,制度保证措施,技术保证措施7资金管理资金筹集渠道有哪些:自有资金,业主工程付款,银行贷款,利用材料设备出口国的出口信贷,银团联合贷款,同有经济实力的外国公司组成联营体合作承包资金管理的方法:投入方式的选择,节约流出资金,尽早回收资金第六章1物资供应计划编制步奏?确定工程投资的项目与种类2物资需求计划3物资供应计划2与国内工程比较,国际工程的物资及设备管理有什么特点?技术要求差异大,程序复杂,物资采购的国际化和当地化,价格浮动,潜在风险因素多3询价程序,方法?1)根据竞争择优的原则,初步筛选可能的供应商,列出短名单。
2)向潜在供应商询盘3)买方的发盘4)还盘,拒绝或接受4供应链管理,物流,信息流,资金流的概念?物流既包括物料供应商提供的原料,工程设备,安装设备等物资也包括建造承包商所承建的工程项目,以及在后期检测,维护等过程中形成的有形物质流动。
信息流包括原材料设备等的光盘内供应状态,工程进度,工程质量,工程师做出的各种指令,业主的意见,工程造价的变动等各种信息的传递与交流。
资金流主要是资金由业主以工程付款的形式转至承包商,再通过付款支付的方式流向各级供应商的过程。
5施工设备使用计划内容?1施工设备的选型1)施工设备选型的原则2)施工设备选项的依据2施工设备使用计划的编制6自有设备折旧费计算?1)直线折旧法2)年数总合和递减折旧法3)净值折旧法7项目信息的概念,特点,表现形式,流动形式?项目信息是指项目运行和管理过程中直接和间接形成的各种数据,表格,图纸,文字。
影像资料等。
特点:信息量大,传递障碍多,较物流滞后等表现形式:书面文字形式,口头形式以及各种通信工具和声音,图像等媒介方式等流动形式:自上而下的信息流动,自下而上的信息流动,横向信息的流动,以某一管理或咨询部门为集散中心的信息发送,项目组织与项目其他参与方及外部环境之间的信息交换8工程信息管理的概念和意义?概念:指在工程项目实施过程中对项目信息的收集,整理处理储存传递与应用等过程进行的管理意义:信息管理是项目管理的关键之一,是项目管理知识体系的重要组成部分。
信息管理事关项目管理的质量和生命。
信息时沟通管理的媒介和基本手段。
现代施工项目管理必须以信息管理为支柱。
10文化管理的概念?人们的生活方式和认识世界的方式,是约束人们的行为和态度的一系列规范和准则。
11项目文化,企业文化各自含义及相互关系?项目文化:是项目实施过程中体现企业形象,理念,价值观和作风的一种共识,他以多种形式存在并发展,如物质的,制度的和精神的文化等企业文化:是企业在长期生产经营过程中形成的独特的企业价值观,企业精神,员工行为规范,道德准则,生活理念的总称。
第七章1指定分包商的定义及指定分包商与一般分包商有什么区别?指定分包商:指由业主和工程师挑选或指定的进行与项目实施,货物采购等工作有关的分包商,这种指定可以在招标文件中指定,或给出一些可供选择的分包商名单,总承包商要从者名单中选择某些专业或某部分工作的分包商。
也可以在项目开工后业主或工程师指定分包商2选择分包商的方式?1投标前选择分包商(1)事先确定分包商(2)是想选择分包商并询问分包价格,但不确定总----分包关系。
2中标后选择分包商3分包合同的管理要点?1)项目范围和内容2)关于分包项目的变更3)关于总承包商和分包商的责任和义务4)关于权利5)关于支付条件6)关于维修责任7)工期延误的违约赔偿8)分包商办理保险的义务4分包合同和主要合同之间的关系?主要合同和分包合同由于其合同标的物,即在施工的范围有重合性,分包合同中所涉及的施工和服务室主合同的一部分,因此他们之间有着依存关系。
主合同被解约,自然分包合同也就不能存在下去,在签订分包合同时往往将主合同作为分包合同的附件,即主合同中业主对中分包商的约束应对分包商适用。
第八章1索赔的基本概念,分类,依据?概念:作为合法所有者,根据自己的权利提出的有关某一资产,财产,金钱的方面的要求。
分类:1)按索赔的目的可以分为经济索赔和工期索赔2)按索赔发生的原因了可以分为八类:业主违约,工程变更,工程是指令引起的,暂停工程,业主风险,不利自然条件和客观障碍引起的,合同缺陷,其他原因引起的。
3)按索赔的合同依据分类2常见的索赔及原则?1)现场条件变化索赔2)工程范围变更索赔3)工程拖期索赔4)加速施工索赔3索赔处理程序及索赔报告的编写?程序:1)提出索赔要求2)报送索赔资料3)谈判解决索赔争端4)调解解决索赔争端5)提交仲裁或诉讼报告编写:1)总论部分:该书的叙述索赔事项2)合同论证部分:叙述索赔的根据;3)索赔款额和、或工期演唱的计算论证和分析;4)证据部分。
