二次结构砌体专业技术交底二次结构砌体专业技术交底是在施工前对相关人员进行有关砌体工作的专业技术知识交底,以确保施工人员全面了解施工要求、安全注意事项和工艺要求,从而提高施工质量和保障施工安全。
下面将详细介绍二次结构砌体专业技术交底的内容。
一、交底前准备1.对施工人员进行岗前培训,包括砌筑基本技能、砌筑工艺及注意事项;2.砌体工程资料准备,包括施工图纸、工艺流程图、技术规范等;3.明确施工人员的交底对象,包括主体结构及相关分部工程的施工人员;4.确认交底地点,一般在施工现场进行;二、交底内容1.施工要求(1)施工单位的管理责任和工程质量要求;(2)对主体结构的要求,包括结构承重能力、墙体平整度、垂直度等;(3)砌体砌筑的基本原则和要求;(4)工程质量验收标准和检查方法。
2.安全注意事项(1)施工现场安全措施的要求,包括用电安全、防坠安全等;(2)砼模板支撑体系的施工要求和验收标准;(3)砌体作业的安全防护措施,包括施工人员佩戴安全帽、安全带等;(4)遇到特殊情况时的应急措施,包括土方支护等。
3.工艺要求(1)材料准备,包括砌筑材料的检验和试块的试验;(2)砌筑工艺流程,包括墙体布线、基准线的设置等;(3)砌筑作业方法与技巧,包括砌筑顺序、砌筑方法和砌筑接缝处理等;(4)墙体强度与质量控制,包括砌筑接缝的要求和砌筑过程中的保湿措施等;(5)砌筑中常见问题及处理方法,如砌筑中遇到承重墙开口、墙体裂缝等情况的处理。
4.现场示教在交底结束后,应组织现场示教,即由专业技术人员进行实际示范,帮助施工人员掌握砌筑技术并进行实践操作。
三、交底要求1.交底人员应具备相应的专业技术知识,并持有相关证书;2.交底内容应简明扼要,交底过程中要注意语言清晰、态度亲切,确保施工人员能够理解和接受;3.交底结束后,应进行考核确认,确保施工人员已掌握相关技能;4.交底记录应详细记录,包括交底时间、地点、交底人员和交底内容等,以备查档。
二次结构安全技术交底随着建筑行业的不断发展,高层建筑、体育场馆、商业综合体等大型建筑物的建设越来越常见。
而这些建筑物的主体结构通常采用钢骨结构和混凝土结构。
其中,混凝土结构通常采用二次结构(Steel-Concrete Composite Structure)形式,这种结构形式主要是钢筋混凝土构件与钢结构构件相结合,优势在于强度高、刚性好、耐震性好、施工周期短等。
但是,二次结构也有其安全隐患,如防火难度较大、盗窃风险较高等。
因此,本文将就二次结构安全技术进行交底。
二次结构结构特点概述一般情况下,钢结构与混凝土构件之间固定方式主要有悬挑连接、平面连接和胶粘连接等。
其中,钢骨柱与混凝土板采用连接件固定,这种构造方式被称为“完整悬挑连接”(Rigid Connection);另外一种情形是将钢骨柱与混凝土板组合成一体,这种结构方式被称为“半刚性悬挑连接”(Semi-Rigid Connection);此外还有钢骨柱和混凝土板用锚固过程进行固定的方法,这被称为“胶粘连接”(Adhesive Connection)等。
优缺点二次结构相比于传统的混凝土结构,具备以下优势:强度高、刚性好、耐震性好、施工周期短。
但是,也存在一些缺陷:防火难度高、盗窃风险大等。
二次结构安全技术防火措施由于二次结构中的钢骨结构具有一定的传热能力,在火灾时往往会对建筑的安全性造成很大的威胁。
因此,加强二次结构的防火是很有必要的。
目前,主要有以下几种防火措施:防火涂料防火涂料是一种常见的防火措施,具有非常好的防火能力。
一般情况下,涂有防火涂料的钢结构能够在较长的时间内保持不被燃烧的状态,从而减小火灾所带来的威胁。
不过,防火涂料需要在施工和使用时严格按照规范使用,才能确保其达到较好的防火效果。
防火包裹材料防火包裹材料也是防火措施中的一种,主要是通过将钢结构包裹在耐火材料内,来起到保护钢结构的作用。
这种措施的优点是防火效果好,但缺点却是增加了建筑物的自重。
施工技术交底单位工程名称郭公庄项目交底编号施工单位名称中建六局土木工程有限公司交底时间2015-7-15 分项工程名称二次结构技术交底内容:二次结构施工一、二次结构墙体为加气混凝土砌块隔墙、混凝土预制条板隔墙,轻集料砌块墙。
具体材料位置:主楼±0以上:①外墙填充墙体材料为200厚加气混凝土砌块,其强度等级为A3.5,干体积密度级别为B06(合格品),MU5干混砂浆砌筑。
②住宅分户墙200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
③内隔墙为100厚预制轻型混凝土条板。
④公共区域管井墙墙体材料为100~200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
⑤分户隔墙阳台位置,紧贴100厚二次浇筑混凝土墙砌筑100厚加气混凝土砌块。
⑥外墙部分填充墙原图中为二次浇筑混凝土墙,根据图纸会审改为加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
±0以下:轻集料砌块,强度等级MU10,M7.5干混砂浆砌筑。
地下室车库,商业等配套设施主体结构为框架结构,二次结构为地下轻集料砌块,地上加气混凝土砌块。
二、现场准备1、主体结构作业面清理干净,对砌筑基层的质量缺陷进行处理完毕,砌筑位置平整,砌筑皮数杆制作并经技术复核,砌体放线完成并经检查,施工前一天在砌筑部位接触面洒水;2、测量放线:根据平面控制网线,根据技术质量部提供的二次结构砌筑图示在楼板面放出砌体位置线、门窗洞口线、构造柱具体位置线。
墙体位置线建筑一米线3、拉结筋施工:拉结筋采用植筋拉结方式,植入深度不小于15d。
锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为6.0kN。
结构植筋胶在孔壁内要充满,以保证其锚固力,在结构胶固化前不要扰动植入的钢筋,待固化72小时后加载施工荷载。
拉结筋植筋深度图示植筋后必须上报技术质量部验收,且经过植筋拉拔试验合格后方可进行砌筑或浇筑混凝土。
二次结构安全技术交底二次结构是指主要承载结构物自重以及外部荷载的结构部分,其在建筑和工程领域中起到关键的承载和支撑作用。
为了确保二次结构的安全可靠,采取一系列的安全技术措施是必要的。
本文将介绍几种常见的二次结构安全技术。
首先,合理的结构设计是保证二次结构安全的基础。
结构设计师需要根据各种荷载条件、土壤条件、工程要求等因素进行合理的设计,确保二次结构在承受全部荷载时的稳定性和安全性。
在设计过程中,需要考虑适当的抗震和防火要求,以及可能存在的风、雨、雪等外部荷载。
其次,选用高品质的材料是保证二次结构安全的重要环节。
材料的质量直接影响到结构的强度和稳定性。
因此,在选择二次结构材料时,应选择符合国家标准的高品质材料,避免使用劣质材料或假冒伪劣产品。
在具体的施工过程中,还要进行材料的质量抽查和检验,确保二次结构使用的材料符合设计要求。
第三,施工过程中的质量控制也是确保二次结构安全的重要环节。
施工质量直接影响到二次结构的稳定性和安全性。
因此,在施工过程中,建筑队需要严格按照设计要求进行施工,并且及时发现和处理可能存在的质量问题,如混凝土的浇筑质量、钢筋的安装质量等。
同时,还需要采取适当的检测手段,如超声波检测、磁粉检测等,确保施工质量。
第四,定期的结构安全评估和监测也是保证二次结构安全的重要手段。
结构在使用过程中,可能会受到各种因素的影响导致损伤或变形,进而影响结构的安全性。
因此,需要定期对二次结构进行安全评估和监测,及时发现和处理可能存在的问题。
常用的监测手段包括:测量结构变形、应力、振动等参数,并将这些数据与安全评估标准进行对比,以确定结构的安全状态。
最后,加强人员的安全意识和培训也是确保二次结构安全的重要环节。
工程人员在施工和使用过程中,需要牢固树立安全第一的意识,遵循相关的安全规范,正确使用工具和设备,确保自身和他人的安全。
此外,需要定期进行安全培训,提高人员的专业知识和操作技能,进一步提升工作安全性。
二次结构(砌筑)安全技术交底交底内容:一、施工作业特点和危险源二、对危险源的具体控制措施和应注意的安全事项1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场。
2、必须接受安全技术交底后方可进行砌筑及相关二次结构作业;3、手持式用电工具使用时严禁单手操作,严禁蛮力;1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、使用的电钻等手持式用电工具必须符合临时用电安全技术要求;3、接线必须联系专业电工进行接电,严禁私自接电和私拉乱接;1、施工现场的与砌筑无关的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施;2、施工中砌筑位置的安全防护应砌筑到哪里拆到哪里,严禁一次性全部拆除或提前拆除砌墙部位的防护再进行砌筑;3、作业过程中,涉及到登高作业需要使用马登、人字梯等等,必须牢固可靠。
严禁直接踩在砌块等不稳定物体上作业。
4、脚手架连墙件严禁拆除,二次结构支模必须预留处理。
1、砖墙砌筑施工中,作业人员要严格按照砌筑工艺及技术交底进行作业,严防已砌好的砖墙倒塌伤人。
2、砌筑施工中所使用的砂浆、砖、砌块等必须经过验收合格,强度标号达到设计要求,禁止使用不合格材料或强度达不到要求的砂浆进行砌筑,以免造成事故。
3、作业人员从砖垛上取砖时,应先取高处后取低处,防止砖垛倒塌砸人。
提倡在下面提前切割砌块,砍砖时应面向内打,以免碎砖落下伤人。
4、不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上料时失手掉下造成安全事故;砌筑的砖墙超过胸部以上时,要搭设好操作平台,不准用不稳定的工具或物体在脚手板面或木凳等上垫高作业。
砌筑内墙墙体时,必须使用定型移动脚架,架子上堆砖高度不得超过3皮。
5、作业人员严禁在墙顶上站立划线、刮缝、清扫墙柱面和检查大角垂直等工作,以防发生坠落事故。

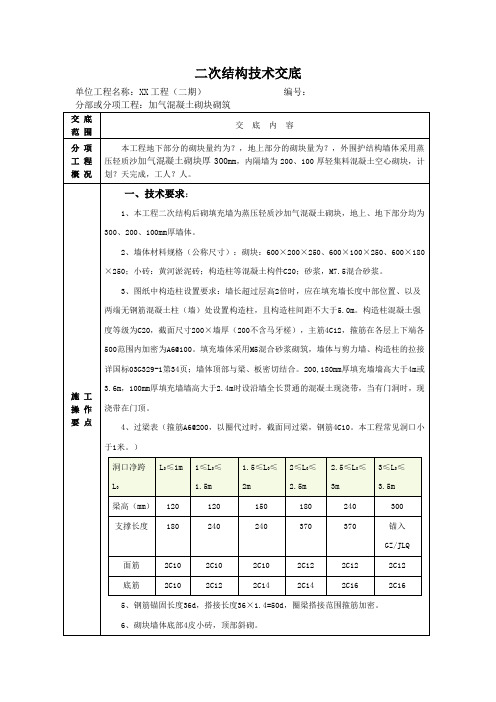

二次结构技术交底单位工程名称:XX工程(二期)编号:
砌到接近上层梁、板底约300mm
加气混凝土砌块墙每天砌筑高度不能超过
最高一皮砖因其自重太轻而容易造成与砂浆的胶结不充分而产生裂缝,应在停砌时最高
砌筑时每皮砌块均须拉基准线,灰缝要求横平竖直。
每一块砌块全长上铺满砂浆,铺浆要厚薄均匀,浆面平整,保证灰缝厚度。
铺浆后立即放置砌块,要求一次摆正找平。
柱、梁、板或承重墙与填充墙之间出现裂缝,可凿除原有嵌缝砂浆,重新嵌缝。
少,受剪能力差,在外界因素影响下(如温差、干缩等),容易沿灰缝产生裂缝。
墙面抹灰出现干缩裂缝和起壳,严重的引起墙面渗漏。
砌块存在缺损,如砌块表面酥松、蜂窝、麻面和裂缝,或砌块收缩值过大,都会影响砌体的防水能力,从而引起墙面渗水。
)加气砌块墙宜用强度不高的
线、踢脚板、勒脚、局部墙裙外,不宜做大面积水泥砂浆抹灰。
因砌块本身材料问题而引起的渗漏,应铲除该部位抹灰层,然后将砌块酥松或裂缝
交底者签名:被交底者签收:
2012年月日 2012年月日。
二次结构施工技术交底一、工程概况本次施工的项目为_____,总建筑面积为_____平方米,结构形式为_____。
二次结构施工主要包括填充墙砌筑、构造柱、圈梁、过梁等的施工。
二、施工准备1、技术准备熟悉施工图纸,了解设计意图,对图纸中存在的问题及时与设计单位沟通解决。
编制施工方案,并向施工人员进行技术交底。
确定施工质量控制要点和验收标准。
2、材料准备砖:采用_____砖,规格为_____,其强度等级应符合设计要求,并具有出厂合格证和复试报告。
砌块:选用_____砌块,规格为_____,其性能指标应符合相关标准。
水泥:采用_____水泥,强度等级为_____,应有出厂合格证和复试报告。
砂:采用中砂,含泥量不应超过 5%。
钢筋:构造柱、圈梁等所用钢筋应符合设计要求,并具有出厂合格证和复试报告。
其他材料:如拉结筋、预埋件等应符合设计要求。
3、主要机具准备砂浆搅拌机、塔吊、施工电梯等垂直运输设备。
手推车、砖笼、铁锹、瓦刀、托线板、线坠、小白线、卷尺、皮数杆等。
4、作业条件准备主体结构已施工完毕,并经有关部门验收合格。
弹出轴线、墙身线、门窗洞口位置线等,并经复核无误。
立好皮数杆,皮数杆间距不宜超过 15m。
砌筑部位的灰渣、杂物已清理干净,并浇水湿润。
三、施工工艺流程1、填充墙砌筑基层处理:将基层表面的浮浆、杂物等清理干净,并浇水湿润。
排砖撂底:根据砖或砌块的规格、尺寸和墙长进行排砖撂底,保证组砌合理,减少砍砖。
砌筑:采用“三一”砌筑法,即一铲灰、一块砖、一揉压。
砌筑时应上下错缝、内外搭砌,灰缝应横平竖直、厚薄均匀,水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。
拉结筋设置:按照设计要求设置拉结筋,拉结筋应沿墙高每隔500mm 设2φ6 钢筋,伸入墙内长度不应小于墙长的 1/5 且不应小于700mm。
顶部处理:填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并至少间隔 7 天后,再用斜砖将其塞紧。
砌体工程技术交底一、砌体砂浆的拌制与使用1 砂浆根据各地区要求尽量使用于预拌砂浆。
2 砂浆应按要求贮存在贮存器内,不允许直接在楼板上堆置;因楼板吸收砂浆中的水价,将降低砂浆性、和易性,使砂浆变干硬,容易降低砂浆强度,且增加清理难度;3 水泥使用应符合下列规定:水泥进场时应对其品种、等级、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性进行复验,其质量必须符合现行国家标准《通用硅酸盐水泥》GB175的有关规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按复验结果使用。
施工中不应采用强度等级小于M5水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。
二、填充墙砌体工程(执行蒸压加气混凝土砌块建筑构造图集)1加气混凝土砌块墙的设计应符合现行《砌体结构设计规范》GB50003、《建筑抗震设计规范》GB50011、《蒸压加气混凝土建筑应用技术规程》JGJ/T17及相关技术标准的规定。
2加气混凝土砌块龄期达到28天后方可用于砌筑,砌块应码垛整齐,高度以1.5m左右为宜(不宜超过2m),底部应有防潮、顶部应有防雨措施。
蒸压加气混凝土砌块的含水率宜小于30%。
3加气混凝土砌块墙体的最小厚度宜为:内隔墙100mm,民用建筑外墙200mm,工业建筑外墙150mm。
4 钢筋混凝土结构中的加气砌块填充墙与柱采用柔性连接在平面和竖向的布置宜均匀对称,避免形成薄弱层或短柱。
5 加气混凝土砌块墙的厚度应满足《蒸压加气混凝土建筑应用技术规程》JGJ/T17中有关高厚比的规定,且墙体高度不宜大于6.0m,当墙高超过6.0m时,应进行强度及稳定性验算。
6 加气混凝土砌块墙当墙长大于或等于层高的1.5倍或墙长超过6m时,应在墙长中部设置钢筋混凝土构造柱;当墙厚不小于180mm,墙高超过4.0m或墙厚小于180mm,墙高超过3.0m是,宜在墙体半高处设置与主体构造柱、承重墙连接且沿墙全长贯通的钢筋混凝土水平配筋或系梁厚度为60mm。
一、交底目的为确保主体二次结构施工过程中的安全,预防事故发生,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象本次安全技术交底适用于参与主体二次结构施工的所有人员,包括施工管理人员、技术人员、操作人员等。
三、交底内容1. 施工准备- 施工前,对所有参与施工人员进行安全教育培训,确保人员了解施工安全知识。
- 严格按照施工图纸和规范要求进行施工,确保施工质量。
2. 施工工艺及注意事项- 砌筑墙体:使用符合标准的砌筑材料,严格按照砌筑规范进行施工。
- 砌筑过程中,注意砂浆饱满,砌体灰缝均匀,不得出现空鼓、裂缝等现象。
- 砌筑高度超过1.2米时,应搭设脚手架,确保施工人员安全。
3. 高处作业- 高处作业人员必须佩戴安全帽、安全带,并严格按照安全操作规程进行作业。
- 严禁在未采取安全措施的情况下进行高处作业。
- 高处作业区域下方应设置安全警戒线,并配备专人监护。
4. 机械操作- 电动工具使用前,应检查电线、插头、开关等是否完好,确保安全。
- 操作电动工具时,应穿戴绝缘手套、绝缘鞋等防护用品。
- 严禁酒后操作电动工具。
5. 临时用电- 临时用电线路应采用符合标准的绝缘电缆,并定期检查。
- 严禁私拉乱接电线,确保用电安全。
- 施工现场应配备足够的消防器材,并定期检查。
6. 施工材料及设备- 施工材料应堆放整齐,不得占用消防通道。
- 机械设备应定期检查、维护,确保正常运行。
7. 施工环境- 施工现场应保持整洁,不得乱堆乱放杂物。
- 施工现场应配备足够的照明设施,确保夜间施工安全。
四、安全防护措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须遵守各项安全操作规程,不得违章作业。
3. 施工现场应配备安全员,负责监督施工现场的安全工作。
五、交底要求1. 施工单位应将本安全技术交底作为施工过程中的重要文件,并严格执行。
2. 施工人员应认真学习本安全技术交底,提高安全意识。
二次结构技术交底步骤介绍二次结构技术交底是在建筑工程项目中非常重要的一项工作。
通过交底,施工方能够了解并理解设计方对于二次结构的要求和细节,确保施工按照设计方案进行并达到预期的质量标准。
本文档将介绍二次结构技术交底的步骤和注意事项。
步骤1. 准备交底资料在进行二次结构技术交底之前,施工方需要收集和准备相关的交底资料。
这些资料可能包括但不限于设计方案、施工图纸、材料规范、工艺要求等。
确保资料的准确性和完整性对于交底的顺利进行至关重要。
2. 召开交底会议安排一次专门的交底会议,邀请设计方和施工方的相关人员参加。
在会议上,设计方将详细讲解二次结构的要求和细节,回答施工方提出的问题,并提供必要的解释和说明。
双方在会议上可以达成共识并明确各自的责任和任务。
3. 编制交底记录根据交底会议的内容,施工方应编制交底记录。
交底记录应包括会议的时间、地点、参会人员、交底内容、问题和答案、共识和任务等重要信息。
交底记录应准确、完整,并保留备查。
4. 交底确认提交交底记录给设计方进行确认。
设计方应仔细核对交底记录的准确性,并在确认后签署。
确认交底记录是双方对于交底内容的共同认可,有助于避免交底纠纷和质量问题。
5. 实施交底要求根据交底确认的内容,施工方应指导施工人员按照要求实施施工工艺和操作。
施工人员应全面了解交底要求,正确使用工具和材料,按照设计方案进行施工,确保质量和安全。
6. 监督和检查设计方和监理单位应对施工方的施工过程进行监督和检查,确保施工按照交底要求进行。
如发现问题或偏差,及时进行整改和调整,并记录相关情况。
注意事项- 交底会议应提前安排,确保参会人员的时间和地点的确定。
- 交底记录应详细、准确,记录交底会议的全过程。
- 设计方和施工方应保持良好的沟通和合作,共同解决问题,确保施工质量和效果。
- 交底后的实施应严格按照交底内容进行,不得擅自更改或违反要求。
- 监督和检查工作应定期进行,确保施工质量符合要求,及时发现并解决问题。
技 术 交 底 记 录 表B2 编号: 工程名称 XXX项目部 交底时间 年 月 日 分部分项工程 主体工程 交底部位 二次结构 交底提要:本技术交底对二次结构做出要求。
交底内容: 二次结构技术交底 一、 主要施工方法与工艺 1.1 砌筑材料 1、 非承重外围护墙、分户墙、楼梯电梯间墙体:采用200mm厚B06级加气混凝土砌块,砌块规格300*600*200mm,砌体强度等级不得小于A5、0,采用M5、0混合砂浆砌筑。
2、 建筑物分室墙:采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100mm,砌体强度等级不得小于A5、0,采用M5、0混合砂浆砌筑。
3、 卫生间、厨房隔墙:卫生间、厨房隔墙下部必须筑200mm高细石混凝土坎,宽度同墙宽。上部采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100,砌体强度等级不得小于A5、0,采用M5、0混合砂浆砌筑。
1.2 施工流程
材料准备→墙体定位、放线→构造柱、过梁、系梁、墙体拉结筋植筋→构造柱钢筋绑扎→砌块排列→砂浆进场→砌块砌筑→勒缝→混凝土配筋带施工→砌块砌筑→构造柱施工→墙体收顶处理
1.2.1 墙体定位
砌体施工前,将楼层结构按标高找平,20 mm以内用水泥砂浆找平,超过30mm 用细石砼找平,依据砌筑图放出每一皮砌块得轴线、砌体边线与门窗洞口线。 1.2.2 构造柱、过梁、系梁、墙体拉结筋植筋 按照放线确定构造柱位置,注意避开配电箱、消防箱得位置,构造柱钢筋部分为结构施工时预埋,其余采用植筋得方法。
过梁、系梁、墙体拉结筋植筋在剪力墙或框架柱上钻直径比植入钢筋大一级得孔,孔深大于100mm,采用质量合格得植筋胶将拉结钢筋直接植入。具体详见1、4植筋施工工艺。
1.2.3 砌块排列 为了便于配料与减少施工中现场切锯工作量,砌块施工前根据工程设计施工图,结合砌块得品种、规格、绘制砌体砌块得排列图,经审核无误,按图排列砌块。按砌块排列图在墙体线范围内分块定尺、划线。砌块砌体在砌筑前,砌块排列上、下皮应错缝搭砌,砌块搭接长度不宜小于砌块长度得1/3,但最小搭接长度不得小于150mm。为保证墙面立缝垂直,必须在操作中认真检查,发现偏差随时纠正,严禁砌筑后砸墙。
1.2.4 砂浆进场 本工程所有砌筑砂浆均为干混砂浆,采用M5混合砂浆,砂浆制备后应在3小时内用完,当施工气温超过30℃时应在2小时内用完。严禁使用过夜砂浆。砂浆稠度控制在70—100mm范围内。
1.2.5 砌块砌筑 砌筑前应在填充墙间得框架柱或剪力墙上设置皮数杆,用红漆标明在混凝土结构上,并应在墙转角处或丁字墙处设立皮数杆标明块层、灰缝、窗台板、门窗洞口、过梁、圈梁、预制构件等得位置,皮数杆间距4~8m为宜。
砌筑时采用“三一砌筑法”,即一铲灰、一块砖、一揉挤。每层应从转角处或定位砌块处开始砌筑。砌筑当天应对加气混凝土砌块进行喷水湿润,相对含水率控制在40%-50%左右,以水浸入砌块面内深度8~10mm为宜。砌筑就位应先远后近,先下后上,先外后内;每层开始时,从转角处或定位砌块处开始,应吊砌一皮,校正一皮,皮皮拉线控制砌体标高
技 术 交 底 记 录 表B2 编号: 工程名称 XXX项目部 交底时间 年 月 日 分部分项工程 主体工程 交底部位 二次结构
与墙面平整度,砌块安装时,起吊砌块应避免偏心。砌体灰缝应横平竖直、饱满、密实,砌块得垂直及水平灰缝厚度应≤15mm。灰缝要求横平竖直,砂浆饱满。
1.2.6 构造柱施工 砌体隔墙转角处、隔墙转角处悬臂梁隔墙端头、内外墙相交处、直墙端头以及电梯井道得四角加设构造柱。构造柱纵筋在结构施工时预留上下插筋(详见细部构造要求),构造柱与砌块墙体相连应设马牙茬,从每层柱脚开始,先退后进,形成200mm宽、300mm高得马牙茬。构造柱钢筋应在砌筑前绑扎到位并做好隐检记录。砌筑完成后支模,浇筑混凝土。标准层构造柱平面布置见附图1
1.2.7 墙顶收顶 按提前弹好得填充墙定位线砌筑墙体,砌筑质量符合规范要求,合理排砖,顶部预留12cm左右缝隙,收顶采用蒸压灰砂砖斜砌得方法,砌块成倒“八”型布置,由中间向两段开始倾斜,倾斜角度宜为45°-60°,在中间及两端增设预制混凝土小型砌块,砖块必须逐块敲紧挤实,填满砂浆。墙顶斜砌宜在砌体砌筑完成14天后待下部所砌墙体沉实后再施工。
图 1、21 墙体收顶示意图 1.2.8 注意事项 1、砌块排列应尽可能采用主规格,除必要部位外,尽量少镶嵌实心砖砌体,局部需要镶砖部位,宜分散、对称,以使砌体受力均匀。
2、纵横墙应整体咬槎砌筑,对于不能同时砌筑而必须留置临时间断处应砌成斜槎,斜槎得水平投影长度不应小于高度得2/3、当不能留置成斜槎时,除转角处外可留直槎,但直槎必须留成凸槎
3、接槎时,应先清理基面,浇水湿润,然后铺浆接砌,并做到灰缝饱满。 4、外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌。砌体垂直缝与门窗洞口边线应避开通缝,且不得采用砖镶砌。
5、正常施工条件下,小砌块砌体每日砌筑高度不宜超过1、4m或一步脚手架高度内。 6、框架柱上支设得墙柱拉结筋,应考虑砌块得高度,拉结筋应保证位置准确、平直、其外露部分在施工中不得任意弯折。
7、凡有穿过加气混凝土墙体得管道,应严格防止渗水、漏水。 8、电管立管于砌筑前固定到位,砌筑施工期间不得私自剔凿墙体,必须经过项目部批准才可剔凿墙体。剔凿墙体必须采用切割机,不得使用锤子凿墙,且只能留竖槽不得留横槽。
9、加气混凝土墙体与零配件得联结(如门、窗、附墙管道、管线支架、卫生设备等)应牢固可靠。
10、对现浇混凝土构件浇水养护时,应避免发生浸泡砌块现象。 11、在施工过程中要与水电专业密切配合,施工过程中做好工序交接,预留预埋由专业工程师提前进行书面交底。
12、切锯砌块应使用专用工具,不得用斧或瓦刀任意砍劈。洞口两侧应用规则整齐得
技 术 交 底 记 录 表B2 编号: 工程名称 XXX项目部 交底时间 年 月 日 分部分项工程 主体工程 交底部位 二次结构
砌块砌筑。 1.3 细部构造要求
1.3.1 构造柱 1 构造柱得定位详附图1标准层构造柱布置图。 2 构造柱断面:墙厚×200,配筋4C12,箍筋Φ6200。混凝土强度等级 C20。砌体与构造柱得连接处应砌成马牙槎,马牙槎应先退后进,沿垂直方向每300mm进退一次,每次进退100mm。构造柱得垂直度允许偏差为不大于10mm。应沿墙高每隔2 皮或不超过600mm设置2Φ6拉结筋,拉结筋应沿墙通长设置。构造柱应于砌筑完成后浇筑混凝土。
3 构造柱浇筑砼前必须将砌体留槎部位与模板浇水湿润将模板内得落地灰与其她杂物清理干净,并在结合面处注入适量与构造柱砼相同得水泥砂浆,振捣时应避免触碰墙体,严禁通过墙体传震。
4 模板采用胶合板、方木及钢管定型加工,次龙骨40*80mm竖向方木两根,主龙骨采用双钢管用螺杆连接固定。门洞模板中间加设横竖支撑;构造柱两侧模板必需贴紧墙面,支撑必需牢靠,并沿马牙茬粘贴海棉条,防止板缝漏浆,构造柱顶部预留斜槽用于浇筑混凝土,浇筑完成后进行剔凿。
5 在浇筑混凝土前,必须将砖墙与模板浇水润湿。混凝土一次浇筑不能大于50cm,使用30振捣棒进行振捣,其混凝土坍落度为160±20mm。 图 1、3-1 构造柱立面图 图 1、32ﻩ构造柱混凝土浇筑口 图 1、33 构造柱截面
图 1、3-4 构造柱模板示意图 1.3.2 系梁 当墙高>4m 时,墙体半高处应设置通长得现浇混凝土水平系梁,纵筋应与相连柱(构造柱)得预留插筋焊接或搭接,混凝土强度等级C20。圈梁截面:墙厚×200,主筋4C12,箍筋8200。水平系梁钢筋锚入墙或柱不得少于100mm。系梁遇到窗口孔洞时不得断开,调
技 术 交 底 记 录 表B2 编号: 工程名称 XXX项目部 交底时间 年 月 日 分部分项工程 主体工程 交底部位 二次结构
整系梁高度兼做门窗洞口过梁用
图 1、3-5 水平系梁详图 图 1、36 系梁配筋图 1.3.3 过梁 填充墙洞口>300,均要设钢筋混凝土过梁,过梁支承长度、配筋参照下表设置,如图 1、37所示。若洞口紧靠砼柱、墙边时或砼柱、墙边填充墙长度小240mm 时,应先在柱内预留过梁纵筋,然后现浇过梁。当门窗洞顶至楼层梁底得距离≤h(过梁高度)+120mm而无法另设过梁时,改用下挂板代替过梁,详见下图 1、3-8。过梁混凝土强度等级C20,浇混凝土过梁模板采用14mm胶合板与40*80方木制作,侧模可以在混凝土浇筑后1天拆除,底模须在混凝土强度大于75%以上时拆除(时间大约为7天左右),严禁与侧模一起拆除。
技 术 交 底 记 录 表B2 编号: 工程名称 XXX项目部 交底时间 年 月 日 分部分项工程 主体工程 交底部位 二次结构 表 1、31 过梁配筋选用表
洞口净跨l L≤1000 1000<L≤1500 1500<L≤2000 2000<L≤2500 2500<L≤3000 3000<L≤3500 梁高h 120 120 150 180 240 300
支承长度a 180 240 240 370 370 370 面筋 2Φ10 2Φ10 2Φ10 2Φ12 2Φ12 2Φ12 底筋 2Φ10 2Φ12 2Φ14 2Φ14 2Φ16 2Φ16 箍筋 Φ6250 Φ6250 Φ8250 Φ8250 Φ8200 Φ8200
图 1、37 门洞过梁示意图
