二次结构施工技术交底
- 格式:doc
- 大小:3.36 MB
- 文档页数:12
二次结构砌体专业技术交底二次结构砌体专业技术交底是在施工前对相关人员进行有关砌体工作的专业技术知识交底,以确保施工人员全面了解施工要求、安全注意事项和工艺要求,从而提高施工质量和保障施工安全。
下面将详细介绍二次结构砌体专业技术交底的内容。
一、交底前准备1.对施工人员进行岗前培训,包括砌筑基本技能、砌筑工艺及注意事项;2.砌体工程资料准备,包括施工图纸、工艺流程图、技术规范等;3.明确施工人员的交底对象,包括主体结构及相关分部工程的施工人员;4.确认交底地点,一般在施工现场进行;二、交底内容1.施工要求(1)施工单位的管理责任和工程质量要求;(2)对主体结构的要求,包括结构承重能力、墙体平整度、垂直度等;(3)砌体砌筑的基本原则和要求;(4)工程质量验收标准和检查方法。
2.安全注意事项(1)施工现场安全措施的要求,包括用电安全、防坠安全等;(2)砼模板支撑体系的施工要求和验收标准;(3)砌体作业的安全防护措施,包括施工人员佩戴安全帽、安全带等;(4)遇到特殊情况时的应急措施,包括土方支护等。
3.工艺要求(1)材料准备,包括砌筑材料的检验和试块的试验;(2)砌筑工艺流程,包括墙体布线、基准线的设置等;(3)砌筑作业方法与技巧,包括砌筑顺序、砌筑方法和砌筑接缝处理等;(4)墙体强度与质量控制,包括砌筑接缝的要求和砌筑过程中的保湿措施等;(5)砌筑中常见问题及处理方法,如砌筑中遇到承重墙开口、墙体裂缝等情况的处理。
4.现场示教在交底结束后,应组织现场示教,即由专业技术人员进行实际示范,帮助施工人员掌握砌筑技术并进行实践操作。
三、交底要求1.交底人员应具备相应的专业技术知识,并持有相关证书;2.交底内容应简明扼要,交底过程中要注意语言清晰、态度亲切,确保施工人员能够理解和接受;3.交底结束后,应进行考核确认,确保施工人员已掌握相关技能;4.交底记录应详细记录,包括交底时间、地点、交底人员和交底内容等,以备查档。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
11、本表由施工单位填写,交底单位与接受交底单位各保存一份。
11、本表由施工单位填写,交底单位与接受交底单位各保存一份。

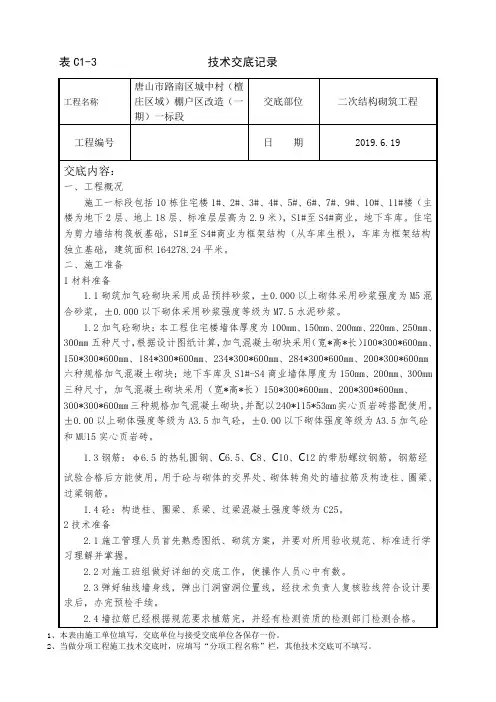

工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位二次结构砌筑工程工程编号日期2019.6.19搓应遵循“先退后进,同进同退”的原则进行砌筑。
进退尺寸60mm,进退高度为300mm。
6.14砌到接近上层梁、板底时,填充墙顶部与梁、板底部间的空隙,待填充墙砌筑完并至少间隔14d后,再将填充墙墙顶的空隙进行填砌处理。
处理的方法:在平砌实心砖后,用防腐木楔背紧墙顶,间距600mm,空隙用C15细石混凝土或M5水泥砂浆填实。
填充墙顶部与混凝土梁、板的空隙大于15mm,当空隙在15mm-30mm时,采用砂浆填充密实,当空隙大于30mm时采用细石混凝土填充。
也可以采用实心砖从墙体两端向中部斜向45°左右砌筑。
6.15除门窗洞口外,砌体填充墙上的消火栓洞口以及按设备、电气专业图纸要求需要穿墙的管道、电缆桥架、风道、配电柜(箱)等洞口,当洞口宽度>300mm时均应设置过梁,过梁伸置砌块上的长度不得小于250,过梁的高度及配筋按结构设计总说明施工。
加气砼砌块墙上不得留置脚手眼。
6.16切锯砌块使用专用切割机,不的得用斧或瓦刀任意砍劈。
6.17加气砼砌块墙每天砌筑高度不得超过1.5m。
6.18构造柱钢筋绑完后,应先砌墙。
填充墙应在主体结构施工完毕后,由上而下逐层砌筑,防止上下层梁承受上层梁以上的荷载。
在构造柱处,墙体中应按要求留好拉筋,同时按图示留好马牙槎.填充墙砌至板梁附近后,应待砌砌体沉实(约一周的时间)后,再用斜砌法把下部砌体与上部板梁间的空间逐块敲紧、填实。
填充墙的砌筑,也可根据施工的具体情况,在相应楼层混凝土达到设计强度时砌筑,但不得砌至梁(或板)底,在主体结构施工完毕并达到设计强度后,由上而下,逐层用斜砌法,将其空间顶紧砌满。
施工技术交底单位工程名称郭公庄项目交底编号施工单位名称中建六局土木工程有限公司交底时间2015-7-15 分项工程名称二次结构技术交底内容:二次结构施工一、二次结构墙体为加气混凝土砌块隔墙、混凝土预制条板隔墙,轻集料砌块墙。
具体材料位置:主楼±0以上:①外墙填充墙体材料为200厚加气混凝土砌块,其强度等级为A3.5,干体积密度级别为B06(合格品),MU5干混砂浆砌筑。
②住宅分户墙200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
③内隔墙为100厚预制轻型混凝土条板。
④公共区域管井墙墙体材料为100~200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
⑤分户隔墙阳台位置,紧贴100厚二次浇筑混凝土墙砌筑100厚加气混凝土砌块。
⑥外墙部分填充墙原图中为二次浇筑混凝土墙,根据图纸会审改为加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。
±0以下:轻集料砌块,强度等级MU10,M7.5干混砂浆砌筑。
地下室车库,商业等配套设施主体结构为框架结构,二次结构为地下轻集料砌块,地上加气混凝土砌块。
二、现场准备1、主体结构作业面清理干净,对砌筑基层的质量缺陷进行处理完毕,砌筑位置平整,砌筑皮数杆制作并经技术复核,砌体放线完成并经检查,施工前一天在砌筑部位接触面洒水;2、测量放线:根据平面控制网线,根据技术质量部提供的二次结构砌筑图示在楼板面放出砌体位置线、门窗洞口线、构造柱具体位置线。
墙体位置线建筑一米线3、拉结筋施工:拉结筋采用植筋拉结方式,植入深度不小于15d。
锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为6.0kN。
结构植筋胶在孔壁内要充满,以保证其锚固力,在结构胶固化前不要扰动植入的钢筋,待固化72小时后加载施工荷载。
拉结筋植筋深度图示植筋后必须上报技术质量部验收,且经过植筋拉拔试验合格后方可进行砌筑或浇筑混凝土。
工程名称************************块施工单位济*******************司

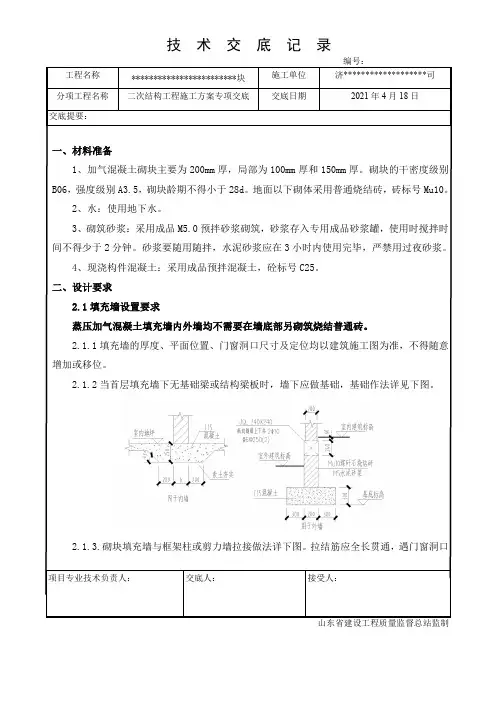

分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
2.3过梁设置要求
砌体填充墙上的过梁选用 L13G7中的 1级荷载过梁,宽度同墙厚。
过梁均为现浇,应按相应过梁的配筋,在柱(墙)内预留插筋;过梁在砖石砌体中每边支承长度不小于 250mm(楼梯间处不小于500mm)。
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:。

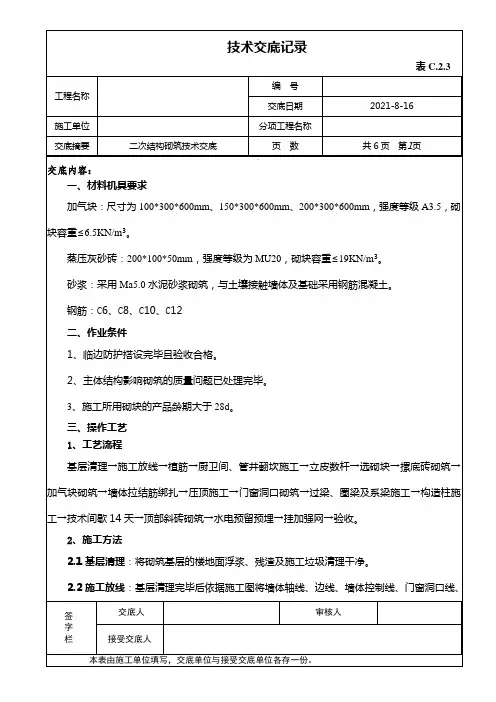

工程名称编号交底日期2021-8-16施工单位分项工程名称交底摘要二次结构砌筑技术交底页数共6页第4页··签字交底人审核人(9)构造柱及混凝土抱框处留设6cm马牙槎(如下图),马牙槎先退后进。
图3-1 砌筑斜槎留置图(以3皮摞底砖为例)图3-2 马牙槎留置图(以3皮摞底砖为例)(10)除门窗洞口预制砖、顶部斜砌砖外,加气块不得与其它砖、砌块混砌。
(11)砌筑至梁、板附近时应预留150mm-180mm左右空隙,待后期进行斜砌封堵。
(12)砌块在砌筑时要随吊、随靠,以保证墙体垂直、平整。
(13)电管于砌筑前固定到位,砌筑施工期间不得私自剔凿墙体,必须经项目批准才可剔凿墙体。
剔凿墙体必须采用切割机,不得使用锤子凿墙,且只能留竖槽不得留水平槽。
(14)在施工过程中要与水电专业密切配合,施工过程中做好工序交接。
2.10压顶施工:窗台压顶两侧为砌体墙时压顶两端伸入墙内60mm,当压顶两侧为剪力墙、结构柱或者构造柱时,钢筋应满足锚入La(砌体栏板、女儿墙未注明的均设80mm厚压顶,钢筋调整为2C12,工程名称编号交底日期2021-8-16施工单位分项工程名称交底摘要二次结构砌筑技术交底页数共6页第5页··签字交底人审核人分布筋Φ6@200)。
为防止外窗窗台渗水隐患,窗台压顶施工时,应制作坡度,内高外低,内外相差2cm。
2.11门窗洞口砌筑:入户门、防火门等门洞口及窗、阳台栏杆洞口两侧加气块墙体要设置预制砼块,设置位置详见下图。
(1)门洞口预制砼块宽度同墙厚,高度应与砌块同高,长度200mm,最上部(或最下部)的砼块中心距洞口上下边的距离为150~200mm,其余部位的中心距600mm,且均匀分布。
图3-3 门洞口砼射钉块设置工程名称编号交底日期2021-8-16施工单位分项工程名称交底摘要二次结构砌筑技术交底页数共6页第6页··签字交底人审核人图3-4 窗洞口砼射钉块及窗台梁设置(2)对于内墙门窗,浇筑完构造柱,墙体剩余宽度不足400mm的,墙体可采用灰砂砖或水泥砖进行砌筑(不设构造柱)。
二次结构砌筑施工技术交底【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)⑴ 设置拉接筋:a. 在砌筑墙体前必须把现浇结构上植入拉接筋,间距为每500mm 高留一道,每道设26钢筋,沿墙身通长设置,端部设180°弯钩;以起始拉接筋为准向上设置拉接筋,当达不到模数要求时可适当调整。
墙厚大于240mm 时设置36钢筋。
b. 拉接筋与结构连接形式:砌体墙与结构混凝土墙、柱相连时,采用植筋作法设置拉接筋,钢筋植入混凝土结构的深度为90mm 〔即15d ,d 为植入钢筋直径〕。
拉接筋沿墙长全长通长设置,搭接长度为55d 且不小于 400mm ,如遇门窗洞口时在门窗洞口边切断。
c. 采用植筋方式埋设拉接筋时,应通过拉拔强度试验。
拉接筋应满足砌块模数要求,不得折弯压入灰缝。
节点做法如下:现浇剪力墙(柱)楼板拉结筋设置示意图沿墙长设置拉接筋与结构墙、柱采用植筋连接,植筋深度为15d500mm通长布置填充墙节点1 填充墙钢筋与现浇结构连接400(各楼座拉结筋规格以各楼座的结构总说明为准)构造柱后砌墙搭接长度400mm后砌墙后砌墙构造柱咬槎26@500丁字墙部位沿墙长设置沿墙长设置沿墙长设置(各楼座拉结筋规格以各楼座的结构总说明为准)400构造柱26@500构造柱咬槎搭接长度400mm余同转角部位沿墙长设置沿墙长设置后砌墙后砌墙(各楼座拉结筋规格以各楼座的结构总说明为准)2〕、设置构造柱钢筋:a. 填充墙构造柱的定位按照以下原那么设置:墙体转角处、墙端当与主体结构无连接时设置构造柱,纵横墙交接处、墙体长度<240mm 处设置构造柱,当墙长≥8m 或层高2倍时,应在墙体中部设置构造柱。
构造柱断面为:墙厚*200,配筋4C12,A6@200,全部纵筋可在同一连接区段内搭接,搭接长度50d ,搭接长度范围内箍筋间距不大于200mm ,且不得少于4根箍筋,构造柱上下端各600mm 范围内箍筋加密至间距100mm ,构造柱采用C20细石混凝土浇筑。
二次结构技术交底内容二次结构是建筑物中承载荷载的重要组成部分,常见于各类建筑中,包括住宅、商业建筑、桥梁等。
在建筑工程中,二次结构的施工质量直接关系到建筑物的安全与稳定性。
因此,进行二次结构的施工交底十分重要,以下是二次结构技术交底内容,详细介绍了施工方法、材料要求、施工工序等。
一、施工方法:1.施工前准备:包括准备施工所需的设备、材料、人员、现场清理等。
确保施工现场整洁、安全。
2.施工测量:根据建筑设计图纸,进行二次结构在地基上的布置和定位。
确保二次结构的准确安装。
3.植筋:根据设计图纸要求,在混凝土基础中布置钢筋,连接基础与二次结构。
确保二次结构与基础之间的牢固连接。
4.构件制作:按照设计图纸要求,在工厂或现场制作二次结构的构件。
确保构件的尺寸、质量符合要求。
5.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。
确保构件的正确安装和连接。
6.砼浇筑:将预制构件与模板之间的空隙填充砼,确保结构的整体性和强度。
二、材料要求:1.混凝土:选用质量合格的混凝土,按照设计要求配制。
确保混凝土强度、耐久性等性能满足要求。
2.钢筋:选用质量合格的钢筋,按照设计要求进行加工、制作。
确保钢筋的强度、粘结性等性能满足要求。
3.砂浆、石膏板等辅助材料:选用质量合格的辅助材料,确保施工过程中的质量和安全。
三、施工工序:1.地基处理:对地基进行平整、清理、加固等处理,确保地基的稳定性。
2.基础施工:按照设计要求进行基础的施工,包括基槽开挖、钢筋绑扎、混凝土浇筑等。
确保基础与地基之间的牢固连接。
3.构件制作:将钢材加工成构件,包括切割、钻孔、焊接等工序。
确保构件的尺寸和质量符合要求。
4.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。
确保构件的正确安装和连接。
5.砼浇筑:根据设计要求进行砼浇筑,包括模板搭设、砼配制、浇筑和养护等工序。
确保砼的质量和强度满足要求。
二次结构安全技术交底摘要:随着建筑行业的发展,设计和施工中对于建筑结构的安全性要求也越来越高。
二次结构的安全性对于整个建筑的稳定性和耐久性起着重要的作用。
本文将介绍二次结构的安全技术交底,包括设计和施工阶段的重点安全措施以及常见的安全问题及解决方法。
一、设计阶段安全技术交底在设计阶段,二次结构的安全性需要通过合理的设计来保证。
设计师应该了解并遵守国家和地方相关的建筑设计规范和标准,确保设计方案满足安全性的要求。
在安全技术交底中,需要特别注意以下几个方面:1. 材料选择:设计师应根据建筑所处环境、载荷要求和使用寿命等因素来选择合适的结构材料。
材料的强度、稳定性和耐用性会直接影响到二次结构的安全性。
2. 成员尺寸和间距:设计师需要根据结构的承重能力和力学计算确定二次结构的成员尺寸和间距。
尺寸过小或间距过大可能会导致结构不稳定,而尺寸过大或间距过小可能会增加结构的自重和造成浪费。
3. 连接方式和加固措施:设计师需要合理选择连接方式和加固措施,以确保二次结构的连接部位和节点具有足够的强度和刚度。
通过合理的连接和加固设计,可以有效地提高结构的抗震性和抗风性能。
二、施工阶段安全技术交底在施工阶段,施工方需要根据设计方案进行安全的施工,遵守相关的施工规范和操作规程。
安全技术交底的重点包括以下几个方面:1. 施工现场安全管理:施工方需要建立完善的施工现场安全管理体系,确保施工现场的安全和有序。
包括安排专人负责安全工作、设置警示标语和防护设施、进行安全培训等措施,以减少施工事故的发生。
2. 材料和设备质量控制:施工方需要对使用的材料和设备进行质量控制,确保其符合设计要求和相关标准。
材料和设备的质量问题可能影响二次结构的安全性和稳定性。
3. 现场施工质量控制:施工方应严格按照设计方案进行施工,控制施工过程中的质量问题。
特别是在二次结构的浇筑和连接过程中,需要加强质量控制,确保结构的强度和稳定性。
三、常见的安全问题及解决方法在二次结构的设计和施工过程中,可能会面临一些常见的安全问题。
二次结构施工、植筋技术交底本技术交底适用于框架(剪力墙)结构主体工程加气混凝土砌块填充墙施工。
1施工准备1、材料准备(1)水泥:砌筑砂浆所用水泥宜采用通用硅酸盐水泥或砌筑水泥,且应符合现行国家标准《通用硅酸盐水泥》GB175和《砌筑水泥》GB/T3183的规定。
水泥强度等级应根据砂浆品种及强度等级的要求进行选择,Ml5及以下强度等级的砌筑砂浆宜选用32.5级的通用硅酸盐水泥或砌筑水泥;M15以上强度等级的砌筑砂浆宜选用42.5级普通硅酸盐水泥。
当在使用中对水泥质量受不利环境影晌或水泥出厂超过3个月、快硬硅酸盐水泥超过个月时,应进行复验,并应按复验结果使用。
不同品种、不同强度等级的水泥不得混合使用。
水泥应按品种、强度等级、出厂日期分别堆放,应设防潮垫层,并应保持干燥。
(2)砂砌体结构工程使用的砂,应符合国家现行标准《混凝土和砂浆用再生细骨料》GB/T25176、《普通混凝土用砂、石质量及检验方法标准》JG] 52 和《再生骨料应用技术规程》G]/T240的规定。
砌筑砂浆用砂宜选用过筛中砂,毛石砌体宜选用粗砂。
水泥砂浆和强度等级不小于M5的水泥混合砂浆,砂中含泥量不应超过5%;强度等级小于M5 的水泥棍合砂浆,砂中含泥量不应超过10%。
人工砂、山砂、海砂及特细砂,应经试配并满足砌筑砂浆技术条件要求。
砂子进场时应按不同品种、规格分别堆放,不得混杂。
(3)砌块砌体结构工程使用的小砌块,应符合设计要求及现行国家标准《普通棍凝土小型空心砌块》GB8239、《轻集料:混凝土小型空心砌块》GB/T15229 、《蒸压加气混凝土砌块》GB11968的规定。
蒸压加气混凝土砌块砌筑时,其产品龄期应大于28出蒸压加气混凝土砌块的含水率宜小30%,加气混凝土砌块在运输、装卸及堆放过程中应防止雨淋。
采用薄层砂浆砌筑法施工的砌体结构块体材料,其外观几何尺寸允许偏差为 ±1mm。
(4)钢筋砌体结构工程使用的钢筋,应符合设计要求及国家现行标准《钢筋混凝士用钢部分:热轧光圆钢筋》GB1499.《钢筋混凝土用钢部分:热轧带肋钢筋》GB1499.及《冷拔低碳钢丝应用技术规程》JG]19的规定。
二次结构混凝土工安全技术交底一、前期准备1.确认施工地点:根据设计图纸确定施工地点,避免施工地点有隐患,如地质条件不稳定等。
2.搭建施工场地:搭建施工场地,保证施工区域有足够的空间进行施工作业。
3.安排人员:根据工程的要求和施工进度,合理安排人员进行施工作业。
4.技术交底:对施工作业的安全技术进行全面的交底,确保每个工人都了解施工过程中的安全注意事项。
二、安全防护设施1.安全网和安全线:在施工区域的高空位置搭设安全网和安全线,避免高空作业人员意外坠落。
2.架空通道:设立架空通道,确保材料运输过程中的安全。
3.安全带:进行高空作业的工人必须佩戴安全带,确保其在高空位置能够牢固固定。
4.紧急疏散通道:设置紧急疏散通道,确保在突发情况下可以快速撤离施工人员。
三、模板安装1.检查模板:在安装模板之前,对模板进行检查,确保模板的完好性。
2.清理施工现场:清理施工现场,确保模板安装区域没有障碍物。
3.制定安装方案:根据设计图纸和结构要求,制定模板的安装方案,并进行技术交底。
4.安装模板:根据安装方案,进行模板的安装,确保模板的牢固固定。
四、钢筋绑扎1.钢筋检查:对待绑扎的钢筋进行检查,确保钢筋的材质和规格符合设计要求。
2.清理施工现场:清理施工现场,避免钢筋绑扎过程中有障碍物。
3.绑扎钢筋:根据设计要求,使用绑扎工具将钢筋进行牢固绑扎,确保钢筋的正确位置和固定。
五、浇筑混凝土1.检查模板:在浇筑混凝土之前,再次检查模板的牢固性和密实性。
2.配送混凝土:选择正规的混凝土供应商,保证混凝土配送过程中的安全。
3.混凝土浇注:根据设计要求,进行混凝土的浇注,不得超过设计强度和浇筑高度。
4.振捣混凝土:在混凝土浇筑完毕后,使用振捣器对混凝土进行振捣,确保混凝土的密实性。
六、二次结构混凝土施工要点1.施工现场保持整洁:施工现场要保持整洁,避免有杂物和障碍物导致人员意外受伤。
2.高空作业注意事项:进行高空作业时,工人需佩戴安全帽、安全带等个人防护装备,确保其安全。
工程名称
编号
交底日期2021-8-22
施工单位分项工程名称
交底摘要二次结构构造柱施工技术交底页数第2页共5 页交底内容:
··
签字交底人审核人
构造柱截面尺寸为墙厚×200mm(图中已注明着除外)。
构造柱部位应砌成马牙槎,要求平直通顺,进退60mm,从每层楼面开始,先退后进。
马牙槎切块下口应切45°斜角。
(4)支模
构造柱模板采用木塑板方木定型加工,背肋50*100mm方木间距200mm,采用双钢管加固,钢管间距600mm,在墙体隔断一面采用φ12对拉螺栓穿过墙体灰缝拉结固定。
模板与墙面粘贴海绵条,模板与墙体严密贴紧,支撑牢固。
模板必须与所在墙的两侧严密贴紧,模板与墙体接缝处采用海绵条贴紧,支撑牢固,防止模板缝漏浆。
为方便构造柱混凝土浇筑,保证柱头成型质量,在构造柱模板顶部设置60°浇筑漏斗,构造柱一次浇筑至顶,浇筑完成后将漏斗处砼剔除。
图4-1 构造柱模板加固图
工程名称
编号
交底日期2021-8-22
施工单位分项工程名称
交底摘要二次结构构造柱施工技术交底页数第3页共5 页交底内容:
··
签字交底人审核人
图4-2 L形构造柱模板加固图4-3 T形构造柱模板加固
图4-5. 构造柱详图。
二次结构砌筑施工技术交底一、简介二次结构砌筑是建筑工程中常见的一项工程,它是指一种在主体结构之上所加的非承重装饰结构。
二次结构的施工质量直接影响建筑外观和整体美观性,故在施工前,需对二次结构砌筑施工技术进行充分交底,确保施工符合规范。
二、施工前的准备在进行二次结构砌筑施工之前,需要做好以下几方面的准备工作:1.施工前的检查在进行施工之前,需要检查二次结构的设计图纸、材料规格、沙子、水泥、砖瓦、砂浆及工具等是否齐备。
同时,还需要检查砌筑的基层是否平整,如果不平整需进行修整处理。
2.现场施工布局在开始二次结构施工之前,需要合理规划施工现场,确定安全通道、存放材料的位置,布置施工用具等。
3.安全措施施工的安全措施是非常重要的,应该在开始施工前制定详细的安保计划,确保施工人员及现场人员的安全。
4.培训施工人员施工人员需要经过专业培训,了解施工方法、注意事项及安全措施等。
三、施工过程1.材料的准备施工前需要将材料准备齐备,按照设计图纸的要求进行选择,对于砖、石和砂等材料首先要进行筛选,检查有无损坏、是否符合要求等等。
2.混凝土基础处理在对混凝土基础的处理时,需要对基础进行清理和喷水,使其适合于砌筑。
此外,混凝土基础表面应平整且没有松散的砂石,如果有松散的部位需要进行清理处理以避免砖块在未来的使用中出现松动等。
3.砌体结构施工在进行砌体结构施工时,需要根据设计图纸分别对砌体和砂浆进行合理的调配,确保施工质量的过程中,施工的坚固度、平整度以及垂直度等方面符合规范。
4.施工中的检查在过程中,需要不断进行检查,以避免施工的质量出现偏差。
对于施工中出现的问题要及时和相关负责人沟通并处理。
5.完工验收当二次结构施工结束后,需要进行完工验收,验收的重点是二次结构施工的水平度,垂直度以及建筑面性等质量问题,故应在验收前要进行全面的检查,保证施工质量达到规定标准。
四、结论在进行二次结构砌筑施工时,应该做好充分准备,在施工过程中需要遵循规范,并进行全面检查,确保施工质量。
工程名称万科²假日润园住宅小区1-19#楼及地下车库工程施工单位北京首钢建设集团有限公司交底部位1-19#楼工序名称二次结构砌筑交底提要:二次结构控制线、砼返砍、植筋、砌筑交底内容:1、施工准备1.1技术准备1.1.1认真熟悉图纸,做好图纸会审工作,提前与甲方设计协商确定二次结构做法。
1.1.2做好砌体深化设计工作(二次排砖图,含水电)。
1.1.3做好节点设计,明确细部做法。
1.1.4做样板层:在二次结构施工时,为达到预控的质量标准,做好样板引路。
经项目部各专业自检,监理、业主验收后进行大面积施工。
1.2材料准备1.2.1加气混凝土砌块采用100和200厚A3.5加气混凝土块,其容重≤650Kg/m3;产品龄期不应小于28天;各种材料均要有出厂证明、试验报告单。
1.2.2水泥采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥;水泥进场使用前,应分批对其强度、凝结时间、安定性进行复验;不同品种的水泥不得混合使用。
1.2.3砂采用中砂,砂含泥量不超过5%,不得含有草根等杂物。
1.2.4其他材料:拉结钢筋、预埋件、预制块、加气混凝土砌块专用砂浆所需的外加剂及胶等,提前作好防腐处理。
1.2.5加设的混凝土圈梁及构造柱,其混凝土强度等级为C20,砌筑用砂浆强度均为M5。
1.3作业条件1.3.1主体分部中承重结构已施工完毕,并经有关部门验收合格。
1.3.2弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
必须放双面控制线项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
工程名称万科²假日润园住宅小区1-19#楼及地下车库工程施工单位北京首钢建设集团有限公司交底部位1-19#楼工序名称二次结构砌筑交底提要:二次结构控制线、砼返砍、植筋、砌筑交底内容:1.3.3立皮数杆:宜采用30*40㎜木料制作,皮数杆上注明门窗洞口、混凝土预制块、拉结钢筋HRB400,直径6mm,圈梁等的尺寸标高。
二次结构施工技术交底二次结构是建筑工程中的重要组成部分,它承担着支撑和固定主体结构的功能,对整个建筑的稳定性和强度起着重要作用。
因此,在进行二次结构施工之前,必须进行技术交底,以确保施工过程安全且质量可靠。
首先,技术交底应包括对二次结构施工的整体安排和具体工序的介绍。
施工人员应了解建筑图纸和设计要求,明确施工范围和要求,理解二次结构的功能和布置。
其次,技术交底还应包括施工材料的选用。
在二次结构的施工中,通常会用到各种金属材料,如钢筋、钢板等。
施工人员应了解这些材料的规格、质量要求和使用方法,以确保施工质量。
另外,技术交底还应包括具体工序的操作方法和注意事项。
例如,在进行钢筋绑扎时,需要掌握正确的绑扎方法和绑扎点的位置;在进行混凝土浇筑时,需要注意控制浇筑量和浇筑速度,以确保混凝土的质量。
此外,技术交底还应着重强调施工安全。
施工人员需了解相关的安全规定和操作规程,并严格遵守。
在施工现场,应该设立必要的安全防护设施,如警示标识、围挡等,以保护工人的安全。
除了以上内容,技术交底还应注意以下几个方面:1.工艺要求:施工人员应了解二次结构施工的工艺要求,包括结构偏位、尺寸公差等。
只有严格按照要求进行施工,才能保证整个结构的精确度和稳定性。
2.质量检验:施工人员应了解质量检验的标准和方法,熟悉检测仪器的使用方法,并能够按照要求进行质量检验,确保施工过程和结果符合标准要求。
3.进度控制:施工人员应了解工程进度计划,掌握施工工序的时间和顺序,合理安排工作任务,确保施工进度按时完成。
4.现场管理:施工人员应了解现场的管理制度和要求,包括安全管理、材料管理、设备管理等。
要严格遵守现场管理规定,确保施工过程的秩序和安全。
综上所述,二次结构施工技术交底包括对施工的整体安排和具体工序的介绍,对施工材料的选用,操作方法和注意事项的交底,以及施工安全、工艺要求、质量检验、进度控制和现场管理等方面的要求。
通过技术交底,施工人员可以更好地理解施工任务,确保施工过程安全可靠,并达到设计要求和工期要求。
二次结构施工技术交底最终版一、施工前的准备工作1.施工前,必须对施工现场进行彻底的清理和整理,确保没有障碍物,以保证施工的顺利进行。
2.根据设计图纸和标准要求,合理安排施工人员、机械设备和施工材料,并进行必要的验收。
3.安排好施工人员的工作岗位和任务,明确各自的职责和要求。
二、施工过程中的安全措施1.施工现场必须设置足够的安全警示标志,并按照标准要求摆放警示线和警示牌,提醒施工人员注意安全。
2.确保施工现场的通道畅通无阻,保证人员和机械设备的顺畅进出。
3.进行工地安全交底,讲解施工过程中的安全注意事项,提醒施工人员注意个人防护,佩戴必要的安全装备。
4.在高空作业时,必须设置安全网或者采取其他必要的安全措施,防止坠落事故的发生。
5.对施工现场进行定期巡查,及时清除施工现场的隐患,确保施工过程中的安全。
三、施工材料的准备和使用1.根据设计要求和材料验收合格标准,选择合适的材料,并进行检查和验收。
2.施工材料必须按照标准规定进行存放和保管,确保材料的质量不受损。
3.使用施工材料时,必须进行严格的计量和混合,确保施工质量符合要求。
四、施工工艺和施工方法1.根据设计图纸和标准要求,合理选择和使用施工工艺和方法,确保施工质量和进度。
2.进行基础施工时,必须确保基础地面的平整和牢固,并按照设计要求进行浇筑和喷砼。
3.进行墙体施工时,必须严格按照施工图纸和标准要求进行砌筑、粉刷和防水处理。
4.进行楼板施工时,必须按照设计要求进行钢筋布置、模板搭设和混凝土浇筑,确保楼板的平整和承载力。
5.在施工过程中,必须对质量进行不间断的检查和监控,及时发现和解决施工中的质量问题。
五、施工进度的控制和管理1.根据工程进度计划,合理安排施工人员和机械设备,确保施工按照计划进行。
2.每天进行施工进度的记录和汇报,及时发现和解决施工延误的问题,保证施工进度的正常进行。
3.对施工过程中的问题和影响工期的因素,必须及时沟通和协调,确保工期的顺利完成。
二次结构砌筑施工技术交底一、施工前准备1.管理者应仔细研究施工图纸,了解二次结构的设计要求,并将这些要求清晰明确地传达给施工人员。
2.确保所需的施工材料到位,包括砖块、水泥、砂浆、钢筋等。
并做好相应的标识和储存工作,保证材料的质量和数量。
3.检查施工场地的平整度和安全性,确保施工环境符合施工要求,并制定相应的安全措施。
二、墙体砌筑施工1.按照设计要求进行墙体布置,确保尺寸准确、垂直度良好。
采用合适的施工工具,如水平仪和垂直仪等,来进行精确的测量和定位。
2.清理墙体表面,去除杂物、油污等,并用水湿润墙体,以提高砂浆粘结力。
3.配置砂浆,按照设计比例将砂浆原料进行拌合,拌合时要注意水灰比和混合时间,确保砂浆质量达到设计要求。
4.开始砌筑,采用适当的方式进行砌筑,如平行砌法或交错砌法。
要保持墙体的垂直度和墙缝的平整度,及时检查和修正。
5.每一层的砌筑完毕后,要进行质量检查,确保墙体的垂直度、平整度和尺寸是否符合设计要求。
三、楼板施工1.按照设计要求进行楼板的布置,确保楼板的平整度和水平度。
进行合理的排气、测水和验收工作。
2.清理楼板表面,去除杂物、灰尘等,确保楼板和下层结构的粘结效果。
3.在楼板的支撑区域设置支撑杆,调整支撑杆的高度以确保楼板的平整度和水平度。
4.涂布底板防水材料,确保楼板的防水效果。
5.配置混凝土和钢筋,按照设计比例将混凝土原料进行拌合,同时按照设计要求进行钢筋的布置和固定。
6.进行浇筑,确保混凝土的浇筑速度和均匀性。
在浇筑过程中要及时振动和打磨混凝土,以提高混凝土的密实性。
7.混凝土浇筑完成后,及时对楼板进行后处理,如保湿、防裂等,以提高楼板的质量。
8.每一层楼板施工完毕后,要进行质量检查,确保楼板的平整度、水平度和尺寸是否符合设计要求。
通过对二次结构砌筑施工技术的详细交底,可以提高施工人员对工程要求的理解和把握,确保施工的质量和效果。
同时,也使管理者能够更好地掌握施工进度和质量,保证项目能够按时完工、达到设计要求。
二次结构技术交底
一、墙体砌筑
1.材料要求
(材料:所用材料必须符合图纸要求。
砌块尺寸、强度等级应符合设计要求,砌块截面尺寸误差不得大于3mm,龄期不小于28天。
砌体材料进场后,应堆码在干燥平整的地方,堆放不能超过2米,并设置防雨、排水措施。
随车要有质保资料,缺棱少角不损一律不予计数退场。
2.施工作业准备阶段
(1)砌筑准备前推行样板先行,施工制度、在砌砖前做好样板砌筑,验收合格后全面施工。
每层设一个样板间挂标识及质量实测值上墙
(2)根据墙体不同尺寸和砌块规格,妥善安排砌筑平面排块设计小样图,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。
统一锯切尺寸,严禁随意敲打砌块。
(3)墙体上按+500mm标高线分层划出砌块的层数,安排好灰缝的厚度。
在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好混凝土墙的立面边线。
标注窗口位置。
设二道皮数杆挂双通线砌筑。
(4)配筋砖砌体砌筑前必须做现场标示牌,墙体压筋按设计规格尺寸埋设,直接按60cm距离植2根C6,拉结筋通长设置。
(6)图纸设计门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑水泥砖,用来固定门窗,水泥砖要对称居中设置。
(7)遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,严禁墙体剔凿开洞,发现重罚并通报,穿墙线管在砌筑时设专人预留,所有隐蔽PVC管线应提前试穿钢丝疏通后用胶带封堵,便于周期穿线。
3.操作工艺流程及注意事项
墙体放线---基层处理---预伴砂浆---砌块砌筑---校正---竖缝灌浆---勒缝---砌块与结构墙体拉结---门窗边预料门窗固定点---砌块在板底梁底的堵塞。
(1)墙体放线:砌体施工前将墙体轴线、楼层结构标高按设计要求放线,轴线控制线为200控制线即轴线向外量200mm作为控制砌块砌筑使用标准,结构标高为500控制线即结构面标高上量500mm作为控制砌块砌筑标高控制。
(2)基层处理:将结构面楼层水泥浮浆、施工垃圾清理干净,砼砌块墙根部提前浇水湿润,拉线进行找平,20mm以内采用水泥砂浆找平,超过30mm用细石混凝土找平。
(3)制备砂浆:本工程采用预伴砂浆。
(4)砌筑加气混凝土砌块:
1)砌筑时按墙长度尺寸和砌块的规格尺寸,进行排列摆块,不够整块时可以锯割成需要的尺寸,灰缝控制竖缝宽20mm,水平灰缝15mm为宜。
当最下一皮的水平灰缝厚度大于20mm时,应用细石混凝土找平。
砌筑时,满铺满挤,上下丁字错缝,正反手墙面均进行勾缝处理,保证灰缝宽度厚度均匀,横平竖直,灰浆饱满,饱满度不小于80%。
横向灰缝的一次性铺灰长度不应大于2米,竖向灰缝应采用临时内外夹板夹紧后灰浆灌缝。
搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。
砂浆标号按设计规定。
2)砼砌块墙与结构剪力墙柱连接处,必须按设计要求设置拉结筋。
需进行植筋作业时,植筋必须做拉拔试验。
3)构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小
于60mm,高度为300mm。
按设计要求,填充墙墙长>8m或超过层高2倍时,应在墙中设置混凝土构造柱,详见各层平面图:200×墙厚,4C10,C6@200,墙高>4m时,墙体半高处应设置与柱连接且沿墙全长贯通的混凝土水平系梁,构造节点详见省标11YG002 P69-70,确保墙体的整体稳定性,并在砌体内40cm留置PVC 对拉螺杆套管便于浇筑支模连接。
构造柱上口支设簸箕口
4)、填充墙砌至接近梁底、板底时,应留一定的空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤紧,防止上部砌体因砂浆收缩而开裂。
方法为:当上部空隙小于等于20mm时,用1:2水泥砂浆嵌填密实;稍大的空隙用细石混凝土镶填密实;大空隙用烧结标准砖或多孔砖呈60°角斜砌挤紧,但砌筑砂浆必须密实,不允许出现平砌、生摆(填充墙上部斜砖砌筑时出现的干摆或砌筑砂浆不密实形成孔洞等)等现象。
(3)砌块与门窗口联结:
1)如采用后塞口时,使用水泥砖按洞口高度在2m以内每侧砌三道,洞口高度大于2m时砌四道,砂浆要饱满密实。
按照设计要求窗侧需设置构造柱的按照设计要求施工。
2)门洞上角过梁端部或其它可能出现裂缝的薄弱部位,应钉涂有防锈漆的铅丝网,减少抹灰层裂缝。
3)门窗口过梁部位,按设计要求做成钢筋混凝土圈梁。
(4)砌块与楼板(或梁底)的联结:当两者之间距离在80-100mm之间时,在楼板底(梁底)斜砌一排砖,如两者之间距离小于80mm时用膨胀砼堵实,以保证墙体顶部稳定、牢固。
4、细节要求
1)混凝土砌块填充墙砌体的灰缝砂浆饱满度应符合施工规范≥80%的要求,尤其是外墙,须防止因砂浆不饱满、假缝、透明缝等引起墙体渗漏,防止内墙的抗剪切强度不足引起质量通病。
2)砌筑时,应向砌筑面适量浇水湿润,砌筑砂浆有良好的保水性,并且砌筑砂浆铺设长度不应大于2m,避免因砂浆失水过快引起灰缝开裂。
3)砌筑过程中,应经常检查墙体的垂直平整度,并应在砂浆初凝前用小木锤或撬杠轻轻进行修正,防止因砂浆初凝造成灰缝开裂。
墙体砌筑完成后,施工单位自检后要在墙体标注(砌筑人员、砌筑时间、墙体的垂直度、平整度)4)砌体施工应严格按施工规范的要求进行错缝搭砌,避免因墙体形成通缝削弱其稳定性
5.质量标准
(1)保证项目:
1)使用的原材料和加气混凝土砌块品种,强度必须符合设计要求,并有出厂合格证。
2)混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒。
进场后应按品种、规格分别堆放整齐,堆置高度不应超过2m,并应采取措施,防止雨淋。
3)砂浆的品种标号必须符合设计要求。
砌块接缝砂浆必须饱满,按规定制作砂浆试块,试块的平均抗压强度不得低于设计强度,其中任意一组的最小抗压强度不得小于设计强度的75%。
(2)基本项目
1)通缝:每道墙3皮砌块的通缝不得超过3处,不得出现四皮砌块及四皮砌块高度以上的通缝。
灰缝均匀一致。
2)接槎:砂浆要密实,砌块要平顺,不得出现破槎、松动,做到接槎部位严实。
3)拉结筋(或钢筋混凝土拉结带):间距、位置、长度及配筋的规格、根数符合设计要求。
位置、间距的偏差不得超过一皮砌块,在灰缝中设置,视砌块的厚度而调整。
(3)允许偏差项目:见下表
混凝土砌体允许偏差表
6.成品保护
(1)砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐。
搭拆脚手架时不要碰坏已砌墙体和门窗口角。
(2)落地砂浆及时清除,收集再用。
以免与地面粘结,影响下道工序施工。
(3)设备槽孔以预留为主,尽量减少剔凿,必要时剔凿设备孔槽不得乱剔
硬凿损坏,可划准尺寸用刀刃镂划。
如造成墙体砌块松动,必须进行补强处理。
7、成活要求
表面平整度:5mm 墙体垂直度:4mm 轴线位移:10mm
开间、进深:10mm 门窗洞口尺寸:±5mm
构造柱支模前马牙口处贴海棉条
构造柱支模采用对拉螺杆。
