临时水准点引测记录表
- 格式:docx
- 大小:37.82 KB
- 文档页数:9

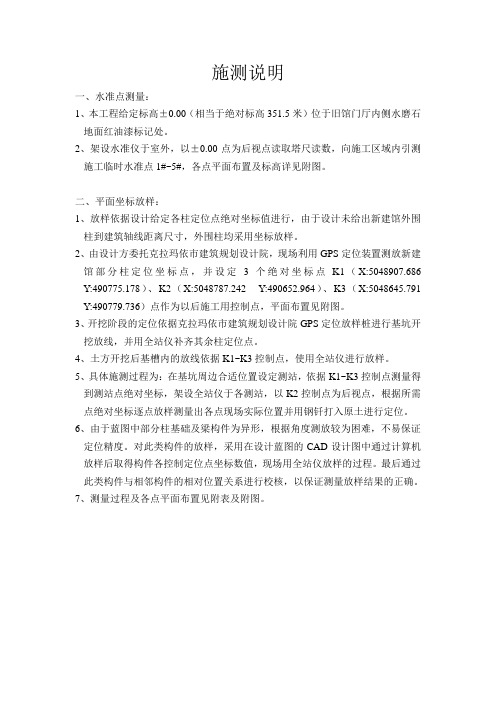

施测说明
一、水准点测量:
1、本工程给定标高±0.00(相当于绝对标高351.5米)位于旧馆门厅内侧水磨石地面红油漆标记处。
2、架设水准仪于室外,以±0.00点为后视点读取塔尺读数,向施工区域内引测施工临时水准点1#~5#,各点平面布置及标高详见附图。
二、平面坐标放样:
1、放样依据设计给定各柱定位点绝对坐标值进行,由于设计未给出新建馆外围柱到建筑轴线距离尺寸,外围柱均采用坐标放样。
2、由设计方委托克拉玛依市建筑规划设计院,现场利用GPS定位装置测放新建馆部分柱定位坐标点,并设定3个绝对坐标点K1(X:5048907.686 Y:490775.178)、K2(X:5048787.242 Y:490652.964)、K3(X:5048645.791 Y:490779.736)点作为以后施工用控制点,平面布置见附图。
3、开挖阶段的定位依据克拉玛依市建筑规划设计院GPS定位放样桩进行基坑开挖放线,并用全站仪补齐其余柱定位点。
4、土方开挖后基槽内的放线依据K1~K3控制点,使用全站仪进行放样。
5、具体施测过程为:在基坑周边合适位置设定测站,依据K1~K3控制点测量得到测站点绝对坐标,架设全站仪于各测站,以K2控制点为后视点,根据所需点绝对坐标逐点放样测量出各点现场实际位置并用钢钎打入原土进行定位。
6、由于蓝图中部分柱基础及梁构件为异形,根据角度测放较为困难,不易保证定位精度。
对此类构件的放样,采用在设计蓝图的CAD设计图中通过计算机放样后取得构件各控制定位点坐标数值,现场用全站仪放样的过程。
最后通过此类构件与相邻构件的相对位置关系进行校核,以保证测量放样结果的正确。
7、测量过程及各点平面布置见附表及附图。
加密水准点缩写
加密水准点(Benchmark,缩写BM)是在高程控制网中用水准测量的方法测定其高程的控制点。
一般分为永久性和临时性两大类。
永久性的水准点是在控制点处设立永久性的水准点标石,标石埋设于地下一定深度,也可以将标志直接灌注在坚硬的的岩石层上或坚固的永久性的建筑物上,以保证水准点能够稳固安全、长久保存以及便于观测使用。
为施工中引测高程,应根据原有水准点,于沿线附近每隔约150米左右增加一个临时水准点。
临时水准点应在施工范围外,便于保存、便于引测。
工程测量基本知识工程测量学,研究工程建设在规划设计、建筑施工、运行管理各个阶段所进行的各项测量工作的理论、方法、技术。
工程测量的任务包括建立测量控制网;提供规划设计所需要的地形图、断面图和其他有关资料;工程施工放样,施工测量,竣工测量;工程运行管理期间的沉陷、位移、变形等安全监测工作。
一、基础知识测量工作中,地面点的空间位置是用坐标和高程来表示(确定)的。
表示地面点平面位置的常用坐标有地理坐标、平面直角坐标,小范围内也可用极坐标;高程是地面点到大地水准面的铅垂距离,称为该点的绝对高程,也称海拔。
目前,我国以黄海平均海水面作为大地水准面。
1985 年决定采用新确定的黄海平均海水面作为我国的高程起算面,称为“1985 年黄海高程系” 。
之前,我国曾以天津大沽平均海水面作为大地水准面。
距离、水平角及高程是确定地面点相对位置的三个基本几何要素,则距离测(丈)量、水平角测量及高程测量是测量的基本工作。
结合工作实际,本着学习基础知识、掌握基本技能的原则,现重点学习距离丈量、普通水准测量(高程、视距、断面测量)。
二、距离丈量地面点的平面位置是该点投影到水平面上的位置,因此,两点之间的图上距离是指两点之间的水平距离。
距离丈量一般是丈量两点之间的水平距离,如果测得的是倾斜距离,就要进行折算。
(一)距离丈量常用工具距离丈量常用的工具有钢尺、皮尺、绳尺、花杆、测钎等。
丈量精度要求高时,一般使用钢尺;精度要求低时,可用皮尺或绳尺;花杆主要是用来标志位置、标定方向;测钎用来标志位置或记数已测过的整尺次数。
(二)平坦地面一般精度的距离丈量丈量平坦地面上两点(应设有明显的标志)之间的水平距离,由两人各持尺子的一端,从一点量向另一点,当两点之间的距离大于一个尺段时,后面的人(后尺手)对准起始刻度、并指挥前面的人(前尺手)调整丈量方向与两点连线一致,目估调整使尺子水平并拉紧,然后标示出尺子终点位置,依次逐尺段进行测量、标记、记录和计算,最终求得两点之间的水平距离;当两点之间的距离不足一个尺段时,可直接拉紧、调平,并分别读取起止点读数,然后计算两点之间的距离,或一端对准起始刻度、另一端直接测读水平距离数。
⼀、⽔准测量原理测定地⾯点⾼程的测量⼯作,称为⾼程测量,根据仪器不同分为⽔准测量,三⾓⾼程测量,⽓压⾼程测量。
⽔准测量原理是利⽤⽔准仪提供⼀条⽔平线,借助竖⽴在地⾯点的⽔准尺,直接测定地⾯上各点间的⾼差,然⽽根据其中⼀点的已知⾼程,推算其他各点的⾼程。
⼆、⽔准仪和⽔准尺⽔准测量所⽤的仪器有:⽔准仪,⽔准尺和尺垫三种。
DS3型微倾⽔准仪由望远镜,⽔准器和基座等部件构成。
⽔准尺有双⾯⽔准尺和塔尺两种。
尺垫⽤于⽔准测量中竖⽴⽔准尺和标志转点。
使⽤微倾⽔准仪的基本*作程序为:安置仪器、粗略整平(简称粗平)、调焦和照准、精确整平(简称精平)和读数。
三、⽔准测量⽅法为了统⼀全国的⾼程系统、满⾜各种⽐例尺测图、各项⼯程建设以及科学研究的需要,在全国各点埋设了许多固定的⾼程标志,称为⽔准点,常⽤“BM”表⽰。
⽔准点有永久性和临时性两种。
⽔准测量通常是从某⼀已知⾼程的⽔准点开始,引测其他点的⾼程。
在⼀般的⼯程测量中,⽔准路线主要有三种形式:闭合⽔准路线,附合⽔准路线,⽀线⽔准路线。
⽔准测量的⽅法和记录。
⽔准测量的测站检核⽅法有变动仪⾼法和双⾯尺法。
四、⽔准测量成果计算计算⽔准测量成果计算时,要先检查野外观测⼿簿,计算各点间⾼差,经检核⽆误,则根据野外观测⾼差计算⾼差闭合差。
若闭合差符合规定的精度要求,则调整闭合差,最后计算各点的⾼程。
五、微倾⽔准仪的检验与校正微倾⽔准仪有四条轴线,轴线应满⾜的条件:园⽔准器轴∥仪器竖轴、⼗字丝横丝⊥仪器竖轴、⽔准管轴平⾏于视准轴。
五、⽔准测量误差及其消减⽅法⽔准测量误差包括:仪器误差、⽔准尺误差、⽔准管⽓泡居中误差、读数误差、视差影响、⽔准尺倾斜误差、仪器和尺垫下沉、地球曲率和⼤⽓折光的影响、温度的影响等。
六、精密⽔准仪和⽔准尺精密⽔准仪是能够提供⽔平视线和精确照准读数的⽔准仪。
主要⽤于国家⼀、⼆等⽔准测量和⾼精度的⼯程测量中。
如国产DS1型精密⽔准仪。
七、⾃动安平⽔准仪和激光扫平仪⾃动安平⽔准仪不⽤⽔准管和微倾螺旋,⽽是在望远镜中设置⼀个补偿装置进⾏⽔平调整。
工程测量基本知识工程测量学,研究工程建设在规划设计、建筑施工、运行管理各个阶段所进行的各项测量工作的理论、方法、技术。
工程测量的任务包括建立测量控制网;提供规划设计所需要的地形图、断面图和其他有关资料;工程施工放样,施工测量,竣工测量;工程运行管理期间的沉陷、位移、变形等安全监测工作。
一、基础知识测量工作中,地面点的空间位置是用坐标和高程来表示(确定)的。
表示地面点平面位置的常用坐标有地理坐标、平面直角坐标,小范围内也可用极坐标;高程是地面点到大地水准面的铅垂距离,称为该点的绝对高程,也称海拔。
目前,我国以黄海平均海水面作为大地水准面。
1985 年决定采用新确定的黄海平均海水面作为我国的高程起算面,称为“1985 年黄海高程系” 。
之前,我国曾以天津大沽平均海水面作为大地水准面。
距离、水平角及高程是确定地面点相对位置的三个基本几何要素,则距离测(丈)量、水平角测量及高程测量是测量的基本工作。
结合工作实际,本着学习基础知识、掌握基本技能的原则,现重点学习距离丈量、普通水准测量(高程、视距、断面测量)。
二、距离丈量地面点的平面位置是该点投影到水平面上的位置,因此,两点之间的图上距离是指两点之间的水平距离。
距离丈量一般是丈量两点之间的水平距离,如果测得的是倾斜距离,就要进行折算。
(一)距离丈量常用工具距离丈量常用的工具有钢尺、皮尺、绳尺、花杆、测钎等。
丈量精度要求高时,一般使用钢尺;精度要求低时,可用皮尺或绳尺;花杆主要是用来标志位置、标定方向;测钎用来标志位置或记数已测过的整尺次数。
(二)平坦地面一般精度的距离丈量丈量平坦地面上两点(应设有明显的标志)之间的水平距离,由两人各持尺子的一端,从一点量向另一点,当两点之间的距离大于一个尺段时,后面的人(后尺手)对准起始刻度、并指挥前面的人(前尺手)调整丈量方向与两点连线一致,目估调整使尺子水平并拉紧,然后标示出尺子终点位置,依次逐尺段进行测量、标记、记录和计算,最终求得两点之间的水平距离;当两点之间的距离不足一个尺段时,可直接拉紧、调平,并分别读取起止点读数,然后计算两点之间的距离,或一端对准起始刻度、另一端直接测读水平距离数。
,2中华人民共和国行业标准水文普通测量规范发布实施中华人民共和国水利部发布中华人民共和国行业标准水文普通测量规范主编单位水利部水文司批准部门中华人民共和国水利部中华人民共和国水利部关于发布的通知水文号根据原水利电力部由水利部水文司主持黑龙江省水文总站主编的经审现正式批准为水利水电行业标准该规范编号为各单位在实施中发现问一九九三年十二月十日目次总则水准测量断面测量附录水尺零点高程测量记载表与填制说明附录断面测量记载表附加说明总则为统地形测量和断面测量的技术特制定本本规范适用于水文站水文测水文调查五等水准测量水尺零点高程河道断面测量和限额以下水文普通测量的应符合下列长距离水准测量路线最弱点的高程中误差允许值为内的各水准点联测比降观测的高程测量路线和水尺零点高程测量最弱点的高程中误差允许值平面控制测量最低一级图根网最弱边的相对边长中误差不得超过地形图内地物点的点位中误差不得大于困难地区亦不得大于等高线插求点高程中误差的在平丘陵地不得大于山地不得大于个基断面测量的距离控制桩间相对距离中误差不得大水文测站应使用冻结基面或测站有条件的水文测站应与国家高程系统接每站应使用三个基本水准点构成的高程自校系各项测量的原始记录应现场记载不得各项测绘成果应及时进行基本水准点和高程自校系统的测量成果应长永久性测量标志应建立位置构造图与说明表等档案对测量标志应按国务院志保护条进行采用先进测量仪器和新测绘技术精度不得低于本规范水准测量一般规定高程引地形测量中高程控制水准测量的等级应执行本规范的有三等水准路线的支应不大于在两个二等水准点之间布设三其长度应不大于环线周长应不大于测站水准点联测和比降观测高程测量的路线长度应不大于四等水准路线的支应不大于在两高级点间布设的附合路线长度应不大于测站水准点联测和比降观测高程测量的路线长度应不大于五等水准路线的支应不大于在高级点间布设的附合路线长度应不大于当用于基本等高距为的高程控支线长度应不大于附合路线长度应不大于当水准路线长度大于应每隔左右分一测在测段的端点设置或选定基本上相当于校核水准点标准的固定等采用不低于国内水准仪系列的级水准仪水尺零点高程的测量一般应使用级水准五等水准测量可使用水准水准标尺应采用双面水准如因条件限制可用单面水准尺按一镜双高法塔尺或折水准测量在每仪器站的允许视应符合表规定其视线高度要求三水准测量仪器站观测限差应符合表表表允许视线长度前后视距不等差表允许高差限差注采用单面尺时变换仪器高度前后所测两尺高差之差与同站黑红面所测高差之差限差相同往返测量环闭合差限差应符合表往返测量高差不符值及路线环闭合差限差注种路线单程长度均以于按环由不同等级路线构成时环闭合差的限差应按各等级路线长度分别计算然后取其平方和的平方根为限差水准测量成果超限应重若在本站检查发现后应立即重测若迁站后才检查则应从水准点或符合限差要求的测段或间歇点开始重地形高程测量及长距离引测所用水准水准应在使用前进行相应等级的全面检验与校在使用中应经常进行水准仪圆水准气泡和角的检验与校正角不得大于水尺般高程测量等常用水准年应进行不少于次的水准仪圆水准气泡和角的检验与校水准尺的米间隔平均真长与名义长之式因瓦水准尺不得大于标尺不得大于地形高程控制及长距离引安置水准仪三角架应使其中两脚与水准路线的方向平行第三脚轮换置于路线方向的左右除路线每测点上仪器和前后视标尺的三个位应接近于一条直同一仪器站上不得两次调转动仪器的倾斜螺旋和测微鼓时其最后旋转方向应为旋使用自动安平水准仪时相邻站应交替对准前后视调平每一测段的往测和返测其仪器站数应为偶数若为奇数时应加入标尺零点差改由往测转向返测时两标尺必须互换位置而往测第一个测站上当作前视的水准尺在返测第一个测站上它应该当作后视水准并应重新安工作间歇时应选择两个坚实可靠的固定点做为间歇进行双在间歇点上做上标记间歇后应进行检水准点和标石设置水文测站的水准点分基本和校核两水文站应在不同位置设置三个基本水准点其中一个水准点设置明二个设置暗基本水准点相互间距离以为测站附近设有国家水准点设置一个基本水准基本水准点应设置在水文测站附近历年最高洪水位以上或堤防背河侧高处能保证水准点稳定又便于引测的地在各水位观测断面附近可设置校核水准点其位置和数量应满足进行水尺零点高程测量时平坦地区的仪器站数不多于坦地区的仪器站数不多于站的水准点设逐以后无论其高程是否变都不得改变其编号必要时可加辅助基本水准点标石的埋设应符合中华人民共和国国家标准观校核水准点标石埋设可参照基本水准点要求适当放三等水准测量采用中丝读数法进行往返观当使用有光学测微器的水准仪和线条式因瓦水准尺进行观可采用光学测微法进行单程双转点观测观测程序应四等水准测量采用中当两端点为已知高程点或自成闭合环时可只进行单程水准支线必须进行往返观测或单程双转点观测程序应后或五等水准测量采用中附合或环形闭合路线用单程观水准支线应进行往返观测在困难条件下也可进行单程双采用双面水准尺丝读数法要求仪器安平绕垂直轴旋转时符合水准气泡两端影像分离不大于采用单面水准尺返测时变换仪器的高度应不小于光学测微法的仪器安平同第条要求但照准水准尺基本分水准气泡两端影像分离应不大丝读数应读至采用补偿式自动安平水准仪进行水准测量时先将水准仪概略整平即可按一般水准仪观测顺序进四等水准测量应读记至计算平均高差取至均记至毫用测微法中丝读数计算高程平均均取至各等级水准测量的视距和视距差取至水准测量中应及时检查每一仪器站的观测结和表可迁至下仪器每测完一个测计算往返测或单程双转点路线测量的不符值应满足表规定当超按下列要求重测和计算高差结对可靠程度小的往测或返测向进行单程重如果重测的单程高差与同一方向原测高差的且其平均数与反方向的原测则取其平均数作为该单程的高差结若重测的高差与同方向的原测高差不符值超出而重测的单程高差与反方向原测高差没有超出限差则用重测的单程高差与反方向原测单程高差计算闭若该单程重测后与原返测的单程高差计算结果均超出限差则重测另一单至符合限差要求为用单程双转点右路线的测法时可只重测一个单程单线并与原测结果中符合限差的一个左或右单线取平均数如果重测结果与原测的左右线结果比较均则取三次单线的结果平均当重测的结果与原测两个单线结果均超限差应分析原因再测一个单程单至符合限差要求为闭支线水准路线闭合差应分别按下列公式计附合闭合支线式中闭合差段高差的代数各测站的往返测的高差终了已知水准点的起始已知水准点的闭支线水准路线闭合差的改正应按测段长度或仪器站数的比例进行分配按式式进行路线长度和仪器站数的闭合差改正数计式中一测段站数闭合差改正一测段中距离路线的总一测段中的仪器站路线中总的仪器站跨河水准测量河宽小于允许视线长度可直接跨河测量当河宽大于允许视线长度但有桥梁可以利用通过桥面进跨河两岸测点间的水平视线距水面的高度要大致当跨河视线长度在以内线高度至水面距离不得小于线长度大于线高度至水面距离不得小于跨河两岸安置仪器及标尺的位其能构成平行四边腰梯形或形布置为跨河视线长度力上视线长度不得短于两岸视使用一台仪器观测时宜采用字标尺点应牢需设置木桩木桩顶面直径宜大于土长度应满足标尺点牢固的要求桩顶高于地面钉上圆按条布设跨河测量场在距跨河点以立临时水准视线长度在河水准测量应观测两个测个测回的等水准应不超等水准应不超出出限差分析原因按第条要求重当视线长度在以内跨越水流平缓的河水湖等的四等用静水传递高程法进行二次观两结果为两岸水准点间的水平距离以冰层有足够厚度和表面高程日变化不大的时期可使用冰上测量要求在冰面上的仪器支尺点均设置木岸埋设临时水准与路线上的其他水准点或固定点连测量限差与等水准测量规定相当跨河水准测量的视线长度大于采用经纬仪倾角法进经纬仪倾角法测量的测回数及每个测回中组数应满足表表注当用一台仪器进行跨河水准测量时在一岸观测仅为半测回进行两岸观测后组成一测回经纬仪倾角法各测回互差应不大于下式计算的限值三等四等式中毫米计回河视应用经纬仪倾角法进等跨河采用两台垂直度盘指标差稳定的型经纬时在两岸观观测本岸近标尺的盘左和盘右同一边缘的两次照准读数差应不大于测对岸远标尺一标志的四次照准读数差应不大于一测回的水平视线夹角或互差应不大于跨河水准测量应符合下列宜在风力微弱和气温变化较小的阴天进风力在级以上或风向平行跨河视线时不宜观当晴天观应在日出后一小时开始至地方时上午下午自地方时后开始至日落前一小时观测时仪器须用白色伞遮蔽阳仪器调岸不得碰动调焦螺旋和目镜立水准尺应保持圆水准器的气泡居跨河水准测量前应进行临时水准点与水准尺的立尺点连在每日观测前用单程进行检当检测高差与连测高差比不超过表的限差即可进行跨河观若检测超则再检测另一个单在视线长度大于跨河水准测量的记录和计算应用专门的水尺零点高程测量水尺零点高程的测量采用双面水准如用单面水准测均应采用一镜双高一镜双高法变换仪器高度前后所测两尺高差之同面所测高差之差限差相测量允许高差不符值和视线长度应符合表表水尺零点高程测量视线长度高差不符值注要求视线高度三丝能读数程仪器站数需要校核的各支水尺在往测和返测过程要逐个测推算往返两次各测点高程均应由该校核或基本水准点开各支水尺往返算出的零点高程不符值若不超出表的限差即以往返两次高程的平均值作为新测的水当新测的高程与原用的水尺零点高程相差不超过该次测量的允许虽一般水尺小于或比降水尺小于水尺零点高程仍沿用原应采用新测洪水痕迹和大断面的水准测量重要的洪水痕迹的高程采用四等水准测量一般的可采用五等大断面的两岸固定用四等水边线上地形转折点的高程可用五等大断面的水准测量中除转点外的各地形转折点高程一律读记至厘复测大断面闭合于已知高程的固定只进行单程水准点的引测和校测水文站的基本水准点其高程应从国家等水准不低于三等水准引具备可从国家三等水准点引引测水准点一经选无特更校核水准点从基本水准点用三等水准引条件不具备用四等水准引对水位精度要求较高水准点年校测一其他测站年校测一水准点每年校测一校核后的基本水准点高程的采用应符合以下当新测高程与原采用高程之差小于或等于允许限差仍采用原测定的当新测高程与原采用高程之差超过允许限差时应通过高程自校系附近高程固定点联测或重复测量的办法判定被校测的水准点发生变动可确定水准点新的校核后的校核水准点高程的采用与基本水准点相高程自校系统年校测一次若发现某一水准点发生变动应及时校当高程自校系统经过校发现基本水准点有变动则基本水准点可按第条要求延长校测时间一地形测量一般规定水文测站的地形测量应在建站初期进以后地形有显著变化时应重新测量或局部重地形变化不大时重测时间应不超过水文测站地形测量的范围应符合下列河道站在垂直水流方向的宽应测至历史最高洪水位以上漫滩大的河流应测至漫滩边有堤防的河段应测至堤防背河侧的地在顺水流方向的长度应包括对水位量关系起控制作用的全河其长度应大于宽漫滩大的可适当变水渠道站应包括各观测地当观测地段较分散时可用小比例尺图标明各观测地段位置各地段按需要测绘大比例尺地形水文测站地形除一般地形图测绘内容外应增加下列测绘内水准断面标基线桩和历年最高水位的淹没边站观测测验断面及水文观测设设施水文调查所需地形图测量范围和内按项目有关要求确水文测站地形图选用的测图比例尺应使测验河段在正常水位的水面宽不小于图上的宜选用例小测区也可选用或测图比例图幅尺寸应为或水文测站地形图采用平面直角坐用国家与其它部门控制网时采用相应坐标系没有条件利用的可在国家地形图上量概略坐标与方位角作为独立坐标系统的起算数地形图复测时应与原测采用同一坐标系简易地形测量可用磁方进行地形测量作业所用具进行全面检查校作业时间长作业过程中应进行主要项目的检查与校平面与高程控制水文测站地形图的平面控测区应采器站三级控小三角网或量距导线作首级控小测区可采用以图根网为首级控制的两级控水文测站地形图的高程控制大测区首级控制应采用四等其余控制可采用五等高出最高洪水位以上且用水准施测有困难的也可采用三角高程测布设控制网应将可利用的国家点和水文站固定点作为控制点控制网内应至少有三个设置永久性标志的控制点其中应包括起始数据经纬仪量距导线测量经纬仪量距导线作独立测区首级控应布设闭合导线或多闭合环导作加密控可布设附合导单结点导闭合导线或支导经纬仪量距导线的技术要求应符合表当基本控制导线网下仅发展一次图根或不作二次图根网加密图根控制导线边长的相对误差与导线相对闭合差分别为和查勘选点前应先进行导线网设各导线边长应大致相导线点应选在地势较视野开地面坚实的地并将可利用的水文站已有测验标志点兼作导导线点应统一编导线网为闭合导线点序号应按反时针编表经纬仪量距导线的技术要求注表图比例尺分母折角数导线边长应进行丈能直接丈量的用双基线法量测不符值与边长之比应符合表规用钢尺丈量边长进行长度改改正应符合下列规地面坡度大于应在尺段端点设桩测进行倾斜改整尺尺长改正数与整尺名义长度之比大于应进行尺长改当丈量时气温与钢尺检定时温度差超应进行温度改用激测距仪测量导线边长所用仪器出厂精度应不低于作业前应对仪器的常数周期频率误差和测距中误差进行检测定测距改正测线离开地面或障碍物的距离应不小于当测线不水平应测垂直角或两端所测导线边长不得小于边长用返返单向各观测两组每组测读两各组互差应不大于往返测误差应不大于在进行每组读数同测读与仪器同高处的气气压各一温度读至气压读至水平角观测应采用测回法观测导线前进方向观测时仪器水平盘水准气泡偏离中心不得超过一角限差与测回数应满足表非独立导在导线与连接网连接的端点上按表要求观测连当导线折角闭合差满足表的要求时应将折角闭合差按长边边大的要求分配闭合差进行角度改导线折角闭合差按下列公式计闭合导附合导式中线折角闭合导线为各内角之导线为各折角之和内角或方位当导线相对闭合差满足表的要求将坐标增量闭合差按边长比例分行坐标增量改导线相对闭坐标增量闭合差分别用下式计导线相对闭合差式中线相对闭导线全横坐标增量闭合差坐标增量闭合差闭合导线附合导线式中别为横坐标增量代数和线终点横坐标线起点横坐标单结点导线应先计算结边方位角与结点坐标的最或是然后按附合导线进行多闭合环导线可用逐次平差但逐次平差的次数不得多于三旁点交会导线在漫滩不大但测距困难的独立测宜采用旁点交会导旁点交会导线测量技术要求应符合表旁点交会导线的水平角观应执行本规范第条与第条中图根三角网旁点交会导线基线可设置在导线的一当测区长度较大时应设置在导线中基线丈量的技术要求与长度改应执行本规范第条与第条中图根三角网表旁点交会导线技术要求各导线边长应从基线开始依次由两侧交会三角形分别计侧算出的边长相对误差不得大于表三角测量布设三角网应首先根据测区面积与测图比例尺确定平面控制的分分级应符合表表三角网布设平面控制分级测区内或其附近有国家三角网或其它单位高级控制网首级控制的小三角网可选用插锁法或插网法形式布独立测区的首级控制小三角网可选用三角点多边地四边形布加密图根三角网宜采用线形三角锁布三角网宜布设呈近似等边三角对于小三角三角形内角应不小于地形限制时的个别角应不小于根三角网求距角应不小于别图形的求距角应不小于三角测量的主要技术要求应符合表表三角测量主要技术要求注图允许最大视距长度当测图比例尺为分别为传递方位角的边长在图上的毫米数独立网的起始边宜用基线直接作为起始当需采用基线扩大网测定起始边布设为近似菱形其扩大比不宜超过基线精度应高于起始边边长精度的水平角观测的测回数应为同级网要求测回数的当用小三角网作首级控根控制仅需作一次加密其起始中误差分别取与当图根网为一次加密或小测区仅需用图根三角网一次布网起始中误差分别取与三角网布设应先进行图上设计然后进行实地选应三角点在测区内应均匀分并应选在地势较通视条件良好的地在一个点上的各边长不宜要利用三角网的加的地面坡度应不大应将可利用的水文站已设标志点和其它单位的控制点选作三角用钢尺丈量基线长度时主要技术要求应符合表表钢尺丈量基线技术要求注单尺往返与双尺同向丈量一次为两测回当所丈量的基线为基线扩大网的基线时测回数应增加一基线丈量的长度改正应符合下列整尺尺长改正数与整尺名义长度的在小三角网基线丈量中大于在图根三角网基线丈大于时应进行尺长改当地面坡度大于应在尺段端用五等水准测桩顶进行倾斜改当测量时气温与钢尺鉴定温度较差的绝对值或对于小三角网基线超出对于图根三角网基线超出应观测温度进行尺长温度改基线边长的相对中误差应符合本规范第条至第条的规定边长相对中误差用下式式中中误差中误差全回值与各测回均值的差值回为往返丈量总次用激红外线测距仪测定基线边长应执行本规范第条的规定但其中返各单向观测的组数应为三每组测读次数应为三三角网的水平角观测应采用全圆测回各项观测误差不得超过表规定数表全圆测回法限差表当水平角观测误差超过表规定数值应按下列规定重归应重测半测两倍照准应重测全测水平方向各测回差的超限方向数为测站点观测总方向数的以下时仅重测超限否则应重测全部三角网的连接角观测应执行同级三角网水平角观测技术要求独立测区首级控制需要测定起始边方位角大测区应采用恒星观测起始边方位小测区可采用罗盘仪测定起始边磁方位三角网起始边测量与水平角观测结束应用下列公式进行三角网精度计并满足表。
单位工程定位测量记录电土施表2-1工程名称:××××××工程编号:
单位工程名称综合办公楼委托测量单位××××××
测量单位××××××监理单位××××××
施测部位综合办公楼基础施测日期2012.3.8
复测日期2012.3.16大气温度12℃
引测控制点坐标F3:A=640.00 B=420.00
F4:A=640.00 B=597.00
引测水准点标高
风场永久水准点:吴淞高程
H=4.371m
仪器型号及编号全站仪:LeicaTC-1610 373098
水准仪:DSZ2+FSl 601748+256319
仪器校验日期2011.3.28
允许误差
定位测量示意图:
复测结果:
P-1:A=582.600 B=-518.4.01
P-11:A=633.800 B=566.200
专业监理工程师:
年月日总包专业工程师:
年月日
测量技术负责人:
年月日
复测员:
年月日
施测员:
年月日
本表由测量单位填写,监理单位、总包单位、施工单位各保存一份。
工程测量基本知识工程测量学,研究工程建设在规划设计、建筑施工、运行管理各个阶段所进行的各项测量工作的理论、方法、技术。
工程测量的任务包括建立测量控制网;提供规划设计所需要的地形图、断面图和其他有关资料;工程施工放样,施工测量,竣工测量;工程运行管理期间的沉陷、位移、变形等安全监测工作。
一、基础知识测量工作中,地面点的空间位置是用坐标和高程来表示(确定)的。
表示地面点平面位置的常用坐标有地理坐标、平面直角坐标,小范围内也可用极坐标;高程是地面点到大地水准面的铅垂距离,称为该点的绝对高程,也称海拔。
目前,我国以黄海平均海水面作为大地水准面。
1985年决定采用新确定的黄海平均海水面作为我国的高程起算面,称为“1985年黄海高程系”。
之前,我国曾以天津大沽平均海水面作为大地水准面。
距离、水平角及高程是确定地面点相对位置的三个基本几何要素,则距离测(丈)量、水平角测量及高程测量是测量的基本工作。
结合工作实际,本着学习基础知识、掌握基本技能的原则,现重点学习距离丈量、普通水准测量(高程、视距、断面测量)。
二、距离丈量地面点的平面位置是该点投影到水平面上的位置,因此,两点之间的图上距离是指两点之间的水平距离。
距离丈量一般是丈量两点之间的水平距离,如果测得的是倾斜距离,就要进行折算。
(一)距离丈量常用工具距离丈量常用的工具有钢尺、皮尺、绳尺、花杆、测钎等。
丈量精度要求高时,一般使用钢尺;精度要求低时,可用皮尺或绳尺;花杆主要是用来标志位置、标定方向;测钎用来标志位置或记数已测过的整尺次数。
(二)平坦地面一般精度的距离丈量丈量平坦地面上两点(应设有明显的标志)之间的水平距离,由两人各持尺子的一端,从一点量向另一点,当两点之间的距离大于一个尺段时,后面的人(后尺手)对准起始刻度、并指挥前面的人(前尺手)调整丈量方向与两点连线一致,目估调整使尺子水平并拉紧,然后标示出尺子终点位置,依次逐尺段进行测量、标记、记录和计算,最终求得两点之间的水平距离;当两点之间的距离不足一个尺段时,可直接拉紧、调平,并分别读取起止点读数,然后计算两点之间的距离,或一端对准起始刻度、另一端直接测读水平距离数。
临时水准点引测记录表
施-测-04
工程名称:宝山区练祁河(区界~盛河)河道环境整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程
名称、部位
护岸工程 引测日期
引测
依据
控制点编号 高程(m) 控制点编号 高程(m)
LG1 5.076 LG4 4.421
LG2 4.263 LG6 5.745
临时
水准
路线
布置
图
临时
水准
点引
测成
果
编号 引测高程(m) 所在位置 引测结果
Y1
四等水准点闭合差:
±20√L (mm)
Y2
Y3
Y4
Y5
Y6
Y7
Y8
施工
单位
引测
意见
测量员(签名): 技术负责人(签章):
说明:1、临时水准点需加密时,施工单位应根据已复测有效的高程控制点进行加密,填写本表;
2、本表应根据水准点等级要求,附相关的测量记录表,如《四等水准点测量记录》或《普通
水准测量记录》;
3、原始测量数据需经过平差后才能作为临时水准点引测成果。
临时水准点引测记录表(施工复测)
施-测-05
工程名称:宝山区练祁河(区界~盛河)河道环境整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程
名称、部位
护岸工程 复测日期
复测
依据
控制点编号 高程(m) 控制点编号 高程(m)
LG1 5.076 LG4 4.421
LG2 4.263 LG6 5.745
临时
水准
路线
布置
图
临时
水准
点复
测成
果
编号 引测高程(m) 复测高程(m) 误差(mm) 复测结果
PJ-E1 3.672 3.676 0.004 四等水准点闭合差:
±20√L (mm)
PJ-E2 3.815 3.812 -0.003
PJ-E3 3.911 3.912 0.001
PJ-E4 3.629 3.624 -0.005
PJ-W1 4.218 4.216 -0.002
PJ-W2 4.968 4.964 -0.004
PJW3 5.281 5.284 0.003
PJ-W4 3.417 3.419 0.002
施工
单位
复测
意见
测量员(签名): 技术负责人(签章):
说明:1、根据“一测两复”的原则,临时水准点加密后,施工单位需复测,并填写本表;
2、临时水准点复测结果在允许误差围之,则可报监理复核审批。
临时水准点引测记录表(监理复测)
施-测-06
工程名称:宝山区练祁河(区界~盛河)河道环境整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程
名称、部位
护岸工程 复测日期
复测
依据
控制点编号 高程(m) 控制点编号 高程(m)
1-575A 4.882 1-577A 5.129
1-587 5.363
1-048B 4.612
临时
水准
路线
布置
图
临时
水准
点复
测结
果
编号 引测高程(m) 复测高程(m) 误差(mm) 复测结果
PJ-E1 3.672 3.676 0.004 四等水准点闭合差:
±20√L (mm)
PJ-E2 3.815 3.812 -0.003
PJ-E3 3.911 3.913 0.002
PJ-E4 3.629 3.627 -0.002
PJ-W1 4.218 4.215 -0.003
PJ-W2 4.968 4.964 -0.004
PJW3 5.281 5.282 0.001
PJ-W4 3.417 3.412 -0.005
监理
单位
复测
意见
测量监理(签名): 监理工程师(签章):
说明:1、根据“一测两复”的原则,施工单位复测后,监理再次复测,并填写本表;
2、经复测,施工单位上报的临时水准点引测成果在误差允许围,则可作为采纳值使用;
3、如监理复测结果超过误差允许围,则应重新进行测量平差,确保临时水准点准确无误。
临时水准点引测记录表
施-测-04
工程名称:宝山区泾(园和路-湄浦)河道整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程
名称、部位
护岸工程 引测日期
引测
依据
控制点编号 高程(m) 控制点编号 高程(m)
1-575A 4.882 1-577A 5.129
1-587 5.363
1-048B 4.612
临时
水准
路线
布置
图
临时
水准
点引
测成
果
编号 引测高程(m) 所在位置 引测结果
PJ-E5 4.781 E2+393 四等水准点闭合差:
±20√L (mm)
PJ-E6 3.901 E2+823
PJ-E7 4.256 E3+149
PJ-W5 3.862 W1+885
PJ-W6 4.127 W2+335
PJ-W7 3.679 W2+858
PJ-W8 3.281 W3+167
施工
单位
引测
意见
测量员(签名): 技术负责人(签章):
说明:1、临时水准点需加密时,施工单位应根据已复测有效的高程控制点进行加密,填写本表;
2、本表应根据水准点等级要求,附相关的测量记录表,如《四等水准点测量记录》或《普通
水准测量记录》;
3、原始测量数据需经过平差后才能作为临时水准点引测成果。
临时水准点引测记录表(施工复测)
施-测-05
工程名称:宝山区泾(园和路-湄浦)河道整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程 护岸工程 复测日期
名称、部位
复测
依据
控制点编号 高程(m) 控制点编号 高程(m)
1-575A 4.882 1-577A 5.129
1-587 5.363
1-048B 4.612
临时
水准
路线
布置
图
临时
水准
点复
测成
果
编号 引测高程(m) 复测高程(m) 误差(mm) 复测结果
PJ-E5 4.781 4.784 0.003 四等水准点闭合差:
±20√L (mm)
PJ-E6 3.901 3.903 0.002
PJ-E7 4.256 4.259 0.003
PJ-W5 3.862 3.860 -0.002
PJ-W6 4.127 4.128 0.001
PJ-W7 3.679 3.677 -0.002
PJ-W8 3.281 3.286 0.005
施工
单位
复测
意见
测量员(签名): 技术负责人(签章):
说明:1、根据“一测两复”的原则,临时水准点加密后,施工单位需复测,并填写本表;
2、临时水准点复测结果在允许误差围之,则可报监理复核审批。
临时水准点引测记录表(监理复测)
施-测-06
工程名称: 宝山区泾(园和路-湄浦)河道整治工程
施工单位 海防水利工程 监理单位 高波工程咨询监理
单位工程
名称、部位
护岸工程 复测日期
复测
依据
控制点编号 高程(m) 控制点编号 高程(m)
1-575A 4.882 1-577A 5.129
1-587 5.363
1-048B 4.612
临时
水准
路线
布置
图
临时
水准
点复
测结
果
编号 引测高程(m) 复测高程(m) 误差(mm) 复测结果
PJ-E5 4.781 4.785 0.004 四等水准点闭合差:
±20√L (mm)
PJ-E6 3.901 3.904 0.003
PJ-E7 4.256 4.252 -0.004
PJ-W5 3.862 3.865 0.003
PJ-W6 4.127 4.124 -0.003
PJ-W7 3.679 3.678 -0.001
PJ-W8 3.281 3.286 0.005
监理
单位
复测
意见
测量监理(签名): 监理工程师(签章):
说明:1、根据“一测两复”的原则,施工单位复测后,监理再次复测,并填写本表;
2、经复测,施工单位上报的临时水准点引测成果在误差允许围,则可作为采纳值使用;
3、如监理复测结果超过误差允许围,则应重新进行测量平差,确保临时水准点准确无误。
