塑钢门窗安装施工技术交底008
- 格式:doc
- 大小:32.00 KB
- 文档页数:3
安全技术交底记录物业安保培训方案为规范保安工作,使保安工作系统化/规范化,最终使保安具备满足工作需要的知识和技能,特制定本教学教材大纲。
一、课程设置及内容全部课程分为专业理论知识和技能训练两大科目。
其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。
作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。
二.培训的及要求培训目的1)保安人员培训应以保安理论知识、消防知识、法律常识教学为主,在教学过程中,应要求学员全面熟知保安理论知识及消防专业知识,在工作中的操作与运用,并基本掌握现场保护及处理知识2)职业道德课程的教学应根据不同的岗位元而予以不同的内容,使保安在各自不同的工作岗位上都能养成具有本职业特点的良好职业道德和行为规范)法律常识教学是理论课的主要内容之一,要求所有保安都应熟知国家有关法律、法规,成为懂法、知法、守法的公民,运用法律这一有力武器与违法犯罪分子作斗争。
工作入口门卫守护,定点守卫及区域巡逻为主要内容,在日常管理和发生突发事件时能够运用所学的技能保护公司财产以及自身安全。
2、培训要求1)保安理论培训通过培训使保安熟知保安工作性质、地位、任务、及工作职责权限,同时全面掌握保安专业知识以及在具体工作中应注意的事项及一般情况处置的原则和方法。
2)消防知识及消防器材的使用通过培训使保安熟知掌握消防工作的方针任务和意义,熟知各种防火的措施和消防器材设施的操作及使用方法,做到防患于未燃,保护公司财产和员工生命财产的安全。
3) 法律常识及职业道德教育通过法律常识及职业道德教育,使保安树立法律意识和良好的职业道德观念,能够运用法律知识正确处理工作中发生的各种问题;增强保安人员爱岗敬业、无私奉献更好的为公司服务的精神。
4) 工作技能培训。

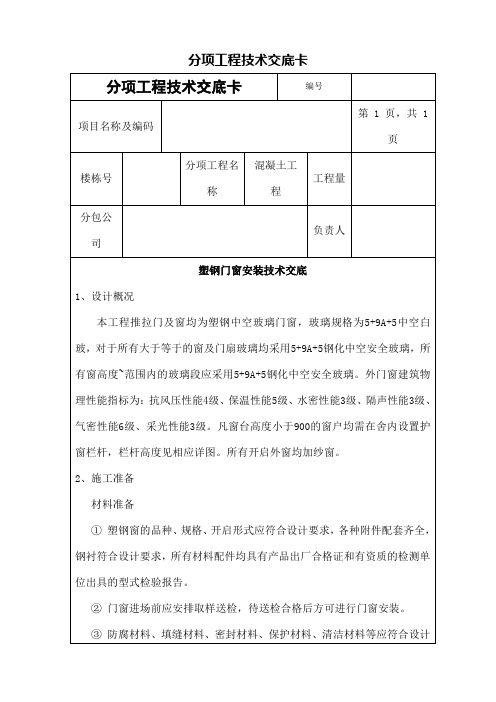

交底内容:1、施工准备1、1 材料准备1、1、1塑钢窗得规格、型号、尺寸均应符合设计要求。
1、1、2窗框连接件(铁脚)与洞口墙体连接,一般采用机械冲孔胀管螺栓固定;应根据需要备齐。
1、1、3窗小五金应按窗规格、型号配套。
1、1、4窗安装时应准备木楔、钢钉。
1、1、5密封膏应按设计要求准备。
并应有出厂证明及产品生产合格证。
嵌缝材料得品种应按设计要求选用。
自攻螺丝、木螺丝根据需要准备。
1、2主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等。
1、3 作业条件1、3、1结构工程已完,经验收达到合格标准,已办好工种之间得交接手续。
1、3、2按图纸要求尺寸弹好门中线,并弹好+500mm水平标高线。
1、3、3校核已留置得窗洞口尺寸及标高就是否符合设计要求,有问题得应及时改正。
1、3、4检查塑钢窗安装时得连接件位置排列就是否符合要求。
色泽就是否均匀。
就是否无裂纹、麻点。
气孔与明显擦伤。
1、3、5准备好安装时得脚手架及做好安全防护措施。
2、施工方法2、1 工艺流程弹线找规矩→窗洞口处理→安装连接件得检查→塑料窗外观检查→按图示要求运到安装地点→塑钢窗安装→窗四周嵌缝→安装五金配件→清理2、2操作要点2、2、1本工艺应采用后塞口施工,不得先立口后搞结构施工。
2、2、2窗洞口处理:安装前检查窗洞口尺寸,偏位、不垂直、不方正得要进行剔凿或抹灰处理。
2、2、3按图纸尺寸放好窗框安装位置线及立口得标高控制线,已经窗框得定位线。
2、2、4窗框上安铁件在连接固定点得位置,在塑钢窗框得背面钻Ф3、5㎜得安装孔,并用Ф4自攻螺丝将连接钢片拧固在框背面得燕尾槽内。
2、2、5立窗框将塑钢窗框放入洞口内,并用对拔木楔将窗框临时固定,然后按已弹出得水平、垂直线位置,使其在垂直、水平、对中、内角方正均符合要求后,再将对拔木楔楔紧。
对拔木楔得位置应塞在框角附近或能受力处。
窗框找平塞紧后,必须使框,扇配合严密,开关灵活。
塑钢窗户安装技术交底2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
_塑钢窗户安装技术交底。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
塑钢门窗安装工程技术交底一、材料要求1、门窗采用的异型材、密封条等原材料应符合现行的国家《门窗框用硬聚氯乙烯型栈》(GB8814)和《塑料门窗用密封条》(GB1xx)的有关规定。
2、门窗采用的紧固件、五金件、增强型钢及金属衬板等,应符合下列要求:(1)紧固件、五金件、增强件型钢及金属衬板等,应进行表面防腐处理;(2)紧固件的镀层金属及其厚度宜符合国家标准《螺纹紧固件电镀层》(GB5269)的有关规定,紧固件的尺寸、螺纹、公差、十字槽及机械性能等技术条件应符合现行国家标准《十字槽盘自攻螺钉》(GB845)、《十字槽沉头自攻螺钉》(GB846)的有关规定;(3)五金件型号、规格和性能均应符合国家现行标准的有关规定;滑槽铰链不得使用铝合金材料。
3、组合窗及其拼樘料应采用与其内腔紧密吻合的增强型钢作为内衬,型钢两端应比拼樘料长出10~15mm。
外窗的拼樘料截面尺寸及型钢形状、壁厚,应能使组合窗承受该地区的瞬时风压值,并应符合设计要求。
4、固定片材质应采用Q235-A冷轧钢板,其厚度应大于等于1.5mm,最小宽度应大于等于15mm,其表面应进行镀锌处理。
5、密封门窗应采用相应的防腐型五金件及紧固件。
6、出厂的塑料门窗应符合设计要求,其外观、外形尺寸、装配质量、力学性能应符合国家现行标准的有关规定;门窗中竖框、中横框或拼樘等主要受力杆件中的增强型钢,应在产品说明中注明规格、尺寸。
(一)主控项目1、塑钢门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内衬增强型钢的壁厚及位置应符合国家现行产品标准的质量要求。
2、塑钢门窗框、副框和扇的连接必须牢固。
固定片或膨胀螺栓的数量与位置应正确,了解方式应符合设计要求。
固定点应距窗角、中横框、中竖框150mm~200mm,固定点间距应不大于600mm。
3、塑钢门窗拼樘料内衬增强型钢的规格、壁厚必须符合设计要求,型钢应与型材内腔紧密吻合,其两端必须与洞口固定牢固。
窗框必须与拼樘料连接紧密,固定点间距应不大于600mm。
4、塑钢门窗应开关灵推拉门窗扇必须有防脱落措施。
5、塑纲门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。
6、塑钢门窗与墙体间缝隙应采用闭孔弹性材料填嵌饱满,表面应采用密封胶密封。
密封胶应粘结牢固,表面应光滑、顺直、无裂纹。
(二)一般项目1、塑钢门窗表面应洁净、平整、光滑、大面应无划痕、碰伤。
2、塑钢门窗扇的密封条不得脱槽。
旋转窗间隙应基本均匀。
3、塑钢门窗扇的开关力应符合下列规定:(1)平开门窗扇平铰链的开关力应不大于80N;滑撑铰链的开关力应不大于80N,并不小于30N。
(2)推拉门窗扇的开关力应不大于100N。
4、玻璃密封条与玻璃及玻璃槽口的接缝应平整,不得卷边、脱槽。
5、排水孔应畅通,位置和数量应符合设计要求。
6、塑钢门窗安装的允许偏差和检验方法应符合下表的规定。
四、操作工艺(一)找中弹线量出最上层窗的安装位置,找出中线并吊垂以下各层窗洞口中心线并在墙上弹线,量出上下各樘窗框的中线并标记。
(二)门窗框安装固定将框塞入洞口,根据图纸要求的位置及标高,用木楔子及垫块将框临时固定,框中线与洞口中线对齐,调整标高,保证上下一条线,左右一水平。
重点调整下框的水平及立框的垂直度和角方正。
(推荐使用自制1m左右的木方尺,但必须每天校正其准确性),待各项均符合要求后,用膨胀塞固定。
交底内容:【1 】1.施工预备1.1 材料预备窗的规格.型号.尺寸均应相符设计请求.窗框衔接件(铁脚)与洞口墙体衔接,一般采取机械冲孔胀管螺栓固定;应依据须要备齐.窗小五金应按窗规格.型号配套.窗装配时应预备木楔.钢钉.密封膏应按设计请求预备.并应有出厂证实及产品临盆及格证.嵌缝材料的品种应按设计请求选用.自攻螺丝.木螺丝依据须要预备.1.2重要机具:线坠.粉线包.程度尺.托线板.手锤.扁铲.钢卷尺.螺丝刀.冲击电钻.射钉枪.锯.刨子.小平锹.小水桶.钻子等.1.3 功课前提构造工程已完,经验收达到及格尺度,已办好工种之间的交代手续.1.3.2按图纸请求尺寸弹好门中线,并弹好+500mm程度标高线.校核已留置的窗洞口尺寸及标高是否相符设计请求,有问题的应实时纠正.检讨塑钢窗装配时的衔接件地位分列是否相符请求.光彩是否平均.是否无裂纹.麻点.气孔和显著擦伤.预备好装配时的脚手架及做好安然防护措施.2.施工办法2.1 工艺流程弹线找规则→窗洞口处理→装配衔接件的检讨→塑料窗外不雅检讨→按图示请求运到装配地点→塑钢窗装配→窗周围嵌缝→装配五金配件→清算本工艺应采取后塞口施工,不得先立口后搞构造施工.2.2.2窗洞口处理:装配前检讨窗洞口尺寸,偏位.不垂直.不朴直的要进行剔凿或抹灰处理.按图纸尺寸放好窗框装配地位线及立口的标高掌握线,已经窗框的定位线.在衔接固定点的地位,在塑钢窗框的不和钻Ф3.5㎜的装配孔,并用Ф4自攻螺丝将衔接钢片拧固在框不和的燕尾槽内.将塑钢窗框放入洞口内,并用对拔木楔将窗框暂时固定,然后按已弹出的程度.垂直线地位,使其在垂直.程度.对中.内角朴直均相符请求后,再将对拔木楔楔紧.对拔木楔的地位应塞在框角邻近或能受力处.窗框找平塞紧后,必须使框,扇合营周密,开关灵巧.钢片厚度不小于1.2mm,宽度20mm,长度150mm.即将在塑钢窗上已装配好的衔接铁件与洞口的周围固定.固准时应先固定上框,尔后固定边框.砖墙洞口,应采取塑料膨胀镙钉或钢钉固定在砼上,但不得固定在陶粒空心砌块上.塑钢窗上的衔接件与墙体固定后,卸下对拔木楔,消除墙面和边框上浮灰,即可进行窗框与墙体间的裂缝处理并应相符以下请求:1)在窗框与墙体之间的裂缝内施打聚氨脂发泡剂;2)在软填料内.外两侧的空槽内注入嵌缝膏密封;3)窗洞口清洁湿润后施打发泡剂,发泡剂应持续施打,一次成型,充填饱满,溢出门窗外的发泡剂应结膜前塞入裂缝,防止发泡剂外膜破损.注胶时室表里的周边均需打满.打匀,注嵌缝膏后应保持24h不得见水.装配窗扇,因为推拉窗扇与框不衔接,是以对可装配的推拉窗,则应装配好玻璃后再装配窗扇.镶配五金是塑钢窗装配一个症结环节,所以请求操纵时应留意以下几点:1)装配五金配件时,应先在框.扇杆件上钻出略小于螺丝钉直径的孔眼,然后用配套的自攻螺钉拧入,严禁将螺钉打入.2)装配塑钢窗五金时,应给开启扇留必定的吊高,正常情形是窗扇吊高1~2㎜;3)塑钢窗的所有五金配件均应装配稳固,地位正直,运用灵巧.1)窗概况及框槽内粘有水泥砂浆.白灰砂浆等时,应在其凝固前清算清洁;2)粉刷窗洞口时,应将塑料窗概况隐瞒周密;3)在塑钢窗上一旦沾有污物时,要立刻用软布擦试清洁,切忌用硬物刮除.3.质量尺度塑钢窗及其附件和玻璃的质量,必须相符设计要乞降有关尺度的划定.3.1.2 塑钢窗必须装配稳固,预埋铁件的数目.地位.埋设和衔接办法,应相符设计要乞降有关尺度的划定.3.1.3 塑钢窗装配地位及开启偏向必须相符设计请求.3.2.1 塑钢窗扇封闭慎密,开关灵巧,无阻滞回弹,无变形和倒翘.3.2.2 塑钢窗附件装配齐备,装配稳固,地位准确.正直,启闭灵巧,实用美不雅.3.2.3 塑钢窗框与墙体间的裂缝填嵌饱满密实,概况平整,嵌塞材料相符设计请求.3.2.4 塑钢窗概况干净.平整,色彩一致,无划痕碰伤,无污染,拼接缝周密.3.3 许可误差项目.4. 成品呵护4.1 窗框周围嵌防水密封胶时,操纵应细心,油膏不得污染窗框.4.2 外墙面涂刷.室内顶墙喷涂时,运用塑料薄膜封挡好窗,防止污染.4.3 室内抹水泥砂浆以前必须遮挡好塑钢窗,以防水泥浆污染窗户.4.4 污水.垃圾.污物不成从窗户往下扔.倒.4.5 搭.拆.转运脚手杆和脚手板,不得在窗框扇上拖拽.4.6 装配装备及管道,应防止物料撞坏窗户.4.7 严禁在窗扇上站人.4.8 窗扇装配后应实时装配五金配件,关窗以防风吹破坏窗户.4.9 不得在窗上锤击.钉钉子或刻划,不得用力刮或用硬物擦磨等办法清算窗面.5. 应留意的问题5.1 运输存放破坏:运输时应轻拿轻放,存放时应在库房地面上用方枕木垫平,并坚直存放,并应远离热源.5.2 窗框松动:装配时应先在窗外框上按设计划定的地位打眼,用自攻螺丝将镀锌衔接件紧固;用电锤在窗洞口打孔,装入尼龙胀管,窗装配后,用木螺丝将衔接件固定在胀管内;单砖及轻质墙,应砌混凝土块木砖,以增长和衔接件的拉结稳固程度,使框装配后不松动.5.3 窗框与墙体裂缝未填软质材料:应施打聚氨脂发泡剂,使之与墙体形成弹性衔接.5.4 窗框装配后变形:填缝时用力过大,使之受挤变形,不得在窗上铺搭脚手板.5.5 衔接螺丝直接锤入窗框内:没按规则先用手电钻打眼,后拧螺丝.5.6 污染:呵护措施不敷,清洗不卖力.5.7 五金配件破坏:因为装配后保管不当,运用时不留意.6.安然留意事项6.1进入施工现场必须戴好及格的安然帽,系好下额带;6.3.现场制止抽烟;6.4制止擅自裁撤或移动防护举措措施,电器装备;6.5制止追逐打闹;6.6制止操纵与本身无关的机械装备;6.7高处功课必须系好及格的安然带,高挂低用;6.8运用手持切割机必须戴绝缘手套,运用手持电动对象必须严厉按照运用解释操纵.6.9装配二层楼以上外墙窗扇时,外防护应齐备靠得住,操纵人员必须系好安然带,对象应顺手放进对象袋内.6.10立窗时必须将木楔背紧,功课时不得1人自力操纵,不得碰触暂时电线.6.11操纵地点的架物,工作完毕后,必须清算清洁运至指定地点,分散堆放.。
技术交底记录
编 号
008
工程名称
部位名称 装饰装修 工序名称 塑钢门窗工程
施工单位 交底日期
交底内容:
1、范围
本交底适用于本工程的塑钢门窗安装。
2、施工准备
2.1材料及主要机具:
2.1.1钢附框应有出厂合格证。无变形、扭曲。
2.1.2硬PVC塑料门窗的规格、型号、尺寸均应符合设计要求。
2.1.3门窗框的连接件,应符合设计要求。一般采用膨胀螺栓或2mm厚的铁片固定。
2.1.4门窗框的五金配件应配套齐全,应符合设计要求。
2.1.5嵌缝材料及密封膏的品种应符合设计要求。本工程嵌缝材料采用聚乙稀棒和膨胀泡沫剂,密封
膏为乳白色密封膏。
2.1.6适量的细石混凝土及砂浆。
2.1.7主要机具:线坠、粉线包、水平尺、托线板、方尺、手锤、卷尺、螺丝刀、冲击电钻、射钉枪、
锯子、凿子、手枪钻、移动电箱等。
2.2作业条件:
2.2.1结构工程已验收完,工作面移交已完成。
2.2.2按图示尺寸弹好门窗洞口位置线,并弹好1米水平标高线。
2.2.3根据弹好的洞口位置线,检查各洞口尺寸,如偏位的门窗需提前作剔凿处理。
2.2.4外窗及封闭阳台窗安装前,应先做好安全防护工作。
3、操作工艺
3.1工艺流程:
放线、找标高→检查洞口尺寸→钢附框安装→门窗口抹灰→塑钢门窗框安装→挂门窗扇、校正→
四周塞缝、打密封胶→安装小五金配件→调试、清理
3.1.1放线、找标高:根据图纸设计要求,上下挂出通线,测出每个窗洞口的相对偏差量,然后加以
平差,得出调整量,最后根据调整量放出各个窗洞口中线,以供安装门窗时使用。并在室内弹出1米水平
标高线,校核无误后供安装门窗时使用。
3.1.2检查洞口尺寸:根据弹好的洞口位置线,检查各洞口尺寸,对于偏位的门窗需提前作剔凿处理。
3.1.3钢附框安装:
安
装前应检查钢附框的对角线长度差,不合格的加以调整;检查是否漏漆或锈蚀,对于漏漆或锈蚀
处应预先做好处理,刷好防锈漆;检查钢附框的固定点位置是否正确,固定点要求距上、下端不大于200mm
处各设一道,中间距离不大于600mm。
安装钢附框的固定连接片,根据钢附框的固定点位置,用M5×20mm的螺栓将铁片连接在钢附框上,
螺栓应拧紧,固定点不得漏缺,其间距应符合上述规定。
安装钢附框,将钢附框按设计要求就位(立建筑墙中),根据标高线及竖向的垂直控制线调整,先用
木楔做临固定时,然后用水平尺及托线板检查钢附框的垂直度、水平度,用对角尺检查钢附框内对角线长
度差,有不到位时用手锤轻敲木楔加以调整,直至符合要求为止。
校正完钢附框后,用射钉将钢附框上的铁片固定于墙中,相临固定点应错位布置。固定后将木楔拿掉。
如局部射钉松动,可在墙内打入Φ10mm的钢筋用电焊与钢附框固定,但需注意钢附框受热变形,施工时应
及时校正。
3.1.4门窗口抹灰:钢附框安装完后,应及时进行门窗口的抹灰,抹灰用1:2.5的水泥砂浆,抹灰前
应先做好基层处理,并浇水湿润。外窗上口需留设滴水线,滴水线采用成品塑料滴水线,宽为10-12mm、
深为5-8mm。安装时先用水泥胶浆作粘接固定,滴水线两端距窗侧边各留25mm,距外墙面为20mm。外窗下
口需留泛水坡,内外高差为10mm(3%~5%)。
3.1.5塑钢门窗框安装:根据钢附框位置,将塑钢门窗框就位(根据JCJ103-96行业标准,钢附框与
塑钢框间每侧边留2~3mm的缝隙),用木楔调整固定,然后用手枪钻打固定眼,固定点的间距要求同钢附
框安装。塑钢门窗框与钢附框连接采用M 5×40mm的镀锌螺栓,螺栓应拧紧。安装后应在塑钢框的孔眼上
盖好塑料帽盖,以防雨水侵入锈蚀螺栓。
3.1.6挂门窗扇、校正:
检查门窗扇及玻璃的规格、型号是否符合设计要求;检查密封条及玻璃条是否压紧、顺直;检查推拉
轨导是否平直,滑轮是否受滞。如不合格的应提前校正。
将门窗扇按各门窗的规格、型号对号入座,安装扇时应注意里外方向,注意出水槽的留设是否与关闭
后的窗扇相对应。
3.1.7四周塞缝、打密封胶:在塑钢框与附框间打入膨胀泡沫剂,阳台窗间隙过大时可塞入聚乙稀棒
塞缝材料,最后在塑钢框与墙面的交接处,打上乳白色密封胶。胶条应顺直、均匀、不透亮。
3.1.8安装小五金配件:安装各门窗扇的锁扣、风钩、折手锁等另配件,锁扣应安装在窗扇的中间,
折手锁应距地面1000mm,风钩安装在扇的下框。
3.1.9调试、清理:清理各门窗的污染物,擦净玻璃上的灰尘。最后进行推拉、开关等调试。检查合
格后交验收。
交底内容:
4、质量标准
4.1塑料门窗及其附件和玻璃的质量,必须符合设计要求和有关标准的规定。
4.2塑料门窗必须安装牢固,小五金配件的数量、规格、型号等必须符合设计要求。
4.3门窗的开启方向必须符合设计要求。
4.4塑钢门窗扇关闭紧密、开关灵活、无阻滞回弹、无变形和倒翘。
4.5塑钢门窗框与墙面间的缝隙填嵌饱满密实,表面平整,嵌塞材料应符合设计要求。
4.6塑钢门窗表面洁净、平整、颜色一致,无划痕和碰伤,拼接缝严实。
4.7落地凸窗应设置混凝土反坎,室内比室外高20mm。
4.8固定片采用4×25双螺钉固定。
4.9门窗框底边及两侧边上翻150mm高范围采用干硬性水泥砂浆塞缝,上边及两侧剩余部分采用打发
泡胶塞缝,发泡胶不允许切割。
4.10允许偏差:
序号 项目 允许偏差 检测方法
1 高、宽尺寸 ±1.5‰ 用钢卷尺直接测量
2 对角线长度差 ≤4mm 用钢卷尺直接测量
3 平面翘曲 ≤4mm 产品竖直用钢尺测量对角线中点
4 门窗分格尺寸 ±2mm 用钢卷尺直接测量
5 色泽 单件均匀一致 目测
4.11土建单位在进行窗边收口时,要保证室内外抹灰收口有20mm的高差。
4.12密封胶施工前应清理干净,胶的宽度为框边6mm墙边6mm,胶面要求平整、光滑,无起堆现象,
宽度一致,完工后,胶与框边墙面相容并粘接牢固。
4.13工序完成应做好工完场清工作。
5、成品保护
5.1窗框四周嵌防水密封胶时,操作应仔细,油膏不得污染门窗框。
5.2外墙面涂刷、室内顶棚、墙面喷涂时,应用塑料薄膜封挡好门窗,防止污染。
5.3室内抹水泥砂浆以前必须遮挡好塑料门窗,以防水泥浆污染门窗。
5.4污水、垃圾、污物严禁从窗口向下扔、倒。
5.5搭、拆、转运脚手架和脚手板时,严禁在门窗框扇上拖拽。
5.6安装设备及管道时,应防止物料撞坏门窗。
5.7严禁窗扇上站人。
5.8门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。
5.9不得在门窗上锤击、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。
5.10塑钢窗安装应采取防碰撞及防盗措施。
6、安全事项
6.1进入施工现场必须戴好安全帽,系好帽带。
6.2电梯口出入,应随手关好安全防护门。
6.3用射钉枪固定门窗框时,操作人员必须经过指导,应拿稳枪把,顶住墙面,枪身应与墙面垂直。
6.4安装外窗时,上下应有呼应,严禁上下交叉作业。
6.5严禁从窗口向外抛扔物料。
6.6严禁站在外窗台上安装门窗,外窗或阳台封闭窗安装前应做好有关安全防护措施。
6.7使用移动电箱时,严禁随便带电移动电箱,电缆线应检查有无破损。
6.8不准脚踩窗扇芯子,或在窗扇芯子放置脚手板和悬吊重物。
6.9搬运玻璃要戴胶手套或用布纸垫包边口锐利部份。
6.10堆放玻璃应平稳,防止倾塌。
6.11不准在垂直方向的上下两层同时进行作业,以免玻璃掉落伤人。
6.12门窗应在室内竖直堆放,并有枕木垫平、固定牢靠和设置防倾倒措施。不得露天堆放,严禁与酸
碱等物一起存放。
审核人 交底人 接受交底人
