门窗安装拆除技术交底
- 格式:pdf
- 大小:111.83 KB
- 文档页数:10
门窗工程技术交底11篇【第1篇】铝合金门窗工程施工技术交底工程名称交底项目铝合金门窗工程施工交底部位交底人记录人交底时间接受交底人:交底内容;1.基本规定1.1铝合金门窗工程施工现场应具有必要的施工技术、健全的质量管理体系和工程质量检测制度及企业技术负责人审批的施工组织设计、施工方案等技术文件,实现施工全过程质量控制。
1.2铝合金门窗工程应按下列规定进行施工质量控制:1.2.1采用的原材料及成品应进行进场验收。
凡涉及安全、功能的原材料及成品应按本规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送检、检查认可。
1.2.2各工序应按施工技术标准进行质量控制,每道工序完成后,应进行工序检验,当上一道工序合格后,下道工序方可进行。
1.2.3相关各专业工种之间,应进行交接检验,并形成记录,并经监理工程师(建设单位技术负责人)检查认可。
1.3参加工程施工质量验收的各方人员应具备规定的资格。
1.4隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
1.5工程的观感质量应由验收人员通过现场检查,并应共同确认。
1.6铝合金门窗产品在制作、组装时,应使用经计量检定合格的计量器具,并应按工艺规定的设备、工装、工序顺序进行操作加工。
1.7门窗的固定方法应符合设计要求。
门窗框、扇在安装过程中,应防止变形和损坏。
1.8门窗安装应采用预留洞口的施工方法,不得采用边安装边砌口或先安装后砌口的施工方法。
1.9推拉门窗扇必须有防脱落措施,扇与框的搭接量应符合设计要求。
建筑高度30米以上的工程应考虑铝合金门窗侧向雷击的问题,可参照《民用建筑电气工程施工技术规程》dbj13-22-99执行。
1.10建筑外门窗的安装必须牢固,在砖砌体上安装门窗严禁用射钉固定。
1.11有关技术文件的记录,整理要及时、真实、准确、齐全。
相关的责任人的签证要完整,要有完整的质量管理检查记录,并应形成文件。
1.12检验批的质量应按主控项目和一般项目验收。

门窗工程安全技术交底引言概述:门窗工程是建造施工中的重要环节,安全技术交底是确保施工过程中安全的重要措施。
本文将从五个方面详细介绍门窗工程安全技术交底的内容,以确保施工过程中的安全。
一、施工人员安全交底1.1 确保施工人员具备相关证书和资质,不得使用无资质人员进行门窗工程施工。
1.2 交底施工人员在施工现场应遵守的安全规范和操作流程,包括穿戴安全防护用具、遵守施工现场管理规定等。
1.3 强调施工人员在施工过程中应注意的安全事项,如高空作业、机械设备操作等。
二、材料设备安全交底2.1 确保门窗工程所使用的材料符合国家标准,不得使用劣质材料进行施工。
2.2 交底材料设备的正确使用方法和保养维护要求,避免因设备故障导致施工安全事故。
2.3 强调门窗工程施工现场应保持整洁有序,材料设备摆放合理,避免杂物堆积引起安全隐患。
三、施工现场安全环境交底3.1 确保施工现场的安全通道畅通,消防设施齐全有效,应急逃生通道明确标识。
3.2 交底现场暂时用电的安全规范,避免电气事故发生。
3.3 强调施工现场应定期进行安全检查,及时消除安全隐患,确保施工环境安全。
四、施工工艺安全交底4.1 确保门窗工程施工按照规范要求进行,严格控制施工质量。
4.2 交底门窗工程各工序的安全操作规程,包括开槽、安装、固定等环节。
4.3 强调施工过程中应注意施工工艺的合理性和安全性,避免因施工操作不当导致事故发生。
五、施工质量安全验收交底5.1 确保门窗工程施工完成后进行质量验收,合格方可交付使用。
5.2 交底质量验收标准和程序,确保施工质量符合要求。
5.3 强调施工质量验收过程中应重点检查安全隐患,确保施工质量和安全。
结语:门窗工程安全技术交底是施工过程中的重要环节,惟独做好安全技术交底工作,才干确保施工过程中的安全。
施工单位应加强对施工人员的安全教育和培训,严格按照像关规定进行安全技术交底,共同维护施工现场的安全和稳定。

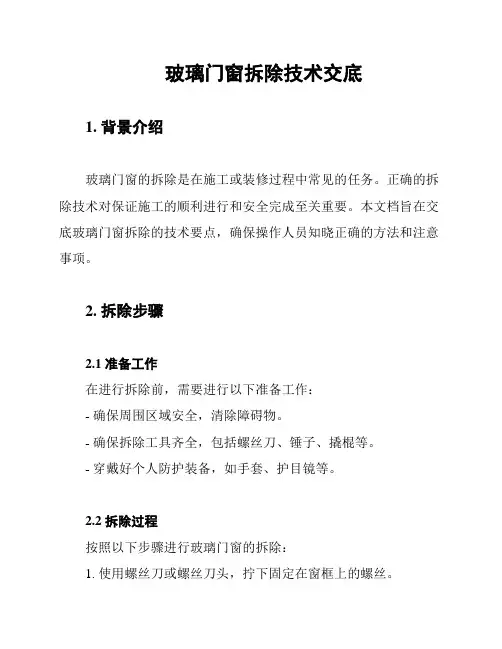

玻璃门窗拆除技术交底
1. 背景介绍
玻璃门窗的拆除是在施工或装修过程中常见的任务。
正确的拆除技术对保证施工的顺利进行和安全完成至关重要。
本文档旨在交底玻璃门窗拆除的技术要点,确保操作人员知晓正确的方法和注意事项。
2. 拆除步骤
2.1 准备工作
在进行拆除前,需要进行以下准备工作:
- 确保周围区域安全,清除障碍物。
- 确保拆除工具齐全,包括螺丝刀、锤子、撬棍等。
- 穿戴好个人防护装备,如手套、护目镜等。
2.2 拆除过程
按照以下步骤进行玻璃门窗的拆除:
1. 使用螺丝刀或螺丝刀头,拧下固定在窗框上的螺丝。
2. 使用锤子轻轻敲击窗框,松动附着在窗框上的胶条或密封胶。
3. 使用撬棍插入窗框与玻璃之间,轻轻撬离玻璃。
4. 当玻璃松动时,将其小心地从窗框中取出,并放置在安全的
地方。
3. 注意事项
在拆除玻璃门窗时,请注意以下事项:
- 操作人员应严格遵守个人防护要求,确保安全。
- 在拆除过程中,要小心处理玻璃,避免破损或划伤。
- 注意确保周围的人员和物品不受到伤害,尤其是在玻璃拆除
过程中。
- 拆除完成后,要妥善处理废弃的玻璃,以防造成伤害或污染
环境。
4. 总结
本文档简要介绍了玻璃门窗拆除的技术交底。
操作人员应按照
正确的步骤进行拆除,并注意安全和环境保护。
如果对拆除过程不
熟悉或担心安全问题,请及时寻求专业人士的帮助和指导。
门窗工程技术交底一、工程概述本次门窗工程涵盖了建筑物的各类门窗,包括但不限于入户门、室内门、窗户等。
门窗的类型多样,有铝合金门窗、塑钢门窗、木质门窗等,以满足不同区域和功能的需求。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸,明确门窗的型号、规格、数量及安装位置。
同时,要对施工人员进行技术交底,确保其了解施工工艺和质量要求。
2、材料准备根据设计要求,采购合格的门窗材料。
门窗的型材、玻璃、五金配件等应具备质量合格证明,并按照规定进行检验和验收。
3、施工机具准备准备好安装门窗所需的各类工具,如电钻、螺丝刀、水平尺、线坠等,并确保工具性能良好。
4、作业条件准备(1)主体结构已完工并验收合格,洞口尺寸符合设计要求。
(2)施工场地清理干净,道路畅通,具备运输和堆放材料的条件。
三、门窗安装工艺流程1、划线定位(1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
(2)若为多层或高层建筑,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。
2、门窗洞口处理(1)门窗洞口尺寸应比门窗框尺寸大 20 30mm,以保证安装后的门窗框与墙体之间有足够的缝隙进行填充处理。
(2)对于不符合要求的洞口,如偏差过大、洞口不方正等,应进行剔凿或修补处理。
3、门窗框就位和临时固定(1)将门窗框放入洞口内,调整好门窗框的水平、垂直和对角线长度,用木楔临时固定。
(2)门窗框的水平位置应以楼层室内+ 50cm 的水平线为准向上反量出窗下皮标高,弹线找直。
4、门窗框与墙体的连接固定(1)连接铁件与预埋件焊接固定:适用于钢筋混凝土和砖墙结构。
(2)连接铁件用紧固件固定:适用于轻质墙体结构。
(3)射钉固定:适用于钢筋混凝土结构。
5、门窗框与墙体间缝隙的处理(1)门窗框安装固定后,应先进行隐蔽工程验收,合格后及时用聚氨酯发泡剂填充门窗框与墙体之间的缝隙。
(2)外表面留 5 8mm 深的槽口,用密封胶密封。
门窗工程技术交底门窗工程技术交底是指在门窗工程施工前,施工单位与监理单位或业主代表进行技术交底,明确施工要求、质量标准及相关注意事项,确保施工过程顺利进行,施工质量符合要求。
下面将从五个方面详细介绍门窗工程技术交底的内容。
一、门窗材料及规格要求1.1 确定门窗材料种类:根据设计要求和实际需要,确定门窗的材料种类,如铝合金、塑钢、木质等。
1.2 确定门窗规格要求:根据设计图纸和现场实际情况,确定门窗的尺寸、厚度、型号等规格要求。
1.3 确定门窗颜色:根据设计要求和业主需求,确定门窗的颜色,保证与建筑整体风格协调一致。
二、门窗安装方法及工艺要求2.1 确定门窗安装位置:根据设计图纸和实际情况,确定门窗的安装位置,保证与建筑结构和功能要求相符。
2.2 确定门窗安装方法:根据门窗的材料和规格要求,确定门窗的安装方法,包括固定方式、密封处理等。
2.3 确定门窗安装工艺:确定门窗的安装工艺,包括开槽、打孔、固定螺栓等步骤,确保安装质量和安全性。
三、门窗质量验收标准3.1 确定门窗质量验收标准:根据相关国家标准和设计要求,确定门窗的质量验收标准,包括外观质量、功能性能等。
3.2 确定门窗验收方法:确定门窗的验收方法,包括目测检查、尺寸测量、功能测试等,确保门窗符合验收标准。
3.3 确定门窗质量保证期:确定门窗的质量保证期,包括保修期限、维护要求等,确保门窗长期使用质量稳定。
四、门窗施工安全注意事项4.1 确定施工安全措施:确定门窗施工过程中的安全措施,包括防护设施、施工作业规范等,确保施工人员安全。
4.2 确定施工现场管理要求:确定门窗施工现场管理要求,包括施工区域划分、施工通道设置等,确保施工现场秩序井然。
4.3 确定施工人员培训要求:确定门窗施工人员的培训要求,包括安全操作规程、应急处理等,确保施工人员具备必要的安全意识和技能。
五、门窗工程验收及交付要求5.1 确定门窗工程验收标准:确定门窗工程的验收标准,包括质量要求、安装要求等,确保门窗工程符合要求。

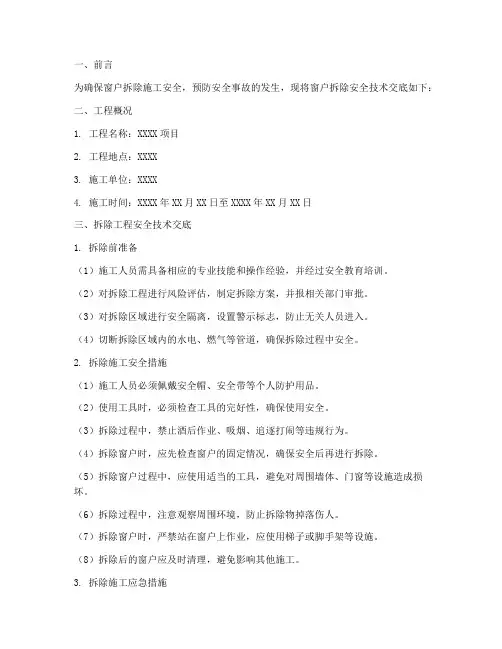

一、前言为确保窗户拆除施工安全,预防安全事故的发生,现将窗户拆除安全技术交底如下:二、工程概况1. 工程名称:XXXX项目2. 工程地点:XXXX3. 施工单位:XXXX4. 施工时间:XXXX年XX月XX日至XXXX年XX月XX日三、拆除工程安全技术交底1. 拆除前准备(1)施工人员需具备相应的专业技能和操作经验,并经过安全教育培训。
(2)对拆除工程进行风险评估,制定拆除方案,并报相关部门审批。
(3)对拆除区域进行安全隔离,设置警示标志,防止无关人员进入。
(4)切断拆除区域内的水电、燃气等管道,确保拆除过程中安全。
2. 拆除施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)使用工具时,必须检查工具的完好性,确保使用安全。
(3)拆除过程中,禁止酒后作业、吸烟、追逐打闹等违规行为。
(4)拆除窗户时,应先检查窗户的固定情况,确保安全后再进行拆除。
(5)拆除窗户过程中,应使用适当的工具,避免对周围墙体、门窗等设施造成损坏。
(6)拆除过程中,注意观察周围环境,防止拆除物掉落伤人。
(7)拆除窗户时,严禁站在窗户上作业,应使用梯子或脚手架等设施。
(8)拆除后的窗户应及时清理,避免影响其他施工。
3. 拆除施工应急措施(1)发生人员伤害事故时,立即停止施工,及时拨打急救电话。
(2)对受伤人员进行现场急救,并迅速将其送往医院治疗。
(3)对事故现场进行保护,等待相关部门进行调查处理。
四、拆除施工注意事项1. 拆除施工前,应向施工人员详细讲解安全技术交底内容,确保施工人员了解并掌握安全操作规程。
2. 施工过程中,应定期检查施工人员的安全防护措施,确保施工安全。
3. 施工完成后,应对拆除区域进行清理,确保无安全隐患。
五、结语窗户拆除施工是一项高空作业,安全至关重要。
全体施工人员要严格遵守安全技术交底内容,确保施工安全,为工程顺利进行提供保障。

门窗安装技术交底记录三篇
篇一:技术交底记录
技术交底记录
编号
篇二:铝合金门窗安装技术交底
(1)门窗框四周外表面粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。
固定件安装用金属零件为不锈钢件或经过热镀锌处理的,其宽度、厚度必须符合设计及规范要求。
(2)先将连接件固定在门窗框上,然后按照弹线的位置将门窗框准确就位,再用检测工具校正框的水平度、垂直度,调整正确后用木楔临时固定,之后将连接件与墙体连接固定,固定深度为进入混凝土内大于50mm,砖砌体上严禁射钉固定。
框与墙体洞口的连接要牢固、可靠,固定点的间距不应大于500mm,距框角的距离不应不大于150mm,详见下图。
固定点距离要求
4、框与墙体间缝隙间的处理
铝合金门窗安装固定后,应先进行隐蔽工程验收,有防雷要求的部位应在隐蔽前测试防雷连接是否符合要求,合格后及时按设计及甲方要求处理门窗框与墙体之间的缝隙。
采用“三干一湿”安装工艺,即窗下口采用防水砂浆塞缝(框
篇三:门窗安装技术交底表C2.2
技术、安全交底记录表
工程名称:
交底时间:20XX年10月23日
表C2.2
技术、安全交底记录表
工程名称:
交底时间:20XX年10月23日。
1作业准备1.1技术准备了解现场实际测量情况,熟悉加工图纸.数量依据各楼门窗洞口的现状规格按施工蓝图门窗大样绘制出门窗分隔图,严格按门窗分隔图加工。
由总包确定更换门窗楼号的先后顺序和该楼更换门门联窗联窗的总户数后,由总包牵头预约业主进行入户实体测量,测量结果分户列表整理,并有总包、门窗公司双方签字后生产。
二标段楼号,第一批进场安装,听从业主的安排,分楼安装,安装工期为20天。
1.2机具准备塑钢门窗加工机具由生产厂家准备.现场塑钢门窗安装由生产厂家准备1.3材料准备塑钢门窗材料由生产厂家准备. 依据现场实际情况要求,使用国风60系列型材的推拉窗和提升窗。
严格按照塑料门窗行业标准进行其它原材料、五金件、辅料的采购。
1.4生产准备生产期间严格按照公司内控文件《生产工艺卡》生产。
生产前对原辅材料进行严格检查,生产人员发现不合格品可拒绝生产生产车间应根据现场测量的门窗尺寸,按照现场项目经理的安装计划,有次序的安排生产,加工成套的产品,同时配上玻璃、五金、纱扇。
每道工序加工过程中检验员要进行工序间巡检、抽检,对重点工序和成品执行全检。
加工完毕后的门联窗分户分别码放整齐,每个窗型应标上楼号、房间号、规格、数量等。
2、施工操作工艺措施及主要做法要求2.1安装方面施工工艺补贴保护膜→框上找中线→安装固定片→洞中找中线→框进洞口调整,临时固定→与墙体连接→填充弹性材料→洞口饰面清理、嵌缝→扇及玻璃、五金安装→清理、撕下保护膜2.2 施工方法⑴安装固定片①固定片采用厚度大于等于 1.5mm、宽度大于等于15mm的镀锌钢板。
安装时应采用直径φ 3.2mm的钻头钻孔,然后将十字槽盘头自攻螺丝M4×20mm拧入,不得直接锤击钉入。
②固定片的位置应距窗角、中竖框、中横框至少150~200mm,固定片之间的间距小于或等于600mm,不得将固定片直接装在中横框、中竖框的档头上。
⑵临时固定当门窗框装入洞口时,其上下框中线与洞口中线对齐。
无下框平开门应使两边的下脚低于地面标高线30mm;带下框的平开或推拉门应使下框边低于标高线10mm。
然后将门窗框用木楔临时固定,并调整门窗框的垂直度、水平度和直角度。
⑶与墙体连接固定①当门窗框与墙体固定时应按对称顺序,先固定上下框,然后固定边框,固定方法应符合下列要求:②混凝土墙洞口应采用塑钢膨胀螺钉固定;③砖墙洞口应采用塑钢膨胀螺钉或水泥钉固定,并不得固定在砖缝处;④加气混凝土洞口应采用木螺钉将固定片固定在预埋胶粘圆木上;⑤设有防腐木砖的墙面,采用木螺钉把固定片固定在防腐木砖上;⑥设有预埋铁件的洞口应采用焊接方法固定,也可先在预埋件上按紧固件规格大基孔,然后用紧固件固定。
本工程为旧小区改造工程,根据现场具体情况进行选择与墙体连接固定方法。
⑷膨胀螺钉直接固定法①用膨胀螺钉直接穿过门窗框将框固定在墙体或地面上的方法,此方法适用于阳台封闭窗框及墙体厚度小于120mm安装门窗框时使用。
②安装时先将门窗框在洞口放好、找正,并临时固定,用5mm钻头在门窗框各固定点的中心钻孔,穿过框材直钻到墙体上留下钻孔痕迹(钻孔位置及间距仍按固定片法),然后取下门窗框,再用12mm的冲击钻按墙上留下的钻孔痕迹继续钻12mm的孔,深约50mm,清除孔内粉磨后放入12mm 塑钢套,再将门窗框重新放入原来洞口中,对准划线,重新找正位置并用木楔临时固定,然后按对称顺序拧入膨胀螺钉。
③窗框安装固定后在窗内侧固定螺栓孔位置处装上白色塑钢盖,并在塑钢盖周边涂上密封胶,防止雨水侵入窗框内腐蚀钢衬。
⑸安装组合门窗时,拼樘料与洞的连接①当拼樘料与混凝土梁或柱连接时应符合“设有预埋铁件的洞口应采用焊接方法固定,也可先在预埋件上按紧固件规格大基孔,然后用紧固件固定”的规定;当拼樘料与砖墙连接时应先将拼樘料两端插入洞中,然后用C20的细石混凝土浇筑。
②将两门窗框与拼樘料卡接,卡接后应用紧固件双向拧紧,其间距应小于或等于600mm,紧固件端头及拼樘料与门框间的缝隙应用密封胶密封。
⑹嵌缝门窗框与洞口之间的伸缩缝内腔应采用闭孔泡沫塑钢、发泡聚苯乙烯等弹性材料分层填塞;对于保温隔声等级要求较高的工程应采用聚氨酯发泡密封胶等相应的隔声材料填充。
⑺门窗洞口内外侧与门窗框之间缝隙处理如下洞口内外侧用水泥砂浆抹平,外侧抹灰时应用片材将抹灰层与门窗框临时隔开,其厚度为5mm,抹灰层应超出门窗框,其厚度以不影响扇的开启为限,待外抹灰层硬化后,撤出片材,用密封胶进行密封。
门窗框上若粘有水泥砂浆,应在其硬化前,用湿布擦拭干净,不得使用硬质材料刮铲门窗框表面。
⑻门窗扇及五金附件在水泥砂浆硬化后进行安装。
安装时先用电钻打孔,再用自攻螺丝拧入,禁止用铁锤或硬物敲打,防止损坏框料。
⑼框扇玻璃安装①工艺流程清理玻璃槽口内杂物→玻璃安装前准备工作→下班安装就位→橡胶条固定、粘牢→清理②除去玻璃及塑钢框、扇上的尘土、污垢,并将框、扇槽口内的砂浆及异物清扫干净,疏通排水孔。
③检查门窗扇的开启使用是否灵活,五金附件是否齐全。
④按门窗型号及玻璃尺寸,根据安装的需要,分别搬运至安装地点备用。
应随安随运,并注意玻璃存放在不被砸碰的安全地点。
⑤玻璃安装就位:将玻璃摆放在槽口中间,两侧的间隙相等。
⑥橡胶压条固定:将橡胶压条在玻璃两侧同时填嵌入槽,将玻璃挤紧固定,并使其周边受力均匀一致,橡胶条拐角处应切割成八字角,并用密封胶粘牢。
⑦检查排水孔反排水通道是否受阻,应使其通畅。
⑧玻璃的清理,门窗关闭。
人员选择:安装人员的素质、技术水平是决定工程质量的一个不可忽视的重要因素,有丰富的施工经验,技术水准高、操作技术强的施工队伍。
针对本工程将配备先进的安装工艺装备,选派政治素质高、专业技术强的人员人进驻现场,计划工作日安装完本工程。
最后派人留驻现场直到安装完最后一户。
.人员的培训:由有关领导讲解本工程的重要性,使安装人员对此有足够的认识。
所有技术文件向生产、安装人员交底。
5.2安装前期准备进场前与总包沟通,做好物流堆放场地、施工人员生活保障的前期准备工作。
对需要更换的所有门窗进行加工、检验,合格后方能进场安装。
根据配送门窗的类型及数量电话预约业主,需要拆窗户的预约拆装时间和安装时间,同时嘱咐业主在门窗附近的物品进行覆盖或临时移位。
根据预约业主居住的具体位置,应提前在楼下的非安全区域拉上警戒线,每隔5米置放安全警示牌和致谢标语(楼上施工,由此给您的出行和生活带来不便,敬请谅解!谢谢您的配合)。
并派专职人员看守,此人必须佩戴安全袖标。
5.3拆装期间拆装过程分为六个阶段,即:旧窗拆卸,新窗框安装,窗扇、玻璃安装,五金件、辅助材料安装、纱扇的安装:打胶,使用功能说明及垃圾清理。
a旧门联窗拆除入户拆装时,安装人员着装干净利索,务必穿防滑鞋,严禁穿硬底皮鞋(特别是带铁掌的),文明用语。
严禁脏手、汗手触摸业主家的物品和墙壁。
严禁使用业主家的卫生间。
使用电源时务必询问业主,不能私自乱接。
尽量使用户中的总电源,确保用电安全。
登高时无法放置梯子时,征求业主同意后方能使用业主提供的临时登踏工具,使用后清理干净归还业主。
拆玻璃时,窗扇与玻璃一同拆下,尽量不要破损。
拆固定玻璃时,小心击碎玻璃上的腻子,拔掉钉子,双手夹住玻璃轻轻移开,拆下的旧玻璃放到业主的指定地点,严禁放到室内的木地板上。
4 拆旧框时,窗框内侧墙壁有的抹灰,有的是木包口等装饰,尽量不要伤着内侧墙壁,拆下的旧框放到业主的指定地点,严禁放到室内木地板上。
框拆完后,仔细清理窗台上的渣土、旧框位置的水泥砂浆块(必要时可以用手动喷水器洒水),清理完毕后,垃圾运送到楼下后放到项目部指定的地点。
b新门联窗框安装将不同规格的窗型轻轻搬到相应的洞口旁竖放,开始拼接。
拼接质量应符合规范要求;严禁在业主家地板上硬拉或重放。
根据旧楼的特点。
当窗框的型材宽度小于原木框宽度时:新窗框的内侧面应靠旧框的内侧安装。
余下的宽度为清水墙和外立面保持了一致。
新门联窗框安装,应采用120mm长塑料涨拴,左右两边固定点为三点。
禁止使用射钉枪。
发泡密封胶满打。
最后一道密封防水胶。
(注:打胶时现场不得有明火)2-3使用功能说明及垃圾清理安装完毕后,应仔细检查各个部位的使用功能,同时还要向业主演示一次使用的过程。
如:月牙锁的使用、窗扇开启到何种程度纱扇才能有效的防蚊:等所有工序完成以后,应仔细的做完保洁工作。
如:窗框、玻璃应一尘不染,内外窗台无尘土,地面无垃圾、废弃物等。
特殊情况要协助年老的业主把家具恢复到原来的位置。
3质量要求3.1质量标准⑴主控项目①塑钢门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求。
②塑钢门窗框、副框和扇的安装必须牢固。
固定片或膨胀螺栓的数量与位置应正确,连接方式应符合设计要求,固定点应距窗角、中横框、中竖框150~200mm,固定点间距应不大于600mm。
③塑钢门窗拼樘料内衬增强型钢的规格、壁厚必须符合设计要求,型钢应与型材内腔紧密吻合,其两端必须与洞口固定牢固。
窗框必须与拼樘料连接紧密,固定点间距应不大于600mm。
④塑钢门窗应开关灵活、关闭紧密,无倒翘。
推拉门窗扇必须有防脱落措施。
⑤塑钢门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。
⑥塑钢门窗与墙体间缝隙应采用闭孔弹性材料填嵌饱满,表面应采用密封胶密封。
密封胶应粘结牢固,表面应光滑、顺直,无裂纹。
⑦玻璃裁割尺寸正确,安装必须平整、牢固,无松动现象。
⑵一般项目①塑钢门窗表面应洁净、平整、光滑,大面应无划痕、碰伤。
②塑钢门窗扇的密封条不得脱槽。
旋转窗间隙应基本均匀。
③塑钢门窗扇的开关力应应不大于100N。
④橡胶密封条必须嵌塞密实,拐角八字切割整齐、粘结牢固。
⑤玻璃胶填嵌密实,八字割角整齐,表面整齐光滑、顺直,无错台,胶缝以外无污染。
⑥排水通道及排水孔畅通,位置和数量应符合设计要求。
⑦玻璃密封条与玻璃及玻璃槽口的接缝应平整,不得卷边、脱槽。
3.2质量控制标准及保证措施我公司的质量口号是“以质量求生存,以效益求发展”,对本工程,我公司各级领导及各相关职能部门都非常重视,采取了全方位的质量保证措施.窗框与洞口的间隙在符合标准要求(根据节能标准窗框和结构之间的间隙不能大于20mm)的情况下用闭孔发泡弹性材料分层填塞,该部分务必按照节能标准的要求提前做好图像隐检资料。
窗框内外两侧用密封胶密封。
1)质量控制标准:我公司严格执行现行的国家标准和行业标准及门窗安装的技术规程.2)质量保证措施:我公司通过科学有效地管理,不断完善质量管理体系,提高员工的质量意识,从方案设计到材料选择,从部件制作到成品组装,乃至最后的现场安装,均能得到可靠的质量保证.3.3安装方面1)人员选择:安装人员的素质、技术水平是决定工程质量的一个不可忽视的重要因素,厂家安装人员都是经过专业技术培训的技术工人,公司承建的大量工程锻炼培训了一大批技术水准高、操作技术强的施工队伍.积累了丰富的施工经验.对本工程,厂家将选派最优秀的人员并配备先进的安装工艺装备.2)人员的培训:由有关领导讲解本工程的重要性,使安装人员对此有足够的认识.由技术人员讲解相关的标准规范和安全准则.所有技术文件向生产、安装人员交底.3.4.4现场管理方面:根据现场施工中出现问题,每周由工程部经理组织召开一次工作会议,其内容包括:1)施工方案、施工计划的执行情况的总结.2)安全质量技术标准执行情况总结.3)本周工作总结,奖优罚劣.4)下周的工作安排.3.5成品保护⑴门窗应放置在清洁、平整的地方且应避免日晒、雨淋,并不得与腐蚀物质接触;门窗不应直接接触地面,下部应放垫木,且应立放,立放角度不应小于70°,并应采取防倾倒措施。
