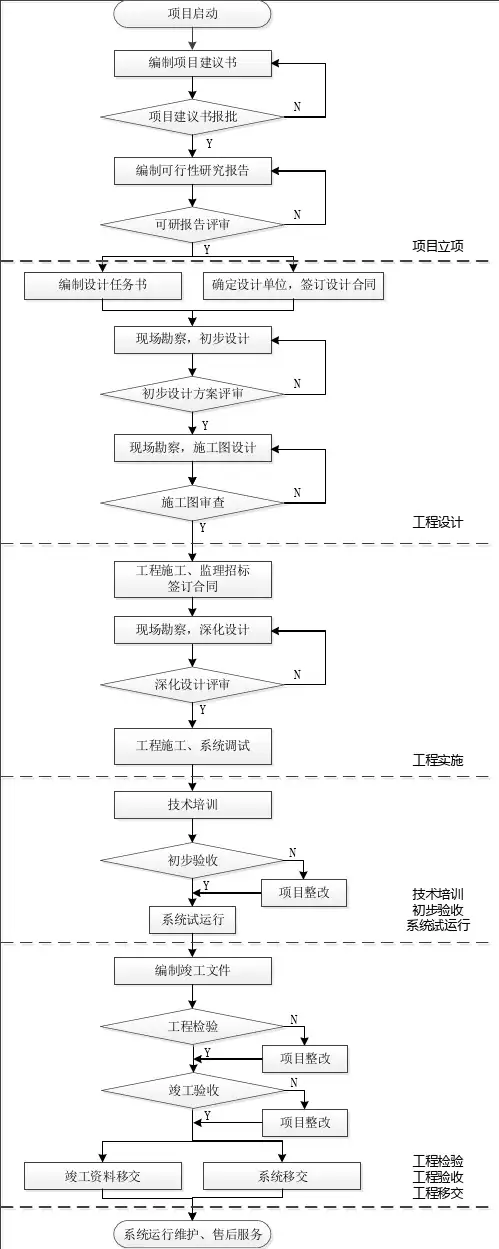

安防工程送审流程
一.初审资料
1.合同
2.施工委托书
3.设计任务书
4.风险等级报批函
5.设计方案(方案、系统原理图、系统平面图)
注:施工委托书、设计任务书、风险等级报批函由甲方提供并需盖章。初审资料送至区、市技防办接待窗口进行审阅,并予以安排方案初审会议日期。
二.初审会议后从业单位需对在初审会议时区、市技防办及专家提出的整改意见予以整改,
并将《上海一、二级安全技术防范工程初步设计方案评审整改承诺书》填写完整并盖章,然后送至甲方盖章(一式四份由建设单位、从业单位、市技防办、区技防办各执一份),最后送至市技防办接待窗口换取《上海市安全技术防范工程初步设计方案评审意见书》。
三.工程竣工后,从业单位需对系统进行试运行,将初步验收报告、竣工报告填写完整并盖
章,最后将竣工资料(合同,设计方案)送交公安三所,并由三所安排工程系统检测日期,从业单位等待三所通知领取检测报告。
四.竣工资料
1.合同
2.施工委托书
3.设计任务书
4.风险等级报批函
5.设计方案(方案、系统原理图、系统平面图)
6.《上海市安全技术防范工程初步设计方案评审意见书》
7.《上海一、二级安全技术防范工程初步设计方案评审整改承诺书》
8.初步验收报告
9.竣工报告
10.检测报告
注:初步验收报告需甲方盖章。竣工资料送至区、市技防办接待窗口进行审阅,并予以安排工程竣工验收会议日期。
五.竣工验收会议后从业单位需对在现场会议时区、市技防办及专家提出的整改意见予以整
改,并将《上海一、二级安全技术防范工程竣工验收整改承诺书》填写完整并盖章,然后送至甲方盖章(一式四份由建设单位、从业单位、市技防办、区技防办各执一份),最后送至市技防办接待窗口换取《上海市安全技术防范工程竣工验收意见书》。
