施工安全风险分析及预控措施月报表(填写示例)1

  • 格式:xlsx
  • 大小:19.96 KB
  • 文档页数:9

5
循环水管安装(在循环水管内部进 行作业)
6
7 8
9
季节性施工或特殊环境 施工(如雨季、高温、 高寒、多风季节等)
大风、高寒
编制:
16年 11
月份
项目部施工安全风险分析及预控措施(
可能引发的事故
存在的主要风险因素

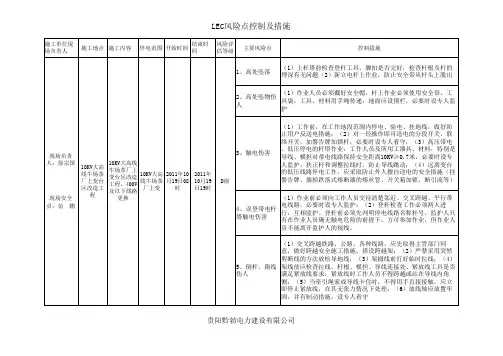

1、安全防护措施、设施不完善。 2、施工人员高处违章作业。 3、索具吊具不合格或使用不当。 4、高空物件放置不妥当。 5、用电设施不合格或施工人员违章作业。 6、不按规定进行焊接切割作业。 (注:禁止直接填写如起重作业、高处作业、施工用 电等名称;应根据事故后果来分析都可能由哪些原因 造成的,这就是主要的风险因素,要做到辨识齐全, 从而可以将措施制定完善)
1、土方机械存在缺陷。 2、土方机械不规范操作。 3、放坡不符合要求。 4、施工人员违章作业。 5、基坑缺少护栏及上下通道。 6、排水时人员进入坑内。
机械伤害、塌方、高处坠落、 触电
1、安全防护设施不完善。 2、施工人员高处违章作业。 3、模板、钢筋等材料高处放置不妥当。 4、用电设施不合格或施工人员违章作业。 5、起吊钢筋、模板时索具吊具不合格或使用不当。 6、脚手架不按规定搭设或使用。 7、不规范使用木工、钢筋机械。 8、消防器材不完善或焊接埋件时防火措施不到位。
2016/10/25-2016/11/24
2016/10/25-2016/11/24
1、脚手架必须由专业架工搭设,经验收合格、挂牌后方可使用。 2、脚手架上放钢筋、模板、脚手管等施工材料时,不得超过 270kg/m²;应分散、稳妥存放。 3、24m层脚手架搭设完成后,用钢架板铺设环形水平走道,走道 两侧搭设防护栏杆;24m层梁与梁之间的孔洞、梁底位置满铺水平 安全网;预留孔洞须设盖板、护栏或水平安全网。 4、安装模板以及绑扎钢筋、浇筑混凝土时,梁、柱的侧面搭设操 作平台,施工人员应从通道上下,并且在操作平台内工作。 5、脚手架上的走道板必须绑扎固定牢固,不得有空隙和探头板。 6、搭设脚手架、安装模板、绑扎钢筋时,必须设置安全警戒区或 搭设隔离围栏,设专人监护。 7、脚手架外侧设置密目式防护立网。 8、人工上下传递钢筋时,严禁站在同一垂直线上;柱筋应用临时 支撑固定。 9、高处作业时,材料、边角余料采用绳索传递或吊运,工具应系 保险绳并使用工具袋。 10、用绳索捆扎、吊运模板时,应检查绳扣牢固程度及模板刚 度;吊运钢筋应绑扎牢固并设溜绳,钢筋不得与其他物体混吊。 11、木工机械操作时,操作人员严禁戴手套;操作圆盘锯时应戴 防护眼镜,站在锯片一侧,手臂严禁越过锯片;旋转锯片应有防 护罩,锯片上方应有可靠的柔性隔离措施。 12、操作钢筋切断机时,手与切刀的距离应保持150mm以上;严禁 戴手套操作钢筋调直机;弯曲机机身不设固定销的一侧严禁站人 。 13、木工场设“严禁烟火”警示牌,消防器材设置齐全,消防水 带、灭火器、砂桶等消防器材应放置在明显处。 14、高处动火作业时,必须采用接火盘接火、防火蓬布遮挡等防 止火花下落、飞溅的措施。 15、动火作业前清理作业点周围10m的范围内的易燃物品;作业完 1、作业前必须办理受限空间作业许可。 2、作业前进行安全交底。 3、每次作业前进行气体检测、安全检查;在受限空间的入口处设 置警告牌。 4、每次作业时,外侧设专人监护。 5、设置通风机等通风措施;严禁用氧气作为通风的风源;严禁用 氧气吹扫衣服或纳凉。 6、受限空间内作业时,行灯电压不得超过12V,严禁用220V的灯 具作为行灯使用;必须使用220V电动工具时,其电源侧必须装设 漏电保护器,电源线应使用橡胶软电缆,穿过墙洞、管口处进应 加绝缘保护。所有电气设备应在受限空间出入口处便于操作位置 设置开关,专人管理。 7、受限空间内进行焊接切割作业时,金属容器必须接地或采取其 他防止触电的措施;严禁将行灯变压器带入受限空间内;焊工所 穿衣服等必须干燥,脚下应垫绝缘垫。 8、严禁在受限空间内同时进行电焊、气割作业;严禁将漏气的焊 炬、割炬和橡胶软管带入受限空间内;焊炬、割炬应在受限空间 外部点燃后再带入受限空间内,在作业间歇或每次作业完毕后, 应将气焊、气割工具带出受限空间外再熄灭。 9、现场配备充足的消防器材。 10、每次作业结束后,作业人员必须对作业现场进行清理,监护 人必须对进入人员和物品进行清点,保证作业环境中无人员、物 品、火种等遗留。施工负责人组织人员对受限空间的孔洞、进出 口进行密封,撤除周围的警戒设施,经检查合格后,方可离开。
高处坠落、物体打击、起重伤 害、触电、灼烫伤 (注:事故后果必须要描述准 确,可参考《危险源辨识、风 险评价和控制程序》)
1、升降机上下没有联系,制动系统失灵,吊斗坠落。 2、工作平台超荷重导致提升平台升降不平稳、均匀。 3、井架上少于两个限位器。 4、吊笼底部缓冲装置未设置。 5、高处作业安全装置失效、人员高处作业违反安全规 高处坠落、物体打击、触电、 定,瞬时强风等威胁高处作业安全;物品存放不当发 火灾、烫伤 生坠落;航空漆涂刷作业,油漆发生火灾。 6、电源线绝缘防护损坏、电源线端接不正确或发生短 路;焊接作业防火措施不当、焊接线破损。 7、烟囱周边及囱内落物打击风险。
2016/10/25-2016/11/24
批准:
1、大风来临前,龙门吊采用夹轨器、缆风绳进行固定;塔吊起重 臂应沿顺风方向停放。 2、风力达到5级时,禁止起吊受风面积大的设备;风力达到6级 时,禁止起吊作业。 3、标志牌、高处物料采取绑扎等措施进行固定。 4、现场道路、脚手架、高处作业平台及通道上的霜雪及时清除, 并采取防滑措施。 5、运输车辆、汽车吊在冰雪路面上行走时,应装防滑链。 6、全面检查消防器具,采取保温防冻措施。 7、全面检查取暖设施,清除易燃物。
脚手架坍塌、高处坠落、物体 打击、触电、起重伤害、机械 伤害、火灾
1、作业前未进行气体检测。 2、未设专人监护。 3、未采取强制通风措施。 4、未使用安全电压。 5、在受限空间内进行焊接切割时违章作业。
窒息、触电、火灾爆炸
1、起重机械未及时采取防风措施。 2、标志牌、高处物料被大风吹落。 3、霜雪天气未采取防滑措施。 4、防火措施不到位。
机械倾覆、物体打击、起重伤 害、高处坠落、车辆伤害、火 灾
审核:
险分析及预控措施(填写示例)
存在重大风险的时间段 拟采取的预控、防范措施
1、钢架立柱吊装前搭设柱头架,绑扎临时爬梯,设置攀登自锁器 主绳。施工人员上下爬梯时,必须将安全带挂在自锁器上。 2、锅炉正式平台通道未安装完成时,搭设临时施工通道,设防护 栏杆和挡脚板或防护立网。 2016/10/25-2016/11/24 3、锅炉各层钢梁上,拉设水平安全绳、水平安全网进行防护。 (注:这个时间段应符合施工计 4、施工人员从锅炉平台到平台栏杆之外的区域时,搭设临时通 道;翻越平台栏杆时,必须先将安全带悬挂牢固后方可翻越。 划中的时间安排) 5、高处作业人员,在整个作业过程中,必须正确使用安全带、穿 防滑鞋;安全带生根点必须选择牢固可靠的构件、栏杆、脚手架 等。 6、高处作业时,材料、边角余料采用绳索传递或吊运,工具应系 1、对照安全施工检查卡进行检查,定期组织进行检查,发现问题 立即整改;对机械、设备等进行检查,使用过程中及时维护、保 养。 2、卷扬机处的监护人员不得擅自离开,平台提升时做好监护工作 。 3、对安全防护、保护装置进行完善;限位装置齐全 、有效,平台、吊笼严禁超负荷;吊笼底部的缓冲装置达到要求 。 4、操作人员严格按规程操作。 2016/10/25-2016/11/24 5、办理高处作业许可。 6、涂刷航空漆时,设立警戒区,并派专人监护;严禁上方动火作 业;作业人员严禁携带火种。 7、作业区附近配备足够的灭火器,消防人员每天进行巡视。 8、严禁非电工私接电源;每次作业前对电动工具及电源线进行检 查。 9、正确使用电焊机及电焊面罩,戴好手套,穿绝缘鞋,使用护目 镜;破损的电焊钳、焊接皮线应及时包扎。 10、各施工平台脚手板满铺,脚手板两端绑扎牢固;孔洞应及时 1、挖土机械、运输车辆定期进行检查维护保养。 2、挖土机械回转半径内严禁有人员在工作、逗留或通行;需在回 转半径内作业时,挖土机应停止回转并制动。 3、运土车辆厂内必须限速行驶。 4、挖土机械停止运转、司机许可后,方可进行挖斗清理工作。 5、按要求留置合适坡度的边坡或设置支撑。 6、在边坡上侧堆土、存放材料或移动施工机械时,与边坡边缘保 2016/10/25-2016/11/24 持安全距离。 7、挖土应自上而下进行,严禁底脚挖空。 8、基坑外侧搭设1.2m高的防护栏杆并悬挂警示标志,夜间应设红 灯示警,立杆距离坑边应大于80cm。 9、人员上下基坑时,须搭设通道,不得踩踏土壁及其支撑上下。 10、潜水泵运行时,严禁任何人进风险施工项目 11 月份主要施工计划 (参考附件,填写主要、重大风 险作业项目)
月份
项目
1
锅炉第二层钢架安装 (注:应根据项目部11月份施工计 划中所列施工项目,并查看是否在 附件“高风险作业项目”的范围 内)
2
烟囱施工(钢内筒安装)
3
主厂房基坑开挖
4
除氧间17m-24m层现浇结构施工
