风电工程中必须有的资料
- 格式:doc
- 大小:280.00 KB
- 文档页数:6
风电项目施工记录表式
(常规使用)
目录
1、混凝土工程浇筑施工记录
2、混凝土工程养护记录
3、大体积混凝土结构测温记录
4、工程施工测量记录
5、沉降观测记录
6、混凝土搅拌记录
7、混凝土搅拌机计量器校验记录
8、构件接头、设备基础灌浆施工记录
9、钢结构焊接施工记录
10、钢结构高强度螺栓连接施工记录
11、绝缘电阻测试记录
12、接地工程测试记录
13、水池满水试验记录
14、防水工程渗漏试验记录
说明:(1)本表式模板用于在华润新能源随县天河口风电项目施工中各施工单位施工记录使用;
电场施工质量验收及评价规程-建筑部分》内容执行;
(3)本表式只列举部分电电气施工记录表,关于电气施工中涉及的记录参照《风力发电场施工质量验收及评价规程--电气部分》内容执行。
混凝土工程浇筑施工记录
工程名称:华润新能源随县xxx风电场工程编号:
混凝土工程养护记录
工程名称:华润新能源随县XXX风电场工程编号:
工程施工测量记录
工程名称:华润新能源随县xxxx工程编号:
沉降观测记录
* *
沉降观测示意图
混凝土搅拌记录
工程名称:编号:
* *
混凝土搅拌机计量器校验记录
构件接头、设备基础灌浆施工记录
钢结构焊接施工记录
钢结构高强度螺栓连接施工记录
绝缘电阻测试记录
工程名称:编号:
接地工程测试记录
工程名称:编号:THK(工程名称)-FJ(系统名称)-XX(风机编号)
水池满水试验记录
防水工程渗漏试验记录。

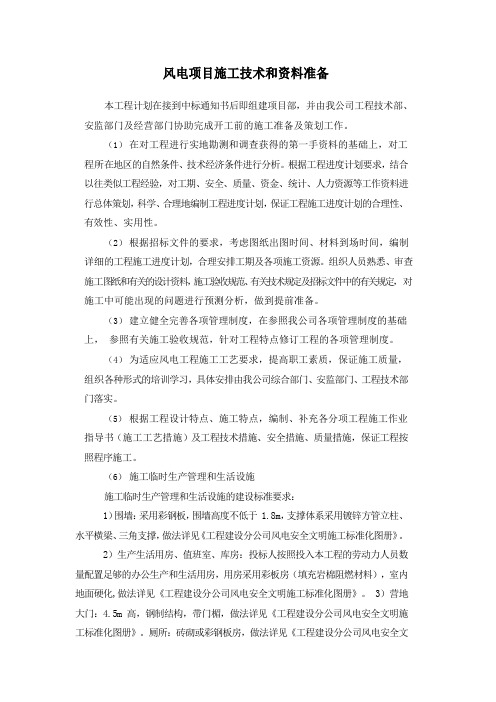

风电项目施工技术和资料准备本工程计划在接到中标通知书后即组建项目部,并由我公司工程技术部、安监部门及经营部门协助完成开工前的施工准备及策划工作。
(1)在对工程进行实地勘测和调查获得的第一手资料的基础上,对工程所在地区的自然条件、技术经济条件进行分析。
根据工程进度计划要求,结合以往类似工程经验,对工期、安全、质量、资金、统计、人力资源等工作资料进行总体策划,科学、合理地编制工程进度计划,保证工程施工进度计划的合理性、有效性、实用性。
(2)根据招标文件的要求,考虑图纸出图时间、材料到场时间,编制详细的工程施工进度计划,合理安排工期及各项施工资源。
组织人员熟悉、审查施工图纸和有关的设计资料,施工验收规范、有关技术规定及招标文件中的有关规定,对施工中可能出现的问题进行预测分析,做到提前准备。
(3)建立健全完善各项管理制度,在参照我公司各项管理制度的基础上,参照有关施工验收规范,针对工程特点修订工程的各项管理制度。
(4)为适应风电工程施工工艺要求,提高职工素质,保证施工质量,组织各种形式的培训学习,具体安排由我公司综合部门、安监部门、工程技术部门落实。
(5)根据工程设计特点、施工特点,编制、补充各分项工程施工作业指导书(施工工艺措施)及工程技术措施、安全措施、质量措施,保证工程按照程序施工。
(6)施工临时生产管理和生活设施施工临时生产管理和生活设施的建设标准要求:1)围墙:采用彩钢板,围墙高度不低于 1.8m,支撑体系采用镀锌方管立柱、水平横梁、三角支撑,做法详见《工程建设分公司风电安全文明施工标准化图册》。
2)生产生活用房、值班室、库房:投标人按照投入本工程的劳动力人员数量配置足够的办公生产和生活用房,用房采用彩板房(填充岩棉阻燃材料),室内地面硬化,做法详见《工程建设分公司风电安全文明施工标准化图册》。
3)营地大门:4.5m 高,钢制结构,带门楣,做法详见《工程建设分公司风电安全文明施工标准化图册》。

风电核准所需支持性文件及文件依据第一篇:风电核准所需支持性文件及文件依据风电光伏项目审批所需支持性文件一、风电项目开展前期工作所需支持性文件:1.旗县市(区)能源主管部门开展前期工作请示文件;2.甲级咨询资质单位编制的开展前期工作申请报告(报告中须载明开发企业简介、拟开发项目选址情况、项目满一年的10-70米测风资料分析评价、拟接入电网条件分析等); 3.盟生态委出具的生态资源保护审查意见。
二、风电项目核准所需支持性文件:1.旗县市(区)能源主管部门核准请示文件;2.甲级咨询资质单位编制的项目申请报告;3.甲级咨询资质单位编制的项目可行性研究报告;4.盟生态委出具的生态资源保护审查意见;5.盟级城乡规划主管部门出具的选址意见书;6.盟级国土主管部门出具的建设项目用地预审意见;7.盟级环保主管部门出具的环评审批意见;8.盟级节能主管部门出具的节能评估审批意见;9.盟级维稳部门出具的项目社会稳定低风险认定意见。
三、太阳能发电项目备案所需支持性文件:1.旗县市(区)能源主管部门备案请示文件;2.甲级咨询资质单位编制的备案申请报告(报告中应载明项目建设单位、规划选址情况、电网接入条件、电力市场需求分析、项目场址连续一年以上的实测太阳能辐射数据分析等);3.盟级节能主管部门出具的节能评估审批意见;4.盟级维稳部门出具的项目社会稳定低风险认定意见;5.盟生态委出具的生态资源保护审查意见。
第二篇:国家发改委审批项目所需支持性文件国家发改委审批项目所需支持性文件1.煤制油、煤制气项目(1)同意开展前期工作文件(2)下级发改部门申请文件(3)项目申请报告(4)项目可行性研究报告(甲级咨询机构编制)备注:中海油可研报告是由天晨设计院编制中电投可研报告是由武汉五环公司编制(5)下级城市规划行政主管部门出具的项目选址意见备注:选址意见由自治区建设厅出具项目选址(6)同级国土资源行政主管部门出具的项目用地预审意见备注:由国土资源部出具项目用地预审意见(7)同级环境保护行政主管部门出具的环境影响评价文件的审查意见备注:中海油环评报告由内部部门编制中电投环评报告由中日友好环境发展中心编制(8)同级节能审查行政主管部门出具的节能审查意见备注:建议咨询审批部门,就近编制审批报告(9)同级安全生产监督管理部门出具的安全审查意见备注:建议咨询审批部门,就近编制审批报告(10)同级水利主管部门出具的水土保持审查意见备注:建议咨询审批部门,就近编制审批报告(11)同级水利主管部门出具的用水意见备注:自治区水利厅审批用水许可,由黄委会审批用水指标(12)针对淘汰落后产能拿出产能置换方案(新增加的要件)(13)重大项目建设社会稳定风险评估方案评估认定结论备案手续第三篇:美国签证面谈支持性文件美国签证面谈支持性文件简介简介支持性文件仅是签证官在面谈时需要考虑的众多因素之一。
风电工程施工资质一、风电工程施工资质的意义及必要性风电工程施工资质是企业进行风力发电项目施工的“通行证”,具有重要的意义和必要性。
首先,风电工程施工资质是企业获得项目施工合同的前提和基础,没有资质的企业将无法参与风电工程项目的竞标和投标,无法获取项目的承建资格。
其次,风电工程施工资质是企业进行风电项目施工所必须具备的能力和条件,具备资质的企业可以保证工程施工的技术水平、施工质量和安全标准,保障项目的顺利实施和圆满完成。
再次,风电工程施工资质也是企业展示自身实力和信誉的重要途径,具备资质的企业在项目竞标和合作中更具竞争力,有助于提升企业在行业内的声誉和地位。
二、风电工程施工资质的申报和审核程序风电工程施工资质的申报和审核程序是指企业在获得资质证书前所需完成的申请过程和审核流程。
一般来说,风电工程施工资质的申报和审核程序包括以下几个步骤:1.资料准备:企业首先需要准备完整的资料和文件,包括企业法人营业执照、资质证书、组织机构代码证、税务登记证等相关证件,以及技术人员的专业资格证书、工作经历证明、继续教育证明等。
2.报名申请:企业根据招标文件和项目需求,向相关主管部门或资格认证机构递交申请材料,注册并报名参与相关风电工程项目的竞标或投标活动。
3.资格审核:申请材料经审核合格后,由主管部门或资格认证机构进行实地考察,对企业的管理体系、技术工艺、施工能力、质量控制等方面进行综合评定,以确定企业是否符合资质要求。
4.颁发证书:审核通过后,主管部门或资格认证机构将颁发相应的风电工程施工资质证书给企业,证明企业具备从事风力发电项目施工的资格和能力。
5.备案登记:企业获得资质证书后,需要及时备案登记,并遵守相关规定,定期更新维护资质证书,在合法合规的前提下参与各类风电工程项目的施工。
三、风电工程施工资质的分类及要求风电工程施工资质按照相应的标准和级别进行分类,一般可以分为:一级资质、二级资质和三级资质。
不同级别的资质要求各有不同,但总体而言,风电工程施工资质的要求主要包括以下几个方面:1.企业资质:企业应具备独立法人资格,具有完整的组织机构和规范的管理制度,拥有一定规模、一定实力和一定施工能力的施工企业,能够承担相应规模和难度的风电项目建设任务。
山东润海风电发展有限公司项目档案组卷要求第一条工程档案整理的组卷要求:1.组卷要遵循工程文件的自然形成规律和成套性特点,保持卷内文件的有机联系,分类科学,组卷合理;便于档案利用保管。
2.与工程关系密切的管理性文件应列入工程文件中组卷。
3.工程施工技术文件按单位工程的专业、阶段整理;检查验收纪录、质量评定及监理文件按项目整理;4.案卷不宜过厚一般不超过40mm,卷内不应有重份文件,同一卷内有不同保管期限的文件,该卷保管期限从长。
5.资料审查通过后,采用扫描形成电子版,刻录光盘。
第二条卷内文件材料的排列:1.管理性文件按问题或重要程度排列。
结论(批复)性文件在前,依据(请示)性文件在后。
2.工程技术文件既要按单位工程组卷,又要遵循电力行业分类标准,排列顺序依次为管理、依据、施工安装记录、检测实验、评定、证明等并用彩页纸隔开。
要注意文件材料之间的有机联系。
(例如:试验报告有水泥有钢材的,应该将水泥的放在一起,钢材的放在一起;又如:钢材又分10厘米和20厘米的则将同型号的放在一起,一定要考虑档案的内容。
)3.卷内文件一般文字在前,图样在后。
第三条案卷编目:每册竣工档案应由内封面、卷内目录及卷内备考表组成,具体格式见附件。
1.案卷封面:案卷一卷一盒,图纸采用案卷外封面(硬卷皮),文字材料采用案卷内封面(软卷皮)及外封面。
2.案卷题名:案卷题名应简明、准确地揭示卷内文件的内容。
案卷题名的主要内容包括项目(机组)名称+单位工程名称(分部分项、专业、设备、系统、阶段)+文件主要内容。
项目名称与批准的原立项、设计(包括代号)应相符。
3.立卷单位:填写卷内文件形成单位或主要责任者。
4.起止日期:填写卷内文件形成的起止时间。
5.保管期限:填写其划定的保管期限。
6.密级:依据保密规定填写。
7.档号:依据《风电企业档案分类表》填写档案的项目代号、分类号和案卷号。
8.案卷脊背:填写案卷题名和档号(内容和案卷封面一置)。
9.封面及脊背的档号应和建设单位工程管理部档案管理人员联系确认。
风电竣工资料编制整理指南下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!风电竣工资料编制整理指南引言风电项目的竣工资料编制整理是项目完工后的重要环节,它不仅是对项目全面成果的总结,也是对未来运维管理提供了必要的依据。
附件1:电力标准化评审应具备的五项基本条件附件2:电力安全生产标准化资料清单企业按照核心要素分类准备,纸版或电子版资料均可1安全管理组5.1~5.5安全管理部分5.1~5.5部分所需资料清单:5.1 安全生产目标方面准备材料3至5年安全生产目标(总体目标),本年度安全生产目标。
各部门、车间、班组安全生产目标(安全生产责任状)及相应的控制措施。
安全生产目标的考核制度。
安全生产目标的监督、检查和考核记录。
安全生产目标完成情况的评估和考核记录。
5.2安全组织机构和职责准备资料安委会相关制度安委会会议记录公司安委会人员调整的红头文件、安全生产保障体系组织机构图安全生产分析例会会议记录公司保障体系人员调整的红头文件安全生产监督体系组织机构图安全生产监督网络会议记录公司监督体系人员调整的红头文件安监人员现场监督检查记录及照片、处罚记录等、注册安全工程师资质证书。
安全生产责任制和安全生产责任追究制度企业规章制度和规程清单、应急预案清单等安全生产责任制的检查和考核记录5.3 安全生产投入准备资料上一年度、本年度安全生产费用计划及审批流程,企业领导对安全生产费用的检查和考核记录。
上一年度、本年度安全生产费用计划及财务部费用支出台账。
5.4 法律法规与安全管理制度准备资料识别和获取法律法规的制度企业获取的法律法规清单企业规章制度清单企业规程清单文件和档案管理制度班长日志、巡检记录、检修记录、不安全事件记录、事故调查报告、安全生产通报、安全日活动记录、安全会议记录、安全检查记录。
5.5 教育培训准备资料1、安全教育培训计划、安全教育培训记录、安全教育培训档案,培训效果评估记录及改进计划。
2、企业的主要负责人和安全监督及生产管理人员培训持证情况,任职培训和再培训的记录。
3、生产岗位人员生产技能培训、安全教育和安全规程考试记录,考试合格并公布文件资料。
4、新员工三级安全教育培训记录;危险性较大的岗位人员培训记录5、转岗、离岗三个月以上重新上岗者进行车间和班组安全生产教育培训和考试记录。
风电场建设规程标准清单一、GB 50168 《电气装置安装工程电缆线路施工及验收标准》二、GB50204 《混凝土结构工程施工质量验收标准》3、GB50303 《建筑电气工程施工质量验收标准》4、DL/T5007 《电力建设施工及验收技术标准》五、DL/T666 《风力发电场运行规程》6、GB 50150 《电气设备交接实验标准》7、GB 50169 《电气装置安装工程接地装置施工及验收标准》8、GB 50171 《电气装置安装工程盘、柜及二次回路结线施工及验收标准》9、GB 50254 《电气装置安装工程低压电器施工及验收标准》10、GBJ 147 《电气装置安装工程高压电器施工与验收标准》11、GBJ 148 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准》12、GBJ 149 《电气装置安装工程母线装置施工及验收标准》13、GB 50300 《建筑工程施工质量验收统一标准》14、GB 50173 《电气装置安装工程35kV及以下架空电力线路施工及验收标准》15、GBJ 233 《110—500kV架空电力线路施工及验收标准》1六、DL / T 5191—2004 《风力发电场项目建设工程验收规程》17、《电力建设平安工作规程(架空电力线路部份)》1八、《电力建设平安工作规程(变电站部份) 》1九、JGJ46—2005 《施工现场临时用电平安技术标准》20、DL/《电力建设施工质量验收及评定规程》第一部份:土建工程2一、GB/T50328-2001 《建设工程文件档案整理标准》2二、《工程建设标准强制性条文衡宇建筑部份》(2020版)23、《工程建设标准强制性条文电力工程部份》(2020版)施工单位动工报审需要提交的资料清单一、经审批的施工组织设计(项目治理实施计划);二、经审查合格的各项施工治理制度、作业指导书和相应的施工方案;3、施工图会检记录;4、技术交底记录;5、平安交底记录;六、经审核的质量验收及评定项目划分表;7、质量治理体系、平安健康环境治理体系和策划文件;八、工程建设标准强制性条文实施方案;九、施工治理人员资质及相关报审材料;10、特殊工种/特种作业人员资质及相关报审材料;11、特殊机械和施工机具相关报审资料;12、物资、材料相关报审资料及进场打算;13、经法定单位查验合格的计量器具、仪表资料;14、承包单位资格审查文件。
风电工程中必须有的资料
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
风电工程资料中必须有的资料
1.各参见单位项目部成立文件,项目经理委托授权书(包括
身份证、聘用年限及法人签字),监理同上,资质要按期
年检,不得有过期现象。营业执照、税务登记证、组织机
构代码、安全生产许可证、住建厅下发的建筑业资质证
书、承装、承修、承试许可证。
2.实验室单位要提供有效的试验资质。(实验人员资质、试
验范围、试验工器具)
3.分部工程、分项工程施工单位及监理必须写验收结论或意
见并且签字盖章。分部工程的验收结论施工单位自查记录
均打√,观感验收结论应为“好、一般、差”。
4.分项内部表格要细化,要有依据,要有强条规范,每一条
内容后面写“合格/符合要求”。
5.风机接地隐蔽资料中,要附接地方法,接地方向说明,更
重要附接地方向图。检测数据需要有依据、有对比值同时
要求防雷接地方案。
6.分项验收内容表格应必备具备“施工单位、监理单位、勘
测单位、设计单位和建设单位”。
7.各参加单位必须做与工程相对应的“强条计划、强条执行
表及检查记录、强条检查总结”,强条的执行表需上报监
理审批。
8.施工方案、施工组织设计、作业指导书必须与工程同步,
内容需有编制人、审核人和批准人并签字盖章。后上报监
理审核。
9.对本工程执行标准清单每年要进行动态调整和修订。
10.监理组织的图纸会审必须做到与图对应。参会人员应实
名签字,并实时下发会议纪要。
11.施工过程资料:风机基础、升压站、集电线路必须做好
地基验槽工作,由勘测单位及设计单位签字盖章,工程测
量资料。
12.施工中要做好并完善施工隐蔽资料,要真实有效。
13.参加单位、监理单位必须做好质量管理制度,质量管理
体系及机构图,人员职责明确。
14.所有原材料进场必须做动态材料跟踪台账,以及各种实
验见证委托书。监理要对其进行汇总。原材料出厂质量证
明及出厂实验报告。
15.对水泥、砂石(细骨料)、外加剂、水、粉煤灰必须做
复检并出具复检报告,混凝土要做试块抗压强度(同条
件、标养),回填土(要做分层实验报告及压实系数实验
报告),钢筋抗弯抗拉实验,消防水池做抗渗及满水实
验。实验报告内容:钢筋保护层厚度实验、外窗户气密
性、水密性及抗风压性能实验。风机大体积混凝土用水泥
的水化热检验报告、混凝土抗融抗冻实验,接地提供出厂
质量证明降阻剂(降阻模块)进场后应按规定要求进行复
检。粉煤灰在复检中必须做三氧化硫含量实验。混凝土总
碱含量及氯离子含量检验报告或计算书。
16.大体积混凝土浇筑时,要做强度评定记录表(必须有依
据),测温记录、养护记录必须每天仅限记录,配合比、
测温温度曲线变化图。
17.图纸会审、安全技术交底要检查各部门是否签字,而且
是否存在代签问题。
18.监理规划、大纲、细则要及时更换动态的依据标准,不
能误导参加单位,做动态技术标准清单,监理要出旁站方
案及记录,监理细则中一定要内容全面。升压站、风机、
集电线路单位工程的电气细则、土建细则(升压站基础、
风机基础)、线路细则、吊装细则、接地细则(升压站、
风机、线路)、安全细则、道路交通细则。
19.各参建单位的管理人员、特殊工种人员持证上岗情况,
并且要每年进行安全三级培训教育及考试,形成动态管理
台账。
20.风机的沉降观测点要委托有资质的单位及时进行观测,
观测报告签字人员必须有相应的工程测量资质,要做相应
的沉降观测方案。(沉降观测工作5次,吊装前,吊装
后,3个月、6个月、1年)
21.高强螺栓进场后应对其出厂质量证明书和厂家委托第三
方的检测报告进行验收。同时应抽样对扭矩系数、楔负
荷、螺母的保证载荷,螺母和垫圈的硬度进行复检。
22.集电线路铁塔基础的高强螺栓厂家委托第三方的检测报
告和进场复检报告,箱变基础做混凝土抗压强度,所有的
实验报告复检是都要有监理见证取样。施工单位下发委托
书,后附实验报告。
23.吊装时的液压专用工具应送到有资质的单位校验,并提
供资助证书,校验报告必须加盖红章。吊装单位的高强螺
栓紧固记录要有真实的扭矩系数,必须和设备厂家提供的
数据一致,后附初紧人、复紧人、终紧人签字。风机调试
单位的调总要有企业法人签署的法人授权委托书(签字、
盖章原版)240h整套试运行预验收签证。
24.调试单位应编写调试大纲和240h整套启动试运行方案,
必须审批签字,并做安全技术交底。
25.催收设备的出厂质量证明及说明书(如机舱、轮毂、叶
片、发电机)。有设备监造合同和监造报告。
26.集电线路直埋电缆隐蔽验收记录、铁塔接地电阻实测值
要准确、真实。
27.质量问题台账、材料跟踪台账,见证取样台账。
28.一定要完成工程总结(监理、各施工单位、业主)
29.收集清晰、有效的施工图片。
30.竣工后、施工单位移交资料时必须有移交清单和移交说
明。
31.要向设计单位及时收取资质认证、单位资质。
32.验收表格中施工单位在验收栏中写“合格”,监理在验
收栏中写“同意验收”。
33.编写绿化方案、冬施措施。
34.高强螺栓第三方检测项目:1.材料化学成分、2.螺栓力学
性抗拉强度、屈服强度、伸长率、收缩率、硬度、低温冲
击试验、3.螺栓螺纹脱层、4.螺母强度检测、5.垫圈强度检
测。
