船闸闸首施工方案闸首施工方案一、上闸首砼浇筑施工前,先由人工清理基面,然后铺设垫层,待垫层达到设计要求后,即进行底部砼施工。
1、浇筑方法:在模板、止水材料、混凝土浇注设备及人员等条件完备时,人工突击挖除基坑保护层土方,在验槽后并对地基进行相应处理后,迅速安装止水、立模,浇注封底混凝土。
混凝土在搅拌站拌和,底部砼浇筑主要采用泵送,部分采用履带吊吊运或搭设脚手架跑道手推车运溜筒下料,使用平板式振捣器振实,刮板刮平,终凝后洒水养护。
闸首底部按设计要求进行分块、分段施工,采用台阶式分层浇筑法向前推进。
2、内部施工:船闸闸首内部结构比较复杂,施工时需预留输水廊道、空箱、阀门井及检查井等。
(1)、施工部署①、施工前组织各施工班组长及现场施工管理人员仔细研究图纸,熟悉各部位的作用、相对位置关系,协调好各施工班组的关系。
②、闸首应均匀同步上升,砼浇筑分层进行,浇筑分层要求考虑到各预留孔洞底板及顶板的位置。
③、上下分次浇筑面严格按规范要求的施工缝处理方法进行处理。
④、闸首砼待下部底部砼侧模拆除后即开始立模,减少上部和底部砼浇筑的时间间隔。
⑤、做好各部位的预埋件安装,安装位置等符合设计要求。
3、模板:上闸首主要采用钢模板,钢模用于边墩临水面、临土面、空箱、施工宽缝、闸首底板上、下游端面、边墩迎水面、廊道圆弧面;木模用于二期混凝土和止水部,以方便固定止水。
钢模面板为5mm厚钢板,后面贴焊角钢或钢槽作加筋肋。
钢模板拟由专业厂家按图纸进行加工,特别是廊道圆弧面模板要严格按照图纸多设控制点线放样制作,由项目部和监理一起验收合格后运到现场。
底板模板先安外侧模板,后安堵头,最后安内模板。
支模前,测量侧放出边框控制点,侧放标高,浇注垫层时沿模板内侧边线位置预埋角钢作为模板底部定位挤靠,利用吊机对号吊装模板就位,模板调整利用全站仪控制。
外侧模设钢丝绳外拉,固定在预设的地锚上。
内外侧模间用拉条对拉。
在混凝土达到规范规定和设计要求时,可拆除模板。
大型船闸工程施工方案模板一、工程概述大型船闸工程是一项重要的水利工程,用以解决河流、湖泊等水域的船舶通行问题。
该工程施工地点位于XX省XX市,总长约XX米,总宽约XX米,总深约XX米。
工程分为XX 个施工段,总工期约XX年。
主要包括XX米级巨型闸室和周边次生工程。
二、项目背景XX省XX市地处河流交汇区,交通运输条件相对落后,水路交通受限制,限制了当地经济的发展。
为解决这一问题,政府决定进行大型船闸工程的建设,以提升水路交通能力,促进地方经济发展。
三、施工目标1.完善交通网络,提高水路交通能力,促进经济发展;2.确保工程质量,保障工程安全,有效防止工程事故发生;3.保障环境保护,合理利用资源,最大限度地减少工程对环境的影响;4.提升当地劳动力技能水平,促进就业,助力当地经济发展。
四、施工方案1.施工组织(1)设立总部指挥部,负责整个工程的统筹安排和协调;(2)成立各施工段工作组,负责具体施工任务的落实;(3)指定施工总指挥,负责整个工程的具体施工工作。
2.施工流程(1)前期工程准备:对施工现场进行勘察,确定工程设计方案,编制施工计划和施工图纸;(2)基础工程施工:进行地基处理、桩基设施安装等基础工程施工;(3)主体工程施工:包括闸室建设、闸门安装等主体工程施工;(4)次生工程施工:包括房屋建设、道路修建等次生工程施工;(5)工程收尾:进行工程竣工验收,整理交接资料,做好工程交接工作。
3.施工方法(1)采用先进的设备和技术,确保工程施工的高效率和高质量;(2)严格遵守相关施工标准和规范,确保施工安全和工程质量;(3)合理安排施工进度,避免施工周期延长和造成资源浪费;(4)加强施工人员培训,提升施工人员技能水平,确保施工质量。
五、安全生产1.严格遵守施工现场安全管理规定,加强安全生产教育和培训;2.定期开展施工现场安全检查,发现并及时整改各类安全隐患;3.设立安全生产奖惩制度,激励全体施工人员积极参与安全管理;4.严格执行施工现场安全操作规程,确保施工过程中的安全。
水闸、船闸钢筋混凝土主体工程施工方案(一)总体施工方案工程所需混凝土由混凝土拌合站供应,混凝土输送泵入仓;混凝土振捣由人工采用插入或变频式振捣器振捣密实。
施工程序为:闸底板、闸墩、随后施工上游消力池、下游护坦,在底板施工完成后,相应进行上部岸墙施工。
(二)钢筋工程本工程钢筋加工场安装两台对焊机、1台弯曲机、1台切断机、1台拉伸机,直径大于16I nln的钢筋水平接头闪光对焊,焊机型号为VN150,钢筋在加工场成型。
闸墩、岸墙等竖向钢筋接头(直径18mm)设计若为焊接接头,采用电渣压力焊,小直径钢筋采用电弧焊或搭接接头。
(三)模板工程本工程模板闸墩、翼墙等主要构件钢筋混凝土施工采用钢大块定型钢模板,其余构件施工采用胶合板模板。
模板加工场安装木工圆锯机、木工刨床、木工钻床、车丝机等加工机械,钢模加工需先设计图纸,交公司金属结构制造总厂加工,木模在现场加工场加工,木料需提前选料干燥,在操作平台上放样取样板。
模板在浇筑前和使用后设专人清理,表面刷隔离剂,使混凝土表面光滑美观模板在混凝土达到规范要求强度并征得监理同意后拆除。
(四)混凝土工程按照本工程招标文件要求,本工程采用商品混凝土。
本工程一次混凝土浇筑量较大,但从浇筑强度及技术难度要求上讲,闸底板浇筑为控制性,整个工程混凝土拌和及输送均以此配置。
根据底板浇筑要求,拌和机械采用生产能力50m3∕h的拌和站1套,混凝土输送采用一台HBT60型混凝土泵,每台输送能力60m3∕h,小批量混凝土采用机动翻斗车运输入仓。
(五)闸室底板施工1、支撑体系采用扣件式钢管架,结合方木支撑体系。
在底板四周搭设间距1.5X1.5m两排立管;并埋设好方木地龙,然后在钢管架上打斜撑直接抵到地龙上。
2、模板安装底板施工时,齿槽采用土模,由人工修整,齿槽以上处,在垂直方向上配置一块L220X2.440米胶合板,一块33Cm宽木模,两道止水间及上层止水上部均采用木模配置,以便于止水的安装与固定。
船闸施工方案1. 引言本文档旨在详细说明船闸施工的方案,包括施工的流程、所需材料和设备、施工的计划以及安全措施等。
船闸是一种用于调节水位、控制水流的重要设施,因此在施工过程中,需严格遵循相关规范和标准,确保施工质量和安全。
2. 施工流程船闸施工的流程主要包括以下几个步骤:2.1. 前期准备在正式开展施工之前,需要进行前期准备工作,包括设计方案的审核、获取相关许可证和施工许可证、准备所需材料和设备等。
同时,还需要制定详细的施工计划,并与相关部门进行沟通和协调。
2.2. 地基处理船闸的地基处理是施工的重要环节,主要包括清理施工区域、进行地基平整、加固和压实等工作。
地基处理的质量直接影响到船闸的稳定性和使用寿命,因此需严格按照设计要求进行施工。
2.3. 基础施工基础施工主要包括混凝土浇筑和钢筋安装。
在进行混凝土浇筑之前,需先搭建合适的模板和支撑装置,确保浇筑质量。
钢筋的安装需按照设计图纸和相关规范进行,确保钢筋的位置和数量符合要求。
2.4. 建筑主体施工建筑主体施工包括船闸的墙体和底板施工。
墙体施工可采用砌块、混凝土浇筑或钢结构等方式,根据设计要求选择适当的施工方法。
底板施工通常采用混凝土浇筑的方式,确保底板的平整度和强度。
2.5. 临时设施建设在船闸施工期间,需建设临时设施,包括施工用的临时办公室、仓库、临时道路等,以便于施工人员和设备的进出和管理。
2.6. 安装设备和调试完成船闸的建筑主体之后,需进行设备的安装和调试工作。
设备安装的质量直接影响到船闸的使用效果,因此需按照相关规范和要求进行安装和调试,确保设备的正常运行。
2.7. 收尾工作施工完成后,还需进行相关的收尾工作,包括清理施工现场、整理施工记录和材料等,以便后续的验收和移交工作。
3. 所需材料和设备船闸施工所需的材料和设备主要包括:•混凝土:用于基础和建筑主体的施工;•钢筋:用于基础和建筑主体的加固和支撑;•砌块:用于墙体的砌筑;•施工模板和支撑装置:用于混凝土浇筑时的支撑和固定;•施工机械设备:如挖掘机、混凝土搅拌机、起重机等;•船闸相关设备:如闸门、水泵、控制系统等。
工程01标闸室施工方案安徽省##工程有限责任公司工程01标项目经理部目录第一章工程概况 (1)第二章编制依据 (2)第三章施工准备 (2)3.1技术准备 (2)3.2人、材、机准备 (3)3.2.1材料准备: (3)3.2.2机械设备准备: (4)3.2.3劳动力计划 (5)第四章施工工序 (6)第五章施工方案 (7)5.1土方开挖 (7)5.2闸室墙底板 (7)5.2.1施工作业条件: (7)5.2.2 C15混凝土垫层(厚度10cm) (7)5.2.3 底板钢筋及上部结构插筋 (7)5.2.4模板及止水安装: (8)5.2.5混凝土浇筑与养护 (9)5.2.6模板拆除: (10)5.2.7沉降观测: (10)5.3闸室墙倒角 (11)5.3.1测量放样: (11)5.3.2钢筋校正与绑扎 (11)5.3.3模板及止水安装 (11)5.3.4混凝土浇筑: (12)5.4闸室墙 (13)5.4.1钢筋接高 (13)5.4.2模板安装 (17)5.4.3附属设施安装 (18)5.4.4闸室墙模板安装 (18)5.4.5闸室墙混凝土浇筑 (19)5.5实体胸墙 (19)第六章质量控制措施 (20)6.1建立工程质量保证体系 (20)6.2各工序之间衔接应严格按照如下程序进行: (21)6.3每道工序应按照如下程序进行检查与报检: (22)6.4原材料控制: (23)6.5测量放样精度控制: (23)6.6结构物施工过程中应注意的事项: (23)第七章安全文明施工 (25)7.1建立安全生产保证体系 (25)7.2安全保证措施 (26)7.3文明施工保证措施: (28)第一章工程概况船闸按Ⅳ级标准建设,设计船型为500吨级兼顾1000吨级船舶。
闸室尺度200×23×4.0米(长×宽×门槛水深)。
闸室采用坞式结构。
闸室总长200m,闸室顺水流向分成12节,每节分缝长度16.645m。

第1篇一、工程概况船闸工程是我国水利工程的重要组成部分,其主要作用是提高航道通航能力,改善航道条件,满足船舶运输需求。
本船闸工程位于某河流上游,全长XX千米,包括船闸主体、引航道、连接航道等部分。
本次施工任务主要包括船闸主体、引航道和连接航道的土建工程、钢结构工程、机电安装工程等。
二、施工任务1. 土建工程(1)施工前准备:进行施工现场勘查,了解地质、水文、气象等情况,编制施工组织设计,确保施工顺利进行。
(2)基础施工:按照设计要求,进行地基处理、基坑开挖、基础混凝土浇筑等工序,确保基础施工质量。
(3)闸室施工:按照设计要求,进行闸室主体结构施工,包括底板、闸墙、顶板等部分,确保闸室结构安全、稳定。
(4)启闭机室施工:按照设计要求,进行启闭机室主体结构施工,包括顶板、侧墙、底板等部分,确保启闭机室结构安全、稳定。
(5)附属设施施工:按照设计要求,进行防护工程、排水工程、照明工程等附属设施施工,确保船闸运行安全、可靠。
2. 钢结构工程(1)施工前准备:进行施工现场勘查,了解地质、水文、气象等情况,编制施工组织设计,确保施工顺利进行。
(2)钢结构制作:按照设计要求,进行钢结构材料采购、加工、下料等工序,确保钢结构加工质量。
(3)钢结构安装:按照设计要求,进行钢结构安装、焊接、防腐等工序,确保钢结构安装质量。
(4)连接件安装:按照设计要求,进行连接件安装,确保连接件牢固可靠。
3. 机电安装工程(1)施工前准备:进行施工现场勘查,了解地质、水文、气象等情况,编制施工组织设计,确保施工顺利进行。
(2)设备采购:按照设计要求,进行设备采购,确保设备质量、性能满足工程需求。
(3)设备安装:按照设计要求,进行设备安装、调试、试运行等工序,确保设备安装质量。
(4)控制系统安装:按照设计要求,进行控制系统安装、调试、试运行等工序,确保控制系统稳定可靠。
(5)电气设备安装:按照设计要求,进行电气设备安装、调试、试运行等工序,确保电气设备安全、可靠。
第1篇一、工程概况1. 工程名称:XX船闸施工工程2. 工程地点:XX省XX市XX县XX镇3. 工程规模:本工程为三级船闸,全长约2000米,宽度约23米,闸室有效尺度为180×12×3.5米。
4. 工程内容:船闸主体结构、金属结构、电气设备、水工建筑物、道路、桥梁、排水设施等。
5. 工程总投资:XX亿元二、施工组织机构1. 成立项目法人:由XX省XX市XX县XX镇人民政府担任项目法人,负责工程项目的全面管理。
2. 成立项目经理部:项目经理部由项目经理、技术负责人、施工负责人、质量负责人、安全负责人等组成。
3. 成立施工班组:根据工程特点,设立土建施工班、金属结构施工班、电气设备安装班、水工建筑物施工班等。
三、施工进度计划1. 施工准备阶段:3个月2. 土建施工阶段:12个月3. 金属结构施工阶段:6个月4. 电气设备安装阶段:3个月5. 水工建筑物施工阶段:3个月6. 道路、桥梁、排水设施施工阶段:3个月7. 竣工验收阶段:1个月总计:27个月四、施工方法及技术措施1. 土建施工(1)基础施工:采用钢筋混凝土基础,基础尺寸按设计要求施工。
(2)闸室施工:采用现浇钢筋混凝土结构,分块浇筑,保证混凝土质量。
(3)启闭机施工:采用预应力钢筋混凝土结构,确保启闭机运行稳定。
(4)金属结构施工:采用工厂预制、现场拼装的方法,确保金属结构质量。
2. 金属结构施工(1)预制:在工厂预制金属结构,确保预制质量。
(2)拼装:现场拼装金属结构,保证拼装精度。
(3)焊接:采用自动焊接技术,保证焊接质量。
3. 电气设备安装(1)设备进场:设备进场前,对设备进行检查,确保设备完好。
(2)设备安装:按照设备安装说明书进行安装,确保安装质量。
(3)调试:设备安装完成后,进行调试,确保设备运行正常。
4. 水工建筑物施工(1)围堰施工:采用钢板桩围堰,确保围堰稳定。
(2)基础施工:采用钢筋混凝土基础,基础尺寸按设计要求施工。
船闸大修工程施工方案第一章绪论1.1 工程背景船闸是一种用于调节水位和容纳船只通过的水利设施,是河道、港口和航道交通的重要组成部分。
随着使用年限的增长,船闸设施和设备都会出现各种程度的老化和损坏。
因此,船闸的定期维护和大修工程显得尤为重要。
本文以某船闸大修工程为例,介绍了在实际工程中的施工方案和操作流程。
1.2 工程概况本次船闸大修工程位于某一条重要航道上,主要包括船闸门、闸室、水封等设施的检修和维护。
工程总投资约为1000万元,计划工期为6个月。
本次大修的主要任务是对船闸设施进行全面检修和维护,以确保其安全、稳定地运行。
第二章工程准备2.1 工程前期准备在正式开工前,需要进行相关的准备工作,包括方案设计确定、施工队伍组建、材料设备采购等。
首先,由专业设计单位对船闸设施进行全面勘察和评估,确定具体的维修方案。
其次,根据维修方案确定所需的施工队伍和技术人员,确保施工人员具备相关的资质和经验。
最后,根据维修方案确定所需的材料和设备清单,并进行采购工作。
2.2 施工环境准备在施工前,需要对施工现场进行环境准备,包括搭建临时施工设施、清理施工现场、确保供电供水等基础设施的建设。
同时,还需对施工现场进行安全防护措施的设施,保证施工环境的安全和整洁。
第三章施工方案3.1 船闸门维修船闸门是船闸的重要组成部分,需要对其进行全面的维修和检查。
首先,需要对船闸门进行全面的清洗和表面处理,修补和更换损坏的部件。
同时,还需对船闸门的操作系统进行检修和调试,确保其正常工作。
3.2 闸室维护闸室是船闸的关键设施,需要对其进行定期的维护和检查。
在本次大修工程中,需要对闸室的墙体、地面、设备等进行全面的检修和维护。
同时,还需对闸室的排水系统、通风系统进行检查和维护,确保其正常运行。
3.3 水封维护水封是船闸的重要防渗设施,需要定期进行检修和维护。
在本次大修工程中,需要对水封进行全面的检查和更换,确保其密封性和稳定性。
同时,还需对水封的排水系统进行检修和维护,以确保其正常工作。
本工程为某水利工程闸室施工项目,位于XX省XX市XX县。
工程主要包括闸室、上下游引航道、船闸等建筑物。
闸室为单孔单室结构,闸室净宽10米,净高5米,有效水深4.5米。
闸室采用钢筋混凝土结构,上下游引航道采用浆砌块石结构。
二、施工方案1. 施工顺序(1)施工准备阶段:包括施工图纸会审、施工组织设计编制、材料设备采购、施工人员培训等。
(2)基础施工阶段:包括闸室基坑开挖、基础处理、垫层铺设、基础钢筋绑扎、基础混凝土浇筑等。
(3)主体施工阶段:包括闸室墙体、顶板、底板钢筋绑扎、模板安装、混凝土浇筑等。
(4)上下游引航道施工阶段:包括上下游引航道基础处理、浆砌块石施工、路面铺装等。
(5)附属工程及装修阶段:包括启闭机安装、电气设备安装、排水系统施工、消防系统施工、绿化等。
2. 施工工艺(1)基础施工1)闸室基坑开挖:采用人工开挖与机械开挖相结合的方式,确保开挖质量。
2)基础处理:根据地质情况,采用换填、压实、灌浆等方法进行处理。
3)垫层铺设:铺设C15混凝土垫层,厚度100mm。
4)基础钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。
5)基础混凝土浇筑:采用商品混凝土,采用分层浇筑、分段振捣的方式,确保混凝土质量。
(2)主体施工1)墙体、顶板、底板钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。
2)模板安装:采用钢模板,按照设计要求进行安装,确保模板位置准确、稳固。
3)混凝土浇筑:采用商品混凝土,采用分层浇筑、分段振捣的方式,确保混凝土质量。
(3)上下游引航道施工1)基础处理:根据地质情况,采用换填、压实、灌浆等方法进行处理。
2)浆砌块石施工:按照设计要求,进行浆砌块石施工,确保质量。
3)路面铺装:采用沥青混凝土路面铺装,确保路面平整、坚实。
3. 质量控制(1)加强施工过程中的质量控制,确保施工质量符合设计要求。
(2)严格执行施工规范,加强施工人员培训,提高施工质量意识。
(3)对施工过程中的关键工序进行严格检查,确保施工质量。

一、项目背景贵港二线船闸工程是广西打造西江亿吨黄金水道”的重大建设项目,总投资16.5亿元。
该工程旨在提高西江航运干线的通航能力,促进区域经济发展。
本方案针对贵港二线船闸工程施工进行详细规划,确保工程顺利进行。
二、施工组织与管理1. 施工组织机构(1)成立贵港二线船闸工程指挥部,负责工程的全面领导和协调。
(2)下设工程部、施工部、质量部、安全部、物资部、财务部等职能部门,分别负责工程的具体实施、施工管理、质量管理、安全管理、物资供应和财务管理等工作。
2. 施工管理(1)严格执行国家有关法律法规和行业规范,确保工程质量、安全、进度、成本等目标。
(2)建立健全施工现场管理制度,确保施工过程规范、有序。
(3)加强施工人员培训,提高施工技能和安全生产意识。
3. 质量管理(1)严格执行国家有关工程质量标准,确保工程质量。
(2)建立健全质量管理体系,对施工全过程进行质量监控。
(3)对施工过程中发现的质量问题及时整改,确保工程质量。
4. 安全管理(1)严格执行国家有关安全生产法律法规和标准,确保施工安全。
(2)建立健全安全生产责任制,落实安全生产措施。
(3)加强施工现场安全教育培训,提高施工人员安全意识。
三、施工方案1. 施工顺序(1)土方开挖:按照设计要求进行,确保基础施工顺利进行。
(2)基础施工:按照设计图纸进行,确保基础施工质量。
(3)船闸主体结构施工:包括闸室、闸首、上下游引航道等,按照设计要求进行。
(4)设备安装:包括闸门、启闭机、液压系统等,按照设备厂家要求进行。
(5)电气安装:包括供电系统、照明系统、通讯系统等,按照设计要求进行。
(6)调试与试运行:确保船闸各项功能正常,满足通航要求。
2. 施工技术(1)土方开挖:采用挖掘机、自卸汽车等设备进行。
(2)基础施工:采用钢筋混凝土结构,确保基础承载能力。
(3)船闸主体结构施工:采用现浇钢筋混凝土结构,确保船闸结构稳定。
(4)设备安装:按照设备厂家要求,确保设备安装质量。

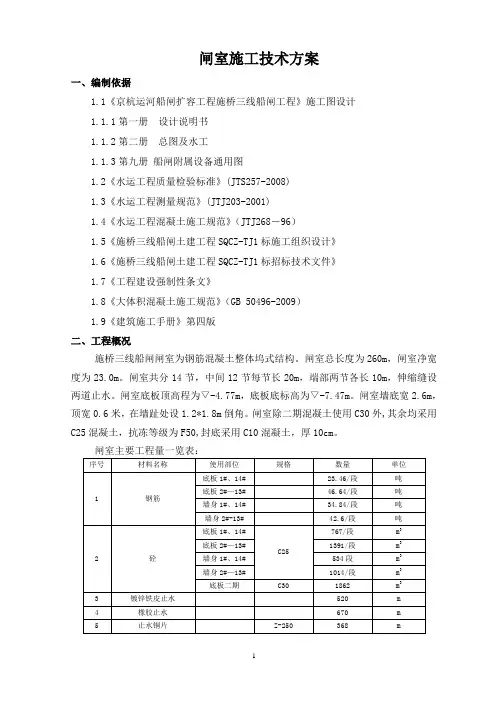

闸室施工技术方案一、编制依据1.1《京杭运河船闸扩容工程施桥三线船闸工程》施工图设计1.1.1第一册设计说明书1.1.2第二册总图及水工1.1.3第九册船闸附属设备通用图1.2《水运工程质量检验标准》(JTS257-2008)1.3《水运工程测量规范》(JTJ203-2001)1.4《水运工程混凝土施工规范》(JTJ268-96)1.5《施桥三线船闸土建工程SQCZ-TJ1标施工组织设计》1.6《施桥三线船闸土建工程SQCZ-TJ1标招标技术文件》1.7《工程建设强制性条文》1.8《大体积混凝土施工规范》(GB 50496-2009)1.9《建筑施工手册》第四版二、工程概况施桥三线船闸闸室为钢筋混凝土整体坞式结构。
闸室总长度为260m,闸室净宽度为23.0m。
闸室共分14节,中间12节每节长20m,端部两节各长10m,伸缩缝设两道止水。
闸室底板顶高程为▽-4.77m,底板底标高为▽-7.47m。
闸室墙底宽2.6m,顶宽0.6米,在墙趾处设1.2*1.8m倒角。
闸室除二期混凝土使用C30外,其余均采用C25混凝土,抗冻等级为F50,封底采用C10混凝土,厚10cm。
闸室主要工程量一览表:三、施工工序及流程施工工序及流程详见:附图一四、施工顺序及施工工艺方法(一)、施工顺序船闸闸室段共分14节,在浇筑混凝土过程中,立体上分三次进行,第一次是浇注底板,第二次浇注倒角及以上30cm,第三次一次性浇筑至墙顶。
为满足施工工期要求,采取分段间隔跳打的方式进行闸室底板及倒角施工,在此期间穿插施工墙身。
根据现场施工条件,闸室的施工顺序由上游向下游推进施工,具体浇筑顺序见附图二。
(二)、主要施工工艺1、钢筋绑扎钢筋均采用质量稳定的产品,其种类、钢号、规格等均符合图纸设计要求,并经过材质试验、检验。
钢筋在加工场内下料、制作,成型后运至现场绑扎。
水平筋采用闪光对焊,接头轴线偏移不大于0.1d,且不大于2mm。
闸墙竖向筋大于16mm的Ⅱ级钢采用电渣压力焊,其它钢筋采用锚固绑扎和搭接焊,锚固绑扎搭接长度Ⅱ级钢筋为35d,I级钢筋为25d;焊接单面焊为10d,双面焊为5d。
一、工程概况本项目为XX航道船闸工程,位于XX市XX区XX镇,工程内容包括船闸主体结构、附属设施、设备安装等。
船闸等级为XX级,设计年通过能力为XX万吨。
本工程总投资XX万元,计划工期XX个月。
二、施工组织机构1. 施工项目经理部项目经理部下设工程技术部、质量安全管理部、物资设备部、财务部、人力资源部等部门,负责整个工程的施工组织、协调、管理和监督。
2. 施工班组施工班组分为土建班组、安装班组、设备调试班组等,负责具体施工任务。
三、施工进度计划1. 施工准备阶段:1个月(1)完成施工图纸的审查、会审和交底工作;(2)组织施工人员培训;(3)完成施工材料的采购、运输和储备;(4)办理施工许可证等相关手续。
2. 土建施工阶段:6个月(1)进行船闸主体结构的施工,包括闸室、上下游引航道、导航墙等;(2)进行地基处理和基础施工;(3)进行防水、排水、防渗等工程。
3. 安装施工阶段:3个月(1)进行船闸设备的安装,包括启闭机、导航系统、电气控制系统等;(2)进行附属设施的建设,如栈桥、防护设施、消防设施等。
4. 调试阶段:2个月(1)进行设备调试和试运行;(2)进行工程质量验收。
四、施工技术措施1. 施工准备(1)组织施工人员学习施工图纸和技术规范;(2)制定施工方案,明确施工工艺、施工顺序、施工要求等;(3)对施工设备进行检查和维护,确保设备正常运行。
2. 土建施工(1)进行地基处理,确保地基稳定;(2)采用钢筋混凝土结构,保证船闸主体结构的强度和耐久性;(3)进行防水、排水、防渗等工程,确保船闸内部环境干燥、清洁。
3. 安装施工(1)按照设备安装工艺进行施工,确保设备安装牢固、准确;(2)进行电气控制系统调试,确保设备运行稳定、可靠。
4. 调试阶段(1)进行设备试运行,检查设备运行情况;(2)进行质量验收,确保工程质量符合要求。
五、质量安全管理1. 质量管理(1)建立健全质量管理体系,明确质量责任;(2)对施工过程进行全程监控,确保工程质量;(3)对施工人员进行质量培训,提高质量意识。
船闸施工方案一、引言在水运领域,船闸被广泛应用于河流、运河、港口等水域,用于调节水位和船舶通行。
船闸的施工方案至关重要,它直接关系到船闸的建设进度和质量。
本文将从船闸施工的目标、施工步骤和安全管理等方面,详细介绍船闸施工方案。
二、船闸施工目标1. 确保施工质量:船闸是水运设施中重要的通行工具,施工质量的好坏直接关系到船闸的使用效果和使用寿命。
因此,在船闸施工过程中,确保施工质量是首要目标。
2. 控制施工周期:船闸施工通常涉及到大量的人力、物力和财力投入,为了确保施工进度,需要合理规划施工步骤,提高施工效率,控制好施工周期。
3. 保障施工安全:船闸施工过程中存在一定的安全风险,如高处作业、重物吊装等。
因此,船闸施工方案需要做好安全防护工作,保障施工过程中的安全。
三、船闸施工步骤1. 前期准备阶段:在施工前,需要进行详细的勘测和设计工作,确定施工方案和实施计划。
同时,还需要进行场地的清理和平整工作,确保施工现场的整洁和安全。
2. 基础施工阶段:首先需要进行地基工程的施工,包括基坑开挖、基础浇筑等。
需要注意的是,基础施工需要结合当地的地质情况和环境要求,确保施工质量和稳定性。
3. 结构施工阶段:在基础施工完成后,进行船闸的主体结构施工。
这包括闸门、闸墩、闸槽等主要构件的安装和连接。
施工过程中需要严格按照设计要求和施工标准进行,确保施工质量和安全。
4. 电气设备安装阶段:在结构施工完成后,进行电气设备的安装和调试工作。
包括电气控制系统、照明系统等的安装和接线。
同时,还需要进行设备的调试和测试,确保其正常运行和可靠性。
5. 竣工验收阶段:在船闸的施工完成后,需要进行竣工验收工作。
由相关部门对施工质量和安全进行检查和评估,并出具验收报告。
只有通过竣工验收,船闸才能正式投入使用。
四、施工安全管理1. 安全管理责任:施工方需要明确安全管理的责任和职责,并进行安全管理人员的聘用和培训。
建立安全管理小组,定期组织安全会议,加强安全培训和教育,提高全员的安全意识。
施工方案(船闸)在水域交通运输中,船闸是一种重要的设施,可以帮助船只在水位不同的区域之间通过。
施工一个船闸需要综合考虑水文地质条件、工程结构设计、施工方法等因素,保证船闸的安全可靠运行。
本文将以船闸施工方案为主题,对相关内容进行探讨。
一、工程背景船闸作为水域交通建设的重要组成部分,能够提高水域交通效率,促进经济发展。
在选择船闸施工地点时,需要考虑水域的流量情况、地质条件、周边环境等因素,确保船闸的设计和施工符合实际需求。
二、施工准备1.方案确定:根据工程需求和实际条件确定船闸的设计方案,包括船闸的规格尺寸、水位控制方式、通航能力等。
2.材料准备:准备施工所需的材料和设备,包括混凝土、钢筋、砂石等建筑材料,以及挖掘机、起重机等施工设备。
3.人员培训:对参与施工的工作人员进行培训,确保他们熟悉施工流程和安全操作规范。
三、施工过程1.基础工程:首先进行船闸基础的开挖和浇筑工作,确保船闸的稳固性。
2.主体结构:按照设计方案进行船闸主体结构的施工,包括闸门、水闸等部分的搭建和安装。
3.水工建筑:对船闸周围的水工建筑进行修建,包括引水渠道、船闸进出口等。
4.设备安装:安装船闸所需的电气设备、控制系统等,确保船闸的正常运行。
5.验收和调试:完成施工后,进行船闸的验收和调试工作,确保船闸达到设计要求。
四、施工安全1.安全防护:在施工现场设置必要的安全防护措施,包括安全围栏、安全帽等,确保施工人员的安全。
2.监控管理:加强施工现场的监控管理,定期检查施工设备和材料的使用情况,及时发现并解决安全隐患。
3.应急预案:制定应急预案,对可能发生的施工事故进行预想和应对计划,确保在紧急情况下的安全处置。
五、施工质量1.质量控制:加强对施工工艺的管理和控制,确保施工质量符合设计要求。
2.质量验收:经过施工完成后的质量验收,包括结构强度、水位控制精度等方面的检测,确保船闸的质量。
3.完工交付:完成施工后,整理相关施工资料并交付验收,确保工程的顺利结束。
一、工程概况1. 工程名称:[船闸名称]2. 工程地点:[具体地理位置]3. 工程规模:[船闸尺寸、设计通航能力等]4. 工程内容:船闸主体结构、引航道、导航墙、上下游引航道、船闸门、启闭机、配套设施等。
5. 工程工期:[预计工期]二、施工组织与管理1. 施工组织机构- 施工项目经理部- 施工项目部- 施工班组2. 施工管理- 施工进度管理- 施工质量管理- 施工安全管理- 施工成本管理- 施工资料管理三、施工工艺与施工方法1. 土方工程- 土方开挖:采用挖掘机配合自卸汽车进行土方开挖,开挖深度根据设计要求进行。
- 土方回填:采用挖掘机、自卸汽车进行土方回填,确保回填土密实度。
2. 桩基础工程- 桩基础类型:根据地质条件选择合适的基础形式,如灌注桩、预制桩等。
- 桩基础施工:采用旋挖钻机、打桩机等设备进行桩基础施工。
3. 船闸主体结构工程- 模板工程:采用定型钢模板、滑移系统、皮带机及分料系统进行施工,提高工效。
- 钢筋工程:采用绑扎、焊接等工艺进行钢筋施工。
- 混凝土工程:采用低塌落度非泵送混凝土,确保混凝土质量。
4. 船闸门及启闭机工程- 船闸门制作:采用焊接、切割等工艺进行船闸门制作。
- 启闭机安装:采用吊装、调整等工艺进行启闭机安装。
5. 配套设施工程- 电气工程:采用电缆敷设、设备安装等工艺进行电气工程。
- 水利工程:采用管道敷设、设备安装等工艺进行水利工程。
四、施工进度计划1. 施工准备阶段:[时间]2. 土方工程阶段:[时间]3. 桩基础工程阶段:[时间]4. 船闸主体结构工程阶段:[时间]5. 船闸门及启闭机工程阶段:[时间]6. 配套设施工程阶段:[时间]7. 工程验收阶段:[时间]五、施工质量控制1. 施工材料质量:严格控制施工材料的质量,确保材料符合设计要求。
2. 施工过程质量:严格执行施工工艺,加强施工过程中的质量控制。
3. 施工验收质量:对施工完成的工程进行验收,确保工程质量符合设计要求。
船闸施工方案船闸是水运运输中必不可少的重要设施,它的修建和维护对于水运业的发展至关重要。
船闸施工方案是指在进行船闸修建或改建时所需要采取的一系列具体策略和工作计划。
本文将就船闸施工方案进行详细探讨。
一、前期准备工作船闸施工前需要做好充分的前期准备工作,这包括以下几个方面:1. 项目规划:确定船闸修建的具体位置和规模,并制定相应的工程进度计划。
2. 土地征用:如果船闸修建需要征用土地,则应按照相关法律和程序进行土地征用。
3. 环境评估:进行环境影响评估,确保船闸施工对周边环境的影响控制在可接受范围内。
4. 投融资安排:确定资金来源,并编制相应的投资计划。
二、施工方案制定根据前期准备工作的基础上,制定船闸的具体施工方案。
船闸施工方案应包括以下几个方面:1. 工程设计:根据船闸的规模和功能需求进行工程设计,确保船闸的结构和功能满足相关标准和要求。
2. 施工方法和工艺:确定船闸的施工方法和工艺,并编制相应的施工图纸和技术方案。
3. 施工队伍组织:组织施工人员,确定施工队伍的数量和结构,并制定相应的工作任务和责任。
4. 设备和材料选择:选择适合船闸施工的设备和材料,并进行采购和调配。
三、施工实施在制定了船闸施工方案之后,就需要按照方案进行实施了。
施工实施包括了以下几个环节:1. 土方开挖:进行土方开挖,确保船闸的坝体和闸门处于合适的位置和高度。
2. 混凝土浇筑:按照设计要求进行混凝土浇筑,确保船闸的结构牢固和稳定。
3. 金属结构安装:安装船闸的闸门和其他金属结构,确保其能够正常运行和使用。
4. 水工施工:进行相关的水工施工,如水封、疏浚等,确保船闸的水运功能完善。
四、施工验收船闸施工完成后,需要进行相应的验收工作。
施工验收包括了以下几个方面:1. 工程质量检查:对船闸的工程质量进行检查,确保其符合相关标准和规范要求。
2. 安全评估:进行船闸的安全评估,确保其能够正常、安全地运行和使用。
3. 功能调试:对船闸的各项功能进行调试,确保其能够满足运输需求。
一、工程概况本工程为某船闸安装工程,主要包括船闸闸首、闸室、导航墙等结构的安装。
船闸设计等级为三级,闸室尺寸为135m×12m×2.5m(长×宽×水深),上闸首与上游导航墙级别为2级,下闸首和下游导航墙为3级。
工程总投资约4735万元,计划施工期12个月。
二、施工组织与管理1. 施工组织机构成立项目经理部,负责工程的全面管理工作。
项目经理部下设施工管理部、技术部、质量安全部、物资设备部、财务部等职能部门。
2. 施工管理(1)施工进度管理:制定合理的施工进度计划,确保工程按期完成。
(2)质量管理:严格执行国家及行业相关质量标准,确保工程质量。
(3)安全管理:加强施工现场安全管理,确保施工安全。
(4)物资设备管理:合理采购、调配物资设备,确保工程顺利进行。
三、施工准备1. 施工人员组织具有相应资质的施工人员,包括项目经理、技术负责人、质量安全员、施工员、电工、焊工、起重工等。
2. 施工材料根据设计图纸及施工方案,确定所需材料种类、规格、数量,并确保材料质量。
3. 施工设备配备满足工程需求的施工设备,包括混凝土搅拌站、混凝土输送泵、钢筋加工机械、焊接设备、起重设备等。
四、施工工艺1. 施工顺序(1)基础处理:清除施工区域内的杂物,平整场地,铺设垫层。
(2)钢筋加工与绑扎:根据设计图纸,加工钢筋,并进行绑扎。
(3)模板安装:根据设计图纸,安装模板,确保模板牢固、平整。
(4)混凝土浇筑:按照混凝土配合比,进行混凝土浇筑,确保混凝土质量。
(5)养护:混凝土浇筑完成后,进行养护,确保混凝土强度。
(6)拆除模板:混凝土养护达到设计要求后,拆除模板。
(7)安装船闸设备:包括闸门、启闭机、电气及自动化控制系统等。
2. 施工要点(1)钢筋加工与绑扎:严格按照设计图纸及规范要求,确保钢筋加工质量。
(2)模板安装:模板安装牢固、平整,防止漏浆、跑模。
(3)混凝土浇筑:混凝土配合比准确,浇筑均匀,确保混凝土质量。
闸室工程施工方案
一、闸室砼浇筑
1、施工部署
①、施工前组织各施工班组长及现场施工管理人员仔细研究图纸,熟悉各部位的作用、相对位置关系,协调好各施工班组的关系。
②、闸室上部应均匀同步上升,砼浇筑分层进行,浇筑分层要求考虑到各预留孔洞底板及顶板的位置。
③、上下分次浇筑面严格按规范要求的施工缝处理方法进行处理。
④、闸室砼待下部底部砼侧模拆除后即开始立模,减少上部和底部砼浇筑的时间间隔。
⑤、做好各部位的预埋件安装,安装位置等符合设计要求。
2、模板
侧模采用大平面定型钢模板,输水管道采用定制异形组合钢模,以降低输水管道的糙率;空箱及阀门井侧模采用标准组合钢模板。
模板采用钢管脚手架支承,模板外侧采用槽钢及方木进行加固,并设钢筋拉条。
闸室模板采用国家级船闸闸室墙移动龙门架整体大规模施工方法。
其龙门架整体大钢模见下图:
船闸闸室墙移动龙门及整体大钢模断面示意图
施工中先安装内模,后安两堵头板,最后安外模。
先抄设模板底标高,并弹线,根据标高,利用埋好的圆台螺母,拉杆及槽钢垫板将标高垫至模板底标高处形成底部支撑,每片模板至少设两个支撑。
吊装模板就位后,上紧底部拉杆,内外侧模板分别用钢丝绳进行内、外拉,侧模顶口用拉条拉紧,然后穿上中部拉条并拉紧。
全部模板安装完后,进行统调。
3、钢筋
钢筋在钢筋加工厂制作后,运到现场人工进行绑扎安装。
钢筋安装质量满足设计要求。
4、砼浇筑
砼由砼拌和楼生产,砼输送泵输送;采用HBT50砼泵泵送入模,并辅以汽车泵吊运入仓。
砼浇筑分层进行,分层厚度30~40cm,以保证砼浇筑质量。
5、养护
砼浇筑完成后,及时进行洒水养护,养护时间符合规范和设计要求。
6、分缝及止水施工
闸室分缝宽2cm,内夹沥青砂板,止水材料采用橡胶止水带和1毫米厚紫铜片。
闸室止水分缝宽2cm,内夹二毡三油,材料采用652型塑料止水带和1毫米厚紫铜片,
止水材料在有止水要求处布置,止水橡胶在砼浇筑前埋设,埋设位置应符合设计要求。
橡胶接头采用氯丁橡胶粘接,其搭接长度及质量应符合现行施工规范要求。
二、闸室工程土方回填
1、回填料要求
回填土料不应含有淤泥、植物根茎及垃圾杂物等,同时确保土质均一、严格禁止土石混杂填筑及淤泥、冻土块、水稳定性差的膨胀土、分散性土等用于填筑。
按照招标文件的要求,本工程回填土料在开挖土方中选用。
2、施工工艺
土石方回填根据各回填部位相应建筑物的施工进度及时组织施工,主要工序为:填土→平土→晾晒或洒水(含水量控制)→土料压实→质检及修整边坡。
填筑从最低洼部位开始,按水平分层向上铺土填筑,不得顺斜坡填筑。
施工时做到相邻的分段作业面均衡上升,以减少施工接缝,如段与段之间不可避免出
现高差,应以斜坡相接并按规定要求处理。
填筑前先对基础进行认真检查清理,清除所有的杂物、余水及积水,且砼必须达到规定的强度,及时报监理工程师签证后方可施工,基础验收合格后应抓紧施工,若不能,应做好基面保护,复工前再作检查,必要时重新进行清理。
填筑前,先通过现场试验确定合理的压实机具、填料含水量控制范围、铺土厚度及压实遍数等参数,并报监理工程师批准后方可实施。
施工时严格按确定的参数组织施工,以确保土料压实符合设计和规范要求。
闸室墙后填筑时从底部逐层向上铺填,上、下层错缝距离不小于1m。
严禁从高处向下倾倒,并严格控制填筑料的填筑位置和填筑厚度。
确保满足设计要求。
填筑料由8T自卸汽车运至填筑点卸料,T120推土机分段单向铺料,小型压实机械碾压密实,分层碾压厚度不得大于30cm,压实度要求达到设计要求。
土方回填铺料与碾压工序必须连续进行,如需短时间停工,其表面风干土层应经常洒水湿润,保持含水量在控制范围内;如需长时间停工,则根据气候条件铺设保护层,复工时予以清除,并检查填筑面。
当墙后回填土至墙高一半时,墙前应适当放水。
在压实过程中,及时测定填土的干容重,确保达到设计要求,碾压时,注意控制含水量,若含水量过大或过小时,应进行翻晒或洒水拌匀后再压实,压实后的土层无漏压虚土层、弹簧土、剪力破坏和光面不良现象,否则,根据具体情况及时进行处理。
冬、雨季回填施工按有关规定执行,并切实作好防雨、防冻措施
三、观测工程
(1)、施工期间的观测内容
1.相邻建筑物结构的变形及沉降观测;
2.闸室的变形及沉降观测;
3.施工临时工程结构的变形观测;
4.施工期间周围电力通讯等公用设施的变形,可能发生的裂缝等观测检查;
5.临时交通、供电等其它设施安全观测与检查;
6.施工中汛期对防洪大堤、基坑渗透稳定性的观测与检查等;
7.施工基坑降水抽水量与水位下降过程观测及完建前降压井停止抽水阶段
水位回升过程和底板渗透稳定的观测,作出完整的记录,以便对承压水特性有更准确的了解,并为检修期是否需要留井降水提供决策依据;
8.所有施工期观察项目的数据收集整理分析,以及相应须采取的维护补救措施等。
(2)、施工期间的观测要求
1.所有监测项目的实施计划与措施及可能发生异常情况的处理方案报请工程师审批,经批准后应在施工中严格执行。
各观测项目观测点的布置、观测频度等应在提交的实施计划中明确,并随工程进展,观测数据的变化及工程师的要求适当调整观测点数和观测频度,确保观测资料的客观全面。
2.各观测项目应随着工程进度的发展而及时开展,观测应定期连续进行,数据资料应详实可靠。
3.所有用于本工程监测的仪器设备必须预先经过校正率定,并获得工程师的验收认可。
仪器设备的观测误差须满足相应观测项目精度的要求。
4.应及时对观测所得数据和结果进行分析整理并上报工程师,在发现数据异常时应及时采取有效的控制措施,防止形成灾害或灾害扩大。
同时尽快向工程师汇报,会同有关各方分析原因,商讨进一步的维护补救措施,并按工程师的最终意见执行处理。
