德国高铁工程伦理案例分析
- 格式:docx
- 大小:11.34 KB
- 文档页数:2
工程伦理概念和案例一、引言工程伦理是指在工程实践中,对于工程师和其他相关人员所面临的道德问题进行分析和解决的一种学科。
随着工程技术的不断发展,工程伦理也日益受到重视。
本文将介绍工程伦理的概念和案例。
二、工程伦理的概念1.定义工程伦理是指在工程实践中,对于道德问题进行分析和解决的学科。
它关注的是在设计、制造、使用和处理各种物品、设备或系统时所涉及到的道德问题。
2.目的工程伦理旨在帮助人们了解和认识在实际生产过程中可能遇到的道德问题,并提供一些方法来应对这些问题。
同时,它还可以帮助人们建立起正确的价值观,增强个人责任感和社会责任感。
三、案例分析1.福岛核电站事故2011年3月11日,日本东北地区发生了9.0级地震及其引发的海啸,导致福岛核电站发生严重事故。
该事故引起了全球范围内对核能安全性问题的广泛关注。
该事故的主要原因是电站设计不足,未考虑到可能发生的地震和海啸对核电站的影响。
此外,电站管理方在事故发生后也没有及时采取措施,导致事故扩大。
在这个案例中,可以看到工程伦理的重要性。
如果在设计和管理过程中充分考虑到可能出现的问题并及时采取措施,该事故或许可以避免。
2.波音737MAX系列客机事故2018年10月29日和2019年3月10日,埃塞俄比亚航空公司和印度尼西亚狮航公司分别发生了波音737MAX系列客机坠毁事件,导致346人死亡。
经调查发现,这两起事故都与飞行控制系统MCAS有关。
波音公司在设计MCAS系统时存在缺陷,并未充分考虑到系统可能出现的问题。
此外,在美国联邦航空局审批过程中也存在一些问题。
该案例再次提醒我们,在工程实践中应该注重道德层面的考虑。
如果工程师们在设计过程中能够认真思考可能出现的问题,并及时采取措施进行修正和改进,或许这样的事故可以避免。
四、结论工程伦理是一门重要的学科,它关注的是在工程实践中所涉及到的道德问题。
通过对福岛核电站事故和波音737MAX系列客机事故的分析,我们可以看到在工程实践中注重道德层面的考虑是多么重要。
第1篇 一、案例背景 某市一座大型桥梁在建设过程中发生坍塌事故,造成重大人员伤亡和财产损失。事故发生后,社会各界广泛关注,政府部门高度重视,组织开展了事故调查。本案例将对该工程伦理事故进行深入分析。
二、事故经过 1. 项目背景 该桥梁项目为某市重点工程,全长5公里,设计为双向六车道,总投资约20亿元。项目于2015年3月正式开工,预计2018年12月竣工。
2. 事故发生 2017年10月,桥梁主体结构施工过程中,发生坍塌事故。事故造成5人死亡,15人受伤,直接经济损失约5000万元。
三、事故原因分析 1. 设计原因 (1)设计单位在设计过程中,未能充分考虑地质条件、水文条件等因素,导致设计方案存在缺陷。
(2)设计单位在设计过程中,对施工过程中的风险预估不足,未能制定有效的应急预案。
2. 施工原因 (1)施工单位在施工过程中,未严格按照设计要求进行施工,存在偷工减料现象。 (2)施工单位在施工过程中,未能对施工现场进行有效监管,导致安全隐患未能及时发现。
(3)施工单位在施工过程中,对施工人员的安全教育培训不到位,导致施工人员安全意识淡薄。
3. 监理原因 (1)监理单位在监理过程中,未能及时发现施工过程中的安全隐患,对施工单位的违规行为未能及时制止。
(2)监理单位在监理过程中,对施工单位的资质、设备、人员等方面未能进行严格审查。
4. 管理原因 (1)政府部门在项目审批过程中,未能充分考虑地质条件、水文条件等因素,导致项目审批存在缺陷。
(2)政府部门在项目监管过程中,对施工单位、监理单位等责任主体的监管不到位。
四、事故处理及教训 1. 事故处理 (1)事故发生后,政府部门立即启动应急响应机制,组织救援力量进行救援。 (2)对事故责任单位进行严肃处理,追究相关责任人的法律责任。 (3)对事故原因进行深入调查,查明事故真相。 2. 教训 (1)加强工程伦理教育,提高工程从业人员的职业道德素养。 (2)完善工程管理制度,加强对施工单位、监理单位等责任主体的监管。 (3)加强工程勘察设计,确保设计方案的科学性和合理性。 (4)提高施工人员的安全意识,加强施工现场安全管理。 (5)加强政府部门对工程项目的监管,确保工程质量和安全。 五、结论 某大型桥梁坍塌事故是一起严重的工程伦理事故,给社会造成了重大损失。通过分析事故原因,我们可以得出以下结论:
工程伦理案例分析首先,让我们看一个关于安全和质量的案例。
在某个工程项目中,由于工期紧迫和成本压力,工程师们采用了一种次品材料来替代原定的材料,以达到节约成本的目的。
然而,这种次品材料的使用导致了工程质量的下降,最终造成了严重的安全事故。
这个案例告诉我们,工程师在工程实践中必须始终把安全和质量放在首位,不能为了一时的利益而牺牲安全和质量。
其次,让我们看一个关于环境保护的案例。
在某个工程项目中,工程师们为了节约成本,采用了一种污染环境的施工方法,导致了周边环境的严重污染。
这不仅损害了周边居民的生活环境,也对生态环境造成了严重的破坏。
这个案例告诉我们,工程师在工程实践中必须要有环保意识,不能为了一己私利而破坏环境,应该采用对环境友好的施工方法,保护好我们的生态环境。
最后,让我们看一个关于隐私和安全的案例。
在某个工程项目中,工程师们设计了一个智能家居系统,可以实现对家庭成员的实时监控和控制。
然而,这种设计却引发了对隐私和安全的担忧,家庭成员的隐私被侵犯,系统也存在被黑客攻击的风险。
这个案例告诉我们,工程师在设计和实施智能系统时,必须要考虑到隐私和安全的问题,不能为了功能的实现而忽视了用户的隐私和安全。
通过以上案例分析,我们可以看到工程伦理在工程实践中的重要性。
工程师们在工程实践中必须要始终把安全、质量、环保、隐私和安全放在首位,不能为了一己私利而忽视了这些重要的伦理问题。
只有遵守工程伦理,才能够保证工程实践的可持续发展,为社会创造更多的价值。
综上所述,工程伦理案例分析是一种非常有效的教学方法,可以通过具体案例来引导工程师们深入思考工程伦理的重要性和应对方法。
希望工程师们能够在工程实践中始终遵守工程伦理,为社会的可持续发展做出积极的贡献。
工程伦理案例分析题在工程领域,伦理问题一直备受关注。
工程伦理不仅涉及到工程师个体的职业道德,还关乎整个社会的公共利益和安全。
在实际工作中,工程师常常面临各种伦理难题,需要在保障公共利益的前提下,解决工程实践中的各种挑战。
本文将结合实际案例,对工程伦理进行深入分析,探讨工程伦理背后的道德考量和社会责任。
案例一,桥梁工程设计中的安全隐患。
某市政府计划修建一座重要的桥梁,为了节约成本和加快工期,工程设计单位在桥梁设计中存在一些安全隐患。
工程师们清楚地知道这些隐患可能会对桥梁的使用安全造成影响,但政府方面对工期的要求非常紧迫,如果不按时完成工程,将会面临严重的处罚。
工程设计单位面临着一场严峻的伦理考验,他们需要在保障公共安全和完成工程任务之间做出选择。
针对这一案例,我们不难发现工程伦理面临的首要问题是公共安全和工程进度之间的平衡。
工程师们需要认真权衡利弊,决定是否应该在设计中增加额外的安全措施,还是按照政府的要求加快工期。
从伦理的角度来看,工程师们应该将公共安全放在首位,不能为了完成任务而牺牲公共利益。
在这种情况下,工程师们应该积极向政府方面提出安全隐患的存在,并寻求合理的解决方案,不能因为工期紧迫而忽视安全隐患。
案例二,环境工程项目中的生态保护。
某环境工程项目需要对一片湿地进行开发,以建设新的工业园区。
但在湿地开发的过程中,将会对当地的生态环境造成严重破坏,影响当地居民的生活和生存。
工程师们面临着如何平衡经济发展和生态保护的伦理难题,需要在保障经济利益和生态环境之间做出选择。
针对这一案例,我们可以看到工程伦理所涉及的核心问题是可持续发展和生态保护之间的平衡。
工程师们需要意识到生态环境的重要性,不能仅仅追求经济利益而忽视生态保护。
在这种情况下,工程师们应该积极寻求可持续发展的解决方案,采取合理的环保措施,最大限度地减少对生态环境的破坏。
他们应该在项目实施前就进行充分的环境影响评估,寻求与当地居民和环保组织的合作,共同保护好当地的生态环境。
德国ICE高速列车重大脱轨事故一、事故概况1998年6月3日上午,在临近厄什德国站几公里处,慕尼黑—汉堡的884次ICE列车—“威廉·康拉德·伦琴”号的机车后第一节车厢下的一个车轮轮箍断裂。
接近11点时列车脱轨,当时列车正以195-200km/h的速度行驶到雷贝拉大街的一座混凝土公路桥前的一个道岔处,机后第三节车厢撞上了一个桥墩,导致整座桥倒塌,造成101死亡。
二、事故原因分析2.1采用橡胶弹性车轮在事故发生后,ICE1列车采用的橡胶弹性车轮首先受到公开质疑。
ICE1列车最早采用的是整体车轮(一个车轮结构,没有轮箍)。
经过长期运用以后发现,由于轮对磨损而形成的不圆度产生干扰噪声,在运行时发出嗡嗡声响。
于是在1992年3月被放弃使用,改用橡胶弹性车轮。
德国VSG交通技术公司生产ICE1列车用的这种车轮。
这种命名为“Bochun 84”型车轮的生产至今已超过6000VSG公司生产小脚弹性车轮已有50年历史,过去大量生产的B054型车轮曾经供城市铁路和有轨电车使用。
事故是由于采用橡胶弹性车轮引起的,ICE1车轮车箍断裂的原因除了由于轮箍表面裂纹外,还可能由轮箍表面裂纹引起。
这些轮对由于套装橡胶后,使车轮刚度大为下降,在线路上滚动时总有些压扁,就像汽车的轮胎一样。
在压力作用下轮箍内表面产生了与橡胶块相分离的拉应力。
由于轮箍不断被滚压,就相当于对一种薄材料施以高负荷,而造成轮箍内表面折损,产生裂纹德国的Frankhofer工作强度研究所对极端负荷下的轮箍进行了研究。
研究证明轮箍裂纹也能从内部形成。
但遗憾的是,直至事故发生前还未有科学研究者对ICE1中间拖车应用的Bochum84车轮进行这方面的研究。
汉诺威大学测量和控制研究所的FHock 教授认为,橡胶弹性车轮断裂可能是由于轮箍内侧折损造成的。
对于ICE1列车导轮用的B084车轮滚动时产生的弹性形变,在超过许应力情况下,理论上肯定会出现裂纹,并与轮箍厚度有关。

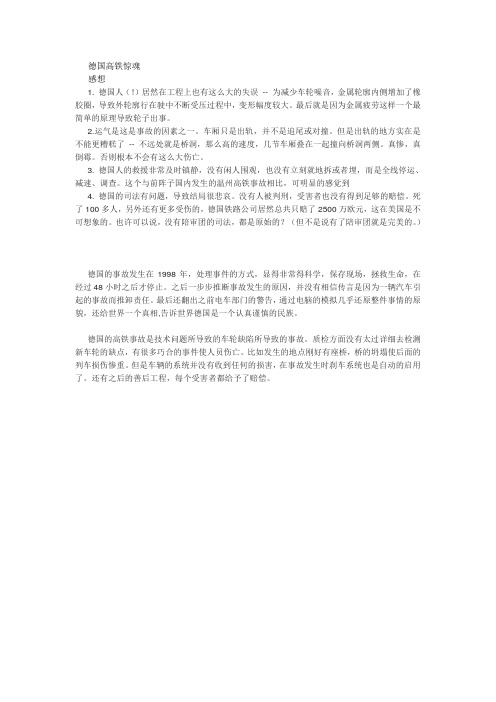

德国高铁惊魂感想1. 德国人(!)居然在工程上也有这么大的失误-- 为减少车轮噪音,金属轮廓内侧增加了橡胶圈,导致外轮廓行在驶中不断受压过程中,变形幅度较大。
最后就是因为金属疲劳这样一个最简单的原理导致轮子出事。
2.运气是这是事故的因素之一。
车厢只是出轨,并不是追尾或对撞。
但是出轨的地方实在是不能更糟糕了-- 不远处就是桥洞,那么高的速度,几节车厢叠在一起撞向桥洞两侧。
真惨,真倒霉。
否则根本不会有这么大伤亡。
3. 德国人的救援非常及时镇静,没有闲人围观,也没有立刻就地拆或者埋,而是全线停运、减速、调查。
这个与前阵子国内发生的温州高铁事故相比,可明显的感觉到4. 德国的司法有问题,导致结局很悲哀。
没有人被判刑,受害者也没有得到足够的赔偿。
死了100多人,另外还有更多受伤的,德国铁路公司居然总共只赔了2500万欧元,这在美国是不可想象的。
也许可以说,没有陪审团的司法,都是原始的?(但不是说有了陪审团就是完美的。
)德国的事故发生在1998年,处理事件的方式,显得非常得科学,保存现场,拯救生命,在经过48小时之后才停止。
之后一步步推断事故发生的原因,并没有相信传言是因为一辆汽车引起的事故而推卸责任。
最后还翻出之前电车部门的警告,通过电脑的模拟几乎还原整件事情的原貌,还给世界一个真相,告诉世界德国是一个认真谨慎的民族。
德国的高铁事故是技术问题所导致的车轮缺陷所导致的事故。
质检方面没有太过详细去检测新车轮的缺点,有很多巧合的事件使人员伤亡。
比如发生的地点刚好有座桥,桥的坍塌使后面的列车损伤惨重。
但是车辆的系统并没有收到任何的损害,在事故发生时刹车系统也是自动的启用了。
还有之后的善后工程,每个受害者都给予了赔偿。
工程伦理案例分析报告范文6篇1. 案例一:隧道工程施工中的环境污染问题问题描述该案例涉及一家公司在进行隧道工程施工时,由于未采取足够的环境保护措施,导致周围居民受到严重的环境污染。
案例分析该公司未能遵循环境保护的伦理原则,在施工过程中未采取适当的措施来减少环境污染。
这不仅违背了施工伦理,还影响了周围居民的生活环境和健康状况。
公司应该制定和执行严格的环境保护计划,并监测施工现场的各项指标,确保符合相关的环境保护标准。
此外,应积极与当地政府和社区合作,及时回应居民关切,采取有效措施减少对周围环境的不良影响。
总结这个案例提醒我们,工程伦理不仅包括对技术、安全、质量的关注,还包括对环境的保护。
工程必须遵循严格的环境保护标准,并积极与社区合作,做到与周围环境的和谐共处。
2. 案例二:建筑工程中的腐败现象问题描述该案例涉及一家公司在进行建筑工程项目时,存在着腐败现象,如行贿、虚报工程进度和材料质量等问题。
案例分析在建筑工程中,腐败行为直接影响了项目质量和公共利益。
这种违背职业道德的行为不仅对公司声誉造成损害,还会给社会带来不良影响。
对于这样的情况,公司应制定和执行严格的工程伦理规范,建立监督和审查机制。
此外,公司还应加强对员工的培训,强调职业道德和诚信意识,提高全员对工程伦理的认识,从而避免腐败行为的发生。
总结这个案例提醒我们,在建筑工程中,工程伦理的遵守至关重要。
公司必须建立健全的伦理规范和监督机制,培养员工的职业道德意识,以确保项目的质量和公共利益的实现。
3. 案例三:工程设计过程中存在的安全隐患问题问题描述该案例涉及一家公司在进行工程设计过程中,存在着安全隐患问题。
设计师在项目设计中忽视了一些安全因素,导致项目存在潜在的安全风险。
案例分析在工程设计中,安全是最基本和最重要的要素之一。
忽视安全因素会导致不可预知的安全事故,并对项目的实施和运营造成严重影响。
公司应该加强对设计师的安全培训,确保他们具备足够的安全意识和专业知识。
第1篇一、案例背景随着我国经济的快速发展,工程建设领域呈现出蓬勃发展的态势。
然而,在工程建设过程中,工程伦理法律问题也日益凸显。
本案例以某市一大型住宅项目为例,分析工程建设过程中涉及的伦理法律问题,旨在为相关从业人员提供借鉴。
二、案例简介某市一大型住宅项目由某房地产开发公司投资建设,项目总投资约10亿元。
项目占地面积约200亩,总建筑面积约30万平方米,共计3000套住宅。
在项目施工过程中,因施工方违反工程伦理法律,导致工程质量问题频发,引发了一系列纠纷。
三、案例分析(一)工程伦理问题1. 施工方违反诚信原则在项目建设过程中,施工方为了追求利润最大化,降低成本,采取了一系列不诚信的行为。
如:(1)偷工减料:施工方在施工过程中,为了节省材料成本,擅自降低材料标准,导致工程质量不合格。
(2)隐瞒问题:施工方在施工过程中,发现工程质量问题,未及时上报,而是采取掩盖、修复等方式处理,导致问题扩大。
2. 设计方违反职业道德设计方在设计过程中,未能充分考虑工程实际情况,导致设计方案存在缺陷。
如:(1)设计不合理:设计方在设计住宅楼时,未充分考虑建筑物的抗震性能,导致建筑物存在安全隐患。
(2)设计变更频繁:设计方在设计过程中,频繁修改设计方案,给施工方和业主带来不便,增加了工程成本。
(二)工程法律问题1. 违反《建筑法》(1)施工方未取得相应资质:施工方在参与项目建设前,未取得相应的施工资质,违反了《建筑法》的规定。
(2)施工过程中未遵守规范:施工方在施工过程中,未严格按照国家相关规范进行施工,违反了《建筑法》的规定。
2. 违反《合同法》(1)合同签订不规范:房地产开发公司与施工方签订的合同中,存在诸多漏洞,如合同条款不明确、违约责任不明确等。
(2)合同履行不到位:施工方在合同履行过程中,未能按照合同约定履行义务,导致工程进度滞后、质量不合格。
3. 违反《侵权责任法》施工方在施工过程中,因违反工程伦理法律,导致工程质量问题,给业主造成了财产损失,侵犯了业主的合法权益。
工程伦理案例分析ppt工程伦理案例分析PPT。
工程伦理是指工程师在从事工程实践活动时,应当遵守的道德准则和规范。
工程伦理的核心是保护公众利益和社会安全,维护环境和人类的生存发展。
在工程实践中,工程伦理不仅仅是一种规范,更是一种责任和担当。
下面我们将通过几个案例来分析工程伦理在实际工程中的应用。
第一个案例是关于一座大型桥梁的建设。
在工程设计阶段,工程师发现原设计方案存在一定的安全隐患,但由于工程进度紧张和成本压力,施工方要求尽快完成设计并开始施工。
工程师面临着一个伦理抉择,是按照原设计方案施工,还是坚持自己的安全顾虑,要求修改设计方案并延迟施工时间?如果工程师选择了前者,可能会存在安全隐患,一旦发生事故将对社会造成不可估量的损失;如果工程师选择了后者,可能会导致工程进度延误和额外成本增加。
在这个案例中,工程师需要权衡安全和效益的关系,做出符合工程伦理的决策。
第二个案例是关于环境保护的问题。
在某个工程项目中,工程师发现施工过程中可能会对当地的生态环境产生一定的影响,但施工方并未重视这一问题,要求工程师按照原计划继续施工。
工程师需要考虑的是,是听从施工方的要求,还是坚持环境保护的原则?如果工程师听从施工方的要求,可能会导致当地生态环境受到破坏,对当地居民和动植物造成影响;如果工程师坚持环境保护的原则,可能会导致工程进度延误和成本增加。
在这个案例中,工程师需要在环境保护和经济利益之间做出抉择,体现工程伦理的担当和责任。
第三个案例是关于信息披露的问题。
在某个工程项目中,工程师发现了一些可能对工程质量和安全产生影响的问题,但施工方要求工程师不要将这些问题披露给外界,以免引起不必要的恐慌和负面影响。
工程师需要考虑的是,是听从施工方的要求,还是按照规定将问题及时披露给相关部门和公众?如果工程师听从施工方的要求,可能会导致工程质量和安全隐患得不到及时解决,对公众造成潜在的危害;如果工程师按照规定将问题披露出来,可能会引起不必要的恐慌和负面影响。
德国高铁工程伦理案例分析
一、事故经过
该地铁工程位于十字路口下,为双柱三跨岛式站台设计,为确保进入车站地段的施工安全,根据设计要求需在风道底部先开挖南北两个小导洞,并在其内施作风道衬砌的两条地梁。
地梁钢筋骨架由ф28主筋、ф16腹筋、ф10箍筋组成,总重17.9т。
钢筋骨架利用ф48钢管搭设支架定位进行施工作业。
在梁体混凝土灌注前,拆除钢管支架。
当日当班16名作业人员分成四组,同时进行绑扎箍筋作业。
由于主筋间距小,支架横杆挡住箍筋不好绑扎,现场作业人员хх和хх向当班副班长请示把支架扫地横杆拆掉,副班长хх便布置隔一根拆一根。
于是,四个作业组各拆除了一根支架扫地横杆后,继续绑扎箍筋。
19时50分,作业人员在向上提拉箍筋过程中,支架连同已架设的钢筋向小导洞进口方向倾覆,将四名在支架中层和下层作业人员压在钢筋下,造成3人死亡1人轻伤的。
二、事故原因分析
1、地梁支架没有按照承重架子的标准进行搭设;在使用过程中部分承重杆件被拆除后,致使支架受力状态发生变化,削弱了结构抗倾覆能力,是造成事故的直接原因。
按照《脚手架支搭规程》规定,承重架子的立杆间距不得超过1.5m,大横杆间距不得超过1.2m,小横杆间距不得超过1m,必须设置与地面夹角不得超过45—600的斜支撑,架体中间还应设置剪刀撑,才能保证架体的稳定性。
当支撑地梁的扣件式钢管支架承载重量已经大大超出一般承重脚手架﹙承
重脚手架载荷270㎏/m2﹚允许的载荷,本应制订相应的安全技术措施,以加大支架的承载能力和加强架体的稳定性。
